xxx工程污水管渠清淤方案.docx

上传人:p** 文档编号:206557 上传时间:2023-04-16 格式:DOCX 页数:11 大小:40.57KB
下载 相关 举报
xxx工程污水管渠清淤方案.docx_第1页
第1页 / 共11页
xxx工程污水管渠清淤方案.docx_第2页
第2页 / 共11页
xxx工程污水管渠清淤方案.docx_第3页
第3页 / 共11页
xxx工程污水管渠清淤方案.docx_第4页
第4页 / 共11页
xxx工程污水管渠清淤方案.docx_第5页
第5页 / 共11页
xxx工程污水管渠清淤方案.docx_第6页
第6页 / 共11页
xxx工程污水管渠清淤方案.docx_第7页
第7页 / 共11页
xxx工程污水管渠清淤方案.docx_第8页
第8页 / 共11页
xxx工程污水管渠清淤方案.docx_第9页
第9页 / 共11页
xxx工程污水管渠清淤方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《xxx工程污水管渠清淤方案.docx》由会员分享,可在线阅读,更多相关《xxx工程污水管渠清淤方案.docx(11页珍藏版)》请在第壹文秘上搜索。

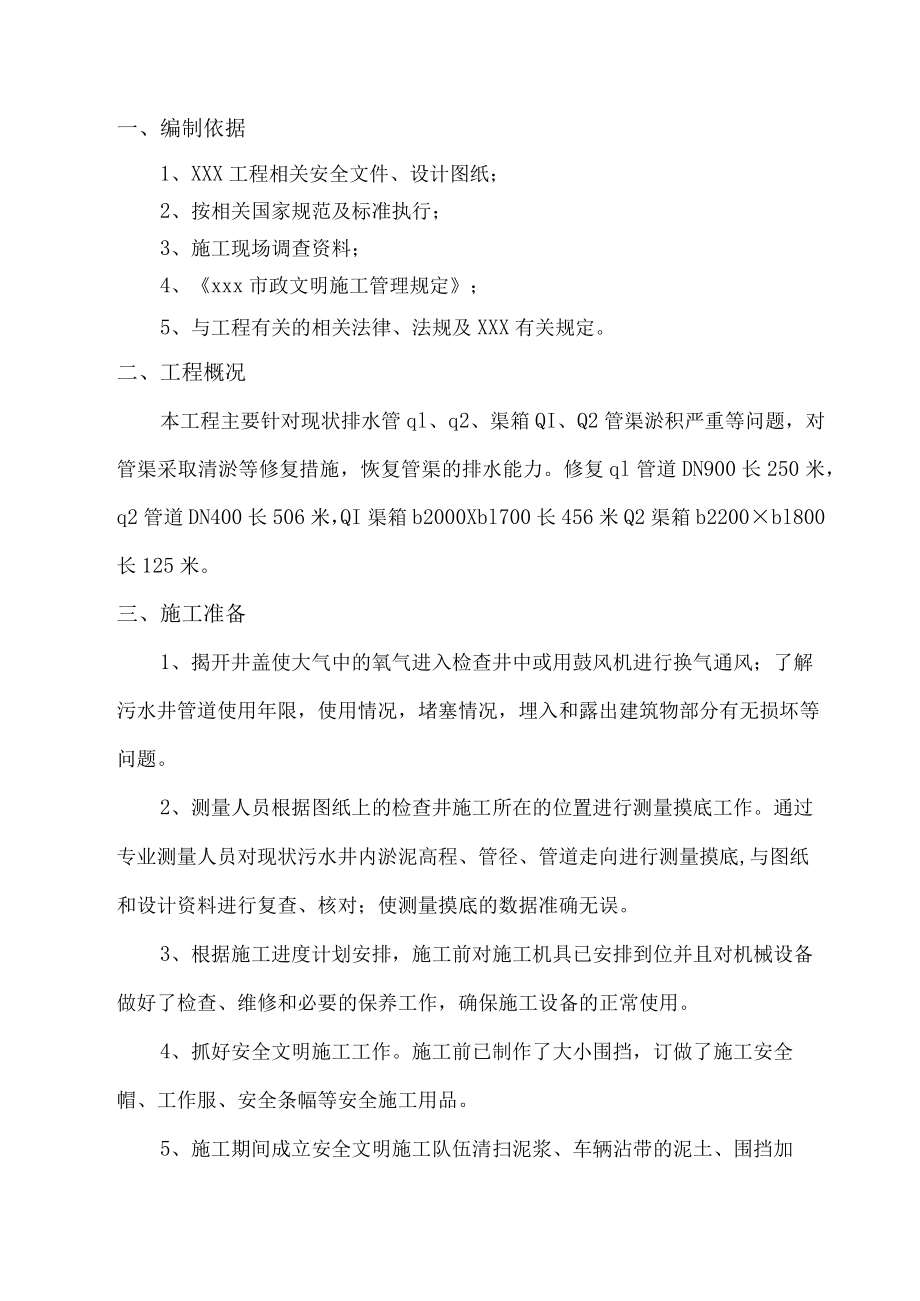

1、XXX工程污水管渠清淤方案编制:审核:审批:202x年XX月目录一、编制依据35、与工程有关的相关法律、法规及XXX有关规定。3二、工程概况3三、施工准备3四、安全目标4五、人员及机械进场计划41、人员安排42、机械设备及材料4六、施工工艺51、施工工序流程图52.施工步骤7七、工程质量保证措施83、管理措施,开展全面质量管理9八、安全保证措施91、施工安全管理措施9(1)施工员在下达生产任务的同时,必须向施工作业对进行书面安全交底。92、防护安全管理措施103、施工现场文明施工措施10九、应急保证措施111、安全事故处理112、停电事故处理113、突发火灾的处理12一、编制依据1、XXX工程

2、相关安全文件、设计图纸;2、按相关国家规范及标准执行;3、施工现场调查资料;4、xxx市政文明施工管理规定;5、与工程有关的相关法律、法规及XXX有关规定。二、工程概况本工程主要针对现状排水管ql、q2、渠箱QI、Q2管渠淤积严重等问题,对管渠采取清淤等修复措施,恢复管渠的排水能力。修复ql管道DN900长250米,q2管道DN400长506米,QI渠箱b2000Xbl700长456米Q2渠箱b2200bl800长125米。三、施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。2、测量人员根据图

3、纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训

4、及施工技术交底,学习本工作范围内的相关知识,明确职责。四、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。五、人员及机械进场计划1、人员安排组长2人,施工工人人数20人。2、机械设备及材料序号名称单位数量备注4X6帐篷架2围挡(2X1.5)块12警示牌块6警示桩个102轮小推车辆2电动风镐台1柴油风镉台24寸泥浆泵5送水带(4寸)米15020kw发电机台1三芯电缆(IOmm2)米250二芯电缆米330充气气囊(800)个2充气气囊(500)个227竹梯(7m)个228彩旗米10029轴流通风机2.2kw台230中风压机2.2kw台131竹片米8034尼龙绳米40035装载机(2m3)台1

5、36皮裤、头灯身1237手电筒个3387.5kw发电机台139防毒面具套240氧气袋个341高压管道疏通车(800OL)台142XM-3OOO有害气体探测仪台243潜水面罩个644呼吸器个645潜水吸管米50046镐、铁锹、大锤、撬棒、桶、套1047穿线器台150无油高压空气压缩机台2六、施工工艺1、施工工序流程图工序流程解释:(1)降水、排水使用泥浆泵将检查井内污水排出至井底淤泥。将需要疏通的管线进行分段,分段的办法根据管径与长度分配,相同管径两检查井之间为一段。(2)稀释淤泥高压水车把分段的两检查井向井室内灌水,使用疏通器搅拌检查井和污水管道内的污泥,使淤泥稀释;人工要配合机械不断地搅动淤

6、泥直至淤泥稀释到水中。(3)吸污用吸污车将两检查井内淤泥抽吸干净,两检查井剩余少量的淤泥向井室内用高压水枪冲击井底淤泥,再一次进行稀释,然后进行抽吸完毕。(4)截污设置堵口将自上而下的第一个工作段处用封堵把井室进水管道口堵死,然后将下游检查井出水口和其他管线通口堵死,只留下该段管道的进水口和出水口。(5)高压清洗车疏通使用高压清洗车进行管道疏通,将高压清洗车水带伸入上游检查井低部,把喷水口向着管道流水方向对准管道进行喷水,污水管道下游检查井继续对室内淤泥进行吸污。(6)通风施工人员进入检查井前,井室内必需使大气中的氧气进入检查井中或用鼓风机进行换气通风,测量井室内氧气的含量,施工人员进入井内必

7、需佩戴安全带、防毒面具及氧气罐。(7)清淤在下井施工前对施工人员安全措施安排完毕后,对检查井内剩余的破、石、部分淤泥等残留物进行人工清理,直到清理完毕为止。然后,按照上述说明对下游污水检查井逐个进行清淤,在施工清淤期间对上游首先清理的检查井进行封堵,以防上游的淤泥流入管道或下游施工期间对管道进行充水时流入上游检查井和管道中。2.施工步骤(1)进入施工现场后,避开路口先在两头设置警示牌,沿线摆放警示桩,用小彩旗连接各警示桩,然后将施工现场做好安全防护,并由专人看管疏导交通。(2)选择好位置将设备排放整齐有序,打开各检查井进行通风约3O一5O分钟,打捞各检查井中的飘浮物及垃圾,直接装车。(3)检查

8、井安鼓风机通风,让空气循环,然后安水泵降水,为了防止污水中的飘浮物吸进泵内,降低排水量在水泵进水口绑铁丝网,以阻止进入,在控制住检查井内污水水位的情况下继续通风。(4)下井清淤:红绳1头系好快速卡扣,用来作应急备用,不能随便拿用,白绳用来下人系安全带,黄绳用来提淤泥,每个检查井配备5人,各有编号及安全责任分工1号、2号、3号、4号、5号:1号:组长负责现场交通安全,警示牌、警示桩、小彩旗、晚上闪光灯的布置及维护。2号:井口安全员,检查井不间断送风,通风后,人下井以前,把有害气体探测仪用绳系好,放到井底10分钟后,提上来看各种有害气体的数值(C0H2SCH4等),达不到要求决不能下井;负责井口周

9、围人员、下井人员配备安全装置是否达到要求,达不到要求的坚决不能下井;下井人员如有不良反应有1号及时拨打电话:120;110;119等求助。3号:负责调整设备、工具使用以及检查井、管道内清理出淤泥垃圾的装车处理。4号:负责与井下人员随时保持联系,并把井内淤泥垃圾用绳系桶或装编织袋,提到井口上面,由3号装车;30分钟后换号下井。5号:负责下井,下井前确认自身安全带、安全绳的质量完好;有害气体探测仪的数值无误;氧气袋氧气充足畅通;下井后负责把检查井及管道内垃圾淤泥清理干净,保证管道畅通。(5)不间断通风,清理好检查井,用高压疏通车对管道进行冲稀,再用竹片或穿线器将两个井连通,然后将绳系在竹片或穿线器

10、的1端,将绳带过去,在绳的一头系上托泥板,托泥板的另一边也系一根长绳(大于两检查井子间的距离)托泥板先用小的,然后再一步一步用大的把管道内淤泥拖出,将淤泥到井口上面,用车外运走。(6)对管道清淤完毕,用高压疏通车对管道进行冲洗。以上步骤自下游向上游依次施工到终点,清理现场验收后拆除封堵器撤场。七、工程质量保证措施设专职质检工程师对整个工程进行全方位施工质量检查,施工时坚持自检、互检、交接检制度,使工程质量在施工全过程都处于受控状态之中。同时用检测控制工序,让工序控制过程,靠过程控制整体。管道分段上报监理进行验收,合格后进入下道工序施工。从施工每一道工序,每一个细节入手,全过程的跟踪检测,以确保

11、工程质量依数据说话。3、管理措施,开展全面质量管理(1)严格质量标准工程严格实施标准化作业,做到全部工序有标准,有检查,并把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化的作业质量。对于不合格产品要坚决推倒重来,决不遗留隐患、后患。(2)严格执行签证制度严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。(3)严格奖惩制度明确质量责任,严格执行公司绩效考核管理办法实行工资、奖金与工程质量挂钩。严格落实公司质量管理办法,对违反操作规程及管理规定的不仅在经济上进行处罚,而且还要视其情节给予必要的行政处分,以教育本人,警戒大家。(4)严格材料把关外购材料必须三证(出厂

12、证、合格证、检验证)齐全,并严格控制其质量符合施工要求,进场后需按规定进行复检,确认合格后才能使用。八、安全保证措施1、施工安全管理措施(1)施工员在下达生产任务的同时,必须向施工作业对进行书面安全交底。(2)进场前应熟悉现场外围的环境,对施工人员进行安全培训,未受教育者,安全人员有权拒绝其上岗。(3)清洗车周围按方围挡,路人不得靠近。(4)电线采用绝缘导线,开关箱外观保持完整、箱体外涂安全色,停止使用的配电箱时切断电源,箱门上锁。(5)漏电保护装置、手持电动工具符合国家的有关规定。保证工具的电源线完好。工具的外绝缘完好无损,维修和保管专人负责。(6)合理安排施工顺序,夜间施工人员白天应保证充

13、足的休息时间,做好劳力的计划与调配,并且夜间搞好给养后勤保障工作。(7)夜间施工时,采用照明车,按规定设置警示灯,确保车辆、行人安全。并设专职安全员加强夜间巡查,确保施工安全。2、防护安全管理措施(1)所有施工人员必须戴安全帽,穿反光背心。他特殊工种按规定佩戴好防护用品,靠近施工现场的道路,应设置明显的警告标志。(2)现场作业人员和机械操作手严禁酒后上岗,电工、驾驶员上岗严格遵照有关规定进行作业。(3)工地不准随便乱搭不符合防火要求的工棚或临时设施。(4)学习国家及地方的各级消防管理条例,配齐消防设施。(5)安全员深入施工现场监督检查,发生问题尽快解决。(6)加强安全教育,提高施工人员的安全意

14、识,自我防范意识、培养安全生产所必须具备的操作技能。(7)生活用水妥善管理,食堂保持清洁,保证饮水、饮食卫生;防止食物中毒而引发疾病。3、施工现场文明施工措施(1)在工程起点处设置统一样式的施工标牌,并保持整洁完好。(2)场地设有规定的施工平面布置图、组织机构图、安全管理制度、安全组织、环卫管理制度等。(3)对施工现场的各种安全,消防设施及劳动保护器材加强管理,定期进行检查维修,及时消除隐患,保证其安全有效。(4)现场及时清理,淤泥外运做到工完、场地清,保持施工现场的整洁干净。(5)施工区域内,划分责任区,设标志牌,分片包干到人。(6)保持施工现场材料、堆放整齐,成方,成堆,成线;设备摆放在规定的区域内,要防雨、防锈;划分好责任区并且区内无积水。九、应急保证措施1、安全事故处理为保证施工的正常进行,防止出现意外事故,项目部成立以项目经理为领导的突发事件处理小组,一旦遇到紧急事件,小组成员立即保护好现场,抢救伤员,并立即向甲方和监理工程师报告或以事故报告的形成向有关政府部门或管理机构报告。2、停电事故处理为保证

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
