资源描述

《三防应急演练方案(6页).docx》由会员分享,可在线阅读,更多相关《三防应急演练方案(6页).docx(5页珍藏版)》请在第壹文秘上搜索。

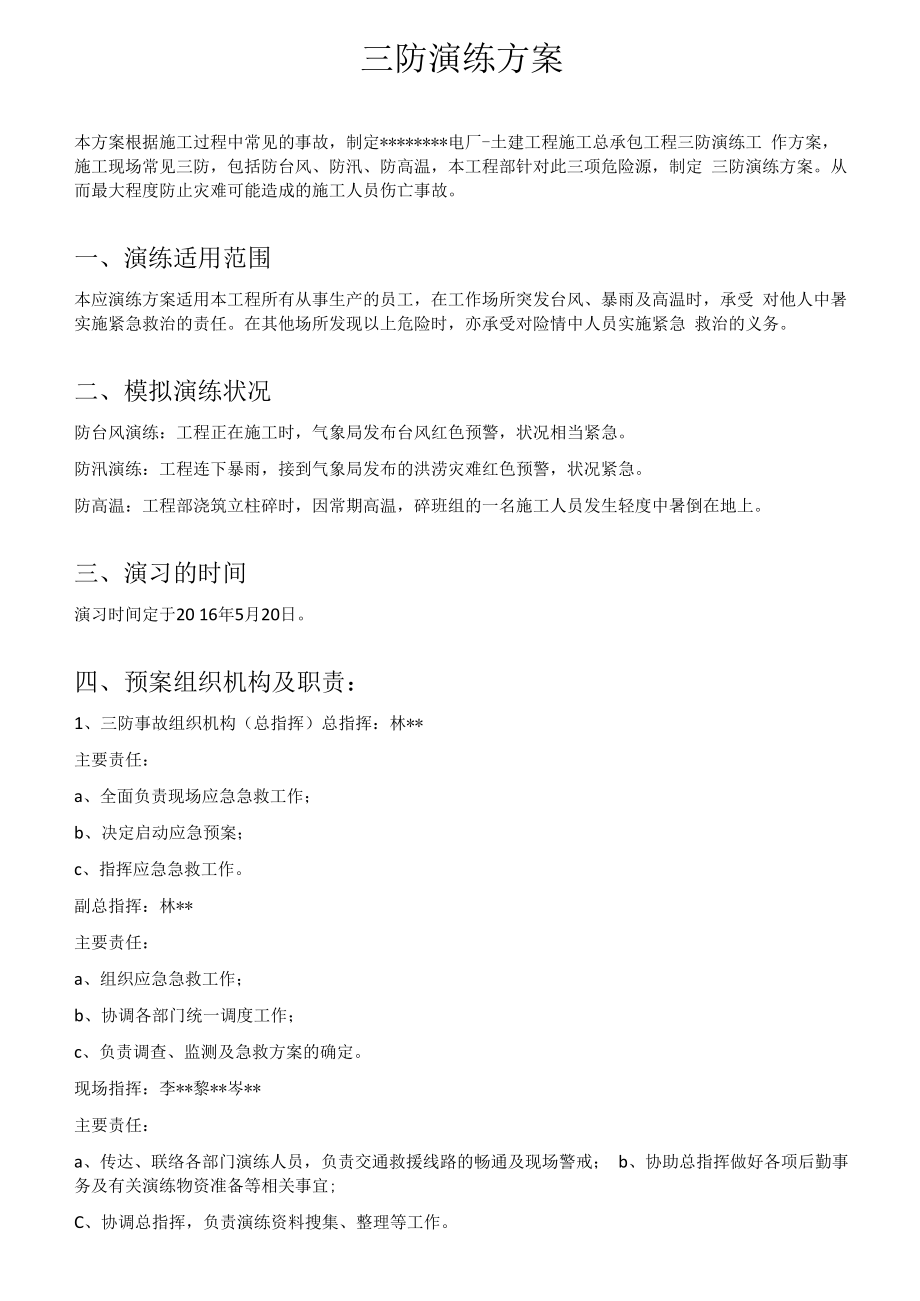

1、三防演练方案本方案根据施工过程中常见的事故,制定*电厂-土建工程施工总承包工程三防演练工 作方案,施工现场常见三防,包括防台风、防汛、防高温,本工程部针对此三项危险源,制定 三防演练方案。从而最大程度防止灾难可能造成的施工人员伤亡事故。一、演练适用范围本应演练方案适用本工程所有从事生产的员工,在工作场所突发台风、暴雨及高温时,承受 对他人中暑实施紧急救治的责任。在其他场所发现以上危险时,亦承受对险情中人员实施紧急 救治的义务。二、模拟演练状况防台风演练:工程正在施工时,气象局发布台风红色预警,状况相当紧急。防汛演练:工程连下暴雨,接到气象局发布的洪涝灾难红色预警,状况紧急。防高温:工程部浇筑立

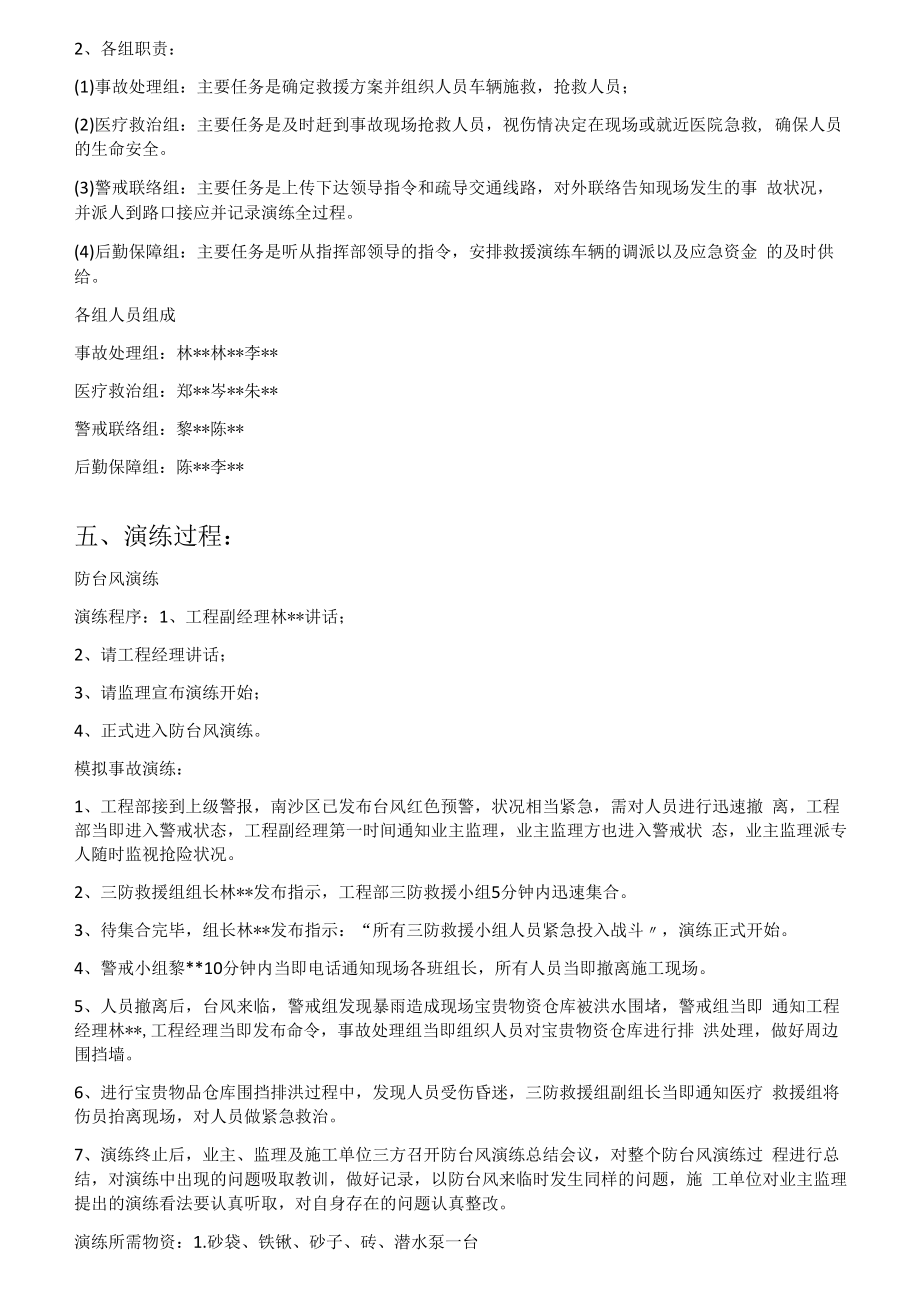

2、柱碎时,因常期高温,碎班组的一名施工人员发生轻度中暑倒在地上。三、演习的时间演习时间定于20 16年5月20日。四、预案组织机构及职责:1、三防事故组织机构(总指挥)总指挥:林*主要责任:a、全面负责现场应急急救工作;b、决定启动应急预案;c、指挥应急急救工作。副总指挥:林*主要责任:a、组织应急急救工作;b、协调各部门统一调度工作;c、负责调查、监测及急救方案的确定。现场指挥:李*黎*岑*主要责任:a、传达、联络各部门演练人员,负责交通救援线路的畅通及现场警戒; b、协助总指挥做好各项后勤事务及有关演练物资准备等相关事宜;C、协调总指挥,负责演练资料搜集、整理等工作。2、各组职责:(1)事故

3、处理组:主要任务是确定救援方案并组织人员车辆施救,抢救人员;(2)医疗救治组:主要任务是及时赶到事故现场抢救人员,视伤情决定在现场或就近医院急救, 确保人员的生命安全。(3)警戒联络组:主要任务是上传下达领导指令和疏导交通线路,对外联络告知现场发生的事 故状况,并派人到路口接应并记录演练全过程。(4)后勤保障组:主要任务是听从指挥部领导的指令,安排救援演练车辆的调派以及应急资金 的及时供给。各组人员组成事故处理组:林*林*李*医疗救治组:郑*岑*朱*警戒联络组:黎*陈*后勤保障组:陈*李*五、演练过程:防台风演练演练程序:1、工程副经理林*讲话;2、请工程经理讲话;3、请监理宣布演练开始;4、

4、正式进入防台风演练。模拟事故演练:1、工程部接到上级警报,南沙区已发布台风红色预警,状况相当紧急,需对人员进行迅速撤 离,工程部当即进入警戒状态,工程副经理第一时间通知业主监理,业主监理方也进入警戒状 态,业主监理派专人随时监视抢险状况。2、三防救援组组长林*发布指示,工程部三防救援小组5分钟内迅速集合。3、待集合完毕,组长林*发布指示:“所有三防救援小组人员紧急投入战斗,演练正式开始。4、警戒小组黎*10分钟内当即电话通知现场各班组长,所有人员当即撤离施工现场。5、人员撤离后,台风来临,警戒组发现暴雨造成现场宝贵物资仓库被洪水围堵,警戒组当即 通知工程经理林*,工程经理当即发布命令,事故处理

5、组当即组织人员对宝贵物资仓库进行排 洪处理,做好周边围挡墙。6、进行宝贵物品仓库围挡排洪过程中,发现人员受伤昏迷,三防救援组副组长当即通知医疗 救援组将伤员抬离现场,对人员做紧急救治。7、演练终止后,业主、监理及施工单位三方召开防台风演练总结会议,对整个防台风演练过 程进行总结,对演练中出现的问题吸取教训,做好记录,以防台风来临时发生同样的问题,施 工单位对业主监理提出的演练看法要认真听取,对自身存在的问题认真整改。演练所需物资:1.砂袋、铁锹、砂子、砖、潜水泵一台2 .摄像设备及演练横幅3 .电话一部防汛演练演练程序:1、工程副经理林*讲话;2、请工程经理讲话;3、请监理宣布演练开始;4、正

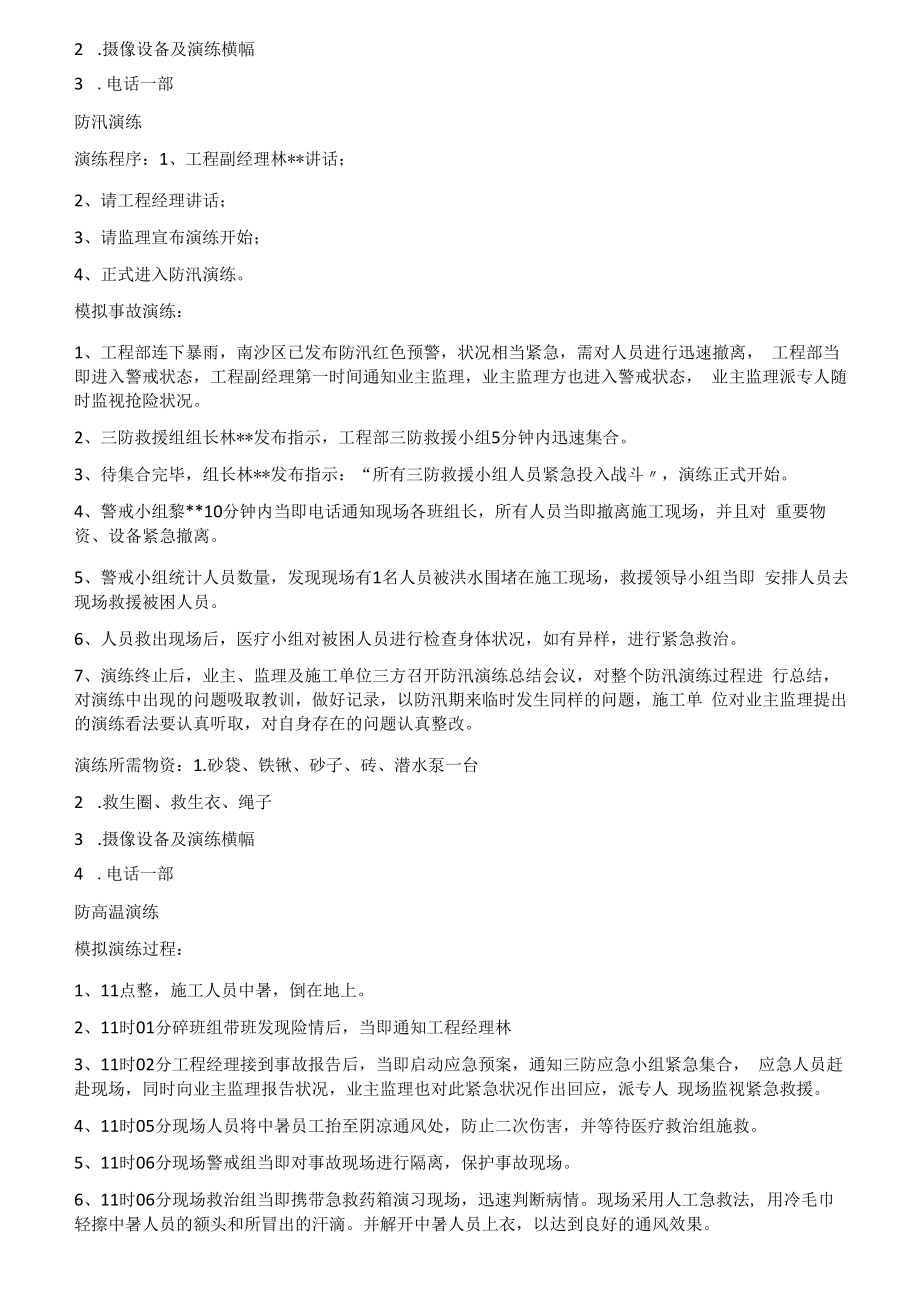

6、式进入防汛演练。模拟事故演练:1、工程部连下暴雨,南沙区已发布防汛红色预警,状况相当紧急,需对人员进行迅速撤离, 工程部当即进入警戒状态,工程副经理第一时间通知业主监理,业主监理方也进入警戒状态, 业主监理派专人随时监视抢险状况。2、三防救援组组长林*发布指示,工程部三防救援小组5分钟内迅速集合。3、待集合完毕,组长林*发布指示:“所有三防救援小组人员紧急投入战斗,演练正式开始。4、警戒小组黎*10分钟内当即电话通知现场各班组长,所有人员当即撤离施工现场,并且对 重要物资、设备紧急撤离。5、警戒小组统计人员数量,发现现场有1名人员被洪水围堵在施工现场,救援领导小组当即 安排人员去现场救援被困人

7、员。6、人员救出现场后,医疗小组对被困人员进行检查身体状况,如有异样,进行紧急救治。7、演练终止后,业主、监理及施工单位三方召开防汛演练总结会议,对整个防汛演练过程进 行总结,对演练中出现的问题吸取教训,做好记录,以防汛期来临时发生同样的问题,施工单 位对业主监理提出的演练看法要认真听取,对自身存在的问题认真整改。演练所需物资:1.砂袋、铁锹、砂子、砖、潜水泵一台2 .救生圈、救生衣、绳子3 .摄像设备及演练横幅4 .电话一部防高温演练模拟演练过程:1、11点整,施工人员中暑,倒在地上。2、11时01分碎班组带班发现险情后,当即通知工程经理林3、11时02分工程经理接到事故报告后,当即启动应急

8、预案,通知三防应急小组紧急集合, 应急人员赶赴现场,同时向业主监理报告状况,业主监理也对此紧急状况作出回应,派专人 现场监视紧急救援。4、11时05分现场人员将中暑员工抬至阴凉通风处,防止二次伤害,并等待医疗救治组施救。5、11时06分现场警戒组当即对事故现场进行隔离,保护事故现场。6、11时06分现场救治组当即携带急救药箱演习现场,迅速判断病情。现场采用人工急救法, 用冷毛巾轻擦中暑人员的额头和所冒出的汗滴。并解开中暑人员上衣,以达到良好的通风效果。7、11时07分用凉快通气药品通入中暑人员的鼻孔,使其能通风、气顺。轻度中暑者,给予 适量凉快含盐饮料,并选服相应药品。中度中暑者当即送往医院。

9、8、11时08分中暑人员缓慢清醒。9、11时10分演练终止。此次无人员受伤,重在抢救过程。10、11时11副总指挥林*向总指挥林家欣报告演练完毕,由总指挥林*作简单的演练总结。11、演练终止后,业主、监理及施工单位三方召开防高温演练总结会议,对整个防高温演练 过程进行总结,对演练中出现的问题吸取教训,做好记录,以防夏季高温来临时发生同样的问 题,施工单位对业主监理提出的演练看法要认真听取,对自身存在的问题认真整改。救援设备及物质工程救治用车一辆、担架一床、医药箱一只六、演练要求(1)认真投入,保持镇静,协同默契,行动迅速。(2)学会自护,撤离中严防绊倒、碰撞。(3)听从指挥,按预定顺序、线路撤

10、离。(4)到达安全地带,以小组为单位集中,由小组负责人清点人数,向现场指挥员报告状况。(5)撤离顺序:现场作业人员先跑步撤离、机械紧跟其后撤离。七、本卷须知1、警戒联络组要认真详细记录演习的时间、汇报时间、人员伤情、现场人员状况等。2、后勤保障组在演练的当天必需保证在11点之前把所有演习人员及物质运输到演练场所, 应急资金和后勤相关物质安排到位。3、施救人员要在最短的时间内到达现场,施救人员到达事故现场后,听从指挥部的命令,开 展急救工作。施救终止后将所有人员带出事故现场撤到安全区域。4、总指挥林*作完演练总结宣布演练终止后,所有演习人员撤出演习地点,恢复施工秩序。通过此次演练使我们全体施工作业人员更加明白和明确应急救援预案的救援程序。在应对突发 事件发生时保证应急预案实施的有序进行,为救援争取了时间,达到了演练目的。工程安全生产领导小组主要成员的联系电话姓名职务移动电话备注工程经理工程副经理安全主任主办科员主办施工 安全员现场演练人员签名:

展开阅读全文
