《中深孔验收管理方案.docx》由会员分享,可在线阅读,更多相关《中深孔验收管理方案.docx(7页珍藏版)》请在第壹文秘上搜索。

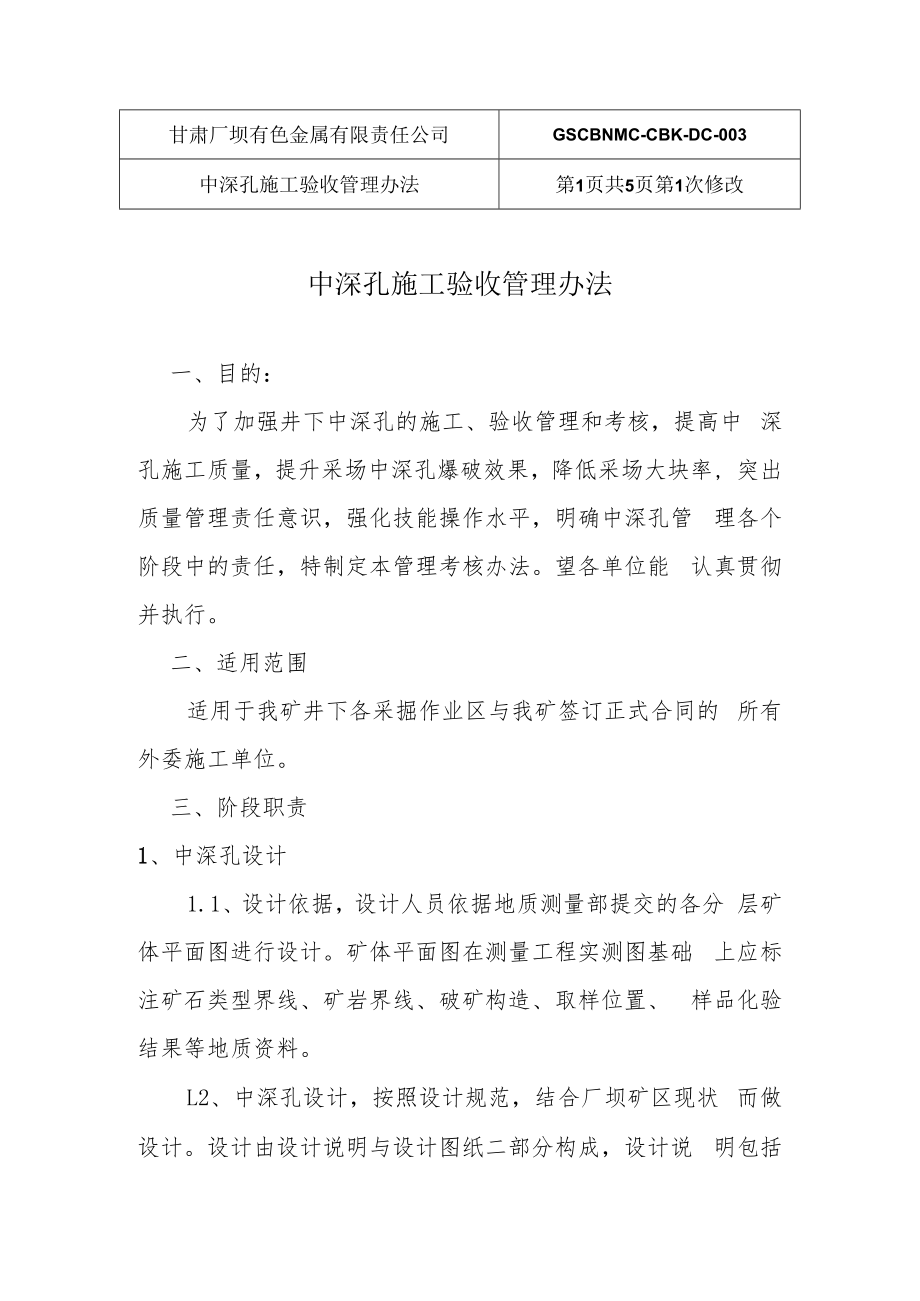

1、甘肃厂坝有色金属有限责任公司GSCBNMC-CBK-DC-003中深孔施工验收管理办法第1页共5页第1次修改中深孔施工验收管理办法一、目的:为了加强井下中深孔的施工、验收管理和考核,提高中 深孔施工质量,提升采场中深孔爆破效果,降低采场大块率, 突出质量管理责任意识,强化技能操作水平,明确中深孔管 理各个阶段中的责任,特制定本管理考核办法。望各单位能 认真贯彻并执行。二、适用范围适用于我矿井下各采掘作业区与我矿签订正式合同的 所有外委施工单位。三、阶段职责1、中深孔设计1.1、设计依据,设计人员依据地质测量部提交的各分 层矿体平面图进行设计。矿体平面图在测量工程实测图基础 上应标注矿石类型界线
2、、矿岩界线、破矿构造、取样位置、 样品化验结果等地质资料。L2、中深孔设计,按照设计规范,结合厂坝矿区现状 而做设计。设计由设计说明与设计图纸二部分构成,设计说 明包括设计位置、设计中孔总进尺量、崩矿总量、设计围岩 一次贫化率、矿石一次损失率,设计中孔排位位置、间距, 设计排位、钻孔方位角、孔深误差要求,施工设备要求,施 工安全注意事项等;设计图纸包括中孔设计平面图、剖面图、 施工图,中孔排位位置、排位号、方位、孔号、仰角、孔深 等参数应标注在相关图纸上。2、中深孔放线、施工2.1、中孔放线地质测量部管理人员接到中孔设计图后,首先详细审图 中有关测量数据,确保准确无误后,进行现场放排位标定(全
3、 大包施工单位中孔排位标定由施工单位承担),中孔排位标 定规定:放点前通知车间检撬干净施工点浮石,必要时搭设作 业平台,严禁将点放在浮石或移动物体上。每排在巷道两帮上放设两点,距巷道底板1.3左右, 并用红油漆标出排位或孔号。切割槽排位以切井边沿最长部位为基准放设;矿房排 位以设计切割崩落边为基准放设。排距控制使用刚尺区段控制,逐排标定。(5)因误差累积等原因,现场需增加或减少排位时,及时 和采矿技术管理单位相关人员联系解决。2 2、中孔施工施工单位接到中孔探矿设计后,要按设计要求向施工 人员做施工顺序、技术交底必须以书面形式做现场交底,并 填写好记录表和现场督促检查;由施工单位承担中孔排位标
4、 定的在中孔排位现场标定后向施工人员交底。施工过程中现场携带设计图纸,按照照图纸中标定的 排位、孔号、倾角和孔深施工。钻机摆放方位与巷道两帮钻孔标注点号平行,机位偏 差WO.lm;钻孔倾(仰)角误差WL 5度;孔深误差0.5m。 3、中深孔验收3. 1由地质测量部负责各区域中深孔的的验收工作,各 施工单位在验收过程中无偿、无条件予以配合。3.2验收检查内容。包括施工中段、地点、切槽或正排 位排位区间、排间距、中孔深度、倾(仰)角;验收表格包括 相关设计值与验收值的填写(附表中深孔验野账)3.2验收方式采用连续排查与抽检混合重叠检查形式进 行验收。第一阶段对中孔排位间距、开孔方位检查。在目测一遍
5、 的基础上,对发现的异常超设计宽度的、施工孔与放线孔方 位不一致的排位使用钢尺、量角器再进行测量,并予以登记, 不合格排位进行注明。第二阶段对中孔深度、倾角进行抽检测量。抽检的排位 数至少7排,起始抽检排位随机确定,抽检排位之间不能连 续,间隔1-2排,但是第一阶段排间距排查时判定为不合格 的排位不在抽检之列;每排抽检相邻孔号2个孔,抽检的第 一排检查1、2号孔,第二排检查3、4号孔,以此类推,行 成浅、深、浅扇形孔深检查次序,每个抽检孔在验收备注栏 注明合格或不合格;第三阶段对验收表进行归纳、统计。首先是统计出验收 总排位数,间距合格排位数,排间不合格的排位数,不合格 排位数中孔设计值合计量
6、;其次是抽检验收总孔数及设计孔 深合计值,合格孔数与孔深合计值,不合格孔数与孔深合计 值。4、不合格排位增补中孔施工与验收正常验收结束后,对中孔排位间距超标、影响爆破效果 的不合格排位,由测量人员将验收结果反馈至设计部门,由 设计部门提出增补设计或整改意见,增补排位的放线工作与 正常排位程序一致。增补排位中孔验收。每排孔必须进行检查,孔深与倾角 同时检查,抽查个数超过50%,验收统计与正常一致。5、中深孔报量5.1、 中孔排位超设计间距Slm的,整排中孔全部不予 报量,在增补中孔完成施工、验收合格后,将增补中孔量正 常报出。5.2、 抽检孔孔深小于设计深度0. 5m的,按其占总抽验 孔比例,从
7、总验收中孔量按相同比例扣除进尺(不含排间距 不合格,需要整改部分)。5.3、 抽检中孔倾角与设计角度误差大于1.5度的,按 其占抽验总孔数的比例,从总验收中孔量按相同比例扣除进 尺(不含排间距不合格,需要整改部分)。5.4、 抽检孔孔深、倾角误差都大于规定值,在孔深或 倾角扣量中只扣除一次。6、中深孔考核6.1 、做为重点工程施工时,未如期完成施工的,执行 厂坝铅锌矿工程管理考核办法。6.2 孔深不够进行补打或增补排数补打的孔,经复查验 收仍不合格的,除不予报量外,每排孔扣罚IOoO元。四、本办法自下发之日起执行。附表中深孔验收野账测量者:年 月日地点:记录者:中段排号孔号设计实际备注孔深倾角排间距孔深倾角排间距误差WO. 5m误差W1.5&误差WO. Im误差W 0. 5m误差W 1.5。误差WO. Im
