《云南省滇中引水工程楚雄段施工8标2020年7月份进度计划.docx》由会员分享,可在线阅读,更多相关《云南省滇中引水工程楚雄段施工8标2020年7月份进度计划.docx(9页珍藏版)》请在第壹文秘上搜索。

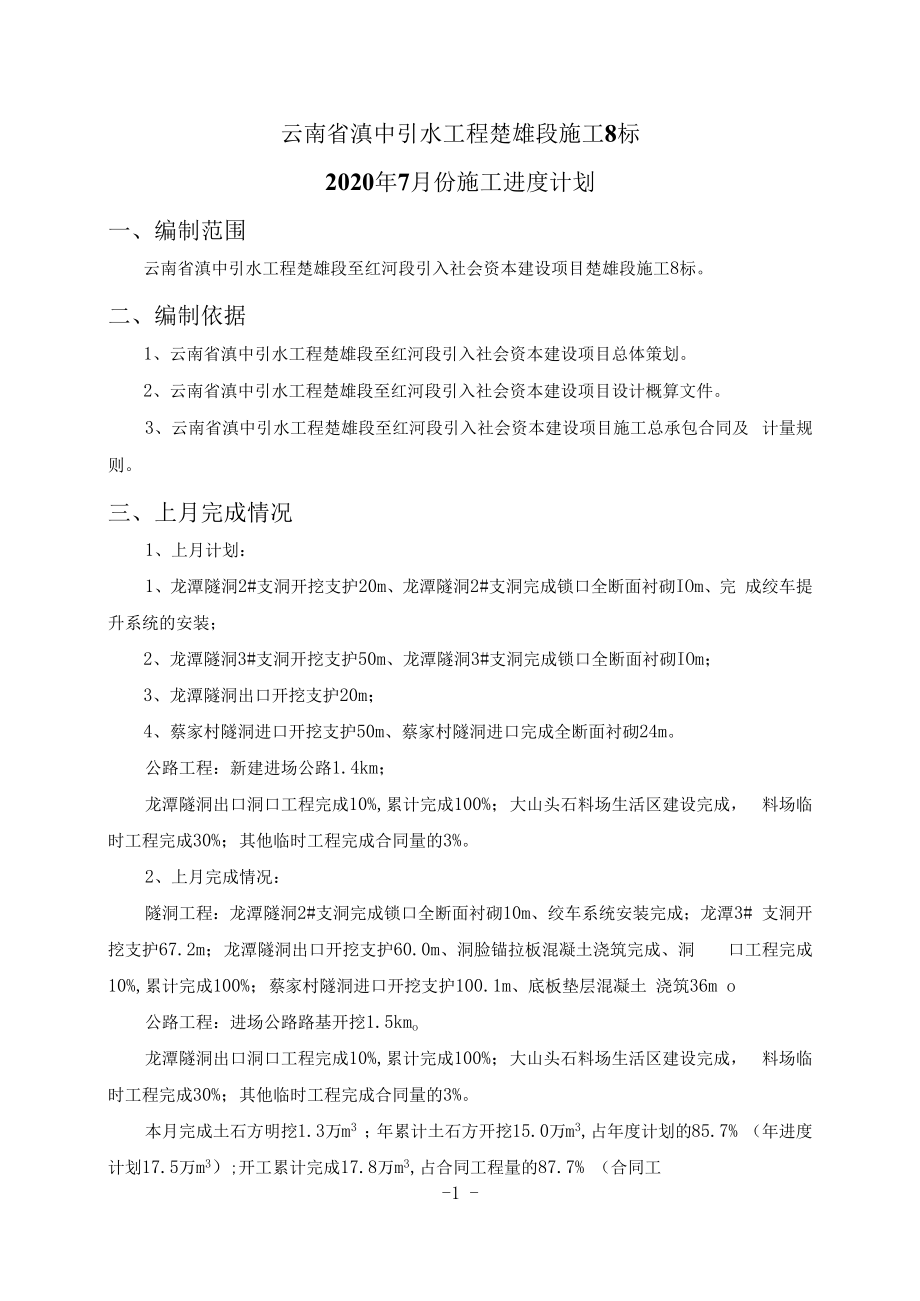

1、云南省滇中引水工程楚雄段施工8标2020年7月份施工进度计划中国中铁编制:审核:审定:中铁八局集团有限公司云南省滇中引水工程楚雄段施工8标项目经理部2020年6月云南省滇中引水工程楚雄段施工8标2020年7月份施工进度计划一、编制范围云南省滇中引水工程楚雄段至红河段引入社会资本建设项目楚雄段施工8标。二、编制依据1、云南省滇中引水工程楚雄段至红河段引入社会资本建设项目总体策划。2、云南省滇中引水工程楚雄段至红河段引入社会资本建设项目设计概算文件。3、云南省滇中引水工程楚雄段至红河段引入社会资本建设项目施工总承包合同及 计量规则。三、上月完成情况1、上月计划:1、龙潭隧洞2#支洞开挖支护20m、
2、龙潭隧洞2#支洞完成锁口全断面衬砌IOm、完 成绞车提升系统的安装;2、龙潭隧洞3#支洞开挖支护50m、龙潭隧洞3#支洞完成锁口全断面衬砌IOm;3、龙潭隧洞出口开挖支护20m;4、蔡家村隧洞进口开挖支护50m、蔡家村隧洞进口完成全断面衬砌24m。公路工程:新建进场公路1.4km;龙潭隧洞出口洞口工程完成10%,累计完成100%;大山头石料场生活区建设完成, 料场临时工程完成30%;其他临时工程完成合同量的3%。2、上月完成情况:隧洞工程:龙潭隧洞2#支洞完成锁口全断面衬砌10m、绞车系统安装完成;龙潭3# 支洞开挖支护67.2m;龙潭隧洞出口开挖支护60.0m、洞脸锚拉板混凝土浇筑完成、洞
3、口工程完成10%,累计完成100%;蔡家村隧洞进口开挖支护100.1m、底板垫层混凝土 浇筑36m o公路工程:进场公路路基开挖1.5kmo龙潭隧洞出口洞口工程完成10%,累计完成100%;大山头石料场生活区建设完成, 料场临时工程完成30%;其他临时工程完成合同量的3%。本月完成土石方明挖1.3万m3 ;年累计土石方开挖15.0万m3,占年度计划的85.7% (年进度计划17.5万m3);开工累计完成17.8万m3,占合同工程量的87.7% (合同工-1 -程量20.3万m3)2020年06月份施工进度计划投资完成1158万元,完成月进度计划1110.54万元的 104.3%, 2020年累

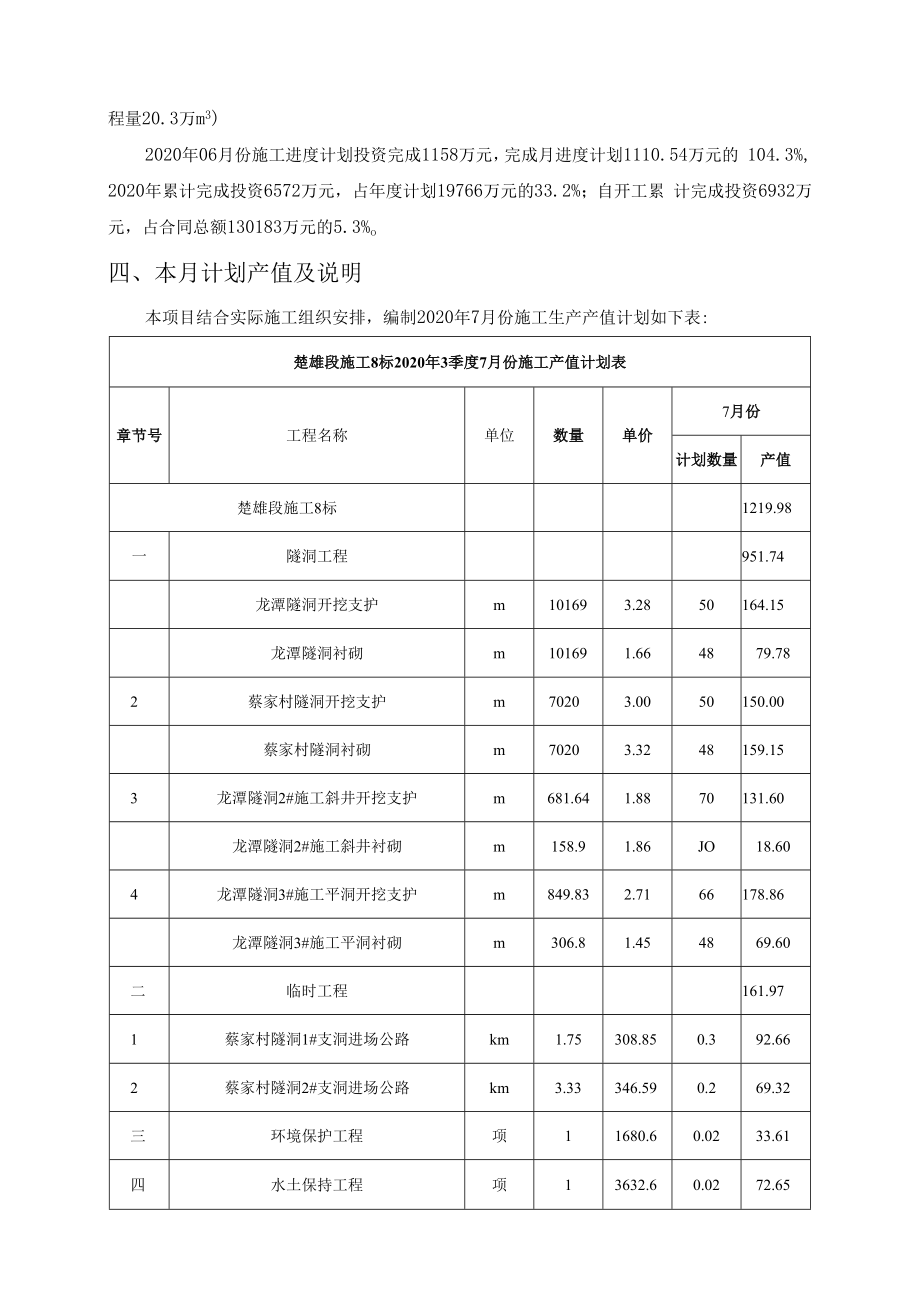

4、计完成投资6572万元,占年度计划19766万元的33.2%;自开工累 计完成投资6932万元,占合同总额130183万元的5.3%o四、本月计划产值及说明本项目结合实际施工组织安排,编制2020年7月份施工生产产值计划如下表:楚雄段施工8标2020年3季度7月份施工产值计划表章节号工程名称单位数量单价7月份计划数量产值楚雄段施工8标1219.98一隧洞工程951.74龙潭隧洞开挖支护m101693.2850164.15龙潭隧洞衬砌m101691.664879.782蔡家村隧洞开挖支护m70203.0050150.00蔡家村隧洞衬砌m70203.3248159.153龙潭隧洞2#施工斜井开挖支
5、护m681.641.8870131.60龙潭隧洞2#施工斜井衬砌m158.91.86JO18.604龙潭隧洞3#施工平洞开挖支护m849.832.7166178.86龙潭隧洞3#施工平洞衬砌m306.81.454869.60二临时工程161.971蔡家村隧洞1#支洞进场公路km1.75308.850.392.662蔡家村隧洞2#支洞进场公路km3.33346.590.269.32三环境保护工程项11680.60.0233.61四水土保持工程项13632.60.0272.65五、本月主要工程形象进度主要形象进度如下:隧洞工程:龙潭隧洞2#支洞开挖支护70m、龙潭隧洞2#支洞完成全断面衬砌10m;
6、 龙潭隧洞3#支洞开挖支护66m、龙潭隧洞3#支洞完成全断面衬砌48m;龙潭隧洞出口开 挖支护50m、龙潭隧洞出口完成全断面衬砌48m;蔡家村隧洞进口开挖支护50m、蔡家村 隧洞进口完成全断面衬砌48m。公路工程:新建进场公路0. 5km;环境保护和水土保持完成合同量的2%。主要形象进度如下表:楚雄段施工8标2020年7月份施工形象进度计划表序号工程项目名称产值(万元)形象进度楚雄段施工8标1219.98一隧洞工程951.741龙潭隧洞开挖支护164.15完成隧洞开挖支护50m龙潭隧洞衬砌79.78完成全断面衬砌48m2蔡家村隧洞开挖支护150.00完成隧洞开挖支护50m蔡家村隧洞主洞衬砌15
7、9.15完成全断面衬砌48m3龙潭隧洞2#施工斜井开挖支护131.60完成支洞开挖70m龙潭隧洞2#施工斜井衬砌18.60完成支洞开挖IOm4龙潭隧洞3#施工平洞开挖支护178.86完成支洞开挖66m龙潭隧洞3#施工平洞衬砌69.60完成锁口全断面衬砌48m二临时工程161.971蔡家村隧洞1#支洞进场公路92.66蔡家村隧洞1#支洞进场公路施工0.3kmo2蔡家村隧洞2#支洞进场公路69.32蔡家村隧洞2#支洞进场公路施工0.2km。三环境保护工程33.61完成0.02项。四水土保持工程72.65完成0.02项。六、资源配置计划劳动力配置方面:根据本工程施工总进度计划及施工强度的需要,结合施
8、工组织设 计方案,2020年度7月份拟投入6支成建制专业隧洞施工队伍及4支临建队伍以及3支 道路土石方队伍参与本标段的施工,高峰期施工人数387人。各施工工种配置根据不同 时段的施工任务,实行动态管理,优化配置。本工程劳动力主要来源于长期合作、熟悉 云南地区施工环境及地质特点、有资质的专业劳务公司,签订劳务合同(劳务合同报监 理和业主备案),确保劳动力满足施工需要。物资供应方面主要材料集中采购,集中供应,集中管理。公司物资设备部负责监督、 检查、协调集中采购供应物资的供应全过程;中国中铁股份公司物资集中采购供应服务 机构作为招标人(采购人),与供应商签订采购合同;公司与物资采购供应服务机构签
9、订采购合同,同时与各施工单位签订供应合同。主要物资统一管理,统一调配,标准化、 信息化管理,以量换价,以量换质,充分发挥中国中铁集采优势,降低成本,保证质量。机械配置方面:主要机械按“数量充足,配备合理,性能稳定,有计划,分批次” 的原则进场。根据施工进度和工程施工需要,合理安排机械进场及现场调配,确保施工 机械满足工程进度要求。2020年7月份计划配置主要机械设备如下(按各作业面累加考虑):序 号名称型号/规格计划数 量 (台)实际数量 (台)完好率 (%)是否满足合同要 求1柴油发电机组HDC250(200KW)11100是2门式起重机MH-10t-24-A322100是3液压双缸锯床G4
10、24011100是4冷弯机LWG-25022100是5多功能联合冲剪机Q35YL11100是6钢筋切断机GQ4011100是7液压数控调直切断 机GT4-12/1411100是8钢筋直螺纹滚丝机HGS-4011100是9型材切割机J3GB-40011100是10交流电焊机BX1-500A11100是11火焊机LGK7-12011100是12汽车起重机25t(五节臂)11100是13轮式装载机CLG85511100是14混凝土搅拌机HZS9090m3h11100是15柴油发电机组HDC313(250KW)11100是16重型自卸汽车解放牌25T2295是17混凝土罐车三一牌2297是18隧道钢筋
11、网焊网机GL-2300/L 5*21197是19小导管冲孔机GL-500026mm1198是20小导管尖头机GL-500025mm1198是21钢筋弯曲机GW-40/0-401198是22履带挖掘机加藤斗容1.5m32295是23轮式装载机JGM7553. 0m31196是24重型自卸汽车25t4495是25混凝土喷射机KP251195是26洒水车8m322100是27混凝土喷射台车30m3h11100是28螺杆空气压缩机24m311100是29螺杆空气压缩机24m344100是30电子汽车衡SCS-15011100是31砂石分离机SS-301198是32压滤机YLJ-801199是33震动压
12、路机厦工22t2295是34洒水车15m31195是35雾炮机3040m2299是36通风机2*132KW1195是37潜孔钻机ZGYX420SE-21195是38柴油发电机300KW1195是39注浆机GZJB-II1195是40重型自卸汽车20t3395是41重型自卸汽车30t2295是42履带挖掘机小松PC2101195是43履带挖掘机现代 PC225C-72295是44履带挖掘机三一 135C2295是45轮式装载机雷沃 FL953F-1195是46履带挖掘机三一 75C1195是47履带挖掘机三一 2451195是48履带挖掘机卡特320D1195是49履带挖掘机斗山HD-3001195是50履带式挖机神钢 SK270D-81195是51履带式挖机神钢SK3501195是52振动压路机LG6221195是53重型平板货车江淮牌,14.75t1195是54混凝土喷射机KP251195是55液压履带挖掘机CLG922E1195是56轮胎式挖掘机DH150W-711是57排焊
