五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx

上传人:p** 文档编号:209960 上传时间:2023-04-16 格式:DOCX 页数:8 大小:13.75KB
下载 相关 举报
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第1页
第1页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第2页
第2页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第3页
第3页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第4页
第4页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第5页
第5页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第6页
第6页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第7页
第7页 / 共8页
五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

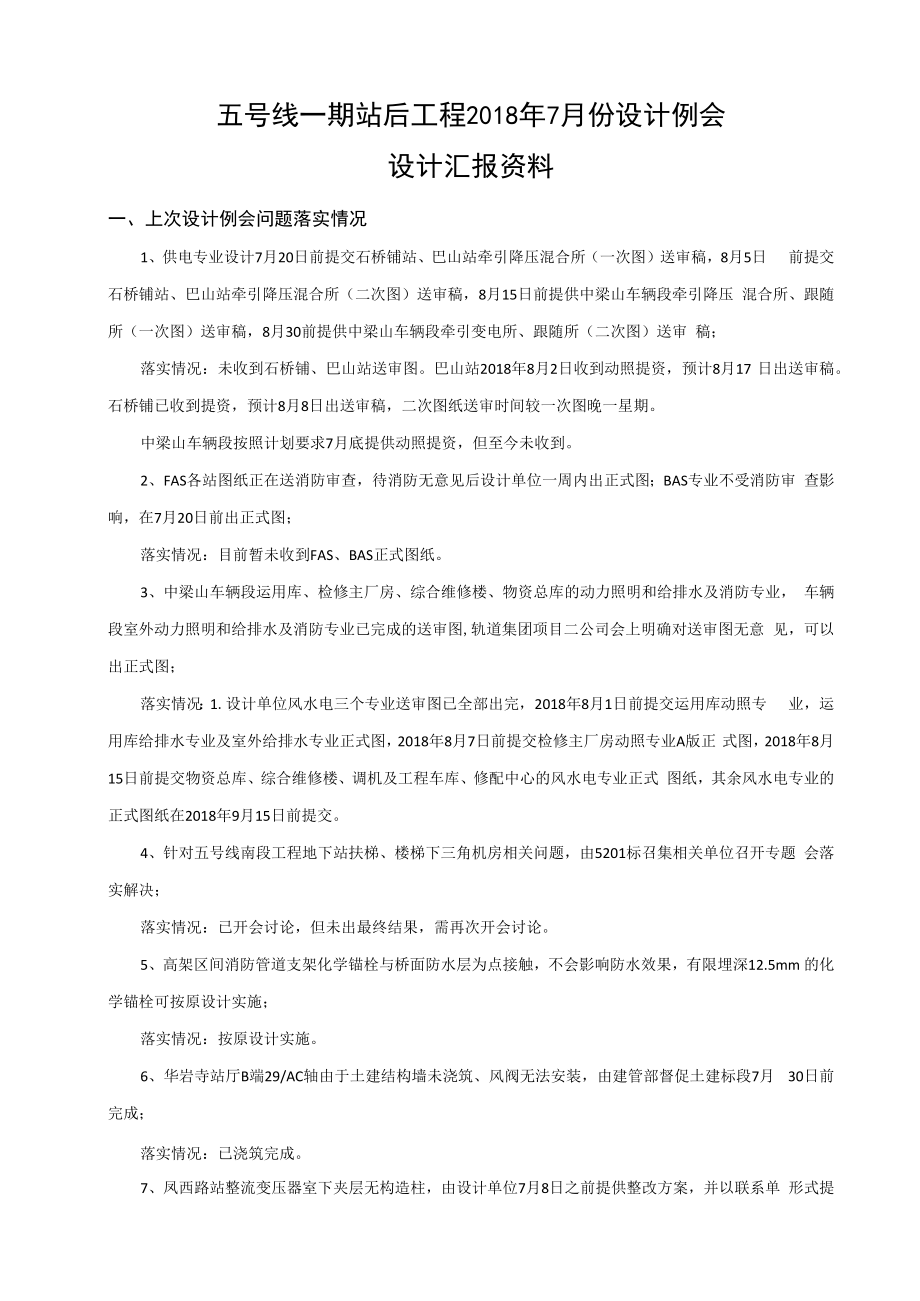

《五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx》由会员分享,可在线阅读,更多相关《五号线一期站后工程2018年7次设计例会设计汇报材料(中铁二院2018-8-2).docx(8页珍藏版)》请在第壹文秘上搜索。

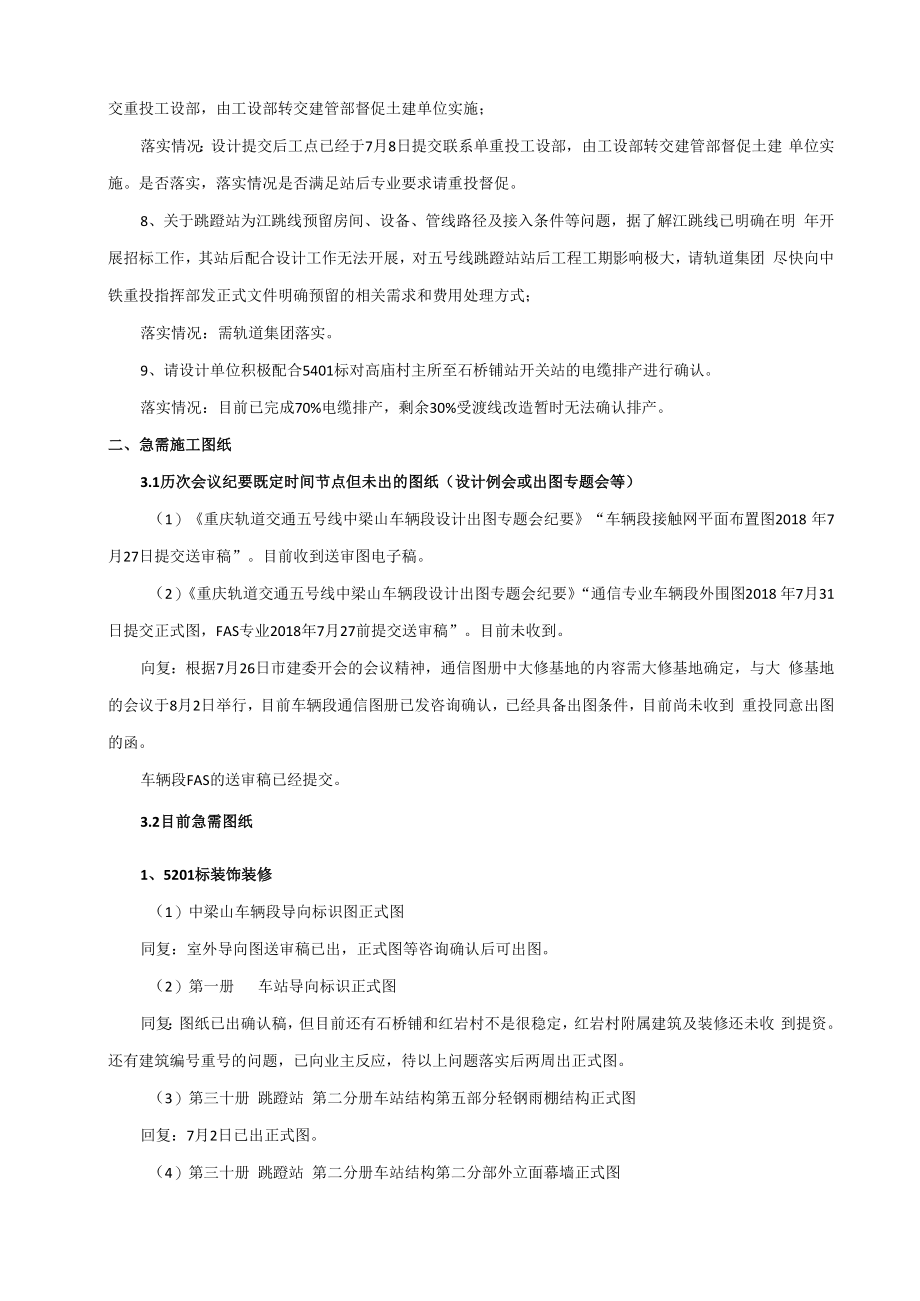

1、五号线一期站后工程2018年7月份设计例会设计汇报资料一、上次设计例会问题落实情况1、供电专业设计7月20日前提交石桥铺站、巴山站牵引降压混合所(一次图)送审稿,8月5日 前提交石桥铺站、巴山站牵引降压混合所(二次图)送审稿,8月15日前提供中梁山车辆段牵引降压 混合所、跟随所(一次图)送审稿,8月30前提供中梁山车辆段牵引变电所、跟随所(二次图)送审 稿;落实情况:未收到石桥铺、巴山站送审图。巴山站2018年8月2日收到动照提资,预计8月17 日出送审稿。石桥铺已收到提资,预计8月8日出送审稿,二次图纸送审时间较一次图晚一星期。中梁山车辆段按照计划要求7月底提供动照提资,但至今未收到。2、F

2、AS各站图纸正在送消防审查,待消防无意见后设计单位一周内出正式图;BAS专业不受消防审 查影响,在7月20日前出正式图;落实情况:目前暂未收到FAS、BAS正式图纸。3、中梁山车辆段运用库、检修主厂房、综合维修楼、物资总库的动力照明和给排水及消防专业, 车辆段室外动力照明和给排水及消防专业已完成的送审图,轨道集团项目二公司会上明确对送审图无意 见,可以出正式图;落实情况:1.设计单位风水电三个专业送审图已全部出完,2018年8月1日前提交运用库动照专 业,运用库给排水专业及室外给排水专业正式图,2018年8月7日前提交检修主厂房动照专业A版正 式图,2018年8月15日前提交物资总库、综合维修

3、楼、调机及工程车库、修配中心的风水电专业正式 图纸,其余风水电专业的正式图纸在2018年9月15日前提交。4、针对五号线南段工程地下站扶梯、楼梯下三角机房相关问题,由5201标召集相关单位召开专题 会落实解决;落实情况:已开会讨论,但未出最终结果,需再次开会讨论。5、高架区间消防管道支架化学锚栓与桥面防水层为点接触,不会影响防水效果,有限埋深12.5mm 的化学锚栓可按原设计实施;落实情况:按原设计实施。6、华岩寺站厅B端29/AC轴由于土建结构墙未浇筑、风阀无法安装,由建管部督促土建标段7月 30日前完成;落实情况:已浇筑完成。7、凤西路站整流变压器室下夹层无构造柱,由设计单位7月8日之前提

4、供整改方案,并以联系单 形式提交重投工设部,由工设部转交建管部督促土建单位实施;落实情况:设计提交后工点已经于7月8日提交联系单重投工设部,由工设部转交建管部督促土建 单位实施。是否落实,落实情况是否满足站后专业要求请重投督促。8、关于跳蹬站为江跳线预留房间、设备、管线路径及接入条件等问题,据了解江跳线已明确在明 年开展招标工作,其站后配合设计工作无法开展,对五号线跳蹬站站后工程工期影响极大,请轨道集团 尽快向中铁重投指挥部发正式文件明确预留的相关需求和费用处理方式;落实情况:需轨道集团落实。9、请设计单位积极配合5401标对高庙村主所至石桥铺站开关站的电缆排产进行确认。落实情况:目前已完成7

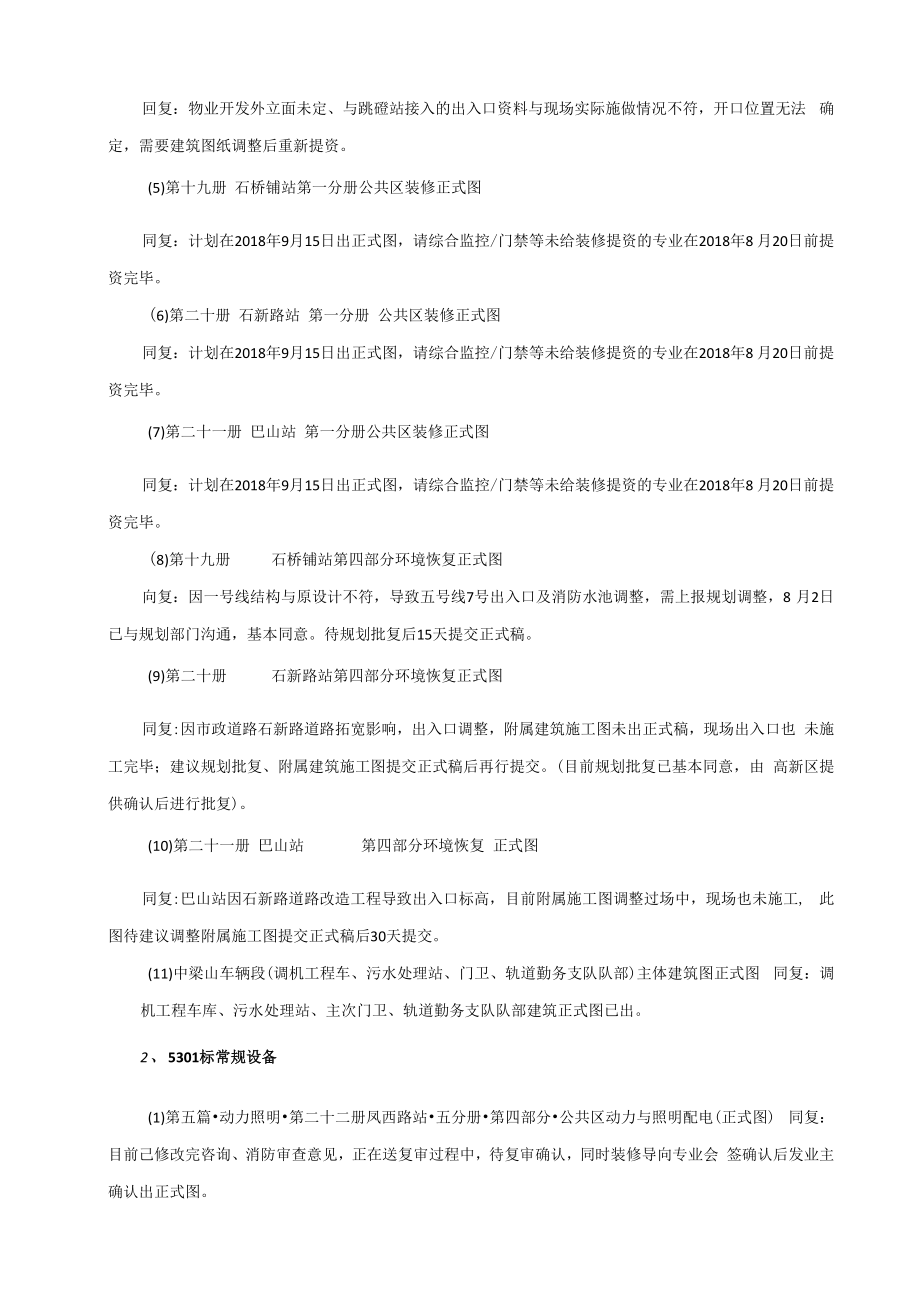

5、0%电缆排产,剩余30%受渡线改造暂时无法确认排产。二、急需施工图纸3.1历次会议纪要既定时间节点但未出的图纸(设计例会或出图专题会等)(1)重庆轨道交通五号线中梁山车辆段设计出图专题会纪要“车辆段接触网平面布置图2018 年7月27日提交送审稿”。目前收到送审图电子稿。(2)重庆轨道交通五号线中梁山车辆段设计出图专题会纪要“通信专业车辆段外围图2018 年7月31日提交正式图,FAS专业2018年7月27前提交送审稿”。目前未收到。向复:根据7月26日市建委开会的会议精神,通信图册中大修基地的内容需大修基地确定,与大 修基地的会议于8月2日举行,目前车辆段通信图册已发咨询确认,已经具备出图条

6、件,目前尚未收到 重投同意出图的函。车辆段FAS的送审稿已经提交。3.2目前急需图纸1、5201标装饰装修(1)中梁山车辆段导向标识图正式图同复:室外导向图送审稿已出,正式图等咨询确认后可出图。(2)第一册车站导向标识正式图同复:图纸已出确认稿,但目前还有石桥铺和红岩村不是很稳定,红岩村附属建筑及装修还未收 到提资。还有建筑编号重号的问题,已向业主反应,待以上问题落实后两周出正式图。(3)第三十册 跳蹬站 第二分册车站结构第五部分轻钢雨棚结构正式图回复:7月2日已出正式图。(4)第三十册 跳蹬站 第二分册车站结构第二分部外立面幕墙正式图回复:物业开发外立面未定、与跳磴站接入的出入口资料与现场实

7、际施做情况不符,开口位置无法 确定,需要建筑图纸调整后重新提资。(5)第十九册 石桥铺站第一分册公共区装修正式图同复:计划在2018年9月15日出正式图,请综合监控/门禁等未给装修提资的专业在2018年8 月20日前提资完毕。(6)第二十册 石新路站 第一分册 公共区装修正式图同复:计划在2018年9月15日出正式图,请综合监控/门禁等未给装修提资的专业在2018年8 月20日前提资完毕。(7)第二十一册 巴山站 第一分册公共区装修正式图同复:计划在2018年9月15日出正式图,请综合监控/门禁等未给装修提资的专业在2018年8 月20日前提资完毕。(8)第十九册石桥铺站第四部分环境恢复正式图

8、向复:因一号线结构与原设计不符,导致五号线7号出入口及消防水池调整,需上报规划调整,8 月2日已与规划部门沟通,基本同意。待规划批复后15天提交正式稿。(9)第二十册石新路站第四部分环境恢复正式图同复:因市政道路石新路道路拓宽影响,出入口调整,附属建筑施工图未出正式稿,现场出入口也 未施工完毕;建议规划批复、附属建筑施工图提交正式稿后再行提交。(目前规划批复已基本同意,由 高新区提供确认后进行批复)。(10)第二十一册 巴山站第四部分环境恢复 正式图同复:巴山站因石新路道路改造工程导致出入口标高,目前附属施工图调整过场中,现场也未施工, 此图待建议调整附属施工图提交正式稿后30天提交。(11)

9、中梁山车辆段(调机工程车、污水处理站、门卫、轨道勤务支队队部)主体建筑图正式图 同复:调机工程车库、污水处理站、主次门卫、轨道勤务支队队部建筑正式图已出。2、5301标常规设备(1)第五篇动力照明第二十二册凤西路站五分册第四部分公共区动力与照明配电(正式图) 同复:目前己修改完咨询、消防审查意见,正在送复审过程中,待复审确认,同时装修导向专业会 签确认后发业主确认出正式图。(2)第五篇动力照明第二十四册华岩寺站五分册第四部分公共区动力与照明配电(正式图) 同复:华岩寺由于商铺问题,装修专业还未会签确认,目前已修改完咨询、消防审查意见,待装修专业确认后发业主确认出正式图。(3)第五篇动力照明第二

10、十五册华成路站五分册第四部分公共区动力与照明配电(正式图) 向复:华成路由于商铺问题,装修专业还未会签确认,目前已修改完咨询、消防审查意见,待装修 专业确认后发业主确认出正式图。(4)第五篇动力照明第二十六册半山站五分册第四部分公共区动力与照明配电(正式图)同复:目前己修改完咨询、消防审查意见,正在送复审过程中,待复审确认,同时装修导向专业会 签确认后发业主确认出正式图。(5)第五篇动力照明第二十七册中梁山站五分册第四部分公共区动力与照明配电(送审稿) 向复:动照专业7月20日收到装修提资,8月20日出送审稿。(6)第五篇动力照明第二十八册金建路站五分册第四部分公共区动力与照明配电(送审稿)

11、向复:动照专业7月20日收到装修提资,8月20日出送审稿。(7)第五篇动力照明第二十九册华岩中心站五分册第四部分公共区动力与照明配电(送审稿) 向复:动照专业7月20日收到装修提资,8月20日出送审稿。(8)第五篇动力照明第三十册跳蹬站五分册第四部分公共区动力与照明配电(送审稿)向复:木站由于与江跳线换乘,导向专业有修改,8月1日刚收到一版电子(非正式)资料,按此 资料9月1日出送审稿。(9)第五篇给排水及消防第十五册大石坝站四分册第四部分车站2号风亭、总图(正式图) 同复:目前图纸已完成设计,在送审及会签过程中,下周送咨询和消防审查。(10)大石坝站2号风道动力照明、通风与空调施工图、通风与

12、空调室外总图。同复:目前动力照明专业图纸已完成设计,在送审及会签过程中,下周送咨询和消防审查。通风空 调专业无相关设计内容,不用出图。(11)凤重区间风机房动力照明、通风与空调施工图。同复:由于规划未批复,凤重区间风机房未出建筑正式图,目前还未开展动力照明和通风空调施工 图设计。(12)石桥铺站、石新路站、跳蹬站自动扶梯与电梯正式图回复:待建筑正式开放资料(主体及附属)后,十日内出送审稿。3、5401标供电系统(1)第七篇供电系统(GDXT)第三册变电所(BD)第十六分册巴山站牵引降压混合变电所(一次 图)送审图(2)第七篇供电系统(GDXT)第三册变电所(BD)第二十七分册中梁山车辆段牵引降

13、压混合变电所(一次图)送审图(3)第七篇供电系统(GDXT)第三册变电所(BD)第二十七分册中梁山车辆段跟随式降压变电所(一次图)送审图(4)柔性悬挂特殊安装图(车辆段备料用)(5)高架区间、地下段岔区的电缆铺设图(6)高庙村、华岩寺主所电源引入电缆敷设图同复:巴山站2018年8月2日收到动照专业提资,目前这个正在开展工作设计工作,送审稿预计 8月17日提供;中梁山车辆段按照计划要求7月底提供动照提资,但至今未收到;柔性悬挂特殊安装 图预计8月30日出图;高庙村主所无电源引入图纸,华岩主变电所外线路报规资料已完成,预计下周 报规划,暂不具备出图条件。4、5501标系统设备综合监控:(1)第十篇

14、综合监控系统第二册火灾自动报警系统第十一分册至第二十五分册正式图向复:目前消防尚未回复意见,红岩村和歇台子站尚未收到资料,暂无法出正式图。5、5701轨道工程车辆段站场正式图同复:出入段线路桥分界方案待调整,方案稳定后提供。6、5801标主所工程(1)目前,项目部急需图纸(正式施工图文件)为高庙村主所到SVG设备楼电缆通道图、外线路稳 定段图纸(施工图文件)。同复:高庙村主变电所土建部分设备基础及电缆沟2018年8月1日已出送审稿。三、需设计协调解决的问题1、5301标常规设备(1)跳蹬-石龙区间CK47+300处,消防管道因道岔影响无法成环。可否将过轨处消防管道型号由 DNI50改为DNlO

15、0,采用活动支架安装在道床伸缩缝处。同复:经跳蹬站设计确认,可改为DNIoe)管过轨。(2)大石坝出入口的垂直电梯井道不满足电梯强条要求,井道实际深度为28.5米,强条要求超过 11米井道需设置逃生通道,大石坝站未设置,至今未出整改意见及施工图。回复:已与电扶梯专业核实,需在疏散楼梯间开门洞与电梯井道相通,作为电梯救援逃生通道,图 纸附大石坝2号风道图纸已出。(3)大石坝车站男女更衣室变更为疏散通道,但变更后更衣室减少,现将原疏散通道设置为更衣 室,根据6月13日监理会议纪要“更衣室的具体面积、装饰、通风等要求由运营四公司提出,设计单 位出图”现我部暂未收到变更后图纸,由于大石坝站工期紧张,请设计尽快明确此部位施工方案。Iq复:变更图纸已完成,待重投发会议纪要,图纸以联系单附件的方式发出。2、5401标供电系统3、5501标综合监控系统(1)综合监控专业图纸与装修等其他专业图纸房间名称命名不一致(如:综合监控专业“警务设 备室”、装修专业“公安通信设备室”),且同类或同种功能房间全线各站命名不统一(如:A站“女 卫生间”、B站“女卫”),需轨道公司及设计明确综合监控平台房间名称命名。向复:建议召开几方专题会议明确。(2)缺少中梁山站、金建路站、华岩中心站动照给FAS、B

展开阅读全文
