交工文件编制及交付.docx

上传人:p** 文档编号:210299 上传时间:2023-04-16 格式:DOCX 页数:8 大小:13.81KB
下载 相关 举报
交工文件编制及交付.docx_第1页
第1页 / 共8页
交工文件编制及交付.docx_第2页
第2页 / 共8页
交工文件编制及交付.docx_第3页
第3页 / 共8页
交工文件编制及交付.docx_第4页
第4页 / 共8页
交工文件编制及交付.docx_第5页
第5页 / 共8页
交工文件编制及交付.docx_第6页
第6页 / 共8页
交工文件编制及交付.docx_第7页
第7页 / 共8页
交工文件编制及交付.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《交工文件编制及交付.docx》由会员分享,可在线阅读,更多相关《交工文件编制及交付.docx(8页珍藏版)》请在第壹文秘上搜索。

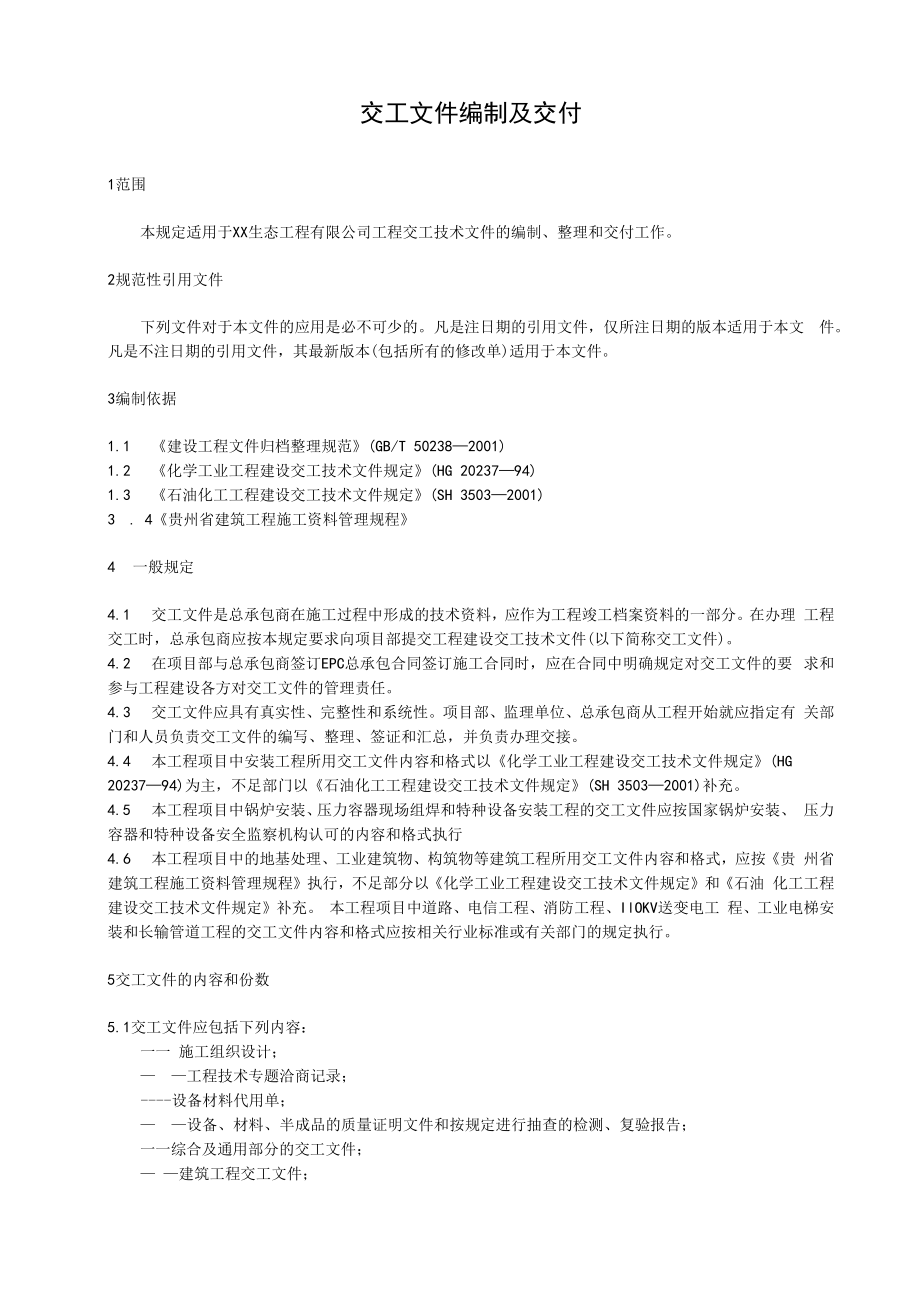

1、交工文件编制及交付1范围本规定适用于XX生态工程有限公司工程交工技术文件的编制、整理和交付工作。2规范性引用文件下列文件对于本文件的应用是必不可少的。凡是注日期的引用文件,仅所注日期的版本适用于本文 件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。3编制依据1.1 建设工程文件归档整理规范(GB/T 502382001)1.2 化学工业工程建设交工技术文件规定(HG 2023794)1.3 石油化工工程建设交工技术文件规定(SH 35032001)3 . 4贵州省建筑工程施工资料管理规程4 一般规定4.1 交工文件是总承包商在施工过程中形成的技术资料,应作为工程竣工档案

2、资料的一部分。在办理 工程交工时,总承包商应按本规定要求向项目部提交工程建设交工技术文件(以下简称交工文件)。4.2 在项目部与总承包商签订EPC总承包合同签订施工合同时,应在合同中明确规定对交工文件的要 求和参与工程建设各方对交工文件的管理责任。4.3 交工文件应具有真实性、完整性和系统性。项目部、监理单位、总承包商从工程开始就应指定有 关部门和人员负责交工文件的编写、整理、签证和汇总,并负责办理交接。4.4 本工程项目中安装工程所用交工文件内容和格式以化学工业工程建设交工技术文件规定(HG 2023794)为主,不足部门以石油化工工程建设交工技术文件规定(SH 35032001)补充。4.

3、5 本工程项目中锅炉安装、压力容器现场组焊和特种设备安装工程的交工文件应按国家锅炉安装、 压力容器和特种设备安全监察机构认可的内容和格式执行4.6 本工程项目中的地基处理、工业建筑物、构筑物等建筑工程所用交工文件内容和格式,应按贵 州省建筑工程施工资料管理规程执行,不足部分以化学工业工程建设交工技术文件规定和石油 化工工程建设交工技术文件规定补充。 本工程项目中道路、电信工程、消防工程、IlOKV送变电工 程、工业电梯安装和长输管道工程的交工文件内容和格式应按相关行业标准或有关部门的规定执行。5交工文件的内容和份数5.1交工文件应包括下列内容:一一 施工组织设计; 工程技术专题洽商记录;设备材

4、料代用单; 设备、材料、半成品的质量证明文件和按规定进行抽查的检测、复验报告;一一综合及通用部分的交工文件; 建筑工程交工文件;一一设备安装工程交工文件;一一管道安装工程交工文件;一一电气安装工程交工文件;一一仪表安装工程交工文件;一一设计变更文件;竣工图。5.2总承包商向项目部提交交工文件的份数为二份,但其中设备、材料、半成品的质量证明文件可只 提供一份原件。当承包合同对交工文件份数另有规定时,应按承包合同执行。除向项目部提交的交工文 件外,总承包商应自行保存一份交工文件(可不包括竣工图),以备查阅。6交工文件的编制及交付6.1 交工文件的编制及整理6.1.1 施工单位应根据本规定和有关标准

5、、规范的要求,在施工过程中,组织施工人员及时认真填写 施工原始记录,并在交工前按本规定要求编制专业的交工文件。6.1.2 所有原始记录及有关资料由施工单位自行保存,其保存期限应按有关规定执行。当项目部需总 承包商提供某些原始施工记录时,应经双方协商同意,并由总承包商提供原始施工记录一并编入交工文 件有关案卷。6.1.3 项目部在施工过程中应协助总承包商及时整理交工文件,并按规定会同有关单位(如设计单位、 监理单位、工程质量监督单位等)办理签证确认手续,各方均不得拖延。6.1.4 凡需两个以上单位见证确认的交工文件,施工单位应按合同规定的时间经过书面通知各方,如 对方不能按时到达,即作为放行处理

6、,并在该交工文件中签字确认。6.1.5 总承包商应指导、检查、监督施工人员及时认真填写施工原始记录,并在交工前按本规定要求 编制、整理交工文件。6.1.6 隐蔽工程施工记录应在施工单位自检合格后由总承包商会同项目部、监理及时确认。6.1.7 对A、B级质量控制点的共检项目和内容应在工程施工前由项目部、监理、总承包商共同商定, 并及时按规定组织共检、签证。6.1.8 交工文件应用计算机编制打.印,由责任人用符合档案要求的书写工具签字确认,且应做到字迹 清晰、签章完整,不得用铅笔、一般圆珠笔和易褪色的墨水填写和绘制。6.1.9 当交工文件以只读光盘形式提供时,必须提供一份经责任人员签字确认的原件,

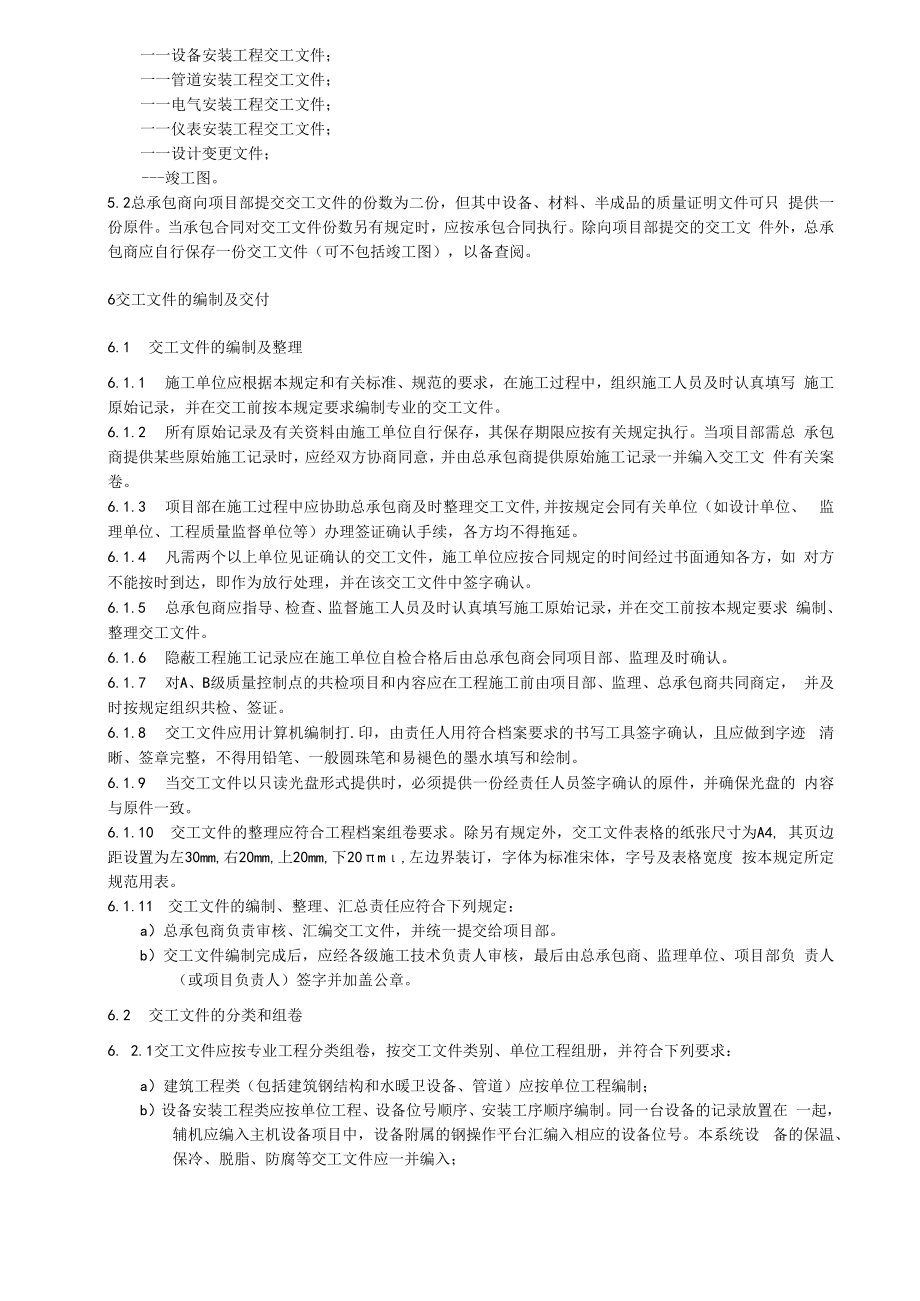

7、并确保光盘的 内容与原件一致。6.1.10 交工文件的整理应符合工程档案组卷要求。除另有规定外,交工文件表格的纸张尺寸为A4, 其页边距设置为左30mm,右20mm,上20mm,下20m,左边界装订,字体为标准宋体,字号及表格宽度 按本规定所定规范用表。6.1.11 交工文件的编制、整理、汇总责任应符合下列规定:a)总承包商负责审核、汇编交工文件,并统一提交给项目部。b)交工文件编制完成后,应经各级施工技术负责人审核,最后由总承包商、监理单位、项目部负 责人(或项目负责人)签字并加盖公章。6.2 交工文件的分类和组卷6. 2.1交工文件应按专业工程分类组卷,按交工文件类别、单位工程组册,并符合

8、下列要求:a)建筑工程类(包括建筑钢结构和水暖卫设备、管道)应按单位工程编制;b)设备安装工程类应按单位工程、设备位号顺序、安装工序顺序编制。同一台设备的记录放置在 一起,辅机应编入主机设备项目中,设备附属的钢操作平台汇编入相应的设备位号。本系统设 备的保温、保冷、脱脂、防腐等交工文件应一并编入;c)管道安装工程类(包括室外给排水工程)应按单位工程、管道材料等级、管线号顺序编制。管 道系统试压、吹扫、脱脂、防腐、保温、保冷和阀门检验、调试等交工文件一并编入;d)电气安装工程应按单位工程、供配电系统每台设备和系统位号顺序编制;e)仪表安装工程应按单位工程、控制检测系统位号顺序编制。6. 2. 2

9、交工文件组卷组册的次序和要求应符合下列规定:a)交工文件第一卷为综合卷,依次为建筑工程卷、设备安装工程卷、管道安装工程卷、电气安装 工程卷、仪表安装工程卷、竣工图卷;b)综合卷内容包括交工文件总目录、交工文件说明、施工组织设计、综合性工程技术专题洽商记 录、开工报告、重大质量事故处理鉴定报告、工程中间交接证书、联动试车合格证书、工程交 接证书、投料试车合格证书、生产考核报告、最终接收证书、交工文件移交证书等综合性交工 文件,其中联动试车合格证书、工程交接证书、投料试车合格证书、生产考核报告、最终接收 证书可在生产考核结束后单独提交或补入综合卷。综合卷可按文件内容归类成册;c)各专业工程卷的组册

10、依次为综合册、设备/材料和半成品质量证明文件册(包括按规定抽查的 检测、复验报告)、各单位工程施工交工记录文件册,各册可根据工程规模大小设立分册;d)每卷综合册应包括该专业工程交工技术文件总目录、交工技术文件目录、交工文件说明、专业 开工报告、综合性工程技术专题洽商记录、重大质量事故处理鉴定报告、工程中间交接证书等;e)设备/材料和半成品质量证明文件册宜按品种、规格、材质、质量证明文件类型等分类、顺序 编制,列明目录,便于查找。质量证明文件上需注明原材料使用部位(或单位工程)及使用数 量;f)各专业单位工程施工交工记录文件册应包括交工文件目录、交工文件说明、专业工程技术专题洽商记录、设计变更文

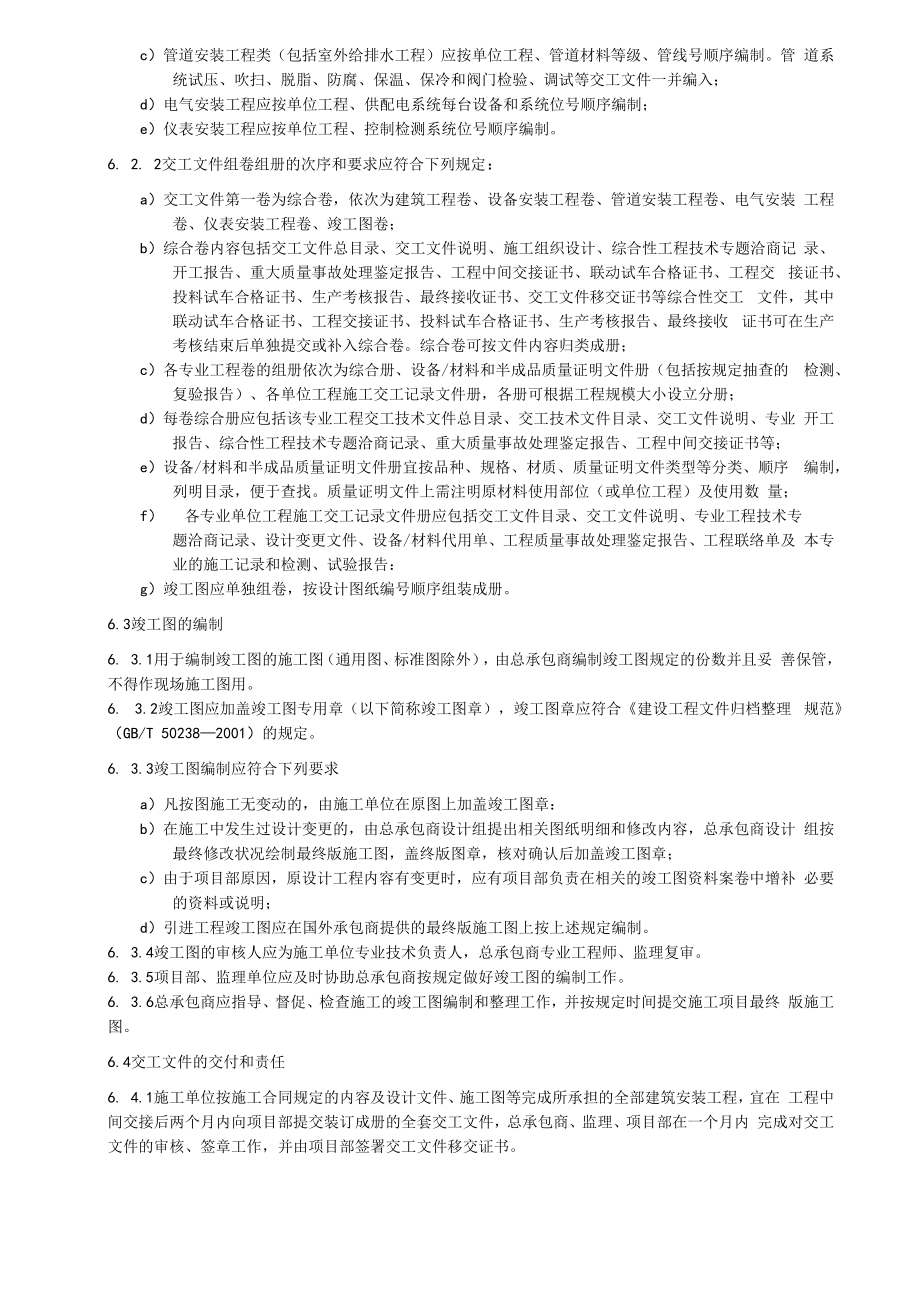

11、件、设备/材料代用单、工程质量事故处理鉴定报告、工程联络单及 本专业的施工记录和检测、试验报告:g)竣工图应单独组卷,按设计图纸编号顺序组装成册。6.3竣工图的编制6. 3.1用于编制竣工图的施工图(通用图、标准图除外),由总承包商编制竣工图规定的份数并且妥 善保管,不得作现场施工图用。6. 3.2竣工图应加盖竣工图专用章(以下简称竣工图章),竣工图章应符合建设工程文件归档整理 规范(GB/T 502382001)的规定。6. 3.3竣工图编制应符合下列要求a)凡按图施工无变动的,由施工单位在原图上加盖竣工图章:b)在施工中发生过设计变更的,由总承包商设计组提出相关图纸明细和修改内容,总承包商

12、设计 组按最终修改状况绘制最终版施工图,盖终版图章,核对确认后加盖竣工图章;c)由于项目部原因,原设计工程内容有变更时,应有项目部负责在相关的竣工图资料案卷中增补 必要的资料或说明;d)引进工程竣工图应在国外承包商提供的最终版施工图上按上述规定编制。6. 3.4竣工图的审核人应为施工单位专业技术负责人,总承包商专业工程师、监理复审。6. 3.5项目部、监理单位应及时协助总承包商按规定做好竣工图的编制工作。6. 3.6总承包商应指导、督促、检查施工的竣工图编制和整理工作,并按规定时间提交施工项目最终 版施工图。6.4交工文件的交付和责任6. 4.1施工单位按施工合同规定的内容及设计文件、施工图等

13、完成所承担的全部建筑安装工程,宜在 工程中间交接后两个月内向项目部提交装订成册的全套交工文件,总承包商、监理、项目部在一个月内 完成对交工文件的审核、签章工作,并由项目部签署交工文件移交证书。6. 4.2由于工程原因,经项目部同意在联动试车前暂不能提供的交工文件,施工单位可在联动试车完 成后补交,并由总承包商审核后汇入原交工文件案卷中。6. 4.3凡未按本规定提交交工文件或因交工文件内容不准确而造成损失的,应有编制单位及有关人员 承担主要责任,审核单位及有关人员也应承担相应责任。附录A(资料性附录)XX生态工程有限公司工程交工文件组卷、组册格式A. 1第一卷综合卷A. 1.1 第一册A.1.1

14、.1交工文件总目录A.1.1.2交工文件说明A.1.1.3开工报告A.1.1.4中间交接证书A.1.1.5联动试车合格证书A.1.1.6工程交接证书A.1.1.7化工投料试车合格证书A.1.1.8生产考核报告A.1.1.9最终接收证书(工程交工验收证书)A.1.1.10交工文件移交证书A.1.2第二册A. 1.2.1施工计划(施工组织总设计)A. 1.2.2桩基工程施工组织设计A.1.2.3地下管网工程施工组织设计A. 1.2.4厂前区工程施工组织设计A. 1.2.5备煤施工组织设计A. 1.2.6其他装置施工组织设计A.1.3第三册A. 1.3.1综合性工程技术专题洽商记录A. 1.3. 2

15、重大质量事故处理鉴定报告A.1.3.3其他综合类交工文件A.2第二卷建筑工程卷A. 2.1 第一册 综合册A.2.1.1建筑工程交工技术文件总目录A. 2.1.2交工技术文件目录(第一册)A. 2.1.3交工文件说明A. 2.1.4专业开工报告A.2.1.5综合性工程技术专题洽商记录A.2.1.6重大质量事故处理鉴定报告A. 2.1.7中间交接证书A. 2.2第二册 设备/材料和半成品质量证明文件(包括按规定抽查的检测、复验报告)A. 2. 2.1交工文件目录A. 2. 2. 2厂前区工程A. 2. 2. 3其他装置工程A. 2.3第三册各单位工程交工记录文件(包括专业技术洽谈记要、设计变更文件、设备材料代用单、 工程质量事故处理鉴定报告、工程联络单及本专业的施工记录和检测、试验报告)A. 2. 3.1交工文件目录A. 2. 3. 2交工文件说明A. 2. 3. 3厂前区工程土建交工记录文件A.2.3.4其他工程交工记录文件.A.3第三卷设备安装工程卷A. 3.1第一册 综合册A.3.1.1设备安装工程交工技术文件总目录A.3.1.2交工技术文件目录(第一册)A. 3.1.3交工文件说明
