公司工程测量管理办法.docx

上传人:p** 文档编号:213412 上传时间:2023-04-16 格式:DOCX 页数:12 大小:21.64KB
下载 相关 举报
公司工程测量管理办法.docx_第1页
第1页 / 共12页
公司工程测量管理办法.docx_第2页
第2页 / 共12页
公司工程测量管理办法.docx_第3页
第3页 / 共12页
公司工程测量管理办法.docx_第4页
第4页 / 共12页
公司工程测量管理办法.docx_第5页
第5页 / 共12页
公司工程测量管理办法.docx_第6页
第6页 / 共12页
公司工程测量管理办法.docx_第7页
第7页 / 共12页
公司工程测量管理办法.docx_第8页
第8页 / 共12页
公司工程测量管理办法.docx_第9页
第9页 / 共12页
公司工程测量管理办法.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《公司工程测量管理办法.docx》由会员分享,可在线阅读,更多相关《公司工程测量管理办法.docx(12页珍藏版)》请在第壹文秘上搜索。

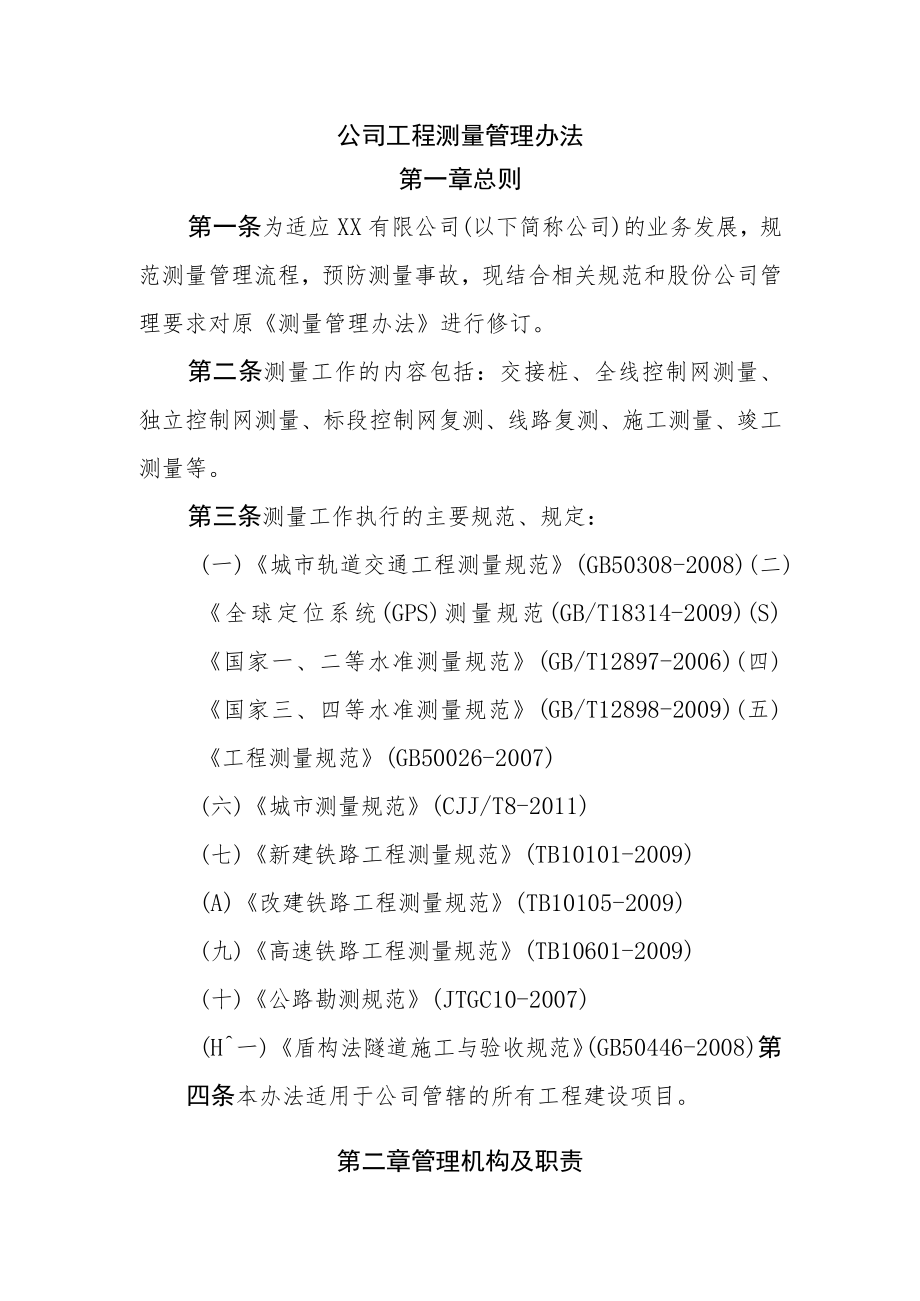

1、公司工程测量管理办法第一章总则第一条为适应XX有限公司(以下简称公司)的业务发展,规范测量管理流程,预防测量事故,现结合相关规范和股份公司管理要求对原测量管理办法进行修订。第二条测量工作的内容包括:交接桩、全线控制网测量、独立控制网测量、标段控制网复测、线路复测、施工测量、竣工测量等。第三条测量工作执行的主要规范、规定:(一)城市轨道交通工程测量规范(GB50308-2008)(二)全球定位系统(GPS)测量规范(GB/T18314-2009)(S)国家一、二等水准测量规范(GB/T12897-2006)(四)国家三、四等水准测量规范(GB/T12898-2009)(五)工程测量规范(GB50

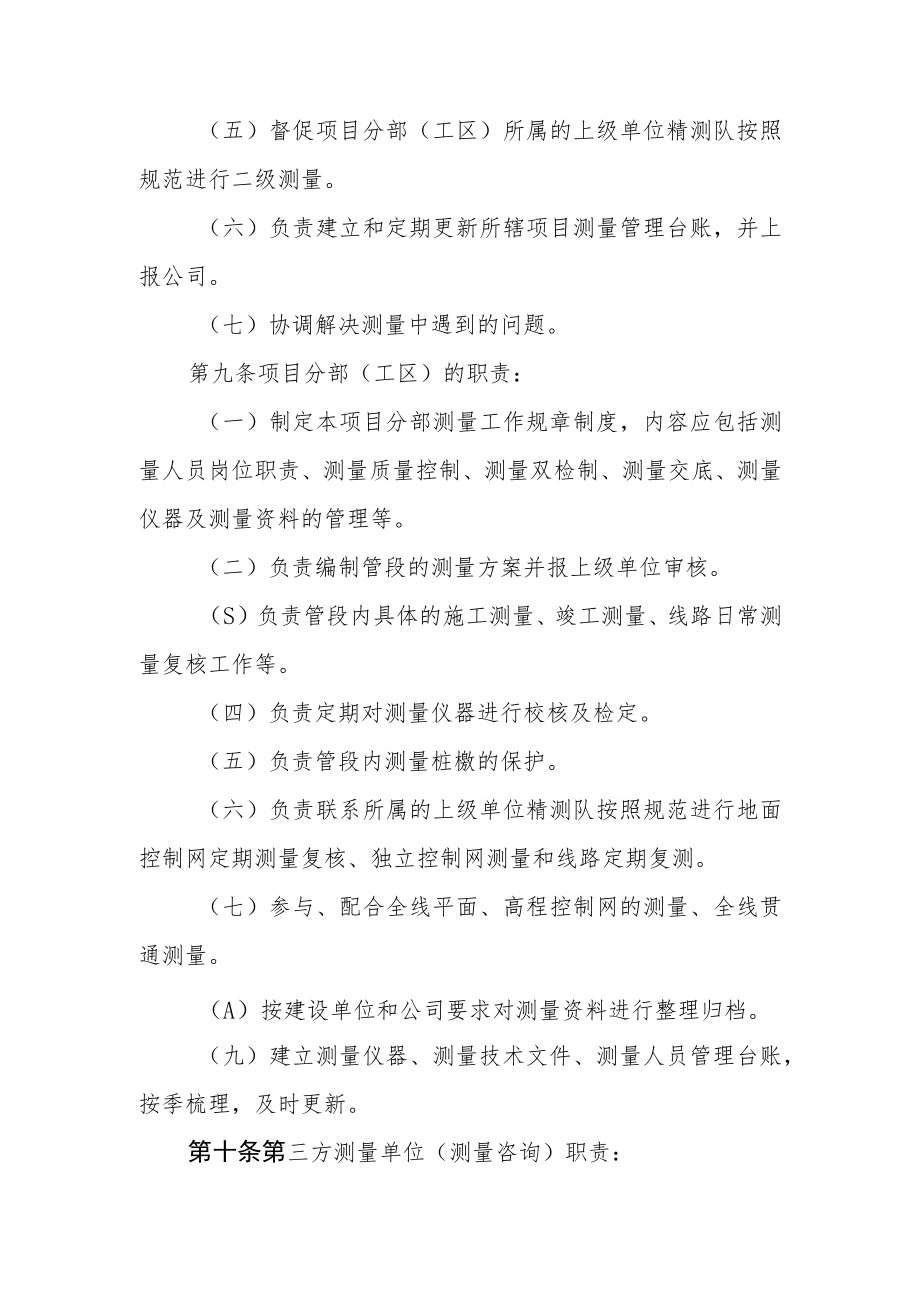

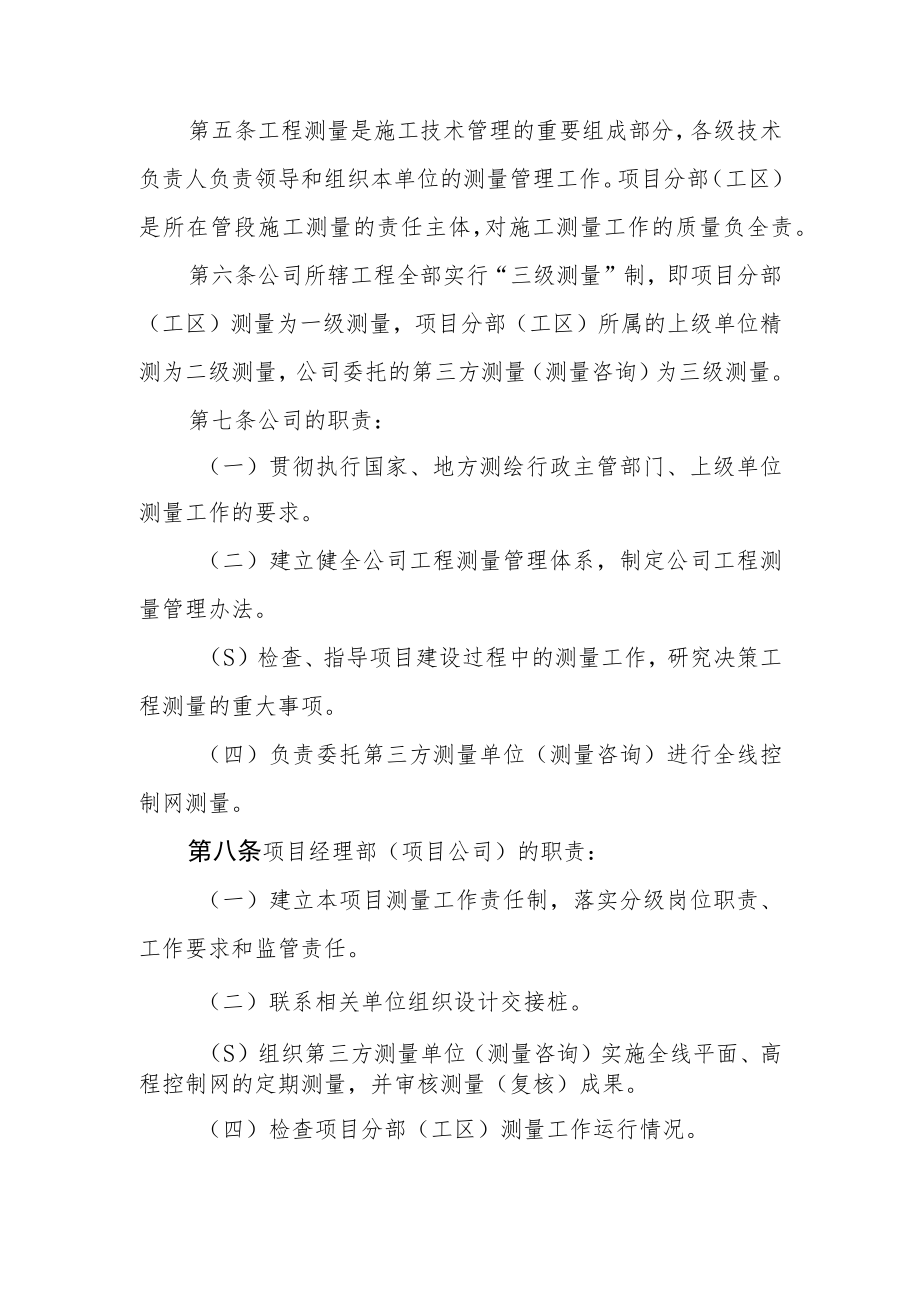

2、026-2007)(六)城市测量规范(CJJ/T8-2011)(七)新建铁路工程测量规范(TB10101-2009)(A)改建铁路工程测量规范(TB10105-2009)(九)高速铁路工程测量规范(TB10601-2009)(十)公路勘测规范(JTGC10-2007)(H一)盾构法隧道施工与验收规范(GB50446-2008)第四条本办法适用于公司管辖的所有工程建设项目。第二章管理机构及职责第五条工程测量是施工技术管理的重要组成部分,各级技术负责人负责领导和组织本单位的测量管理工作。项目分部(工区)是所在管段施工测量的责任主体,对施工测量工作的质量负全责。第六条公司所辖工程全部实行“三级测量”

3、制,即项目分部(工区)测量为一级测量,项目分部(工区)所属的上级单位精测为二级测量,公司委托的第三方测量(测量咨询)为三级测量。第七条公司的职责:(一)贯彻执行国家、地方测绘行政主管部门、上级单位测量工作的要求。(二)建立健全公司工程测量管理体系,制定公司工程测量管理办法。(S)检查、指导项目建设过程中的测量工作,研究决策工程测量的重大事项。(四)负责委托第三方测量单位(测量咨询)进行全线控制网测量。第八条项目经理部(项目公司)的职责:(一)建立本项目测量工作责任制,落实分级岗位职责、工作要求和监管责任。(二)联系相关单位组织设计交接桩。(S)组织第三方测量单位(测量咨询)实施全线平面、高程控

4、制网的定期测量,并审核测量(复核)成果。(四)检查项目分部(工区)测量工作运行情况。(五)督促项目分部(工区)所属的上级单位精测队按照规范进行二级测量。(六)负责建立和定期更新所辖项目测量管理台账,并上报公司。(七)协调解决测量中遇到的问题。第九条项目分部(工区)的职责:(一)制定本项目分部测量工作规章制度,内容应包括测量人员岗位职责、测量质量控制、测量双检制、测量交底、测量仪器及测量资料的管理等。(二)负责编制管段的测量方案并报上级单位审核。(S)负责管段内具体的施工测量、竣工测量、线路日常测量复核工作等。(四)负责定期对测量仪器进行校核及检定。(五)负责管段内测量桩檄的保护。(六)负责联系

5、所属的上级单位精测队按照规范进行地面控制网定期测量复核、独立控制网测量和线路定期复测。(七)参与、配合全线平面、高程控制网的测量、全线贯通测量。(A)按建设单位和公司要求对测量资料进行整理归档。(九)建立测量仪器、测量技术文件、测量人员管理台账,按季梳理,及时更新。第十条第三方测量单位(测量咨询)职责:(一)受公司委托负责项目全线的平面、高程控制网测量等工作。(二)严格按照国家和地方法律、法规、部门规章、规范性文件等的规定,建立满足测量精度要求的测量控制网。(S)对控制网测量(复核)成果负责,并对控制网测量成果进行技术交底。(四)参与测量事故的调查与处理。第十一条项目分部(工区)上级公司精测队

6、职责:(一)指导项目分部(工区)建立测量管理制度和测量方案编制。(二)负责工区管段控制网定期复测、独立控制网测量及线路定期复测,并对测量成果质量负责。(S)负责盾构始发前导向系统计划线数据录入复核和盾构接收前50环处盾构机姿态人工复核。(四)配合公司和项目经理部(项目公司)协调解决测量中遇到的问题。第三章工作要求第十二条交接桩(一)开工前,由项目经理部(项目公司)总工程师联系业主、监理单位、设计单位及时进行交接桩工作,第三方测量单位(测量咨询)负责人、项目分部总工程师、测量队及其上级单位精测队参加。交桩资料包括:国家三角点、GPS点、导线点的位置、数据图表;中线(基线)桩表、线路资料图表、水准

7、点表等。(二)交接桩时,应按交接书面资料所列桩檄现场逐点交接并查看情况,各类桩点应完好无损,稳定可靠,现场应做明显标识。对于现场未找到的或已被破坏的桩撅点,应视为废桩。交接记录应写清存在的问题和处理意见,并报相关单位。第十三条全线控制网测量(一)第三方测量单位(测量咨询)负责编制全线平面、高程控制网测量技术方案,经项目经理部(项目公司)总工程师审核后,报公司审批。(二)对加密的控制点,第三方测量单位(测量咨询)应按城市轨道交通、铁路、公路等相应行业测量规范要求的平面控制网、高程控制网测设等级要求测设。(S)第三方测量单位(测量咨询)开工前对全线平面、高程控制网进行一次复测;开工后按相应的测量规

8、范及相关要求对全线的平面、高程控制网进行定期复测,原则上不少于一年一次。复测精度不得低于初测精度,损坏的桩檄应及时进行补充。(四)第三方测量单位(测量咨询)按规范要求整理测量成果书。测量成果书经项目经理部(项目公司)总工程师审核后,报公司组织审定。测量成果书经公司审定后由项目经理部向监理工程师报批后方可向项目分部(工区)分发。第十四条标段控制网定期复测(一)项目经理部(项目公司)应督促项目分部(工区)所属的上级单位精测队对项目分部(工区)管段控制网进行定期复测。(二)项目分部(工区)上级精测队负责编制本标段平面、高程控制网复测技术方案,经其所在公司总工程师审核后,报项目公司审批。(S)项目分部

9、(工区)管段内的地面高程控制点应每季度复核一次、地面平面控制网应半年复核一次。(四)高程、平面控制网定期复测必须与相邻区段搭接测量,平面搭接不少于2个平面控制点,高程搭接不少于1个高程控制点。(五)钻爆法施工的隧道掘进500m内进行第一次洞内平面和高程控制测量,以后每开挖IoOOnI进行一次洞内平面和高程控制测量。(六)盾构法施工的隧道,盾构始发前三个月内,必须对本区间及相邻区间共用的卫星定位控制点、精密导线点、加密控制点、水准点进行复测。(七)盾构法或通过竖井施工的隧道,隧道贯通前必须进行不少于三次的联系测量工作,宜在盾构始发前、隧道掘进到200m及距贯通面15Om时分别进行一次,测量精度必

10、须满足规范要求;较长隧道,在隧道掘进每500米增加联系测量一次,并采用高精度测量方法,提高地下控制导线精度。(A)复测成果应符合相应行业测量规范对平面、高程控制网测设等级的要求。项目分部(工区)区段内复测成果报项目经理部(项目公司)备案。(九)若复测成果误差超出限差范围,应再次复测,再次复测仍有问题时,应及时上报项目经理部(项目公司)并由项目经理部(项目公司)组织全线控制网测量单位(第三方测量单位)进行复核测量。(十)当采用复测新成果时,需填写施工测量报验单(附测量成果资料)及处理意见向监理单位申报,经批准后方可使用新成果。第十五条独立控制网测量(一)特大桥、大型立交桥、超过3km的隧道及轨道

11、工程必须在开工前建立独立平面、高程控制网。(二)项目经理部(项目公司)应督促项目分部(工区)所属的上级单位精测队对独立控制网进行布测和定期复测。(S)项目分部(工区)上级精测队负责编制独立控制网平面、高程控制网复测技术方案,经其所在公司总工程师审核后,报项目公司审批。(四)独立控制网复测频率同项目分部(工区)平面、高程控制网复测频率,复测成果报项目经理部(项目公司)备案。第十六条线路定期复测(一)桥梁:特大桥、大型立交、桥型复杂的支承垫石浇筑前必须对墩台中心位置、高程、垂直度进行测量复核。架梁作业前,尚应对垫石中心线、高程进行复测。悬臂施工的桥梁梁体每施工5个节段和合拢前必须对梁体线型进行复测

12、,拉索结构桥梁尚应对索塔位移进行复测。(二)隧道:钻爆法施工的隧道掘进500m内进行第一次洞内平面和高程复测,以后每开挖IOoOnl进行一次洞内平面和高程复测;盾构法或通过竖井施工的隧道,隧道贯通前必须进行不少于2次的洞内平面、高程测量复核;(在盾构掘进到20Onl及距贯通面15Om时分别进行一次管片姿态测量,较长盾构法隧道,在隧道中部每500米增加管片姿态测量复核一次。)(该部分放置在施工测量中是否更好一点)(S)线路定期复测由项目分部(工区)上级单位精测队实施。(四)线路定期复测应满足相关施工技术规范(验收标准)要求,当线路定期复测发现已完工程线路位置、高程不满足规范要求时,应立即上报项目

13、经理部(项目公司)研究处理。第十七条施工测量(一)项目分部(工区)测量队应由专业测量工程师、相应技术人员、测量技师等组成,项目测量负责人至少有助理工程师职称。若测量人员调离时,须由项目分部(工区)总工程师组织工作移交,必要时复测后移交。(二)项目分部(工区)应配备所需的测量仪器、设备,所有测量仪器、设备应每年检定一次,每月组织仪器自检一次,随时掌握仪器性能状况,发现问题及时校正检定。(S)开工前必须编制施工测量方案报项目经理部(项目公司),经项目经理部(项目公司)总工程师审核后,报监理审批,并严格按批准的施工测量技术方案实施测量作业。(四)施工放样应引用经审批的复测控制网测量成果,各种控制点在

14、施工过程中应妥善保护。(五)施工放样测量时,应注意与相邻工程的衔接,后施工的工程必须与其相邻先行施工的工程进行联测。(六)现场测量、放样工作完成后向监理单位提交测量成果报告,并经监理工程师审核确认后方可对现场管理人员进行测量、放样成果交接。(七)测量、放样成果对现场管理人员的交接必须采用书面方式,移交记录中应详细注明桩位与结构物之间的位置(平面、高程)关系、施工注意事项等,交接记录一式两份,施工现场保存一份,测量人员保存一份。(A)盾构始发前必须对盾构机零位姿态进行测量校核,校核报告作为始发验收条件之一;在盾构始发10环内、掘进过程中每100环、到达前50环必须进行盾构机姿态人工复测。(九)盾

15、构掘进移站测量时,应从地下控制导线点人工引测,同时必须对比移站前后盾构机姿态数据,移站前后姿态校差控制在15mm内,超限时要分析查找原因,必要时重新测量。(十)盾构掘进过程中,应每1015环(搭接35环)进行一次盾构管片姿态人工测量,比较导向系统显示姿态与实际姿态的偏差,监测管片的位移规律,确认成型隧道轴线偏差是否满足设计要求。(十一)钻爆法施工的隧道洞内导线控制测量必须在洞外控制测量的基础上,以洞口布设点为起始点,沿隧道两侧分别设置支导线连接后形成闭合导线闭合于洞外高级点。导线点布设在施工干扰小、通视、稳固可靠的地方。任何情况下,不得设置非闭合支导线。(十二)桥梁各墩台轴线坐标必须室内计算、复核,并编定成册,便于现场放样,不得现场计算。(十三)桥梁工程各分部工程完工后必须现场测量复核墩台中心线后方可进入下道工序。第十八条竣工测量与贯通测量(一)单位工程竣工后,项目分部(工区)应及时进行单位工程的竣工测量,以核实工程各部件中线、标高、几何尺寸是否符合规范、验标及图纸要求。(二)项目分部(工区)管段内全部工程竣工后,应以控制建筑物的轴线(中线)为基准进行系统联测,并与相邻分部(工区)的轴线(中线)衔接。(S)全线土建工程竣工后,由第三方测量单位(测量咨询)按规范要求进行全线的线路贯通测量,整理、提交线路贯通测量成果资料,由项目经理部(项目公司)审核

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 绩效管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
