农村公路改建工程设计总说明.docx

上传人:p** 文档编号:214872 上传时间:2023-04-16 格式:DOCX 页数:27 大小:77.21KB
下载 相关 举报
农村公路改建工程设计总说明.docx_第1页
第1页 / 共27页
农村公路改建工程设计总说明.docx_第2页
第2页 / 共27页
农村公路改建工程设计总说明.docx_第3页
第3页 / 共27页
农村公路改建工程设计总说明.docx_第4页
第4页 / 共27页
农村公路改建工程设计总说明.docx_第5页
第5页 / 共27页
农村公路改建工程设计总说明.docx_第6页
第6页 / 共27页
农村公路改建工程设计总说明.docx_第7页
第7页 / 共27页
农村公路改建工程设计总说明.docx_第8页
第8页 / 共27页
农村公路改建工程设计总说明.docx_第9页
第9页 / 共27页
农村公路改建工程设计总说明.docx_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《农村公路改建工程设计总说明.docx》由会员分享,可在线阅读,更多相关《农村公路改建工程设计总说明.docx(27页珍藏版)》请在第壹文秘上搜索。

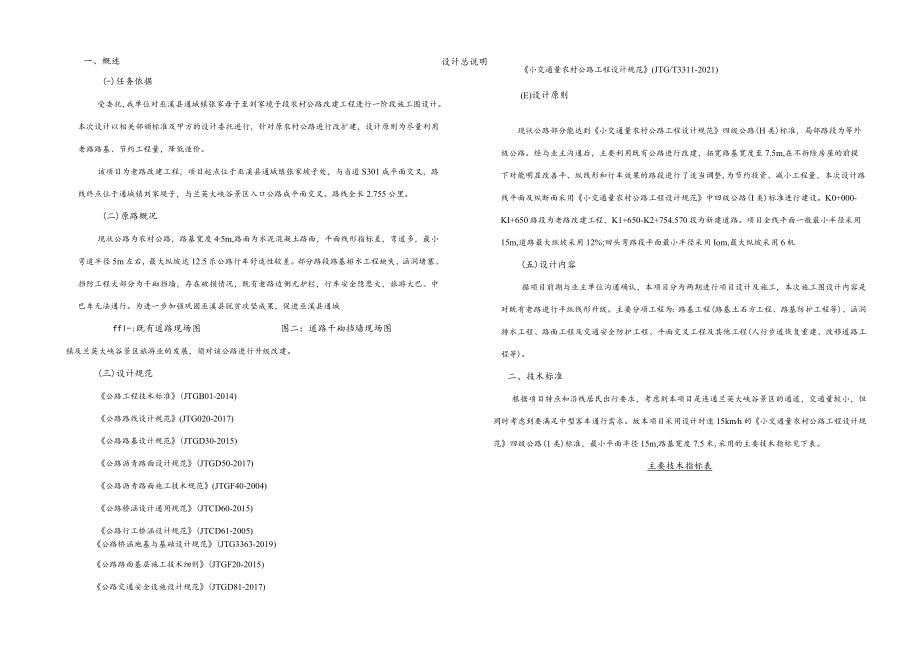

1、设计总说明一、概述(-)任务依据受委托,我单位对巫溪县通城镇张家母子至刘家境子段农村公路改建工程进行一阶段施工图设计。本次设计以相关部颁标准及甲方的设计委托进行,针对原农村公路进行改扩建,设计原则为尽量利用老路路基、节约工程量,降低造价。该项目为老路改建工程,项目起点位于巫溪县通城缜张家坡子处,与省道S301成平面交叉,路线终点位于通城镇刘家堤子,与兰英大峡谷景区入口公路成平面交叉。路线全长2.755公里。(二)原路概况现状公路为农村公路,路基宽度45m,路面为水泥混凝土路面,平面线形指标差,弯道多,最小弯道半径5m左右,最大纵坡达12.5乐公路行车舒适性较差。部分路段路基排水工程缺失,涵洞堵

2、塞、挡防工程大部分为干砌挡墙,存在破损情况,既有老路边侧无护栏,行车安全隐患大,旅游大巴、中巴车无法通行。为进一步加强巩固巫溪县脱贫攻坚成果,促进巫溪县通城ffl-:既有道路现场图图二:道路干砌挡墙现场图镇及兰英大峡谷景区旅游业的发展,须对该公路进行升级改建。(三)设计规范公路工程技术标准(JTGB01-2014)公路路线设计规范(JTG020-2017)公路路基设计规范(JTGD30-2015)公路沥青路面设计规范(JTGD50-2017)公路沥青路面施工技术规范(JTGF40-2004)公路桥涵设计通用规范(JTCD60-2015)公路行工桥涵设计规范(JTCD61-2005)公路桥涵地基

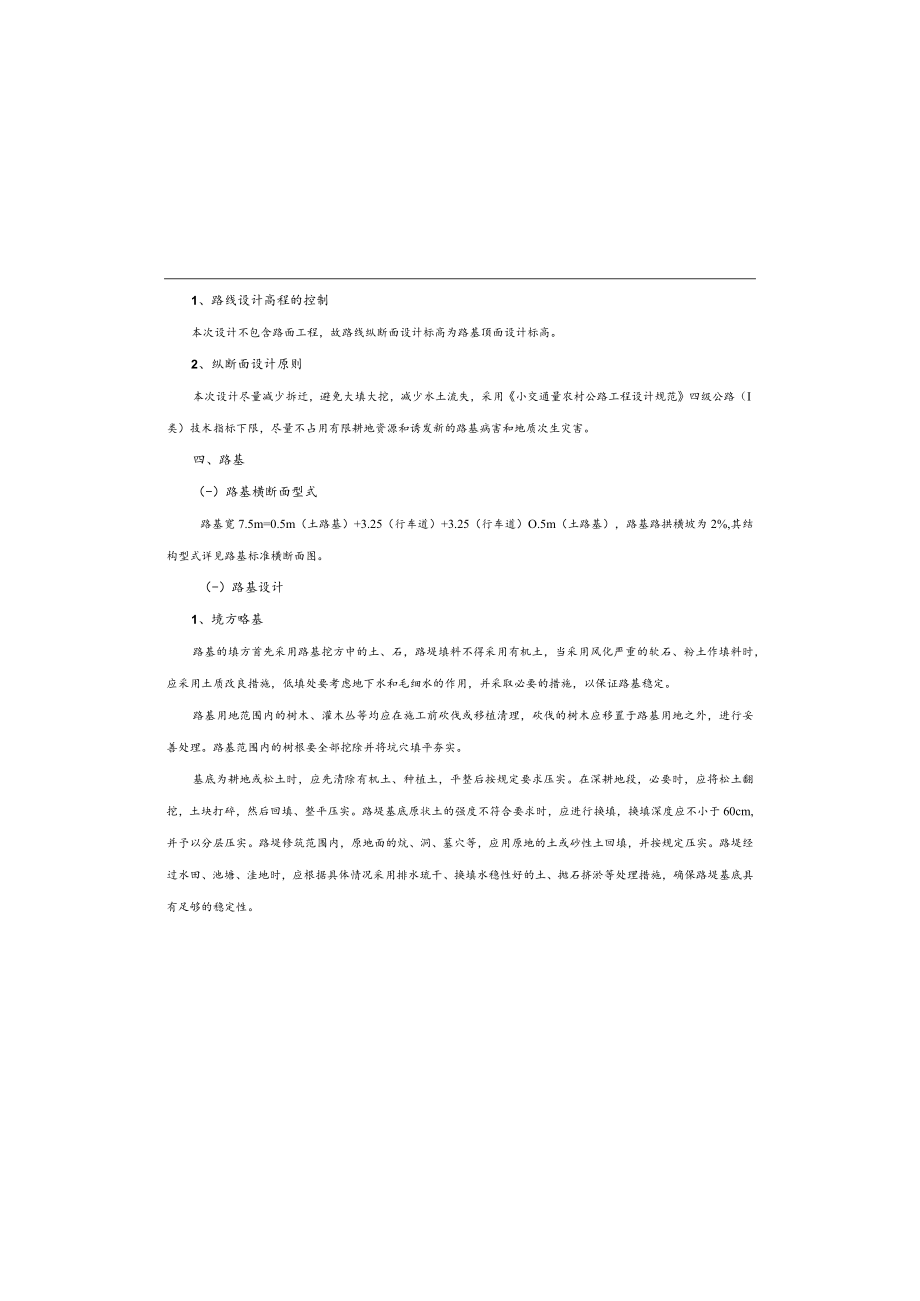

3、与基础设计规范(JTG3363-2019)公路路面基层施工技术细则(JTGF20-2015)公路交通安全设施设计规范(JTGD81-2017)小交通量农村公路工程设计规范(JTG/T3311-2021)(E)设计原则现状公路部分能达到小交通量农村公路工程设计规范四级公路(H类)标准,局部路段为等外级公路。经与业主沟通后,主要利用既有公路进行改建,拓宽路基宽度至7.5m,在不拆除房屋的前提下对能明显改善平、纵线形和行车效果的路段进行了适当调整,为节约投资、减小工程量,本次设计路线平面及纵断面采用小交通量农村公路工程设计规范中四级公路(I类)标准进行建设。K0+000-KI+650路段为老路改建工

4、程,K1+650-K2+754.570段为新建道路。项目全线平面一般最小半径采用15m,道路最大纵坡采用12%;回头弯路段平面最小半径采用Iom,最大纵坡采用6机(五)设计内容据项目前期与业主单位沟通确认,本项目分为两期进行项目设计及施工,本次施工图设计内容是对既有老路进行平纵线形升级。主要分项工程为:路基工程(路基土石方工程、路基防护工程等)、涵洞排水工程、路面工程及交通安全防护工程、平面交叉工程及其他工程(人行步道恢复重建、改移道路工程等)。二、技术标准根据项目特点和沿线居民出行要求,考虑到本项目是连通兰英大峡谷景区的通道,交通量较小,但同时考虑到要满足中型客车通行需求。故本项目采用设计时

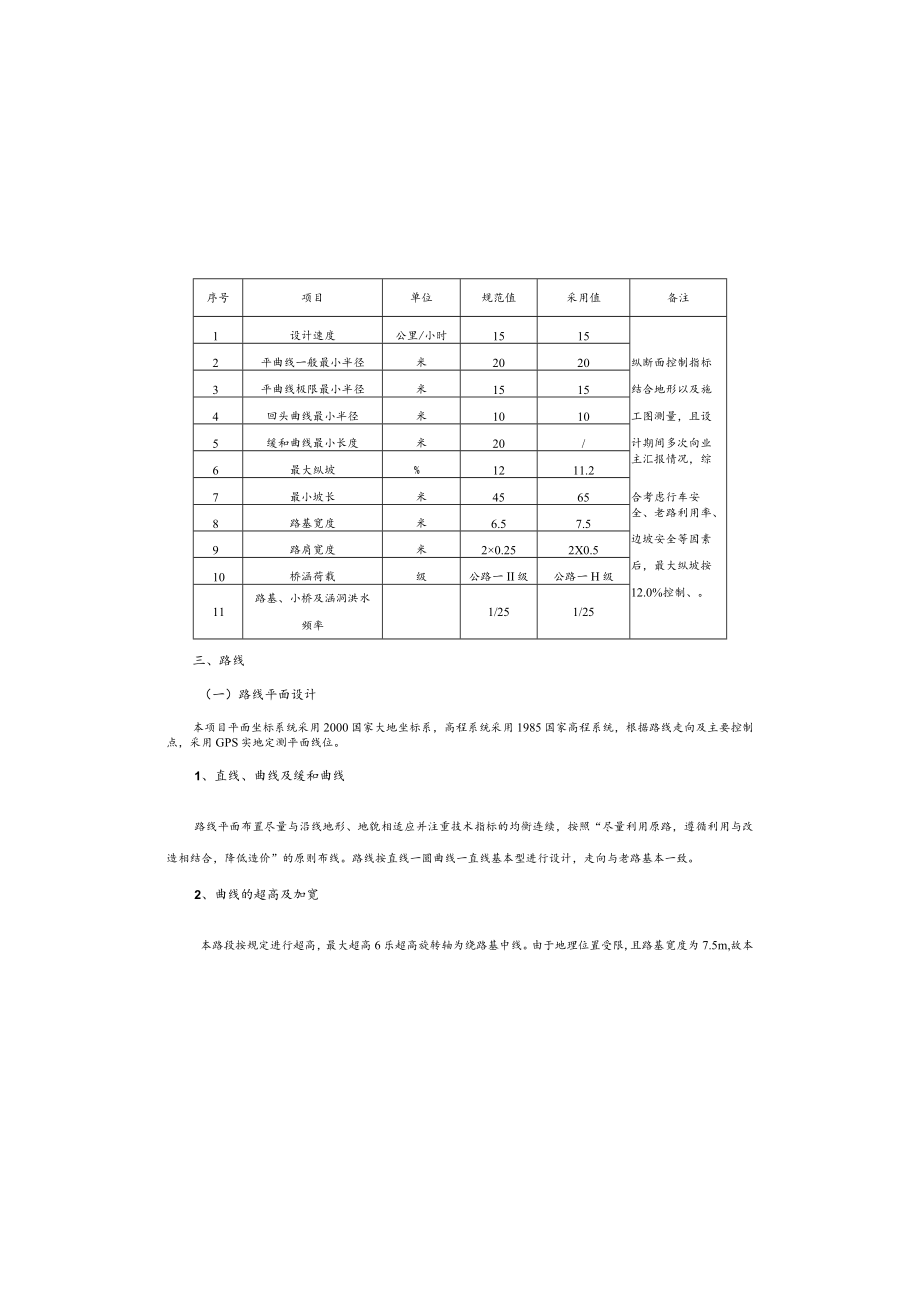

5、速15kmh的小交通量农村公路工程设计规范四级公路(1类)标准,最小平面半径15m,路基宽度7.5米,采用的主要技术指标见下表。主要技术指标表1、路线设计高程的控制本次设计不包含路面工程,故路线纵断面设计标高为路基顶面设计标高。2、纵断面设计原则本次设计尽量减少拆迁,避免大填大挖,减少水土流失,采用小交通量农村公路工程设计规范四级公路(I类)技术指标下限,尽量不占用有限耕地资源和诱发新的路基病害和地质次生灾害。四、路基(-)路基横断面型式路基宽7.5m=0.5m(土路基)+3.25(行车道)+3.25(行车道)O.5m(土路基),路基路拱横坡为2%,其结构型式详见路基标准横断面图。(-)路基设

6、计1、境方略基路基的填方首先采用路基挖方中的土、石,路堤填料不得采用有机土,当采用风化严重的软石、粉土作填料时,应采用土质改良措施,低填处要考虑地下水和毛细水的作用,并采取必要的措施,以保证路基稳定。路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。路基范围内的树根要全部挖除并将坑穴填平夯实。基底为耕地或松土时,应先清除有机土、种植土,平整后按规定要求压实。在深耕地段,必要时,应将松土翻挖,土块打碎,然后回填、整平压实。路堤基底原状土的强度不符合要求时,应进行换填,换填深度应不小于60cm,并予以分层压实。路堤修筑范围内,原地面的炕、洞、墓

7、穴等,应用原地的土或砂性土回填,并按规定压实。路堤经过水田、池塘、洼地时,应根据具体情况采用排水琉干、换填水稳性好的土、抛石挤淤等处理措施,确保路堤基底具有足够的稳定性。序号项目单位规范值采用值备注1设计速度公里/小时15152平曲线一般最小半径米2020纵断面控制指标3平曲线极限最小半径米1515结合地形以及施4回头曲线最小半径米1010工图测量,且设5缓和曲线最小长度米20/计期间多次向业6最大纵坡%1211.2主汇报情况,综7最小坡长米4565合考虑行车安8路基宽度米6.57.5全、老路利用率、9路肩宽度米20.252X0.5边坡安全等因素10桥涵荷载级公路一II级公路一H级后,最大纵坡

8、按11路基、小桥及涵洞洪水频率1/251/2512.0%控制、。三、路线(一)路线平面设计本项目平面坐标系统采用2000国家大地坐标系,高程系统采用1985国家高程系统,根据路线走向及主要控制点,采用GPS实地定测平面线位。1、直线、曲线及缓和曲线路线平面布置尽量与沿线地形、地貌相适应并注重技术指标的均衡连续,按照“尽量利用原路,遵循利用与改造相结合,降低造价”的原则布线。路线按直线一圆曲线一直线基本型进行设计,走向与老路基本一致。2、曲线的超高及加宽本路段按规定进行超高,最大超高6乐超高旋转轴为绕路基中线。由于地理位置受限,且路基宽度为7.5m,故本项目采用四级公路第I类加宽。(二)路线纵面

9、设计新拼接路基宜选用透水性好、强度高、具有良好级配的粗粒土作为路基填料,若采用细粒土作为填料,应满足路基土最小强度(CBR)要求,并加强路基内部(特别是新老路基结合部)的排水。必要时,可设置横向排水盲沟,排除路基内部积水。拓宽原有路堤时,应在原有路基坡面开挖台阶,根据近年来实际施工情冗,为切实保证开挖台阶的质量,要求台阶开挖宽度突破路基规范所要求的不小于LOm,而应达到2.0-3.0m,对于加宽拼接宽度小于0.75m时,可采取超挖填筑或翻挖原有路基等工程措施。对于拓宽路堤为切实有效控制新路基的沉降问题,可根据需要采用冲击碾压或强夯进行增强补压及铺设土工格栅等粽合处治方式,以消减新老路基拼接拓宽

10、的差异变形。(=)路基防护工程1、路基防护与工材料要求路基防护采用C20片石杜,片石的强度应N40MPa.对陡斜坡上的高填方路基,根据地形条件设置路肩墙、路堤墙、护脚、抗滑齿墙等支挡构造物,以提高路堤的整体稳定性。挡墙应错缝砌筑,为保证挡墙外墙面美观性,墙面片块石绫隙应砂浆勾绫。在地面横坡很陡无法填筑较高路堤的局部路段,因地制宜的设置路肩墙或路堤墙;在地面横坡较陡的填方边坡(H2m)无法与地面线相交或翅伸很远的路段,设置护肩;在路基填方坡脚伸出较远后有可能不稳固的路段,例如地质情况变化、坡脚地面突然变陡、坡脚位于受雨天径流冲刷的坳沟内等,视情况设置护脚。2、路基防护;工要求(1)施工前应做好地

11、面排水工作。(2)基坑开挖后,若地基与设计要求有出入时,应及时与设计单位联系,以便及时妥善处理。95路上路堤80150293基下路堤150以下290零填及路堑路床030952、挖方珞基根据本路段实际情况,挖方边坡坡比按下表所列数值采用。挖方率表岩土种类边坡高度(米)2020一般土1:0.751:1.25泥灰岩、泥岩、页岩1:0.1-1:0.751:0.3-1:1灰岩、白云岩1:0.11:0.31:0.31:0.53、特殊路基处治1)路基坡挖交界处治对于坡比陡于1:2.5的纵向半填半挖路基,为了减少半填半挖路基的路基不均匀沉降引起的路面早期开裂错台现象,对于路基填挖交界处,应按公路路基施工技术规

12、范(JTGFl0-2015)挖纵向台阶。2)新旧路衔接设计本项目利用老路路基较多,原硬路面需碎石化,平整后压实。由于旧路路基沉降巳经完成,而新建路基沉降才开始就造成了新旧路基的不均匀沉降。路面建成后如果处理不当,新旧路基搭接处容易产生裂缝,反射到基层、路面上。设计主要采取以下措施:少新老路基拼接处,为确保拼接处的新老路基的拼接效果,应拆除原有公路的防护工程,并清除坡面松土,沿老路坡面开挖台阶,自下而上逐层填筑路基,加强新老路基的整体性。5.1 设计荷栽设计荷载:公路一H级O5.2 主要技术指标面层类型:沥青混凝土面层;自然区划:本路段经过地区属公路自然区划V3区;设计标准轴载:BZZ-IOO;

13、设计使用年限:沥青混凝土路面8年。路拱横坡:路面设置单向横坡,标准横坡为L53横坡朝向以将路面排水排入边沟为准,避免对路基的冲刷。5.3 现状交通量及荷傲(1)现场调查掌握并结合乡镇、村提供意见该路段平均日交通量如下:平均日交通量车辆类型小货车小客车平均日交通量(辆/日)511(2)荷载各类型代表车辆计算荷载车类别前轴重(KN)后轴重(KN)后轴数后轴轮组数后轴距(m)日均交通量(辆)小货车13.5527.21双轮组5小客车19.327.91双轮组115.4 路面结构组合本项目路面设计设计采用BZZTOO作为标准轴载,路面采用沥青混凝土路面,道路设计使用年限为8年。应业主要求采用以下路面结构:

14、上面层:4Cm厚AC-13C细粒式沥青混凝土;粘层:PA-3乳化沥青;下面层:5cm厚AC-20C中粒式沥青混凝土;透层:PA-2乳化沥青基层:20Cm厚5%水泥稳定碎石:(5)挡土墙面侧、背侧倾斜坡度、基底逆坡应符合设计要求。(6)挡墙选用片石混凝土浇筑(以标准图规定为准),片石强度不得低于MU40,水泥标号采用C20,片石外中片石含量不得超过20%。(7)墙趾处的基坑在墙身砌筑一定高度后应及时回填夯实,并做成外倾斜坡(坡度5.0%),以免积水下渗,影响墙身的稳定。(8)墙背砂砾石反滤层回填需待砂浆强度达到70%以上方可进行。墙背回填应分层夯实,分层厚度30Cm为宜。墙背填料应符合相关要求,反滤层填筑宽度不得小于30CnU回填与墙体砌筑交叉进行

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
