冬季施工方案.docx

上传人:p** 文档编号:214999 上传时间:2023-04-16 格式:DOCX 页数:7 大小:21.72KB
下载 相关 举报
冬季施工方案.docx_第1页
第1页 / 共7页
冬季施工方案.docx_第2页
第2页 / 共7页
冬季施工方案.docx_第3页
第3页 / 共7页
冬季施工方案.docx_第4页
第4页 / 共7页
冬季施工方案.docx_第5页
第5页 / 共7页
冬季施工方案.docx_第6页
第6页 / 共7页
冬季施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《冬季施工方案.docx》由会员分享,可在线阅读,更多相关《冬季施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

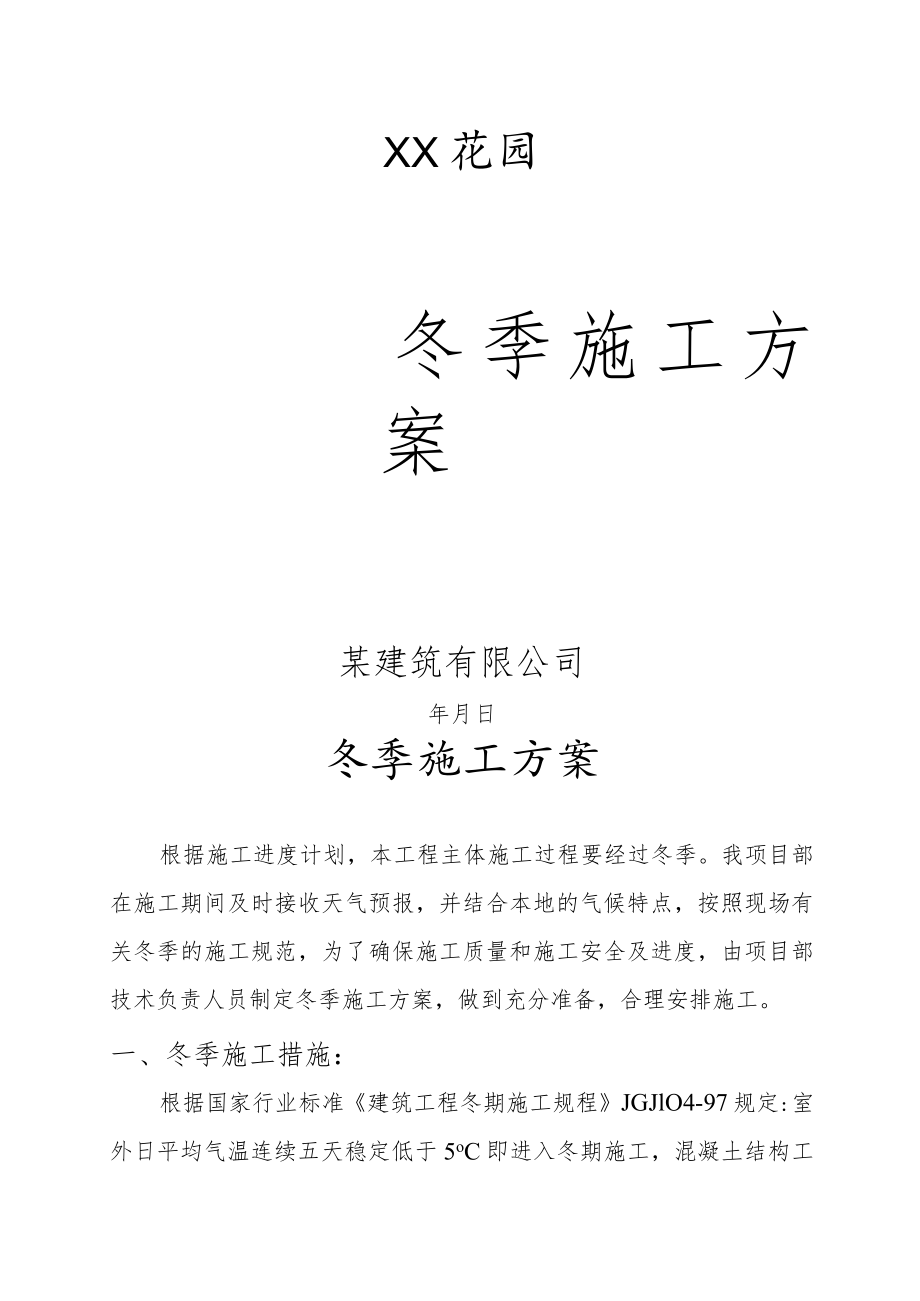

1、XX花园冬季施工方案某建筑有限公司年月日冬季施工方案根据施工进度计划,本工程主体施工过程要经过冬季。我项目部在施工期间及时接收天气预报,并结合本地的气候特点,按照现场有关冬季的施工规范,为了确保施工质量和施工安全及进度,由项目部技术负责人员制定冬季施工方案,做到充分准备,合理安排施工。一、冬季施工措施:根据国家行业标准建筑工程冬期施工规程JGJlO4-97规定:室外日平均气温连续五天稳定低于5oC即进入冬期施工,混凝土结构工程应采取冬期施工措施,根据当地多年气温资料统计,为了确保在建工程冬期施工措施,应及时采取气温突然下降的防冻措施,本工程基础混凝土和基础砌体将赶在冬期施工,应提前作好以下措施

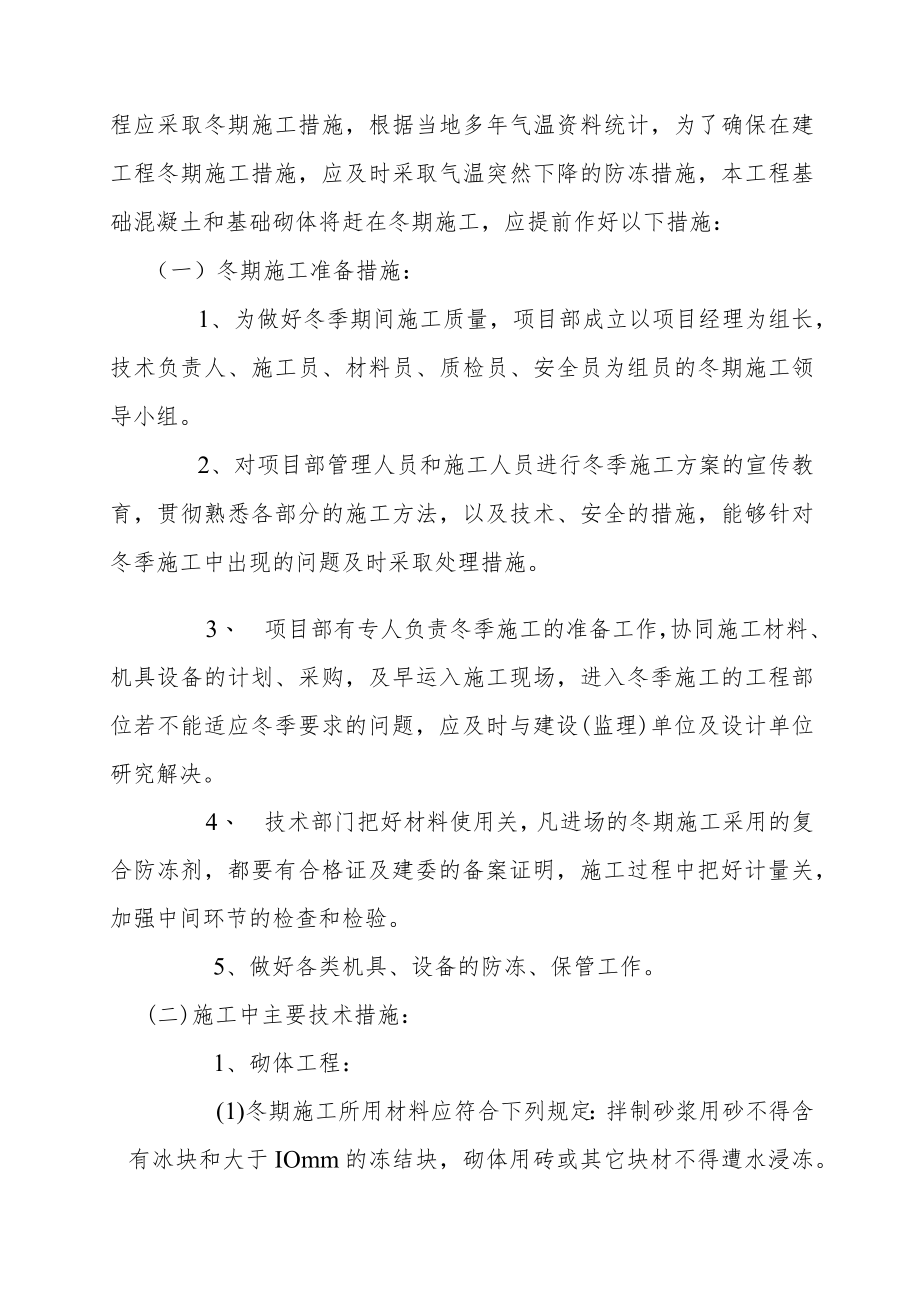

2、:(一)冬期施工准备措施:1、为做好冬季期间施工质量,项目部成立以项目经理为组长,技术负责人、施工员、材料员、质检员、安全员为组员的冬期施工领导小组。2、对项目部管理人员和施工人员进行冬季施工方案的宣传教育,贯彻熟悉各部分的施工方法,以及技术、安全的措施,能够针对冬季施工中出现的问题及时采取处理措施。3、 项目部有专人负责冬季施工的准备工作,协同施工材料、机具设备的计划、采购,及早运入施工现场,进入冬季施工的工程部位若不能适应冬季要求的问题,应及时与建设(监理)单位及设计单位研究解决。4、 技术部门把好材料使用关,凡进场的冬期施工采用的复合防冻剂,都要有合格证及建委的备案证明,施工过程中把好计

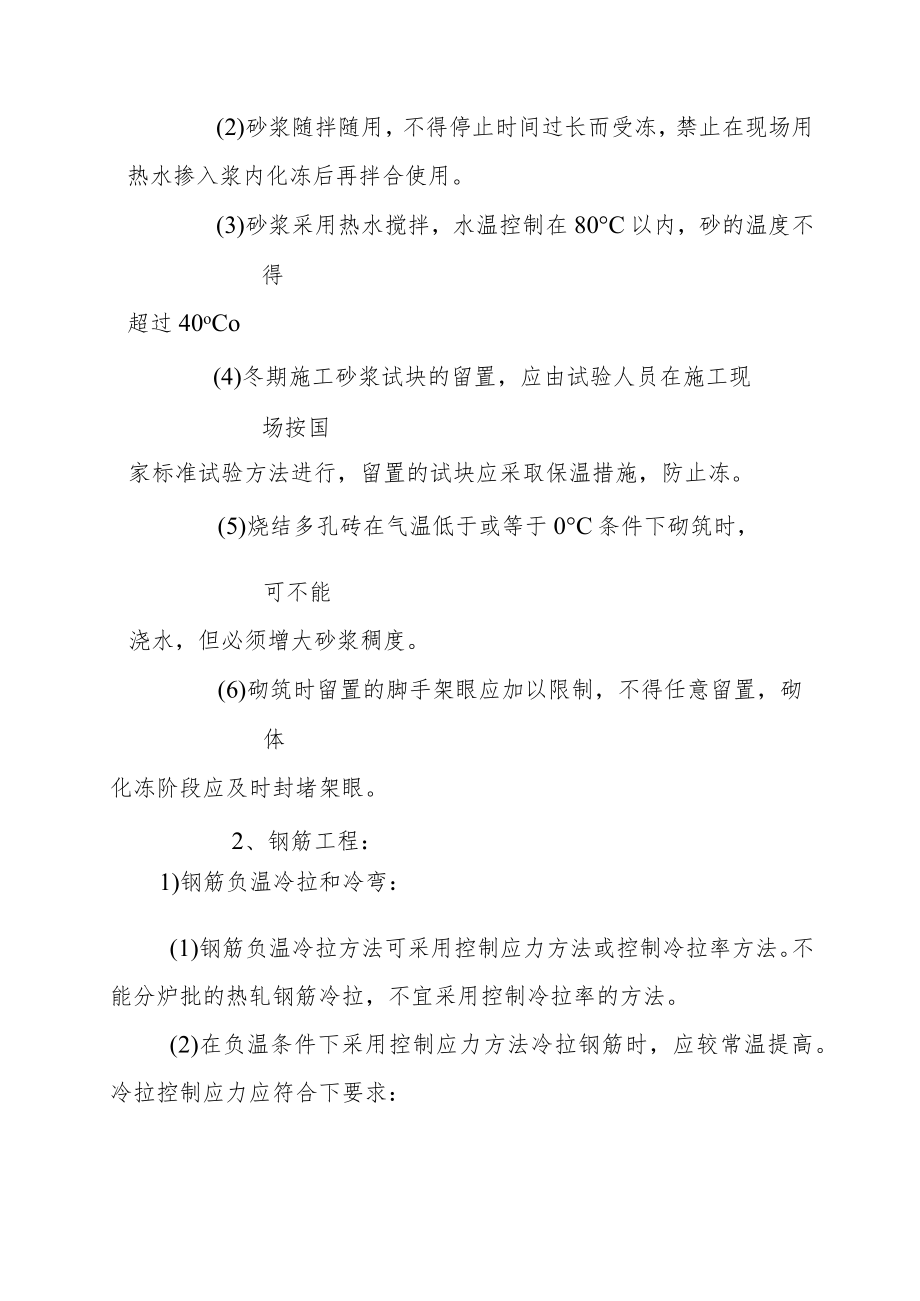

3、量关,加强中间环节的检查和检验。5、做好各类机具、设备的防冻、保管工作。(二)施工中主要技术措施:1、砌体工程:(1)冬期施工所用材料应符合下列规定:拌制砂浆用砂不得含有冰块和大于IOmm的冻结块,砌体用砖或其它块材不得遭水浸冻。(2)砂浆随拌随用,不得停止时间过长而受冻,禁止在现场用热水掺入浆内化冻后再拌合使用。(3)砂浆采用热水搅拌,水温控制在80C以内,砂的温度不得超过40oCo(4)冬期施工砂浆试块的留置,应由试验人员在施工现场按国家标准试验方法进行,留置的试块应采取保温措施,防止冻。(5)烧结多孔砖在气温低于或等于0C条件下砌筑时,可不能浇水,但必须增大砂浆稠度。(6)砌筑时留置的脚

4、手架眼应加以限制,不得任意留置,砌体化冻阶段应及时封堵架眼。2、钢筋工程:1)钢筋负温冷拉和冷弯:(1)钢筋负温冷拉方法可采用控制应力方法或控制冷拉率方法。不能分炉批的热轧钢筋冷拉,不宜采用控制冷拉率的方法。(2)在负温条件下采用控制应力方法冷拉钢筋时,应较常温提高。冷拉控制应力应符合下要求:钢筋级别冷拉控制应力(Nmm2)最大冷拉率(%)常温-20HRB23512mm28031010(3)在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。2)混凝土工程:(1)水泥:钢筋混凝土结构中严禁使用含有氯化物的水泥,进场水泥必须进行复验,检验报告结论中若含氯化物杜绝使用。(2)

5、混凝土冬期施工选用普通硅酸盐水泥,水泥强度等级为32.5级,严格按照实验室给出的防冻剂配合比进行配制。(3)现浇和砖混结构混凝土冬期施工,在负温下采用草垫覆盖保温蓄热并掺用外加剂;在负温下采用辅助加热措施,以保证混凝土在养护期内达到要求的强度。(4)外加剂:混凝土中掺用外加剂的质量及应用技术应符合国家标准混凝土外加剂GB8076和混凝土外加剂应用技术规范GB50119的规定;混凝土外加剂进场复验必须有反映是否含有氯化物的结论,外加剂不得含有尿素及其它易挥发有害气体的物质。本工程采用的防冻剂,可按要求掺量直接撒在水泥上面和水泥同时投入,混凝土所用骨料必须清洁,不得含有冰、雪等冻结物。(5)模板外

6、和混凝土表面的保温层,不应采用潮湿状态的材料,也不得将保温材料直接铺盖在潮湿的混凝土表面,新浇混凝土表面应铺一层塑料薄膜。(6)模板拆除时,必须先将混凝土试块拉到试验室试压,合格后方可拆除模板。(三)、装饰工程1、室内粉刷时应将门窗堵严生火,保持室内温度不得低于5,砂浆不得掺盐,抹灰前室内进行预热,抹灰后室内至少保持5。C以上十天方可停止供热。2、室外粉刷应力争在冬季施工前完成,冬季施工期间尽量少做或不做,必须施工时,应采取必要的措施。一般工程的室外水泥砂浆粉刷(如墙群、勒脚)在气温不是太低的情况下可掺盐施工。掺盐量不得超过水重的7%,气温低于-10。C时停止施Xo3、严冬阶段室外抹灰不宜施工

7、,初冬施工抹灰砂浆应采用热水拌合,并采取保温措施,涂抹时砂浆温度不宜低于5o4、气温低于5。C时,室外抹灰砂浆中可产生能降低冻结温度的含食盐和氯化钙等,其产量应由实验室决定,做油漆,涂料的外墙面的抹灰砂浆不得掺有食盐和氯化钙。5、冬季施工的外墙抹灰层为防止早期冻结,保证操作砂浆内不得掺入白灰膏,为保证砂浆的和易性,可采用掺入同体积的粉煤灰代替,或用水泥为胶结剂。6、冬季不宜做室外镶贴石砖,若不许进行时,其砂浆使用温度不得低于5七,砂浆硬化前,应采取防冻措施,灌注砂浆或豆石内可掺入一定量的氯化钠抗冻剂,产量应根据试验确定。每次浇筑次数可改为二次,缩短灌注时间,及时裹住保温层,保温养护7-9天。7

8、、尤其、涂料工程必须在低于5。C时施工(清漆不应低于8),使用税水溶性涂料施工时不得低于3七,另外,水性和乳性施涂时,应在采暖条件下进行,室温保持均衡,不得突然变化。8、裱糊工程不宜低于10,使用胶沾剂要按产品要求说明的温度施工。9、地下沥青油毡卷材防水层施工温度不得低于5寸。10、外墙铝合金,塑钢门窗框扇玻璃不宜在冬季施工。(四)、屋面防水工程不宜冬季施工。(五)、水电工程1、水暖及卫生设备试水后必须将管内及存水弯中的水放尽。2、铸铁管的水泥捻口应尽量在常温下操作,气温低于-5。C时,应用高标号铺普通水泥加温水,随拌随用.3、捻好的口应及时覆盖保温.(六)、冬期施工安全措施:1、冬期天寒路滑,穿着臃肿,行动不便,容易出事故,一定要对全体员工加强安全教育,做好安全技术交底,提高警惕,避免安全事故发生。2、做好防滑工作,班前清扫道路、坡道、架板、卷扬机吊台等处的冰雪、霜冻、灰砂,雨后及时清扫,必要时铺垫灰渣或草袋防滑,使用梯子时用防滑或搭持防滑钩。3、防火灾:施工现场工棚、工具房、仓库等处一律不准用木材烤火取暧。严格用火报批制度,施工保温要设专人看管,并应采取相应措施,以防煤气中毒。4、教育职工遵守安全用电规定,对各类电气设施进行一次全面性的仔细检查,防止发生触电事故。主要施工机械设备必须经检查合格发证后才准正式使用。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
