《农村公路改建工程设备人员动员周期和设备人员方案.docx》由会员分享,可在线阅读,更多相关《农村公路改建工程设备人员动员周期和设备人员方案.docx(1页珍藏版)》请在第壹文秘上搜索。

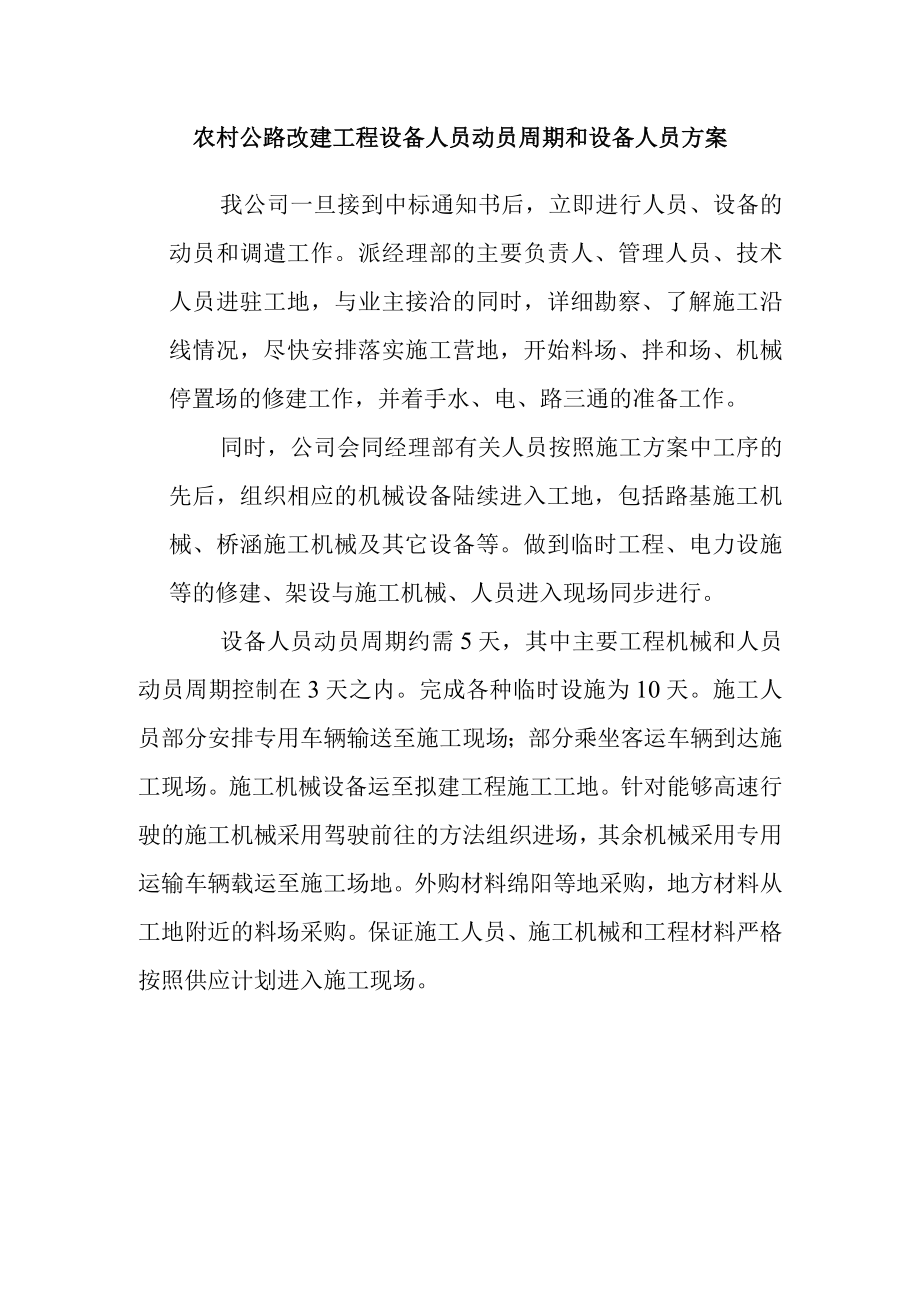

农村公路改建工程设备人员动员周期和设备人员方案我公司一旦接到中标通知书后,立即进行人员、设备的动员和调遣工作。派经理部的主要负责人、管理人员、技术人员进驻工地,与业主接洽的同时,详细勘察、了解施工沿线情况,尽快安排落实施工营地,开始料场、拌和场、机械停置场的修建工作,并着手水、电、路三通的准备工作。同时,公司会同经理部有关人员按照施工方案中工序的先后,组织相应的机械设备陆续进入工地,包括路基施工机械、桥涵施工机械及其它设备等。做到临时工程、电力设施等的修建、架设与施工机械、人员进入现场同步进行。设备人员动员周期约需5天,其中主要工程机械和人员动员周期控制在3天之内。完成各种临时设施为10天。施工人员部分安排专用车辆输送至施工现场;部分乘坐客运车辆到达施工现场。施工机械设备运至拟建工程施工工地。针对能够高速行驶的施工机械采用驾驶前往的方法组织进场,其余机械采用专用运输车辆载运至施工场地。外购材料绵阳等地采购,地方材料从工地附近的料场采购。保证施工人员、施工机械和工程材料严格按照供应计划进入施工现场。
