动力中心彩钢板更换紧急施工组织设计.docx

上传人:p** 文档编号:216679 上传时间:2023-04-17 格式:DOCX 页数:21 大小:48.41KB
下载 相关 举报
动力中心彩钢板更换紧急施工组织设计.docx_第1页
第1页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第2页
第2页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第3页
第3页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第4页
第4页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第5页
第5页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第6页
第6页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第7页
第7页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第8页
第8页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第9页
第9页 / 共21页
动力中心彩钢板更换紧急施工组织设计.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《动力中心彩钢板更换紧急施工组织设计.docx》由会员分享,可在线阅读,更多相关《动力中心彩钢板更换紧急施工组织设计.docx(21页珍藏版)》请在第壹文秘上搜索。

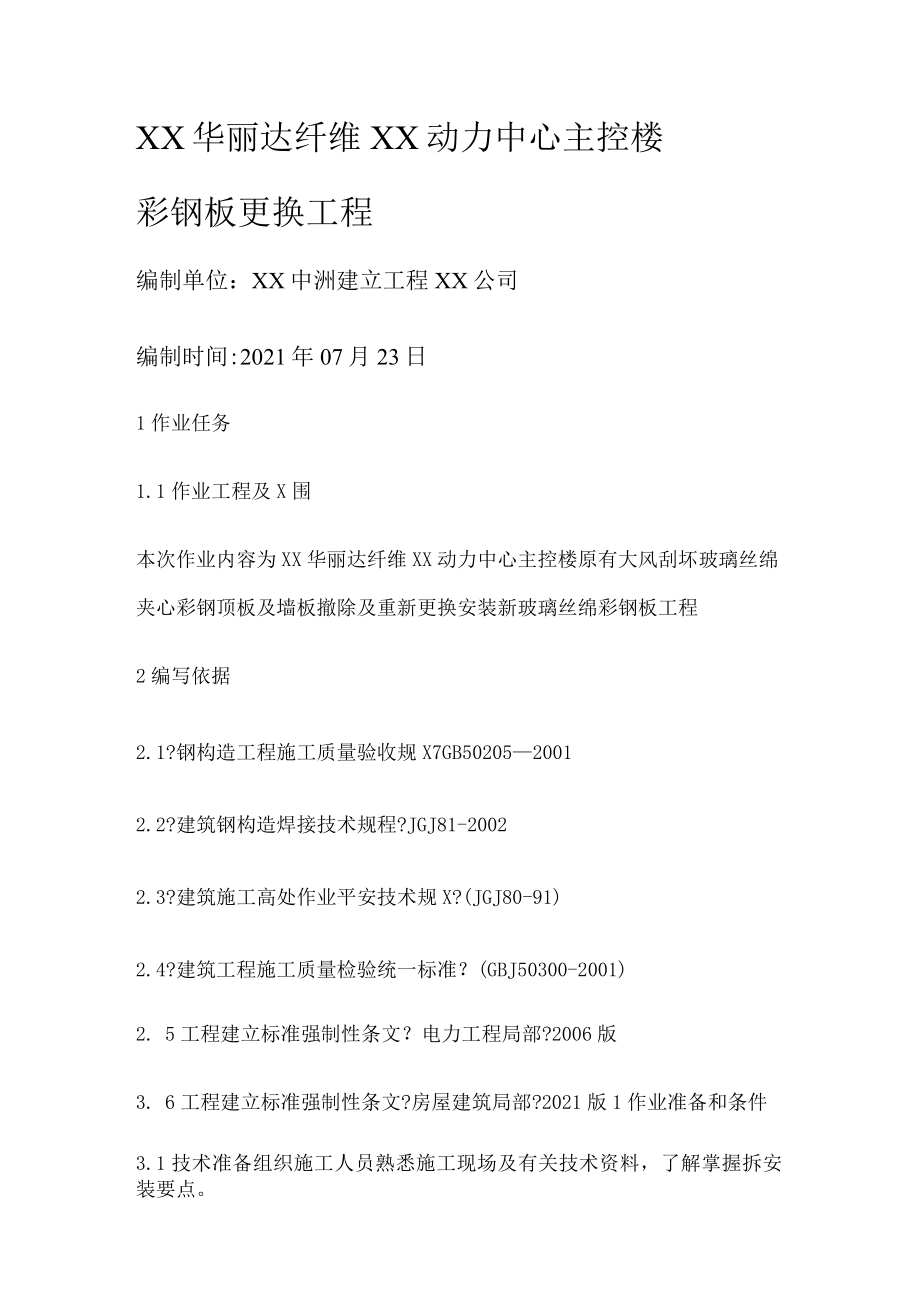

1、XX华丽达纤维XX动力中心主控楼彩钢板更换工程编制单位:XX中洲建立工程XX公司编制时间:2021年07月23日1作业任务1.1作业工程及X围本次作业内容为XX华丽达纤维XX动力中心主控楼原有大风刮坏玻璃丝绵夹心彩钢顶板及墙板撤除及重新更换安装新玻璃丝绵彩钢板工程2编写依据2.1?钢构造工程施工质量验收规X7GB5020520012.2?建筑钢构造焊接技术规程?JGJ81-20022.3?建筑施工高处作业平安技术规X?(JGJ80-91)2.4?建筑工程施工质量检验统一标准?(GBJ50300-2001)2. 5工程建立标准强制性条文?电力工程局部?2006版3. 6工程建立标准强制性条文?房

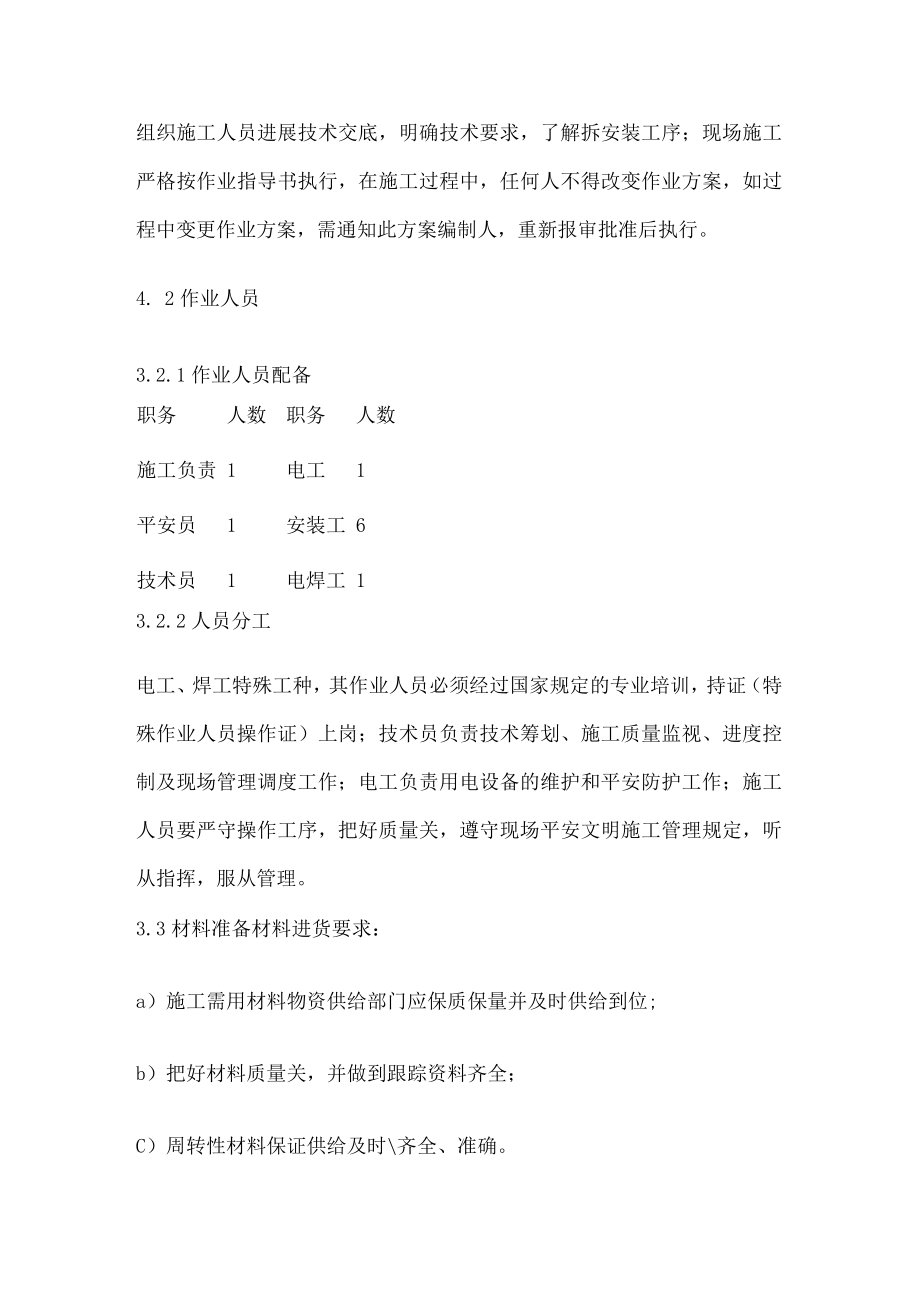

2、屋建筑局部?2021版1作业准备和条件3.1技术准备组织施工人员熟悉施工现场及有关技术资料,了解掌握拆安装要点。组织施工人员进展技术交底,明确技术要求,了解拆安装工序;现场施工严格按作业指导书执行,在施工过程中,任何人不得改变作业方案,如过程中变更作业方案,需通知此方案编制人,重新报审批准后执行。4. 2作业人员3.2.1作业人员配备职务人数职务人数施工负责1电工1平安员1安装工6技术员1电焊工13.2.2人员分工电工、焊工特殊工种,其作业人员必须经过国家规定的专业培训,持证(特殊作业人员操作证)上岗;技术员负责技术筹划、施工质量监视、进度控制及现场管理调度工作;电工负责用电设备的维护和平安防

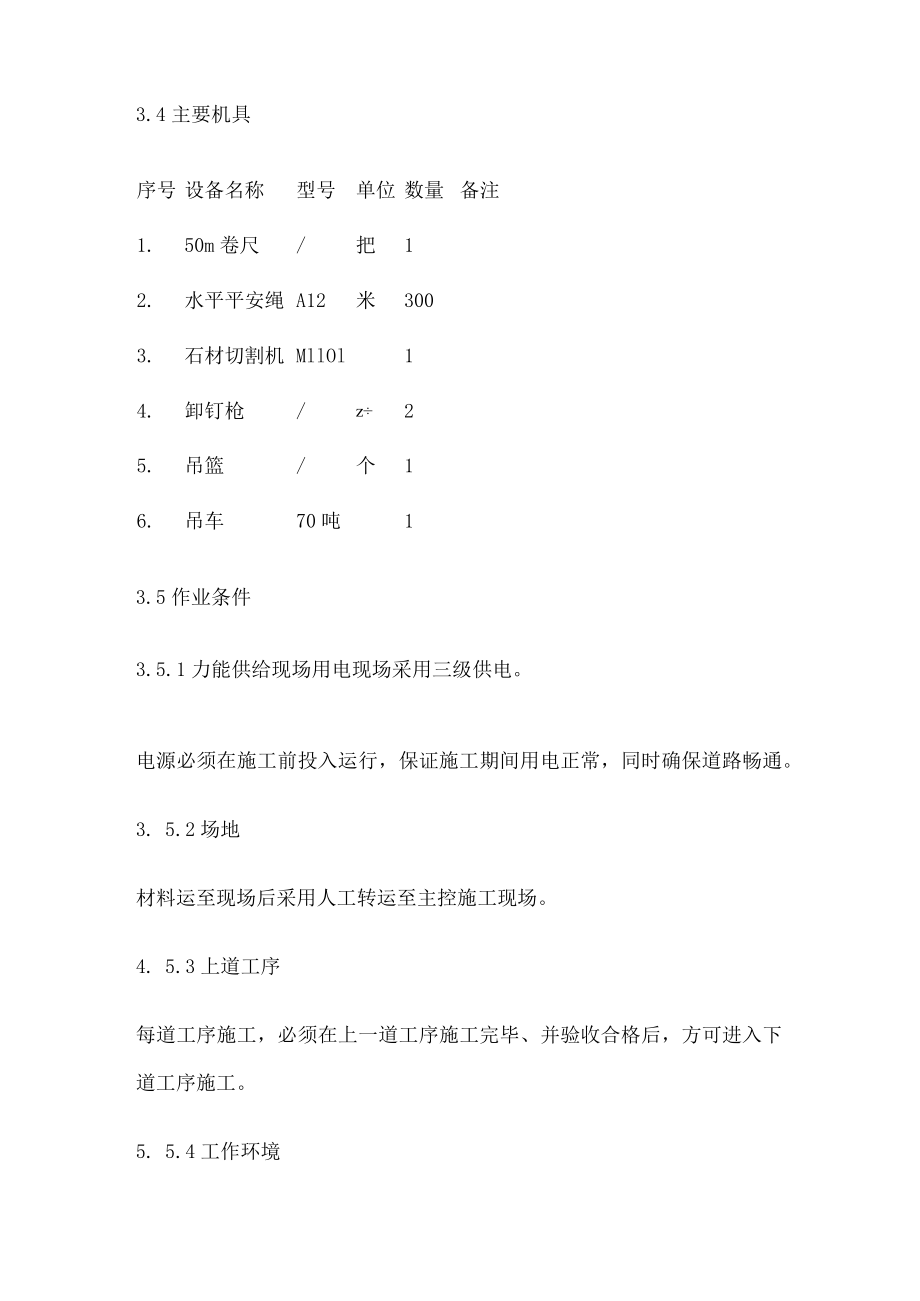

3、护工作;施工人员要严守操作工序,把好质量关,遵守现场平安文明施工管理规定,听从指挥,服从管理。3.3材料准备材料进货要求:a)施工需用材料物资供给部门应保质保量并及时供给到位;b)把好材料质量关,并做到跟踪资料齐全;C)周转性材料保证供给及时齐全、准确。3.4主要机具序号设备名称型号单位数量备注1.50m卷尺/把12.水平平安绳A12米3003.石材切割机MllOl14.卸钉枪/z25.吊篮/个16.吊车70吨13.5作业条件3.5.1力能供给现场用电现场采用三级供电。电源必须在施工前投入运行,保证施工期间用电正常,同时确保道路畅通。3. 5.2场地材料运至现场后采用人工转运至主控施工现场。4

4、. 5.3上道工序每道工序施工,必须在上一道工序施工完毕、并验收合格后,方可进入下道工序施工。5. 5.4工作环境在施工时应随时了解天气等情况,如遇雨天、雾天、大风需停顿作业;要求现场施工人员听从指挥,不得随意行事。现场的平安文明施工要常抓不懈,保持“工完、料尽、场地清。6. 5.5临时工作措施3. 5.5.1临时水平平安绳由于更换墙板时需吊车配合吊篮施工,为了作业人员的,要注意检查吊篮焊点的牢靠性,有问题提前处理,拆安装屋面板时作业人员需要在顶板上行走或攀爬,为了作业人员的平安和行走便利,需沿主控房顶铺设通长水平平安绳。水平平安绳采用A12钢丝绳,两端固定在可靠构造上,作业人员行走或攀爬时平

5、安带悬挂在水平平安绳上。3.5.6平安防护设施和用品主要平安防护设施和用品配置序号名称规格型号单位数量备注1手套付152平安鞋双103平安帽顶104平安带只105水平平安绳米3004作业方法及平安、质量控制措施4.1作业主体方案施工工序安排一一原彩钢板撤除吊装清运废板基层清理吊装玻璃丝棉彩钢板墙板彩钢板安装屋面彩钢板安装细部构造处理自检是否合格。4. 2作业步骤方法与方法4. 2.1彩钢板撤除撤除工序:自上而下撤除7. 2.2彩钢板安装安装工序:自下而上安装8. 2.2.1压型钢板制作、检查加工压制金属板原材料应有生产厂商的质量证明书。压型金属板和泛水板、包角板成型后,其基板不得有裂纹。加工时

6、要防止出现漆模裂纹剥落和露出金属基板等缺陷。板材边缘应平整,无毛刺;涂层应光洁,无肉眼可风驳落、擦痕、色要均匀无缺陷;压型钢板外表应干净、无油污泥沙及明显凹凸和皱褶。4.2.2.2墙面彩钢板安装自攻螺钉的安装是每隔一肋一颗。螺钉固定必须从板的铺设起端开场,随板铺设方向同向逐一固定螺钉。切勿从相反方向往板铺设的起始端打钉,以免板固定时造成的累积误差无法消除而在板扣合处形成大缝或扣合不严,严禁逆向固定螺钉。自攻螺钉安装时要带通线,排列整齐,保证外观质量。墙面彩钢板单块长度为6m,中间无需搭接。安装时主控顶面安排一人负责扶板,吊篮内的人负责找正和固定。为了确保吊篮内作业人员的平安,吊吊篮内作业的人员

7、系挂的平安带需挂设在可靠连接件上,严禁挂设在吊篮上。屋面作业的人员平安带必须系挂在桁架上或楝条上。塑钢窗户上、下侧的泛水板的安装先后顺序,不要因泛水板的安装位置错误,造成漏水现象。打封胶的地方,必须严格按要求足量打上封胶,以免造成漏水。阴角板作法阳角板作法-1危险点1、高空落物2、意外坠落3、触电-I平安控制措施及考前须知1、作业人员不得向下抛掷任何物品,安装射钉枪、扳手、石材切割机等需栓挂保险绳;2、作业人员平安带要栓系正确,作业人员不得在吊篮上休息、嬉戏打闹;吊篮每次作业前需对各节点进展检查,如发生变形或损坏应修复完毕后才能使用;雨天施工应防滑措施,六级以上强风应停顿作业;3、施工用电必须

8、采用三相五线制,电气设备必须有可靠地接地。工艺质量控制措施1、彩钢板进场后需对材料进展检查和验收,对已变形的彩板需进展校正,无法校正恢复的彩板制止使用。2、下口包边安装位置需挂线控制,确保下口顺直、美观。3、钾钉固定位置需带线控制,确保固定点在同一水平线上。4、 包边件、泛水等需严格按图集施工。4.2. 2.3屋面彩钢板安装墙面彩钢板安装完毕验收合格后再进展顶面彩钢板的安装安装方法见图集。J925T第26页。铺设顺序:板应从檐口开场自下而上进展。为确保屋面板纵横方向通直整齐,在檐口拉线平行于屋脊。铺檐口第一排板时,板峰应注意与檐口线垂直,不得歪斜。屋脊底板安装完毕后进展第一块屋面板的安装,第一

9、块屋面板安装尤其重要,一定要控制好屋面的位置,严格校正其垂直度,以免板端线呈锯齿形。两侧屋面板铺设好后进展屋脊顶板的安装,要求屋脊顶板随屋面板的安装同时跟进。屋脊顶板做法见图集01J925-1第26页。进展屋面板安装时,在屋顶两侧设置通长的平安水平绳,用于作业人员平安带的悬挂,作业人员的平安带悬挂在平安绳上可便于攀爬和确保作业人员的人身平安。危险点1、高空落物2、意外坠落3、触电平安控制措施及考前须知1、作业人员不得向下抛掷任何物品,安装射钉枪、扳手、石材切割机等需栓挂保险绳;2、作业人员平安带要栓系正确,雨天施工应防滑措施,六级以上强风应停顿作业;3、施工用电必须采用三相五线制,电气设备必须

10、有可靠地接地;4、安装完毕后屋面板上不得留有多余的材料、钾钉等材料。-I工艺质量控制措施1、彩钢板进场后需对材料进展检查和验收,对己变形的彩板需进展校正,无法校正恢复的彩板制止使用。2、屋面板安装时为确保檐口平直,必须带线控制安装。3、板与板搭接的位置需密实且需固定结实。1、金属压型板及其原材料的品种、规格、性能应符合现行国家产品标准和设计要求。2、泛水板、包角板和零配件的品种、规格以及防水密封材料的性能3、基板不应有裂纹,涂、镀层不应有肉眼可见的裂纹、剥落、擦痕及颜色不匀等缺陷4、连接件(锚固件)位置、数量、间距应符合要求,安装固定可靠、结实,接缝严密,搭接顺流水向,防腐涂料涂刷和密封材料敷

11、设应完好5、搭接长度应符合规X规定的要求。4.3预防与应急措施建立紧急事故处理小组,由工程经理和平安员牵头,各班组长和现场管理人员为主体的应急管理体系。根据本工程存在高处坠落、物体打击、跨塌、触电和机械伤害等不平安因素的特点,预防事故发生,制定事故应急预案,成立应急救援组织,配置应急救援器材。4.5成品保护无4.6新技术、新工艺、新材料、新设备的应用本次作业无新技术、新工艺、新材料、新设备的应用5作业质量标准及检验要求5.1 作业质量标准本工程施工依据?建筑工程施工质量检验统一标准?(GBJ50300-2001)和相关规程、规X进展质量验收。施工工艺要求质量合格。5.1.1 主要质量控制标准型

12、材壁厚的检验,应采用分辨率为0.5mm的游标卡尺或分辨率为0.Imm的金属测厚仪在杆件同一截面的不同部位测量,测点不应少于5个,取最小,用于横梁、立柱等主要受力构件的截面受力部位壁厚实测值不得少于3mmo检验膜厚,应采用分辨率为0.5/Um的膜厚检测仪检测。每个杆件在装饰面不同部位的测点不少于5个,同一测点应测量5次,取平均值,修约整数。硬度的检验,应采用韦氏硬度计测量型材外表硬度,测量前,型材外表的涂层应清洁干净,测点不应少于3个,并应以至少3点的测值取平均值,修约0.5个单位值。5.1.2工艺质量要求型材外表应清洁,色泽应均匀。型材外表不应有皱纹、裂纹、起皮、腐蚀班点、气泡、划伤、擦伤、电

13、勺伤、流痕、发粘以及膜层脱落、毛刺等缺陷存在。彩板安装的允许偏差和检验方法项次项目允许偏差(mm)检验方法1彩板垂高度W30m10用经纬仪检查30mV高度60m15直度60mV高度90m20高度90m252彩板水平度层高W3m3用水平仪检查层高3m53彩板外表平整度2用2m靠尺和塞尺检查4板材立面垂直度3用垂直检测尺检查5板材上沿水平度2用Im水平尺和钢直尺检查6相邻板材板角错位1用钢直尺检查7阳角方正2用直角检测尺检查8接缝直线度3拉5m线,缺乏5m拉通线,用钢直尺检查9接缝上下差1用钢直尺和塞尺检查10接缝宽度1用钢直尺检查5.2检验要求1、各级质检员依据国家相关标准、规程规X以及有效的施

14、工图纸及技术资料对施工工程进展验收。2、未完成验收或各级验收不合格的工程不得转入下道工序,不合格分项工程处置完成后,应重新办理分项工程质量检验。6危险源、环境因素辨识及防X措施、文明施工标准6.1主要危险源因素和环境因素清单及控制措施危险序源类危险源名称防X措施号别高处作业未系平安带高处作业人员正确使用平安带,并挂在上方结实处擅自撤除挪用平安装置和设施平安装置及设施严禁私自撤除挪用,假设施工需要,须征求原搭设单位同意,施工完毕按原样恢复高处作业时用二四条作跳板不得采用二四条作跳板高处作业时用木模板作跳板不得用木模板作跳板1意外坠落采用直立爬梯时梯档未绑扎结实,间距大于30Cm横挡间距为30cm,不得有缺挡,横挡应用桦头嵌入施工人员从钢梁、钢斜撑或钢柱子处上下行走人员行走应走楼梯或通道,严禁从钢梁、钢斜撑或钢柱子处上下高处作业人员体检不合格凡参加高处作业的人员应进展体格检查,经医生诊断患有不宜从事高处作业病症的人员不得参加高处作业垂直攀登时连接不结实垂直攀登的梯子或吊篮的连接要结实高处作业时光线

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
