1、化工装置项目施工期环境影响分析项目施工期在厂地整平、土方挖掘、厂房建设、建筑材料和建筑垃圾运输等过程对周围产生环境影响,主要有施工扬尘、施工噪声、建筑垃圾与弃土等。5.1.1施工期大气环境影响拟建项目在建设施工期间对项目附近区域大气环境的影响主要因素是:施工各类建筑扬尘和施工机械燃烧柴油和汽油排放和建材运输车辆的废气污染。不同施工阶段的主要污染源和排放的污染物见表5.1-10表5.1-1不同施工阶段的主要污染源和排放的污染物建筑施工阶段主要污染物主要污染物场地平整1、建筑垃圾、渣土2、推土机、铲土、运输卡车扬尘、NO2、CO、HC挖土1、裸露地面、土方堆场、土方装卸等2、挖土机、铲车、运输卡车

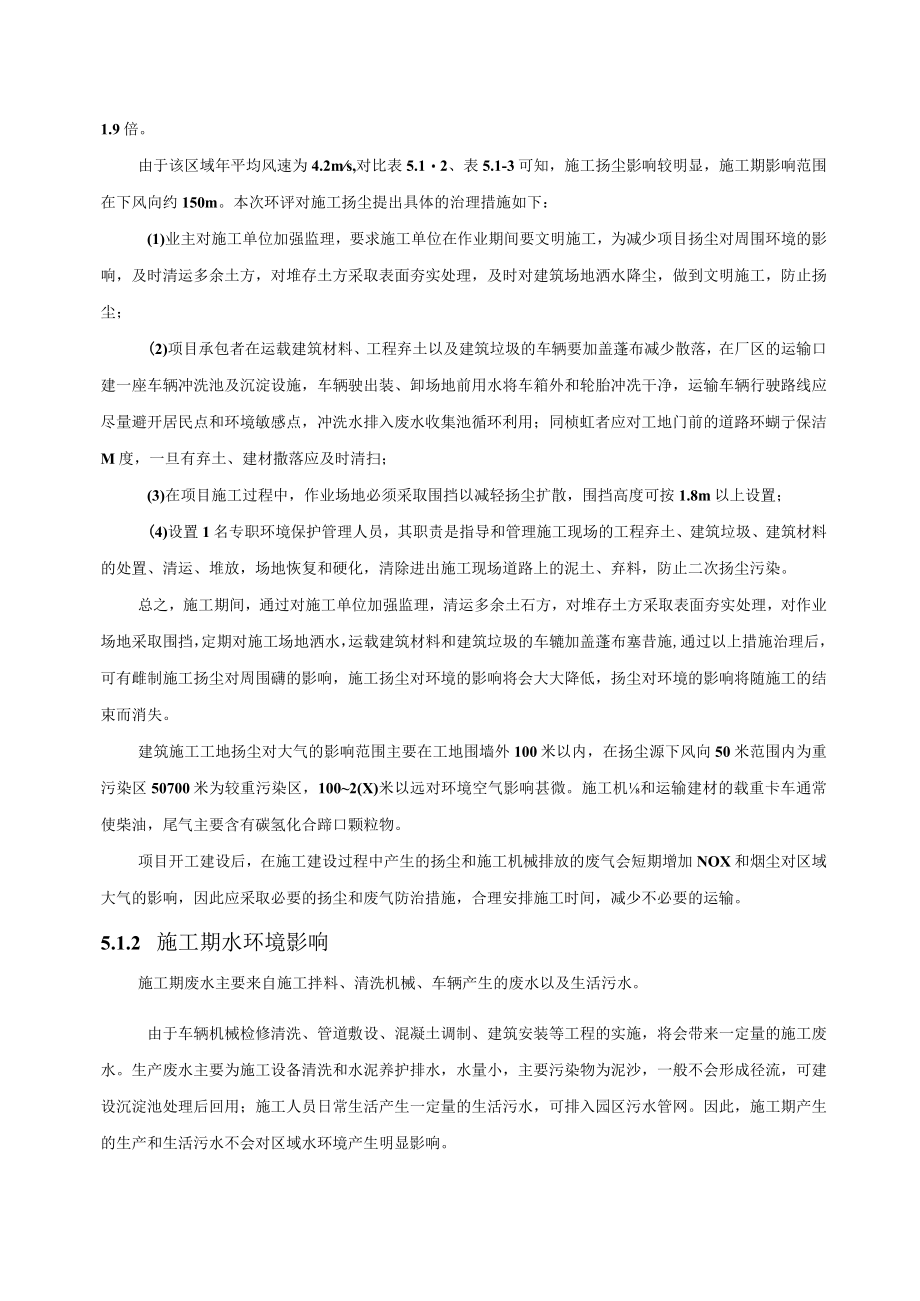

2、扬尘、NO2、CO、HC建筑物构筑1、建筑堆场、建筑装卸、混凝土搅拌、加料过程,进出场车辆等2、运输卡车、混凝土搅拌机扬尘、No2、CO、HC从表5.1-1亘见,该项目建设期间排放的主要污染物是扬尘,在施工的各个阶段均有扬尘排放,但持续时间不长;其次是施工机械排放的废气和运输机械排放的尾气,污染物是NO2、CO和HC。本次评价采用类比现场实测资料进行综合分析,施工场地的扬尘情况类比对某施工场地扬尘进行的实测资料。扬尘情况见表5.1-2和表5.1-3o表5.1-2某建筑施工工地扬尘污染情况(gm3)监测位置工地上风向50m工地内工地下风向备注50mIOOm150m平均风速4.2ms范围值303-
3、328409-759434-538356-465309-336均值317596487390322表5.1-3施工近场大气TSP浓度变化表距工地距离m1020304050100备注浓度mgm3场地未洒水1.751.300.780.3650.3450.330春季测量场地洒水0.4370.3500.3100.2650.2500.238由表5.1-3分析可知,建筑施工扬尘较严重,当风速4.2ms时,工i也内的TSP浓度为上风向对照点的1.9倍。由于该区域年平均风速为4.2ms,对比表5.12、表5.1-3可知,施工扬尘影响较明显,施工期影响范围在下风向约150m。本次环评对施工扬尘提出具体的治理措施如
4、下:(1)业主对施工单位加强监理,要求施工单位在作业期间要文明施工,为减少项目扬尘对周围环境的影响,及时清运多余土方,对堆存土方采取表面夯实处理,及时对建筑场地洒水降尘,做到文明施工,防止扬尘;(2)项目承包者在运载建筑材料、工程弃土以及建筑垃圾的车辆要加盖蓬布减少散落,在厂区的运输口建一座车辆冲洗池及沉淀设施,车辆驶出装、卸场地前用水将车箱外和轮胎冲冼干净,运输车辆行驶路线应尽量避开居民点和环境敏感点,冲洗水排入废水收集池循环利用;同桢虹者应对工地门前的道路环蝴亍保洁M度,一旦有弃土、建材撒落应及时清扫;(3)在项目施工过程中,作业场地必须采取围挡以减轻扬尘扩散,围挡高度可按1.8m以上设置
5、;(4)设置1名专职环境保护管理人员,其职责是指导和管理施工现场的工程弃土、建筑垃圾、建筑材料的处置、清运、堆放,场地恢复和硬化,清除进出施工现场道路上的泥土、弃料,防止二次扬尘污染。总之,施工期间,通过对施工单位加强监理,清运多余土石方,对堆存土方采取表面夯实处理,对作业场地采取围挡,定期对施工场地洒水,运载建筑材料和建筑垃圾的车辘加盖蓬布塞昔施,通过以上措施治理后,可有雌制施工扬尘对周围礴的影响,施工扬尘对环境的影响将会大大降低,扬尘对环境的影响将随施工的结束而消失。建筑施工工地扬尘对大气的影响范围主要在工地围墙外100米以内,在扬尘源下风向50米范围内为重污染区50700米为较重污染区,
6、1002(X)米以远对环境空气影响甚微。施工机和运输建材的载重卡车通常使柴油,尾气主要含有碳氢化合蹄口颗粒物。项目开工建设后,在施工建设过程中产生的扬尘和施工机械排放的废气会短期增加NOX和烟尘对区域大气的影响,因此应采取必要的扬尘和废气防治措施,合理安排施工时间,减少不必要的运输。5.1.2 施工期水环境影响施工期废水主要来自施工拌料、清洗机械、车辆产生的废水以及生活污水。由于车辆机械检修清洗、管道敷设、混凝土调制、建筑安装等工程的实施,将会带来一定量的施工废水。生产废水主要为施工设备清洗和水泥养护排水,水量小,主要污染物为泥沙,一般不会形成径流,可建设沉淀池处理后回用;施工人员日常生活产生

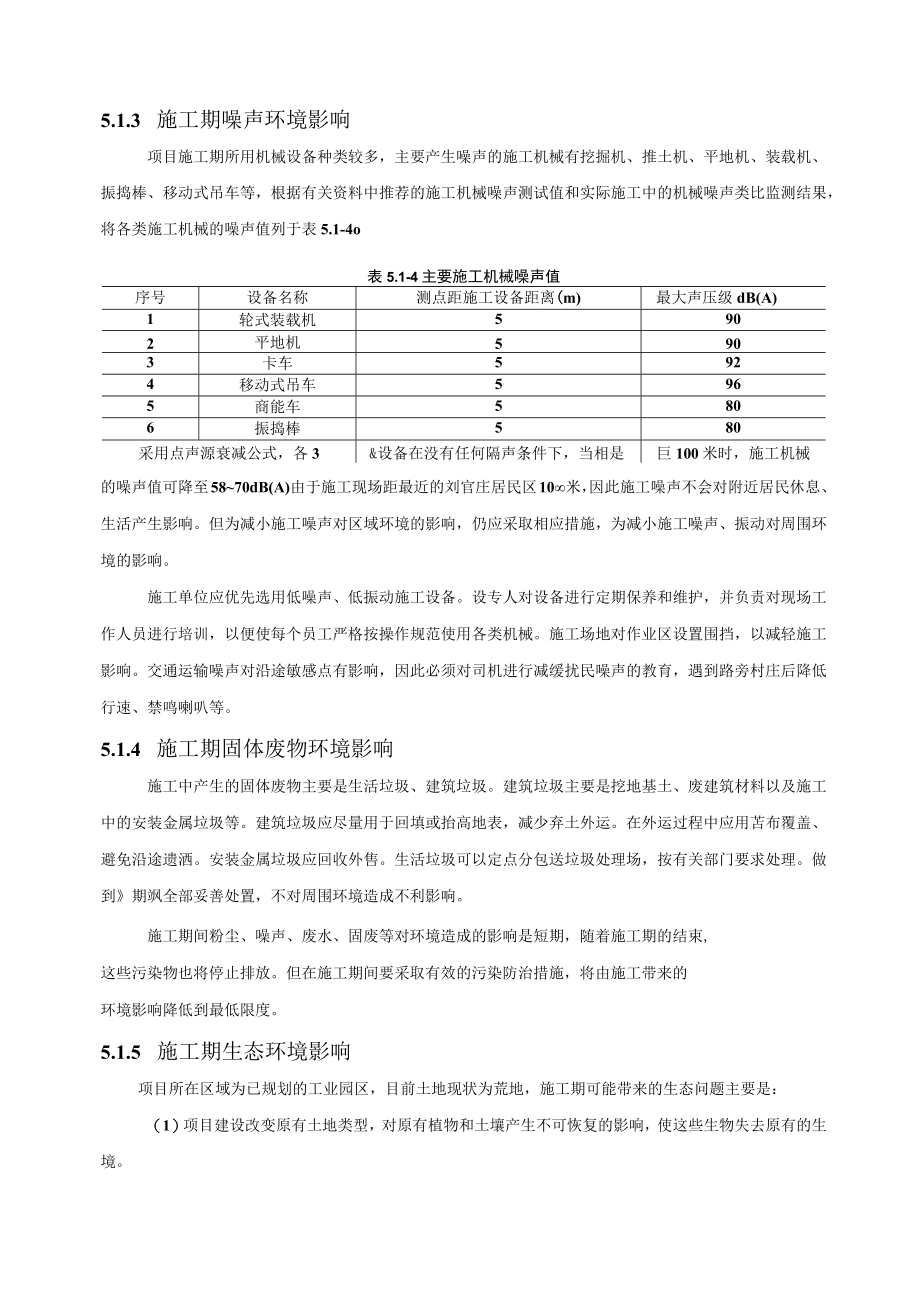

7、一定量的生活污水,可排入园区污水管网。因此,施工期产生的生产和生活污水不会对区域水环境产生明显影响。5.1.3 施工期噪声环境影响项目施工期所用机械设备种类较多,主要产生噪声的施工机械有挖掘机、推土机、平地机、装载机、振捣棒、移动式吊车等,根据有关资料中推荐的施工机械噪声测试值和实际施工中的机械噪声类比监测结果,将各类施工机械的噪声值列于表5.1-4o表5.1-4主要施工机械噪声值序号设备名称测点距施工设备距离(m)最大声压级dB(A)1轮式装载机5902平地机5903卡车5924移动式吊车5965商能车5806振捣棒580采用点声源衰减公式,各3&设备在没有任何隔声条件下,当相是巨100米时
8、,施工机械的噪声值可降至5870dB(A)由于施工现场距最近的刘官庄居民区10米,因此施工噪声不会对附近居民休息、生活产生影响。但为减小施工噪声对区域环境的影响,仍应采取相应措施,为减小施工噪声、振动对周围环境的影响。施工单位应优先选用低噪声、低振动施工设备。设专人对设备进行定期保养和维护,并负责对现场工作人员进行培训,以便使每个员工严格按操作规范使用各类机械。施工场地对作业区设置围挡,以减轻施工影响。交通运输噪声对沿途敏感点有影响,因此必须对司机进行减缓扰民噪声的教育,遇到路旁村庄后降低行速、禁鸣喇叭等。5.1.4 施工期固体废物环境影响施工中产生的固体废物主要是生活垃圾、建筑垃圾。建筑垃圾
9、主要是挖地基土、废建筑材料以及施工中的安装金属垃圾等。建筑垃圾应尽量用于回填或抬高地表,减少弃土外运。在外运过程中应用苫布覆盖、避免沿途遗洒。安装金属垃圾应回收外售。生活垃圾可以定点分包送垃圾处理场,按有关部门要求处理。做到期飒全部妥善处置,不对周围环境造成不利影响。施工期间粉尘、噪声、废水、固废等对环境造成的影响是短期,随着施工期的结束,这些污染物也将停止排放。但在施工期间要采取有效的污染防治措施,将由施工带来的环境影响降低到最低限度。5.1.5 施工期生态环境影响项目所在区域为已规划的工业园区,目前土地现状为荒地,施工期可能带来的生态问题主要是:(1)项目建设改变原有土地类型,对原有植物和
10、土壤产生不可恢复的影响,使这些生物失去原有的生境。(2)项目的建设一定程度上破坏了地表植被、减少了绿地面积、造成土壤生产力下降。但由于施工时间不长对区域生物量影响十分轻微,对区域生态系统稳定性不会造成大的影响。(3)施工期占地范围内的地表植被遭到破坏,场区绿化工程尚未建成,无法发挥作用,造成一定程虹的水土流失,由于项目施工在平原,无引发水土流失的地形条件,且当地暴雨天气少,水土流失比较轻微,施工结束后地表植被可以得到恢复补偿。项目建设完成后,厂区内外将进行较大面积的绿化,对区域生态环境有一定的积极的影响。5.1.6 施工期环境监理项目施工期应进行建设项目环境监理,并作为项目竣工验收条件之一。根
11、据国家环保政策、标准及环境保护要求,制定该项目施工期环保管理规章制度、各种污染物排放及控制既标。环境监理部门负责对施工界噪声、扬尘监测,及时掌握该项目污染因兄,提出抑尘、降噪措施,建设单位按照要求进行整改。建筑施工单位在办理完招投标手续后,在工程开工十五日前,携带施工合同等有关资料到市环境保护局进行施工备案。建设项目环境监理重点应关注以下内容:建设项目设计和施工过程中,项目的性质、规模、选址、平面布置、工艺及环保措施是否发生重大变动;主要环保设施与主体工程建设的同步性;环境风险防范与事故应急设施与措施的落实;与环保相关的重要隐蔽工程(如防腐防渗工程)的落实;施工期环保措施及施工期污染物达标排放
12、情况。5.1.7小结项目施工期间,大气污染源主要为施工扬尘和施工设备废气;产生的废水主要为施工生产废水和生活污水;主要噪声源主要为机械噪声、施工作业噪声和施工车辆噪声;产生的固体废物主要为工业垃圾和生活垃圾等;对生态的影响主要是植被减少、水土流失加剧等。采取的主要保护措施包括:对于施工扬尘和施工设备废气应从施工方法和施工管理方面采取一定措施,如设置围挡、对地面和建筑垃圾采取覆盖措施、加强车辆运输管理等;对于施工期的生产废水进行沉淀处理,尽可能重复利用上清液,生活污水排入园区污水管网进行处理;对于施工期噪声,应尽量选用低噪声设备,合理安排工作时间,采用隔声性能好的隔声构造,力口强施工管理;对于施工期的建筑垃圾和生活垃圾,应分类堆存和管理,建筑垃圾可回收利用的首先选择回收利用,不可回收利用的定期清运到政府部门指定的建筑圾堆放场生活垃圾由环卫部门统一处理;对于生态保护,在施工前,按照征地的范围划定施工红线,严格控制施工人员及施工机械活动范围,施工过程中,采取水土保持防治措施,施工后对周边进行平整、恢复地貌以及植被恢复措施等,最大限度的降低施工期对生态环境的影响。最后提出了施工期环境保护管理措施。施工期是局部的、短期的,施工期的环境影响将随着施工期的结束而结束。
