园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx

上传人:p** 文档编号:221040 上传时间:2023-04-17 格式:DOCX 页数:3 大小:17.59KB
下载 相关 举报
园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx_第1页
第1页 / 共3页
园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx_第2页
第2页 / 共3页
园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx》由会员分享,可在线阅读,更多相关《园林绿化工程文明施工措施、与交通、环卫等部门的协调.docx(3页珍藏版)》请在第壹文秘上搜索。

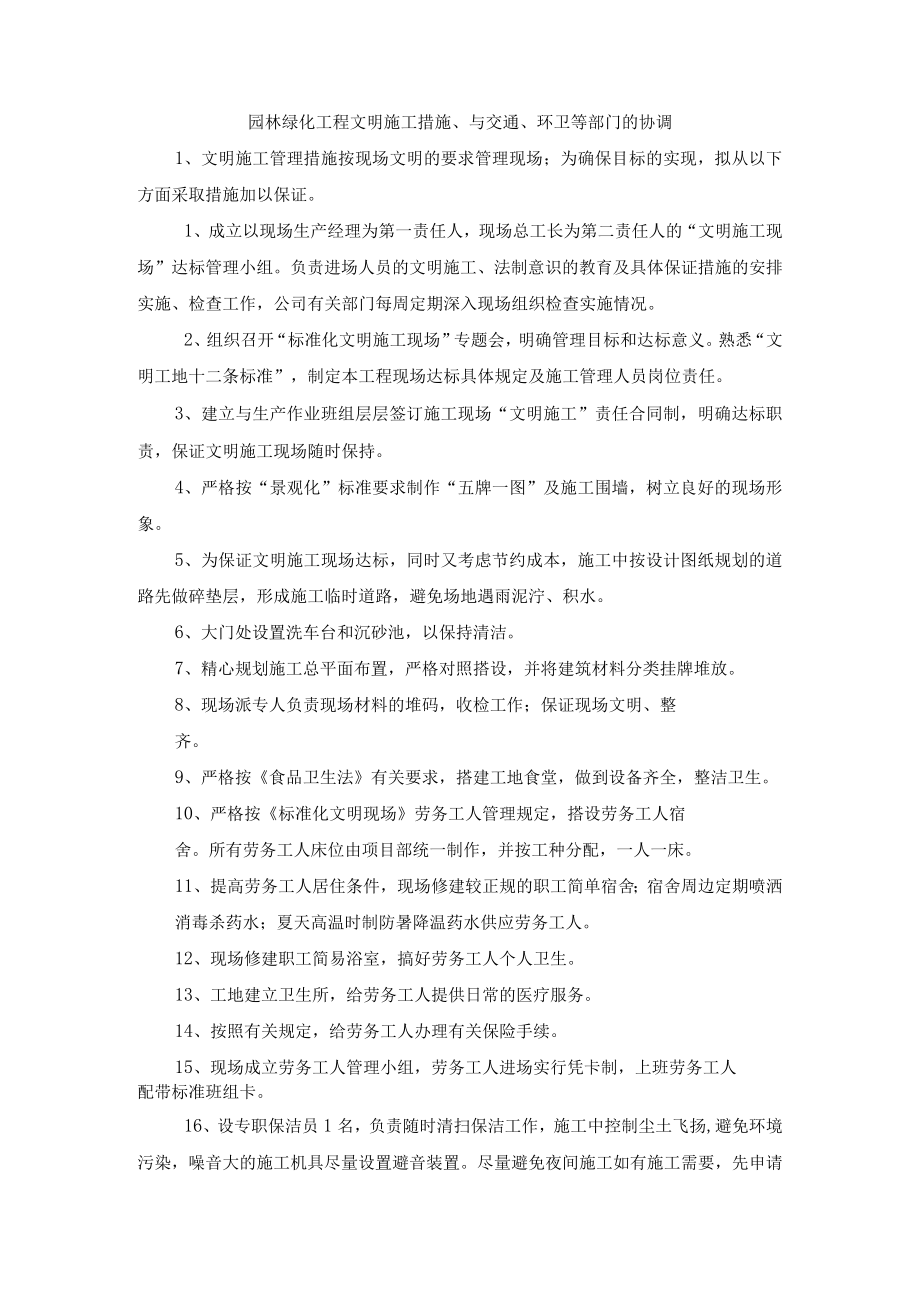

1、园林绿化工程文明施工措施、与交通、环卫等部门的协调1、文明施工管理措施按现场文明的要求管理现场;为确保目标的实现,拟从以下方面采取措施加以保证。1、成立以现场生产经理为第一责任人,现场总工长为第二责任人的“文明施工现场”达标管理小组。负责进场人员的文明施工、法制意识的教育及具体保证措施的安排实施、检查工作,公司有关部门每周定期深入现场组织检查实施情况。2、组织召开“标准化文明施工现场”专题会,明确管理目标和达标意义。熟悉“文明工地十二条标准”,制定本工程现场达标具体规定及施工管理人员岗位责任。3、建立与生产作业班组层层签订施工现场“文明施工”责任合同制,明确达标职责,保证文明施工现场随时保持。

2、4、严格按“景观化”标准要求制作“五牌一图”及施工围墙,树立良好的现场形象。5、为保证文明施工现场达标,同时又考虑节约成本,施工中按设计图纸规划的道路先做碎垫层,形成施工临时道路,避免场地遇雨泥泞、积水。6、大门处设置洗车台和沉砂池,以保持清洁。7、精心规划施工总平面布置,严格对照搭设,并将建筑材料分类挂牌堆放。8、现场派专人负责现场材料的堆码,收检工作;保证现场文明、整齐。9、严格按食品卫生法有关要求,搭建工地食堂,做到设备齐全,整洁卫生。10、严格按标准化文明现场劳务工人管理规定,搭设劳务工人宿舍。所有劳务工人床位由项目部统一制作,并按工种分配,一人一床。11、提高劳务工人居住条件,现场修

3、建较正规的职工简单宿舍;宿舍周边定期喷洒消毒杀药水;夏天高温时制防暑降温药水供应劳务工人。12、现场修建职工简易浴室,搞好劳务工人个人卫生。13、工地建立卫生所,给劳务工人提供日常的医疗服务。14、按照有关规定,给劳务工人办理有关保险手续。15、现场成立劳务工人管理小组,劳务工人进场实行凭卡制,上班劳务工人配带标准班组卡。16、设专职保洁员1名,负责随时清扫保洁工作,施工中控制尘土飞扬,避免环境污染,噪音大的施工机具尽量设置避音装置。尽量避免夜间施工如有施工需要,先申请夜间施工许可证。17、加隔离防护:办公区、生活区、材料堆场、加工房分别设隔离防护栏杆。18、现场设置文明施工教育专栏,搞好文明

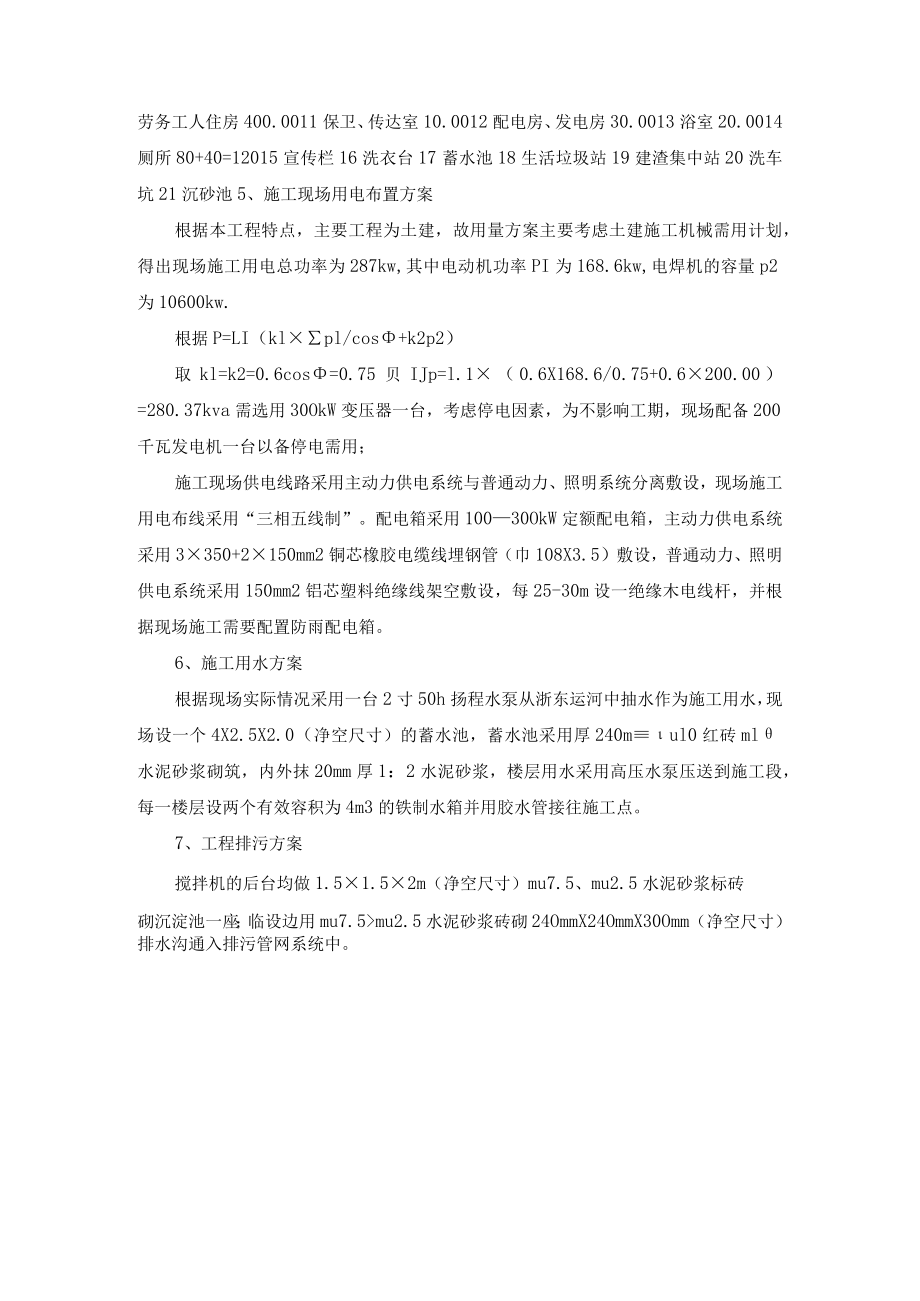

4、施工宣传。19、设专用垃圾堆场,保证施工现场卫生。20、楼层施工污水排放均采用有组织排水,所有周转材料按规划分类进行堆放。21、搞好“落手清”做到工完、料净、场清;22、做好工程文明建设,争创“文明工地二2、与交通、环卫、渣土办理好土方准运手续。3、在进出口处铺设草袋,车辆开出时在大门由二人专门去泥,冲洗车胎,每天早晨清扫,冲洗路面,阴雨天尤其要注意。4.6、施工总平面布置1、施工进出大门的布置根据施工现场特点和施工车辆进出的需要,在总平面图的湖东路两端入口,各处设6m宽大门一处,供车辆进出和材料运输。2、施工道路:根据本工程特点和地形地貌,进场后我司准备按施工平面规划图(环施一2)首先做规划

5、道路的基层,以此作为临时道路,大门口处设置洗车坑及沉砂池,保证施工车辆正常进出,现场文明施工,并为建设单位节约成本、降低造价。3、大型施工机械布置:根据施工需要及现场具体情况,在b区、d区各设置1台jdy400强制式搅拌机和砂浆搅拌机以保证碎的浇筑和砌筑砂浆的使用。4、临设工程施工平面布置:根据工程现场办公需要,设置现场办公室;根据现场加工钢筋的需要,设置钢筋加工车间;根据碎浇筑的需要,设置水泥库房、砂石堆场、碎现场搅拌站;根据木做加工的需要,设置现场木工加工房;根据现场材料需要,设置材料库房、周转材料库房、架料堆场;根据劳动力配备情况,设置劳务工人住房、工人娱乐室;根据现场供电系统的需要,设

6、置配电房和发电房;根据现场文明施工的需要,设置食堂、厕所、浴室、宣传栏、洗衣台、蓄水池、生活垃圾站、建渣集中站、洗车坑、沉砂池等。(具体布置详施工总平面图)临设工程一览表序号暂设工程名称面积(m2)备注1现场办公室200.00带会议室2搅拌站120.00带临时水泥堆场3钢筋车间150.004材料库房1002=200,005周转库房60.006木工加工房120.007水泥库房50.008工人娱乐室60,009食堂100.0010劳务工人住房400.0011保卫、传达室10.0012配电房、发电房30.0013浴室20.0014厕所80+40=12015宣传栏16洗衣台17蓄水池18生活垃圾站19

7、建渣集中站20洗车坑21沉砂池5、施工现场用电布置方案根据本工程特点,主要工程为土建,故用量方案主要考虑土建施工机械需用计划,得出现场施工用电总功率为287kw,其中电动机功率PI为168.6kw,电焊机的容量p2为10600kw.根据P=LI(klpl/cos+k2p2)取kl=k2=0.6cos=0.75贝IJp=l.1(0.6X168.6/0.75+0.6200.00)=280.37kva需选用30OkW变压器一台,考虑停电因素,为不影响工期,现场配备200千瓦发电机一台以备停电需用;施工现场供电线路采用主动力供电系统与普通动力、照明系统分离敷设,现场施工用电布线采用“三相五线制”。配电

8、箱采用10030OkW定额配电箱,主动力供电系统采用3350+2150mm2铜芯橡胶电缆线埋钢管(巾108X3.5)敷设,普通动力、照明供电系统采用150mm2铝芯塑料绝缘线架空敷设,每25-30m设一绝缘木电线杆,并根据现场施工需要配置防雨配电箱。6、施工用水方案根据现场实际情况采用一台2寸50h扬程水泵从浙东运河中抽水作为施工用水,现场设一个4X2.5X2.0(净空尺寸)的蓄水池,蓄水池采用厚240mul0红砖ml水泥砂浆砌筑,内外抹20mm厚1:2水泥砂浆,楼层用水采用高压水泵压送到施工段,每一楼层设两个有效容积为4m3的铁制水箱并用胶水管接往施工点。7、工程排污方案搅拌机的后台均做1.51.52m(净空尺寸)mu7.5、mu2.5水泥砂浆标砖砌沉淀池一座;临设边用mu7.5mu2.5水泥砂浆砖砌24OmmX24OmmX30Omm(净空尺寸)排水沟通入排污管网系统中。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
