《地下室外墙聚苯板防水保护层施工技术交底.docx》由会员分享,可在线阅读,更多相关《地下室外墙聚苯板防水保护层施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

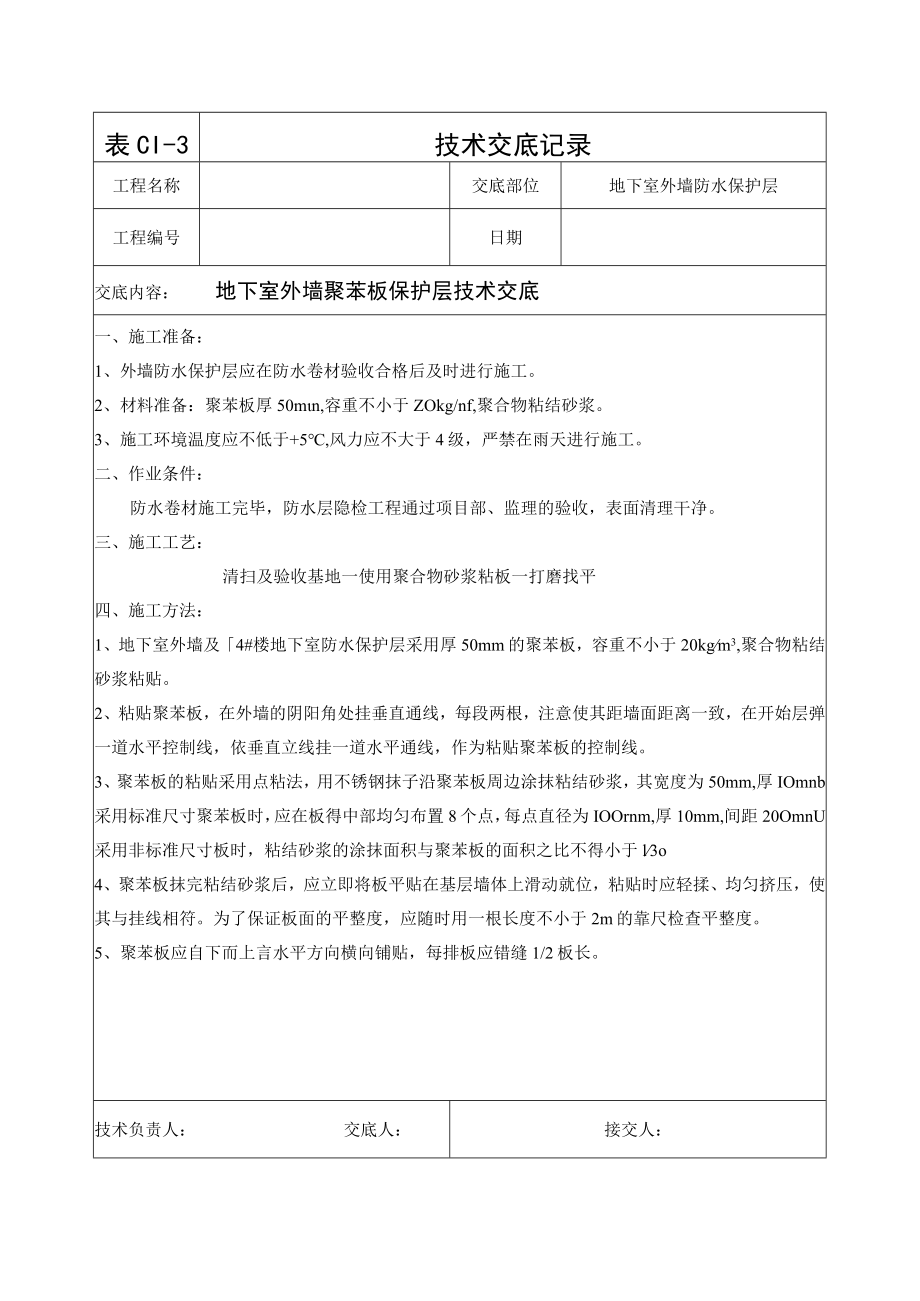

1、表CI-3技术交底记录工程名称交底部位地下室外墙防水保护层工程编号日期交底内容:地下室外墙聚苯板保护层技术交底一、施工准备:1、外墙防水保护层应在防水卷材验收合格后及时进行施工。2、材料准备:聚苯板厚50mn,容重不小于ZOkg/nf,聚合物粘结砂浆。3、施工环境温度应不低于+5,风力应不大于4级,严禁在雨天进行施工。二、作业条件:防水卷材施工完毕,防水层隐检工程通过项目部、监理的验收,表面清理干净。三、施工工艺:清扫及验收基地一使用聚合物砂浆粘板一打磨找平四、施工方法:1、地下室外墙及4#楼地下室防水保护层采用厚50mm的聚苯板,容重不小于20kgm3,聚合物粘结砂浆粘贴。2、粘贴聚苯板,在
2、外墙的阴阳角处挂垂直通线,每段两根,注意使其距墙面距离一致,在开始层弹一道水平控制线,依垂直立线挂一道水平通线,作为粘贴聚苯板的控制线。3、聚苯板的粘贴采用点粘法,用不锈钢抹子沿聚苯板周边涂抹粘结砂浆,其宽度为50mm,厚IOmnb采用标准尺寸聚苯板时,应在板得中部均匀布置8个点,每点直径为IOOrnm,厚10mm,间距20OmnU采用非标准尺寸板时,粘结砂浆的涂抹面积与聚苯板的面积之比不得小于l3o4、聚苯板抹完粘结砂浆后,应立即将板平贴在基层墙体上滑动就位,粘贴时应轻揉、均匀挤压,使其与挂线相符。为了保证板面的平整度,应随时用一根长度不小于2m的靠尺检查平整度。5、聚苯板应自下而上言水平方

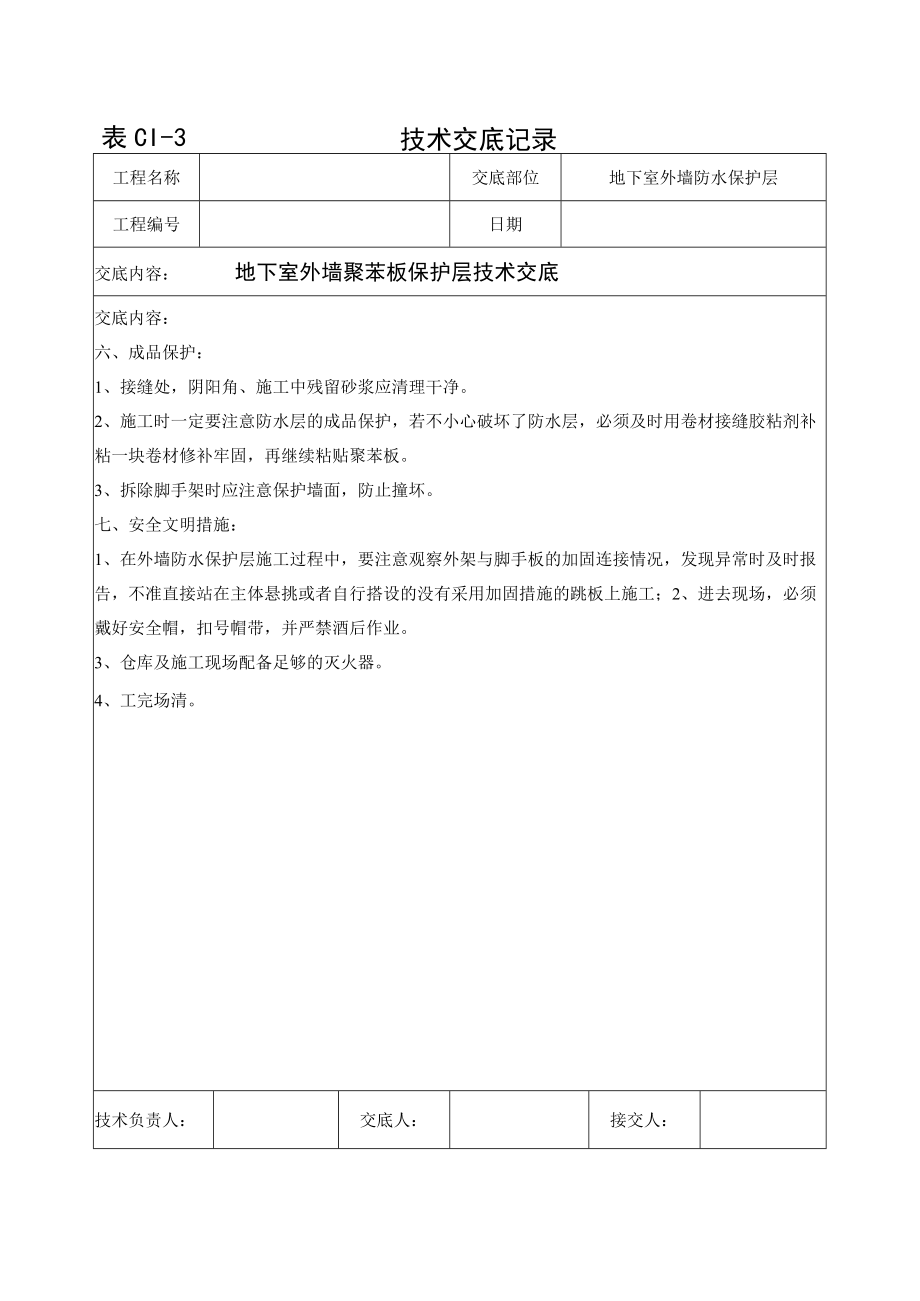

3、向横向铺贴,每排板应错缝1/2板长。技术负责人:交底人:接交人:表CI-3技术交底记录工程名称交底部位地下室外墙防水保护层工程编号日期交底内容:外墙聚苯板保护层技术交底6、板粘12h后,随时用专用的搓抹子将板边得不平之处搓平,尽量减少板与板之间的高差接缝,当板缝间隙大于1.6Inln时,应用聚苯板条填实后磨平。7、墙角处聚苯板应垂直交错连接,保证拐角处板材安装的垂直度,并将印有厂名的半边露在外侧。五、质量标准:本次所使用的所有材料的性能,均应满足国家有关标准和有关要求。施工前应对材料质量进行抽样复查。抽样次数按使用数量确定,同一批材料至少抽样一次,此外还应满足以下要求。1、主控项目:1.1聚苯
4、板的外形应基本平整,无明显膨胀及收缩变形,熔合良好,无明显掉粒,不得有油渍和杂质,不得有不正常的气味。2、一般项目:2.1用目测法检查表面状况,板缝及填塞应饱满,阴阳角处应牢固。2.2聚苯板规格及允许偏差mm技术负责人:交底人:接交人:指标允许尺寸允许偏差长度方向12001.6宽度方向6001.6厚度20-2525-1001.61.6板边精度6001.6表面平整度长度方向的弯曲W0.8工程名称交底部位地下室外墙防水保护层工程编号日期交底内容:地下室外墙聚苯板保护层技术交底交底内容:六、成品保护:1、接缝处,阴阳角、施工中残留砂浆应清理干净。2、施工时一定要注意防水层的成品保护,若不小心破坏了防水层,必须及时用卷材接缝胶粘剂补粘一块卷材修补牢固,再继续粘贴聚苯板。3、拆除脚手架时应注意保护墙面,防止撞坏。七、安全文明措施:1、在外墙防水保护层施工过程中,要注意观察外架与脚手板的加固连接情况,发现异常时及时报告,不准直接站在主体悬挑或者自行搭设的没有采用加固措施的跳板上施工;2、进去现场,必须戴好安全帽,扣号帽带,并严禁酒后作业。3、仓库及施工现场配备足够的灭火器。4、工完场清。技术负责人:交底人:接交人:表CI-3技术交底记录
