《地下室施工方案SBSMM含桩头.docx》由会员分享,可在线阅读,更多相关《地下室施工方案SBSMM含桩头.docx(6页珍藏版)》请在第壹文秘上搜索。

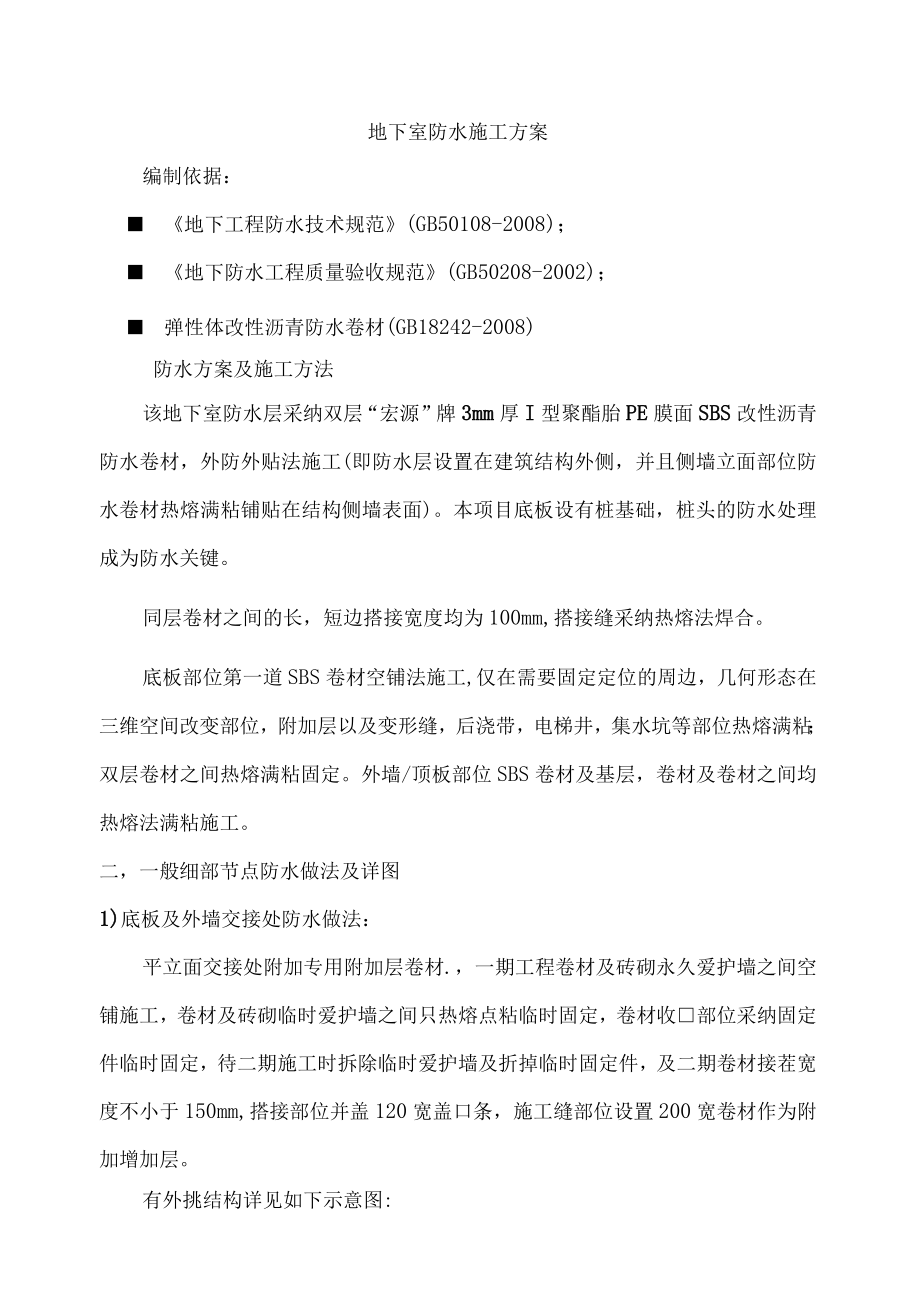

1、地下室防水施工方案编制依据: 地下工程防水技术规范(GB50108-2008); 地下防水工程质量验收规范(GB50208-2002); 弹性体改性沥青防水卷材(GB18242-2008)防水方案及施工方法该地下室防水层采纳双层“宏源”牌3mm厚I型聚酯胎PE膜面SBS改性沥青防水卷材,外防外贴法施工(即防水层设置在建筑结构外侧,并且侧墙立面部位防水卷材热熔满粘铺贴在结构侧墙表面)。本项目底板设有桩基础,桩头的防水处理成为防水关键。同层卷材之间的长,短边搭接宽度均为100mm,搭接缝采纳热熔法焊合。底板部位第一道SBS卷材空铺法施工,仅在需要固定定位的周边,几何形态在三维空间改变部位,附加层以

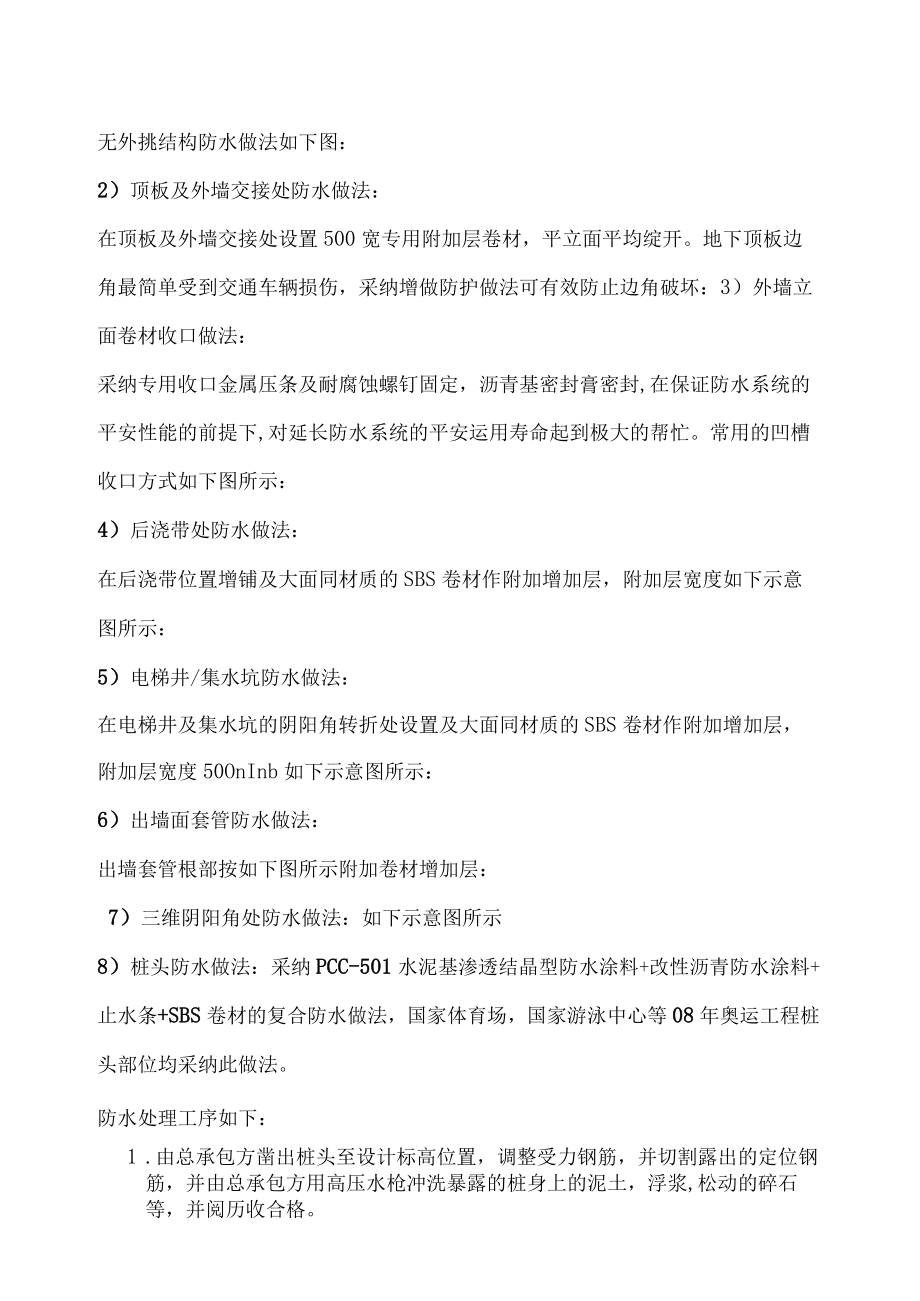

2、及变形缝,后浇带,电梯井,集水坑等部位热熔满粘;双层卷材之间热熔满粘固定。外墙/顶板部位SBS卷材及基层,卷材及卷材之间均热熔法满粘施工。二,一般细部节点防水做法及详图1)底板及外墙交接处防水做法:平立面交接处附加专用附加层卷材.,一期工程卷材及砖砌永久爱护墙之间空铺施工,卷材及砖砌临时爱护墙之间只热熔点粘临时固定,卷材收部位采纳固定件临时固定,待二期施工时拆除临时爱护墙及折掉临时固定件,及二期卷材接茬宽度不小于150mm,搭接部位并盖120宽盖口条,施工缝部位设置200宽卷材作为附加增加层。有外挑结构详见如下示意图:无外挑结构防水做法如下图:2)顶板及外墙交接处防水做法:在顶板及外墙交接处设
3、置500宽专用附加层卷材,平立面平均绽开。地下顶板边角最简单受到交通车辆损伤,采纳增做防护做法可有效防止边角破坏:3)外墙立面卷材收口做法:采纳专用收口金属压条及耐腐蚀螺钉固定,沥青基密封膏密封,在保证防水系统的平安性能的前提下,对延长防水系统的平安运用寿命起到极大的帮忙。常用的凹槽收口方式如下图所示:4)后浇带处防水做法:在后浇带位置增铺及大面同材质的SBS卷材作附加增加层,附加层宽度如下示意图所示:5)电梯井/集水坑防水做法:在电梯井及集水坑的阴阳角转折处设置及大面同材质的SBS卷材作附加增加层,附加层宽度50OnInb如下示意图所示:6)出墙面套管防水做法:出墙套管根部按如下图所示附加卷

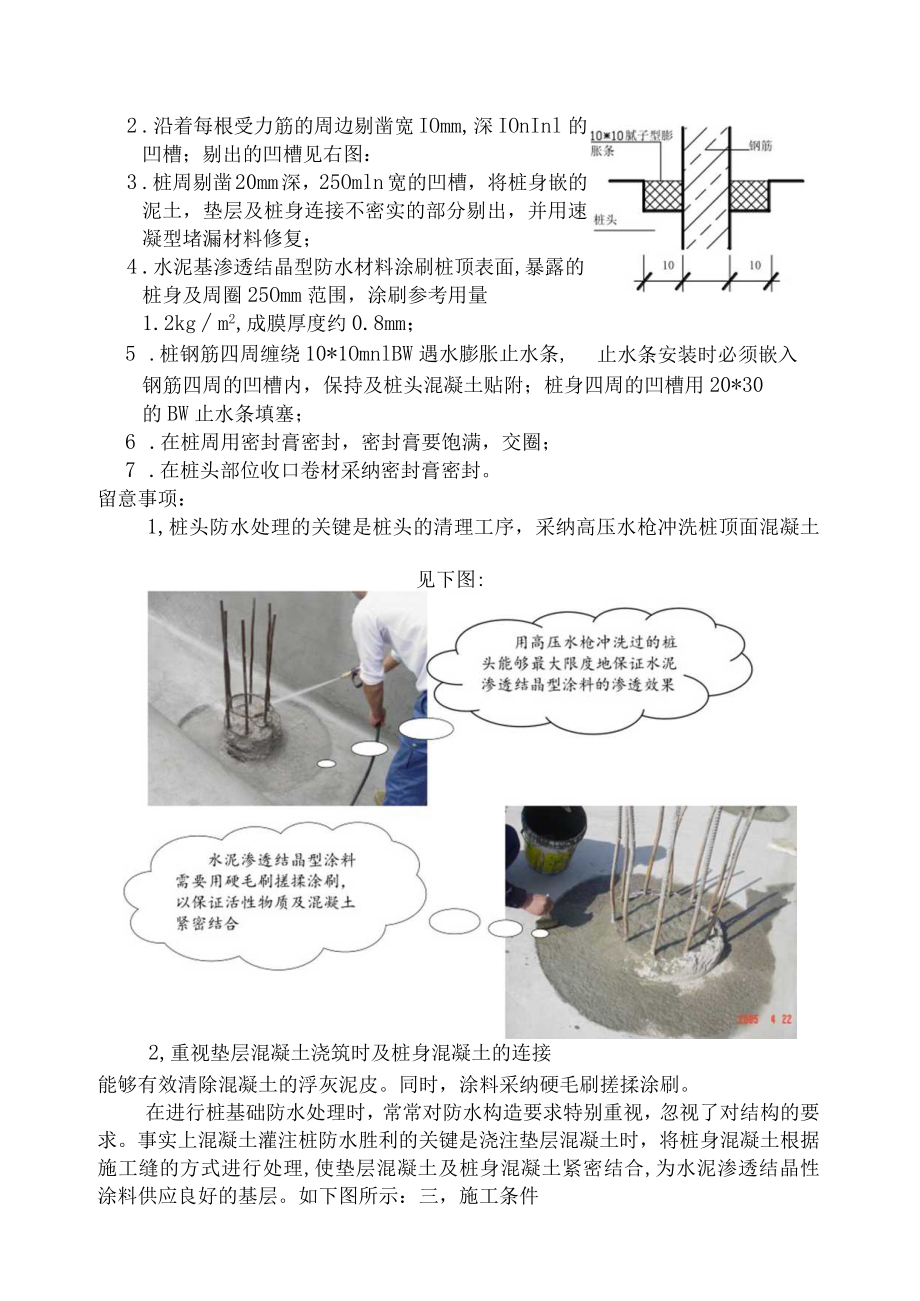

4、材增加层:7)三维阴阳角处防水做法:如下示意图所示8)桩头防水做法:采纳PCC-501水泥基渗透结晶型防水涂料+改性沥青防水涂料+止水条+SBS卷材的复合防水做法,国家体育场,国家游泳中心等08年奥运工程桩头部位均采纳此做法。防水处理工序如下:1 .由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由总承包方用高压水枪冲洗暴露的桩身上的泥土,浮浆,松动的碎石等,并阅历收合格。2 .沿着每根受力筋的周边剔凿宽IOmm,深IOnInl的凹槽;剔出的凹槽见右图:3 .桩周剔凿20mm深,25Omln宽的凹槽,将桩身嵌的泥土,垫层及桩身连接不密实的部分剔出,并用速凝型堵漏材料修复
5、;4 .水泥基渗透结晶型防水材料涂刷桩顶表面,暴露的桩身及周圈25Omm范围,涂刷参考用量1.2kgm2,成膜厚度约0.8mm;5 .桩钢筋四周缠绕10*1OmnlBW遇水膨胀止水条,止水条安装时必须嵌入钢筋四周的凹槽内,保持及桩头混凝土贴附;桩身四周的凹槽用20*30的BW止水条填塞;6 .在桩周用密封膏密封,密封膏要饱满,交圈;7 .在桩头部位收口卷材采纳密封膏密封。留意事项:见下图:2,重视垫层混凝土浇筑时及桩身混凝土的连接1,桩头防水处理的关键是桩头的清理工序,采纳高压水枪冲洗桩顶面混凝土能够有效清除混凝土的浮灰泥皮。同时,涂料采纳硬毛刷搓揉涂刷。在进行桩基础防水处理时,常常对防水构造
6、要求特别重视,忽视了对结构的要求。事实上混凝土灌注桩防水胜利的关键是浇注垫层混凝土时,将桩身混凝土根据施工缝的方式进行处理,使垫层混凝土及桩身混凝土紧密结合,为水泥渗透结晶性涂料供应良好的基层。如下图所示:三,施工条件1)基层打算:基层坚实,平整,干燥,干净,并会同监理工程师严格执行交接检查;平立面交接处,转折处,阴阳角,管根等均应做成匀称一样,平整光滑的圆角,圆弧半径不小于50mm;出基层的构件安装完毕后方可进行防水施工;底板碎垫层应无明水,但需热熔满粘附加层的基层应干燥,干净;侧墙/顶板基层应干燥。2)消防平安打算:做好平安,消防打算工作,现场配备足够的消防器材,确保消防道路的畅通。四,地
7、下室底板防水施工工艺1)施工工艺流程:基层处理一阴阳角,细部节点等部位涂刷基层处理剂一细部节点附加增加处理一节点附加层验收一弹线一空铺第一道SBS卷材一热熔焊接搭接缝一检查验收第一道SBS卷材一弹线铺贴第二层SBS卷材一热熔满粘第二道SBS卷材一热熔焊合搭接缝一检查,验收一成品爱护。2)操作要点及技术要求:基层处理:在阴阳角,后浇带,集水坑等节点细部将基层清扫干净。涂刷基层处理剂部分的基层要求干燥。涂刷基层处理剂:在阴阳角,后浇带,集水坑等节点细部选用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷匀称,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷
8、材的热熔施工。注:大面卷材采纳空铺法施工,只在需要的部分涂刷基层处理剂。一般细部附加处理:用专用附加层卷材及裁剪好的阴阳角卷材在两面转角,三面阴阳角等部位进行附加增加处理,平立面平均绽开。方法是先按细部形态将卷材剪好,在细部贴一下,视尺寸,形态合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可马上粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。弹线空铺施工第一道SBS卷材:在已处理好的基层表面,根据所选卷材的宽度,留出搭接缝尺寸(长短边均为IOOrnm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。铺贴后卷材应平整,顺直,搭接尺寸正确,不得扭曲。接缝处理
9、:用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽度约5-8mm的匀质沥青条,达到封闭接缝口的目的。检查验收SBS卷材:铺贴时边铺边检查,检查时用螺丝刀检查接口,发觉熔焊不实之处刚好修补,不得留任何隐患,现场施工员,质检员必须跟班检查,检查并阅历收合格后进行第二道卷材的施工。第二道卷材的施工:将起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.3o.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体及改性沥青基料瞬间分别),应加热匀称,不得过分加热或烧穿卷材
10、。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),刚好推滚卷材进行粘铺,后随一人施行排气压实工序。搭接缝的施工同第一层卷材。留意:上下二层卷材不得相互垂直铺贴,上下二层卷材之间的搭接缝应相互错开1/31/2幅宽。分工序自检,自检合格后报请总包,监理及建设方根据国标地下防水工程质量验收规范(GB50208-2002)验收,验收合格后刚好进行爱护层的施工。五,地下室外墙/顶板防水施工工艺1)施工工艺流程:基层处理一涂刷基层处理剂一卷材附加层一弹线一热熔铺贴第一道SBS卷材一热熔焊接搭接缝一验收第一道SBS卷材一弹线铺贴第二道SBS卷材一热熔满粘第二道卷材一热熔焊合搭接缝f检查,验收一成品爱
11、护。2)操作要点及技术要求:基层处理:将基层清扫干净,基层应平整,清洁,干燥。涂刷基层处理剂:用长柄滚刷将基层处理剂涂刷在已处理好的基层表面,并且要涂刷匀称,不得漏刷或露底。基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行热熔施工,以避开失火。一般细部附加增加处理:用专用附加层卷材及标准预制件在两面转角,三面阴阳角等部位进行附加增加处理,平立面平均绽开。方法是先按细部形态将卷材剪好,在细部贴一下,视尺寸,形态合适后,再将卷材的底面用火焰加热器烘烤,待其底面呈熔融状态,即可马上粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。弹线:在已处理好并干燥的基层表面,根据所选
12、卷材的宽度,留出搭接缝尺寸(长短边均为IOomnO,将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。卷材由下往上推滚卷材进行熔粘铺贴,将起始端卷材粘牢后,持火焰加热器对着待铺的整卷卷材,使喷嘴距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体及改性沥青基料瞬间分别),应加热匀称,不得过分加热或烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),刚好推滚卷材进行粘铺,后随一人施行排气压实工序。接缝处理。用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边
13、端挤出,形成宽度5-8m的匀质沥青条。宏源检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发觉熔焊不实之处刚好修补,不得留任何隐患,现场施工员,质检员必须跟班检查,检查合格后方可进入下一道工序施工,特殊要留意平立面交接处,转角处,阴阳角部位的做法是否正确。第一层卷材检查合格后再弹线放样,然后铺贴第二层卷材,操作方法同第一层,但必须留意上下层卷材不得相互垂直铺贴且上下两层卷材的接缝应错开,其它同第一层。待自检合格后报请监理及建设方根据地下防水工程质量验收规范(GB50208-2002)进行验收,验收合格后刚好进行爱护层的施工。六,施工留意事项D施工前,进行平安教化,技术措施交底,施工中严格遵守平安规章制度;2)施工人员须戴平安帽,穿工作服,软底鞋,立体交叉作业时须架设平安防护棚;3)施工人员必须严格遵守各项操作说明,严禁违章作业;4)施工现场一切用电设施须安装漏电爱护装置,施工用电动工具正确运用;5)立面卷材应由下往上推滚施工;6)基层处理剂涂刷完毕必须完全干燥后方可铺贴卷材;7)在点火时以及在烘烤施工中,火焰喷灯严禁对着人,特殊是立墙卷材热熔施工时,更应留意施工平安;8)五级风及其以上时停止热熔施工。潍坊宏源防水工程三亚永怡建筑装饰设计工程
