地下室模板施工方案.docx

上传人:p** 文档编号:221589 上传时间:2023-04-17 格式:DOCX 页数:12 大小:24.80KB
下载 相关 举报
地下室模板施工方案.docx_第1页
第1页 / 共12页
地下室模板施工方案.docx_第2页
第2页 / 共12页
地下室模板施工方案.docx_第3页
第3页 / 共12页
地下室模板施工方案.docx_第4页
第4页 / 共12页
地下室模板施工方案.docx_第5页
第5页 / 共12页
地下室模板施工方案.docx_第6页
第6页 / 共12页
地下室模板施工方案.docx_第7页
第7页 / 共12页
地下室模板施工方案.docx_第8页
第8页 / 共12页
地下室模板施工方案.docx_第9页
第9页 / 共12页
地下室模板施工方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《地下室模板施工方案.docx》由会员分享,可在线阅读,更多相关《地下室模板施工方案.docx(12页珍藏版)》请在第壹文秘上搜索。

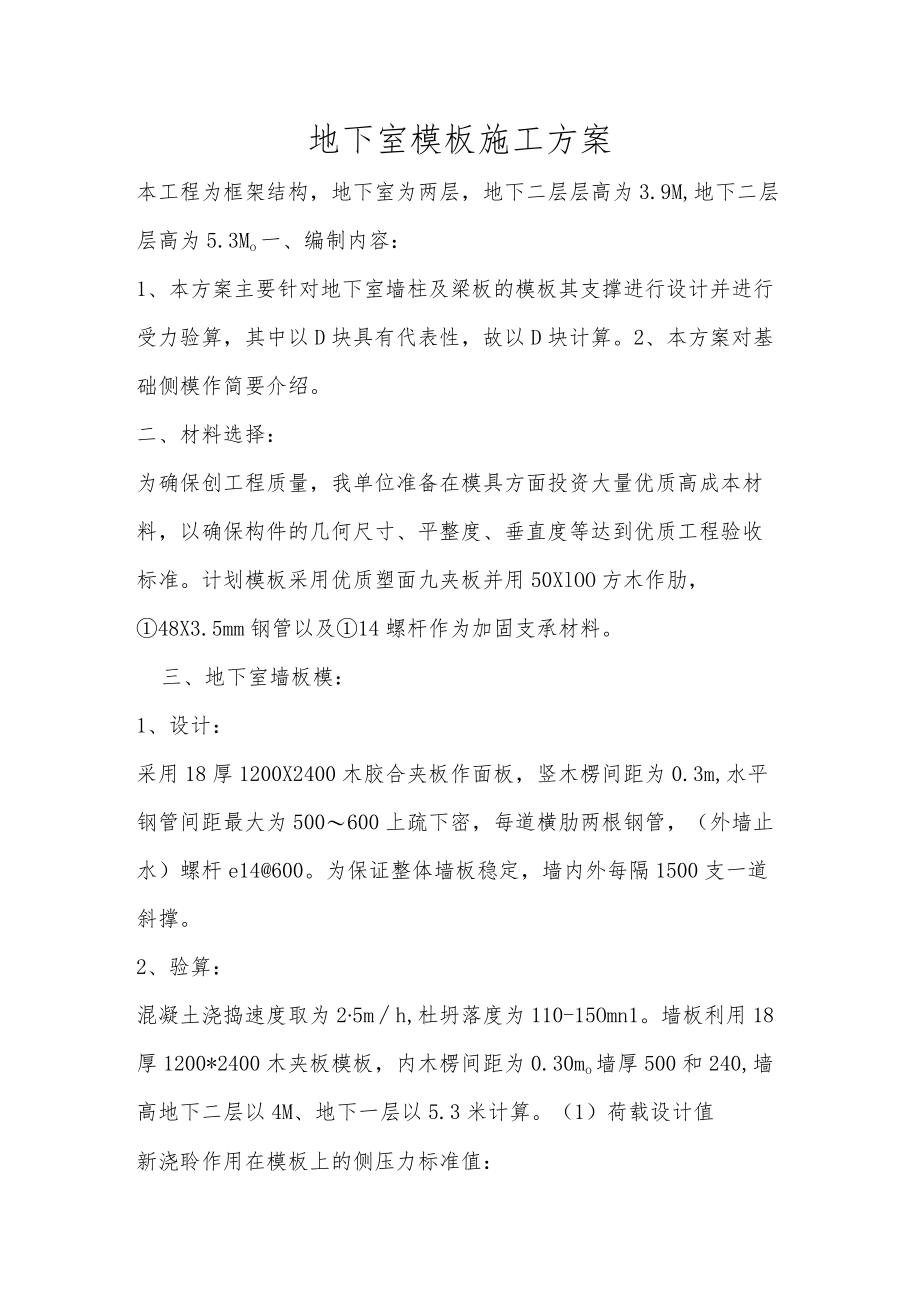

1、地下室模板施工方案本工程为框架结构,地下室为两层,地下二层层高为3.9M,地下二层层高为5.3Mo一、编制内容:1、本方案主要针对地下室墙柱及梁板的模板其支撑进行设计并进行受力验算,其中以D块具有代表性,故以D块计算。2、本方案对基础侧模作简要介绍。二、材料选择:为确保创工程质量,我单位准备在模具方面投资大量优质高成本材料,以确保构件的几何尺寸、平整度、垂直度等达到优质工程验收标准。计划模板采用优质塑面九夹板并用50XlOO方木作肋,48X3.5mm钢管以及14螺杆作为加固支承材料。三、地下室墙板模:1、设计:采用18厚1200X2400木胶合夹板作面板,竖木楞间距为0.3m,水平钢管间距最大

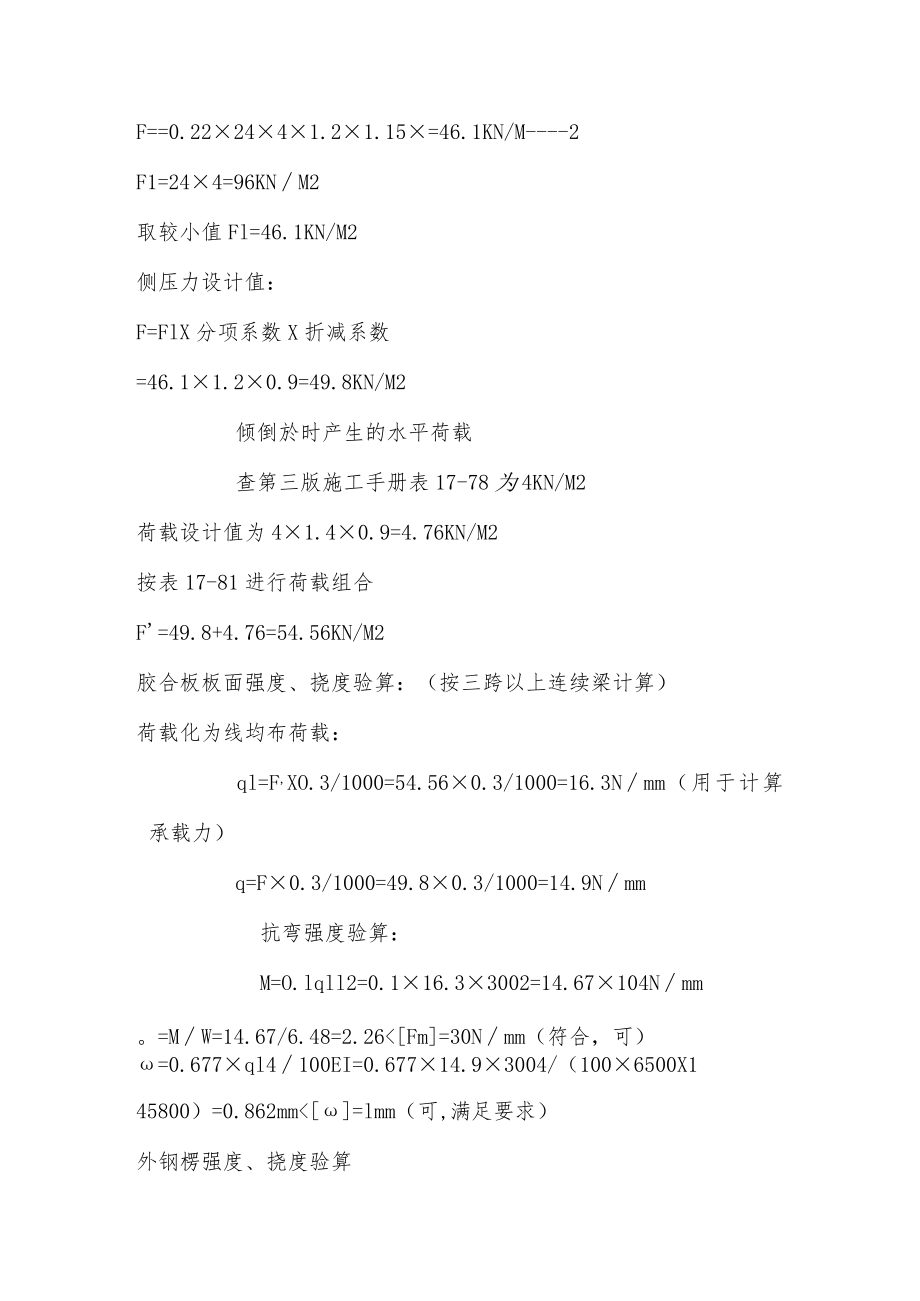

2、为500600上疏下密,每道横肋两根钢管,(外墙止水)螺杆e14600。为保证整体墙板稳定,墙内外每隔1500支一道斜撑。2、验算:混凝土浇捣速度取为25mh,杜坍落度为110-15Omn1。墙板利用18厚1200*2400木夹板模板,内木楞间距为0.30mo墙厚500和240,墙高地下二层以4M、地下一层以5.3米计算。(1)荷载设计值新浇聆作用在模板上的侧压力标准值:F=0.222441.21.15=46.1KN/M-2F1=244=96KNM2取较小值Fl=46.1KN/M2侧压力设计值:F=FlX分项系数X折减系数=46.11.20.9=49.8KN/M2倾倒於时产生的水平荷载查第三版

3、施工手册表17-78为4KN/M2荷载设计值为41.40.9=4.76KN/M2按表17-81进行荷载组合F=49.8+4.76=54.56KN/M2胶合板板面强度、挠度验算:(按三跨以上连续梁计算)荷载化为线均布荷载:ql=F,XO.3/1000=54.560.3/1000=16.3Nmm(用于计算承载力)q=F0.3/1000=49.80.3/1000=14.9Nmm抗弯强度验算:M=O.lqll2=0.116.33002=14.67104Nmm。=MW=14.67/6.48=2.26Fm=30Nmm(符合,可)=0.677ql4100EI=0.67714.93004/(1006500X1

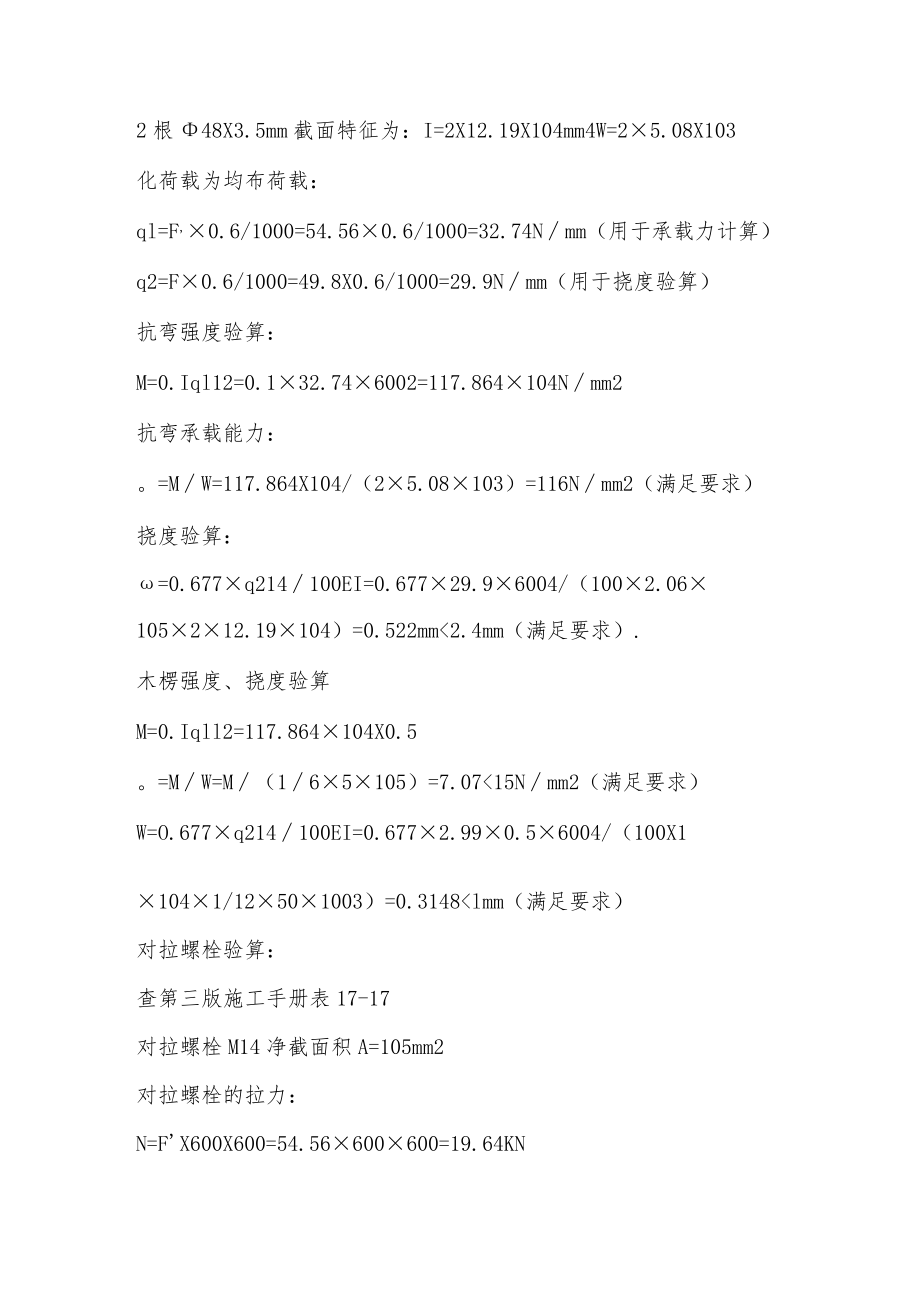

4、45800)=0.862mm=lmm(可,满足要求)外钢楞强度、挠度验算2根48X3.5mm截面特征为:I=2X12.19X104mm4W=25.08X103化荷载为均布荷载:ql=F,0.6/1000=54.560.6/1000=32.74Nmm(用于承载力计算)q2=F0.6/1000=49.8X0.6/1000=29.9Nmm(用于挠度验算)抗弯强度验算:M=0.Iql12=0.132.746002=117.864104Nmm2抗弯承载能力:。=MW=117.864X104/(25.08103)=116Nmm2(满足要求)挠度验算:=0.677q214100EI=0.67729.9600

5、4/(1002.06105212.19104)=0.522mm2.4mm(满足要求).木楞强度、挠度验算M=0.Iqll2=117.864104X0.5。=MW=M(165105)=7.0715Nmm2(满足要求)W=O.677q214100EI=0.6772.990.56004/(100X11041/12501003)=0.3148178Nmm2(不符和要求)故调整为500X500间距则N=54.560.50.5=13,64KN。=NA=13.64103105=129.9Nmm2178N/mm2(满足要求)其他相应调整见下图:从以上计算看出,墙聆浇筑对模板强度影响和墙的厚度没有直接的关系,和

6、浇筑速度及高度有直接关系,但在浇筑速度不变的情况下,浇筑高度超过一定数值,浇筑高度数值对模板计算影响不大,故地下一层役墙支设方式宜同地下二层。四、地下室顶板(一层)结构楼板排架支撑承载力验算设计:500X500方木作楞肋,用48X3.5钢管支撑双向间距1000,并按规范的要求设置剪刀撑。验算:板厚200,次梁以250X650为主,主梁以450X850950,计算选取IXIM2单元计算。见下图:地下室内钢管排架支撑平面布置图对楼板厚度进行折算后,板厚为:0.2+0.154=0.354M二层板厚按0.354M算地下室顶板及二层结构楼板於自重:0.3542112.5=1.77tm2一层钢管模板重:0

7、.004(8+3X4)=0.08tm2取0.Itm2施工荷载0.25tm2故在0.00层荷载共(1.77+0.1)1.2+0.251.4=2.59tm2钢管的强度验算:=NAN=2.59X103489=53fm=154Pa(满足)钢管的稳定性验算:=N/A=L821030.59X489=90Pa215Pa(满足要求)五、梁模板设计计算说明:1、本工程为框架结构,梁的模板采用九夹板,现场进行制作。2、为了计算的精确和具有代表性,梁的截面取450X850,跨度设为8500,梁与楼板的净空为5100,梁竖向支托为600,梁底的水平支撑为1000。模板的自重为5KN/M31.梁底模的验算,选用18mm

8、九夹板和和50X100木楞。1、荷载计算模板自重:L2X5X0.07(折合厚度)0.45=0.189KN/M校自重:240.45O.851.2=11.016KN/M钢筋自重:L5(钢筋含量)0.450.851.2=0.69KN/M振捣松产生的荷载:2X0.251.2=0.6KN/M合计:ql=11.895KN/M荷载乘以折减系数0.9:q=qlX0.9=11.895X0.9=10.07KN/M1、梁底模的抗弯承载力验算:底模下的支撑的间距为800mm,是一个多跨的连续梁,考虑到计算的实际性,计算时按4跨连续梁。按建筑施工手册2,该梁的弯距系数取Km=O.121。M=Kmql2=0.12110.

9、07X0.82二O.78KN.M=M/W=7800006/50IOO100=9.37=13N2(满足要求)2.梁侧模的验算,选用18mm九夹板和50X100木楞。1、荷载计算设T=301)腔的侧压力Bl、B2系数分别由於是否掺外加剂和松的坍落度决定。t0=200(T+30)=200/45=4.4Fl=O.22Yct12V12=O.22X24004.41.15212=37.78KN/M2F2=cH=24X0.70=16.8KN/M2取较小值。即F2=16.8KN/M2乘以分项系数:F2X1.2=20.16KN/M22)浇注时振捣产生的荷4KN/M2乘以分项系数:4X1.4=5.6KN/M2以上两

10、荷栽的合并:20.16+5.6=25.76KNM2根据立档的间距为600mm。则线荷栽为:25.76X0.6=15.46KN/M乘以折减系数0.9:15.46X0.9=13.9KN/M2、侧板的抗弯验算我们计算时按4跨连续梁。按建筑施工手册2,该梁的弯距系数取Kln=O.121。M=KmXqI2=0.12IX13.9X6002=605.484103N.mm=M/W=605.4841036/50100100=7.3Nmm2=13Nmm23.支撑杆件的验算1、荷载的计算N=ql=10.07X0.8=8.06KN由附图可知:该梁的支撑杆件在中部有二水平拉接点。则杆件的有效长度为:lo=h3=17OO

11、mm2、支撑杆件的稳定性验算由长细比人确定。根据建筑施工手册2查的=0.485N.A=8.061000/(4890.485)=40f=205N/MM2(满足要求)六、结构模板及支撑方案A、框架柱:采用九夹板作模板并用50X10Omm木方、钢管与中14500对拉螺杆作加固。A、剪力墙模板及支撑同地下室墙。B、框架梁:采用九夹板作模板并用50X10Omm木方、钢管作加固手段。270Omm的框架梁尚须用14600对拉螺杆进行加固。梁的起拱:框架梁起拱1.01.5cm,次梁及板随框架梁起拱,不另起拱。C、平台板:采用九夹板作模板,50X10Omm木方及钢管作支承,50XlOOmm木方间距30040Om

12、nb水平钢管100Omm左右,悬挑板外侧上翘(相对图纸)510mm,根据悬挑长度决定。为保证整体支撑的稳定,内排架必须按规范设置剪刀斜撑。C、构造柱、圈梁:具体作法详见附图。七、满堂架搭设要求:1、 满堂架搭设:扫地杆离地200左右搭设,水平杆离地L5L8米设置一道,再上便是调平杆。立杆100Omm左右。剪刀撑设置双向剪刀撑,分别沿南北和东西设置。悬挑部位须用水平杆与内侧房间水平杆拉牢,且设扫地杆并与内侧房间扫地杆连通,防止外倾。)2、 地下室外墙及水箱对拉螺杆采用14止水螺杆,止水螺杆中间焊60X60X2mm止水片,外墙外侧螺杆端(靠近内侧)贴一块50X50X20的木块,以便于焊割螺杆。剪力

13、墙支撑加固除螺杆用普通螺杆不用止水螺杆外其余同地下室外墙八、基础工程1、 底板:侧模采用外侧埋钢管加支撑内侧用钢筋焊接在底板钢筋上加固的办法进行加固,集水井或电梯井其它坑处则埋置箱盒。2、 底板侧模如因围护导致工作面不够及小基坑下侧侧模可采用砖胎模。九、拆模1、 地下室顶模及一层顶模和支撑必须待二层结构聆强度达设计强度的100%方可拆模。2、 侧模:在混凝土强度能保证其表面及棱角不因拆除模板而受损时,或混凝土强度达L2Mpa时方可拆除。3、 梁、板底模当结构跨度W8米时,於强度达设计强度的75%方可拆模。当结构跨度8米时,於强度达设计强度的100%方可拆模。4、 悬臂梁底模当结构跨度2米时,聆强度达设计强度的75%方可拆模。当结构跨度2米时,於强度达设计强度的100%方可拆模。5、 原则上楼层上不能作为临时堆放材料用地或用于临时加工场地所用,当必须楼层作为临时堆放材料用地或用于临时加工场地时楼层下必须另设临时支撑。届时根据具体情况而定。6、拆模时先支的后拆,后支的先拆,先拆侧模再拆底模,并严格按安全规范要求操作,届时作好安全交底工作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
