《地下管线地上设施周围建筑物保护措施.docx》由会员分享,可在线阅读,更多相关《地下管线地上设施周围建筑物保护措施.docx(7页珍藏版)》请在第壹文秘上搜索。
1、A地下管线地上设施周围建筑物保护措施A.1地下管线保护措施在对本工程施工前,要配合甲方与城市规划部门及其他有关部门联系,摸清地下给排水管道、电缆、煤气管道、通讯光缆等各种管线的走向、埋置深度等情况,并在现场用灰线和木桩标识,施工时,对操作人员进行技术交底,如果挖出管线及时停止该部位施工并迅速与有关部门取得联系,若管线在拟建建筑范围内,则需通过建设单位与有关部门进行协调,尽量迁出建筑物以外。对于现场临时埋地电缆,在过大门口时须做好防护。具体措施如下:预防措施根据设计图纸提供的资料,施工现场周围地下埋有各种地下管线,主要包括给水管、配水管、雨水管、电信电缆、煤气管、供电管线、信息管线等,这些管线是
2、重要的市政设施,必须妥善进行保护。为此,我单位结合多年施工经验,按照现场管线实际布置情况,采取如下保护措施:1 .按照设计要求,认真组织施工,做好基坑监测工作,防止开挖时,围护结构渗水,引起周围路面塌陷,影响周围环境及周围地下管线的安全。2 .基坑开挖前在坑内采取深井降水措施,疏干固结坑内土体。降水严格按照方案进行,严格控制坑外水位。3 .在大门口对路面采用钢筋碎加固,钢筋采用14mmHRB335,间距20Omnb双层布置,混凝土标号C30。同时在施工区门口铺设钢板,缓冲出入车辆对管线的碾压、扰动。4 .施工过程应切实配合监测工作,根据监测结果适时调整施工进度及工作流程,一旦出现异常情况马上停
3、止施工,组织技术及施工力量进行分析研究,并采取相应措施,确保管线和建筑安全后方可恢复施工。5 .工程施工监测以仪器监测数据为主,目测为辅,观测人员应是专业人员,仪器固定,所有数据及时绘成图表,观测数据变化大时,观测次数增多,有危险征兆时,连续监测。当发现监测指标超过预警值时,及时向建设方和设计院汇报,采取相应措施,将变形控制在允许范围内。6 .对重要保护的管线除在开挖前采取有效加固措施外,还应备好注浆材料,根据监测数据采用双液跟踪控制注浆,调整管线曲率和控制沉降。7 .开挖过程中定期召开周围管线各单位协调会,及时向各单位汇报施工监测情况,征求意见,拿出可靠措施后,方可继续施工。8 .现场所有污
4、水必须经过沉淀池沉淀后排入市政管网,以防止排水管道阻塞。9 .如发现意想不到的管道损坏现象,应立即业主和有关部门汇报,以便及早采取措施。应急预案在施工过程中周边地下管线变形达到报警时立即通知相关单位,经管线单位,根据管线变形情况采取相应应急措施:在坑内降水过程中管线变形过大时,如果坑外水位明显下降、基坑阻水帷幕有渗漏水情况发生,降水马上停止,对止水帷幕进行加固堵漏,同时采取人工回灌补充地下水。并考虑在管线旁用压密注浆把管线托起,在注浆过程中请监测单位随时观测,以防管线上升过多,等管线恢复至原状后停止注浆。在土方开挖过程中,基坑开挖遵循“先撑后挖,对称开挖”原则,严禁超挖,如有超挖马上回填。其间
5、若出现管线变形较大,危及管线安全时,采取管线下部注浆处理,(在管线边5米处以45钻孔至管线下方注浆,同时请监测单位随时观测管线变形情况,直至管线稳定。A. 2地上设施保护措施地上设施,如:高压线、围墙等,根据实际情况与相关单位联系,采取保护措施,以保证工程施工的顺利进行。在建工程(含脚手架)的外侧边缘与外电架空线路的边缘,以及变压器的进线处之间,必须保持安全操作距离。对达不到规定的最小距离时,必须采取防护措施。在搭设或拆除防护措施时,必须停电进行,由专业架子工搭设、电气技术人员或专职安技人员负责监护。现场变压器用木脚手和密目网做成屏障,醒目标注“触电”、“危险”、“禁止攀爬”等字样。对周围建筑

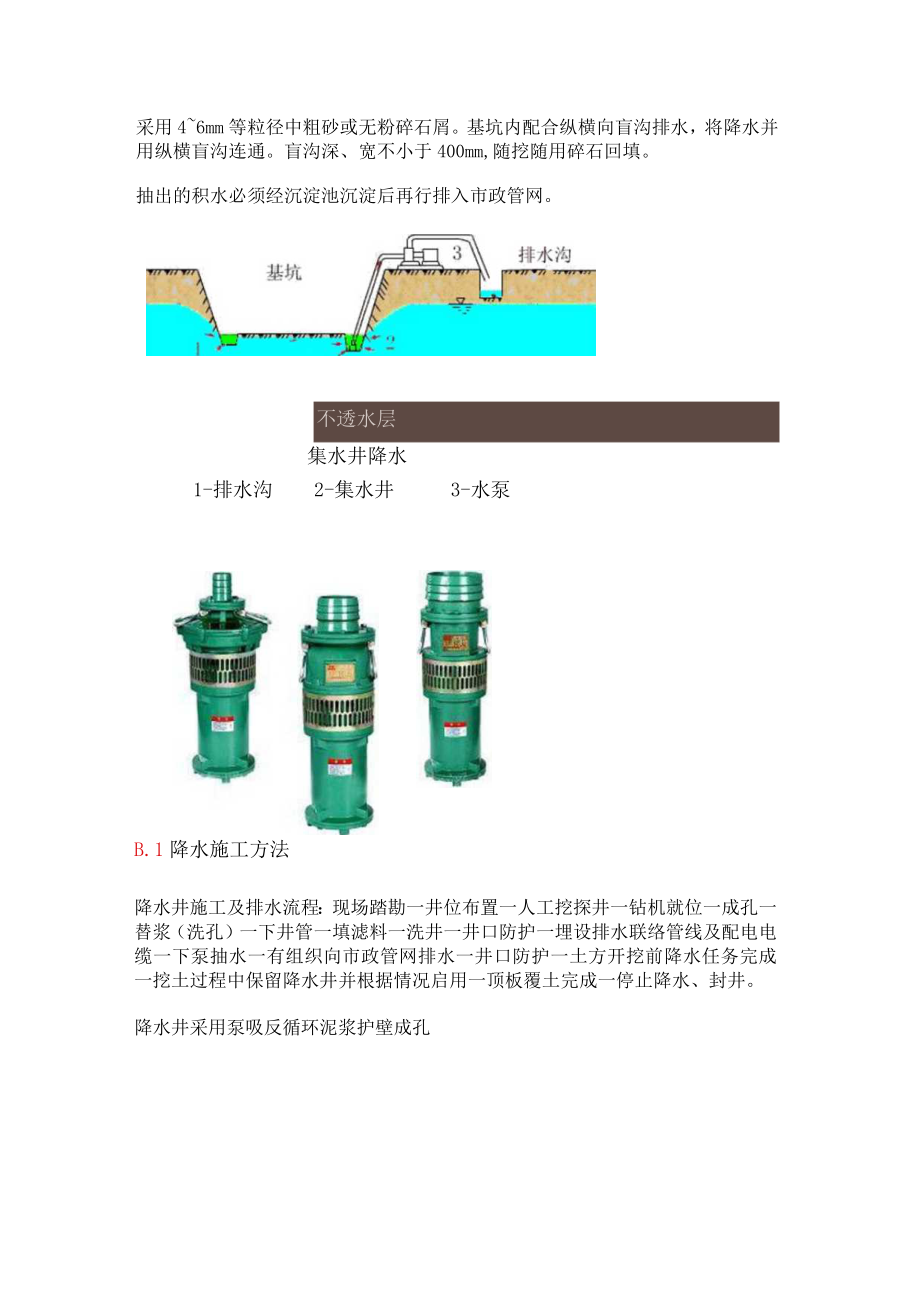

6、物进行实际勘察,基坑开挖前对原有建筑高程进行标识,基坑开挖期间用水准仪控制观测建筑物有没有变化,如有变化及时找甲方、监理、设计单位协商解决并采取相应措施。B基础排水和防止沉降措施基坑内设大口井降水,采用无砂混凝土井管。该井须在基坑开挖前作成,且须降至开挖面以下不小于0.5m处才可进行基坑开挖工作。降水井井径800mm,管径50Omnb井深IOIlb共计50口。降水井施工时必须进行洗井工作。基坑开挖及基础施工期间应采取适当措施保护降水井,保持其正常使用。降水井位应避开梁柱位置,可根据现场实际情况进行适当调整。采用无砂混凝土井管滤,料采用46mm等粒径中粗砂或无粉碎石屑。基坑内配合纵横向盲沟排水,
7、将降水并用纵横盲沟连通。盲沟深、宽不小于400mm,随挖随用碎石回填。抽出的积水必须经沉淀池沉淀后再行排入市政管网。不透水层集水井降水1-排水沟2-集水井3-水泵B.1降水施工方法降水井施工及排水流程:现场踏勘一井位布置一人工挖探井一钻机就位一成孔一替浆(洗孔)一下井管一填滤料一洗井一井口防护一埋设排水联络管线及配电电缆一下泵抽水一有组织向市政管网排水一井口防护一土方开挖前降水任务完成一挖土过程中保留降水井并根据情况启用一顶板覆土完成一停止降水、封井。降水井采用泵吸反循环泥浆护壁成孔(1)井位布设按设计要求布设井位,布置井位时需错开墙、柱、地下管线的位置,井位采用显著标志。(2)挖探井每口降水
8、井上钻前人工挖探井12m(具体根据现场情况确定),见原状土,确认无地下管线,并下入护筒,护筒外侧填粘土封隔好表层杂填土层,以防止钻井施工用水大量漏失及塌孔,必要时随挖随做混凝土护壁。如遇地下管线,需适当调整井位,重挖探井。围(挖)泥浆池根据场地条件围泥浆池,每23口井共用一个泥浆池,降水井泥浆池根据现场具体情况进行设置。(4)凿井采用泵吸反循环钻机成井,井径705mm,井孔保持圆正垂直,孔深不小于设计值。(5)替浆井管下入前注入比重1.10轻质泥浆置换,砂石泵抽出沉渣并测定井深。最终使井内泥浆比重保持在L1L2范围内,防止泥浆比重过大,造成孔壁泥皮太厚,影响出水效果。(6)吊放井管浅层地下水降
9、水,井管采用无砂混凝土管,在预制混凝土井鞋上放置井管同时水位以下包缠2层300gm2针刺无纺布,缓缓下放,当管口与井口相差20OnIm时,接上节井管,接头处用尼龙网裹严,以免挤入泥砂淤塞井管,竖向用2-4条30mm宽、长23m的竹条固定井管。为防止上下节错位,在下管前将井管依井方向立直。吊放井管要垂直,并保持在井孔中心,为防止雨水泥砂或异物流入井中,井管要高出地面不小于200mm,并加盖临时保护。(7)填滤料井管下入后立即填入滤料。滤料沿井孔四周均匀填入,保持连续,将泥浆挤出井孔。填滤料时,随填随测滤料填入高度,当填入量与理论计算量不一致时,及时查找原因。不得用装载机直接填料,用铁锹下料,以防
10、不均匀或冲击井壁。洗井后,如滤料下沉量过大,补填至井口下1米处,其上用粘土封填。滤料为3-7Tim干净豆石,杂质含量不大于3机(8)洗井由于是反循环钻机施工的降水井,采用下泵试抽洗井,用潜污泵反复进行抽洗,直至水清砂净。洗井在成井8小时内进行,以免时间过长,护壁泥皮逐渐老化,难以破坏,影响渗水效果。洗井过程中观测水位及出水量变化情况。(9)下泵抽水潜水泵在安装前,应首先有专业电气工程师检查,保证水泵处于正常运转状态。经检查无误后,方可下井使用。潜水泵使用麻绳吊入井内滤水层部位。潜水电动机、电缆及接头必须有可靠的绝缘,每台泵配置一个开关箱。安装完毕、试抽水合格后,开始正常抽水。井内停止降水后,应
11、将井盖复原,以防异物掉入井中。(10)水位观察每次抽水之前,应测量静水水位,开始阶段每天应至少测量3次,水位稳定后,应每天测量一次,水位深度采用浮球测绳法测出,并及时填表记录,根据记录做出稳定水位变化曲线图,以帮助分析降水效果及决定是否停止降水。(11)降水结束封井浇筑基础底板之前,在保证抽水效果的前提下,按照隔一封一的原则,提前封闭部分降水井,其余井点接高超出底板0.3米高,接高段采用与井管同直径的带止水翼环钢管,在浇筑底板碎前埋设完成。保留的降水井应定期观测水位变化情况,根据具体情况实施降水。至地下结构、顶板覆土施工完成后,封闭全部降水井。B. 2沉降观测1 .施工期间做好设标工作,施工一
12、层观测一层,沉降预估量V60mm.2 .沉降观测根据稳定性良好的水准点进行,水准点考虑永久使用,埋设地点保持稳定不变并防止施工机具、车辆碰压。3 .建筑物施工阶段的观测应在各层施工完毕后进行。如果建筑物发生较大沉降或不均匀沉降,立即向设计单位汇报以便及时采取补救措施。4 .沉降观测结束后,应及时整理观测资料,作为该工程技术档案资料的一部分。保护地下管线和周围建筑物的主要措施(1)本公司在市中心深基坑施工工程中,已积累了丰富的经验,针对本工程的特点,制定一系列保护地下管线、建筑物、道路等设施的保护措施。(2)加强监测力度,对周边地下管线、周围建筑物采取一系列监测措施,以信息化指导施工,并委托由资
13、质的专业单位布点并进行监测。(3)在施工过程中,我公司将诚恳接受监理、业主和有关部门的具体指导和要求,确保基坑施工安全顺利进行。(4)如发现周围管线,道路和建筑物的沉降或位移值等超出标准范围,应立即通知建设单位、有关主管单位、设计单位和施工单位,并采取相应措施。(5)基坑边缘施工场地,堆物荷载应加以控制,不作重物堆场。(6)项目工程师每天分析研究各类监测报告,绘制相关数据曲线,及时掌握现场动态,做到信息化指导施工,确保周围管线、建筑物、道路万无一失。(7)对地下管线的保护主要采取跟踪注浆方式,以动态的控制确保管线的安全。对封闭管线如上水、煤气等在清楚它的准确位置条件下先打入注浆管,适当注部分浆液进行土体加固。跟踪注浆主要采取的是分层注浆,目的是将管线底下沉陷的地基控制在要求范围内。(8)围护如发现有渗漏水,在墙后用双液封堵,墙前用高铝水泥堵漏(用分流管引水后再密闭),防止水土流失,确保管线安全。
