《城市道路监控系统项目劳动力及施工机具安排计划方案.docx》由会员分享,可在线阅读,更多相关《城市道路监控系统项目劳动力及施工机具安排计划方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、城市道路监控系统项目劳动力及施工机具安排计划方案宝安区新安街道电子防控工程工程从施工人员程序来看,基本上可分为四个阶段:中心监控室设备的安装、摄像机立杆的施工、摄像机防雷器光端机的安装、调试开通,要求在各个施工过程中,劳动力和技术力量的配置要做到相对固定,又要灵活调配,在保证工程质量和工期的前提下,视工程情况的进展和变化而改变。1.1 劳动力计划人力资源计划是不断随着工程情况的进展和变化而改变的,项目组进入现场后必须对人力资源计划有前瞻性,提前向项目经理部提出计划,由项目经理部统一调配。成本率工作人K商t度生案的绽按工程施工阶段投入劳动力情况立杆摄像机端接调试项目经理1111项目经理2222现

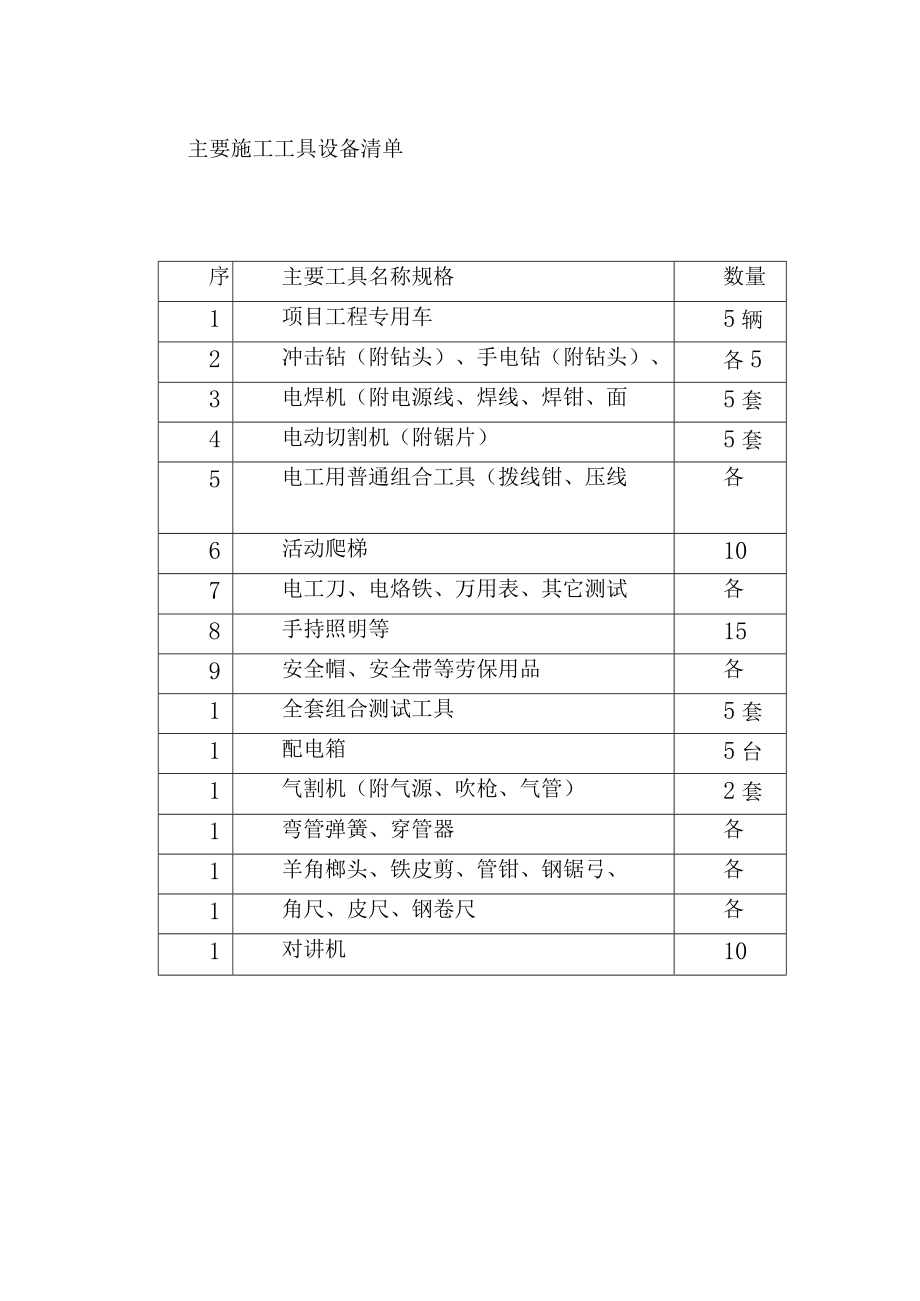

2、场施工30253010质量/安全2333技术支持5232材料/成本2222后勤/服务2222资料/进度11331.2 主要施工工具安排计划为确保工程进度,按照施工进度计划,工艺要求,结合达实公司多项工程经验,提供以下施工机具安排计划,本计划可按需实时调整。主要施工工具设备清单序主要工具名称规格数量1项目工程专用车5辆2冲击钻(附钻头)、手电钻(附钻头)、各53电焊机(附电源线、焊线、焊钳、面5套4电动切割机(附锯片)5套5电工用普通组合工具(拨线钳、压线各6活动爬梯107电工刀、电烙铁、万用表、其它测试各8手持照明等159安全帽、安全带等劳保用品各1全套组合测试工具5套1配电箱5台1气割机(附气源、吹枪、气管)2套1弯管弹簧、穿管器各1羊角榔头、铁皮剪、管钳、钢锯弓、各1角尺、皮尺、钢卷尺各1对讲机10主要测试仪器清单名称型号数万用表500型8接地电阻测试仪ZPB-I2绝缘摇表25B-42手提电脑DELL2兆欧表测试绝缘电2钳形电流表测试工作电2水平尺2压力表2游标卡尺1
