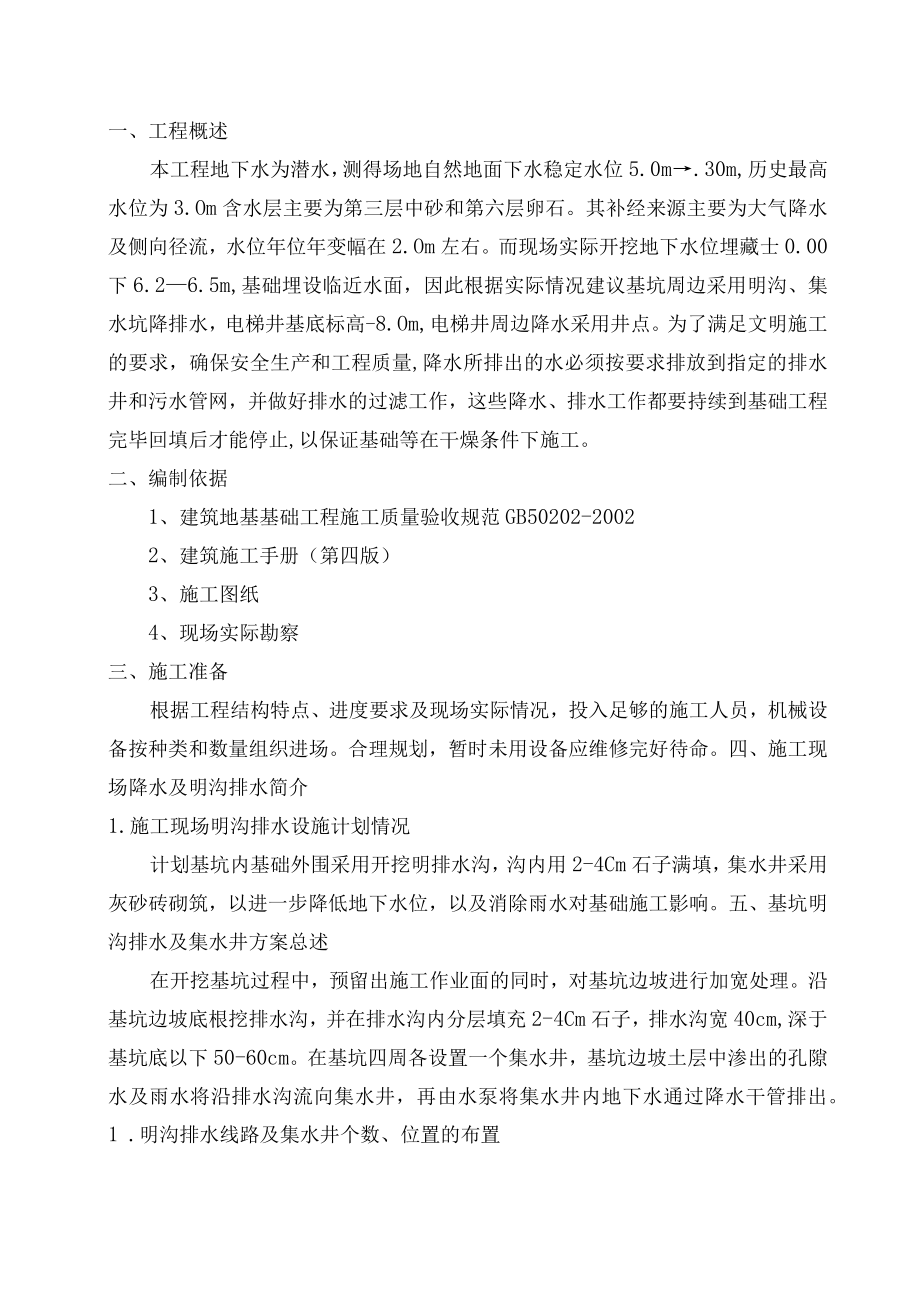

1、基坑降水施工方案编制人:审核人:目录一、工程概述1二、编制依据1三、施工准备1四、施工现场降水及明沟排水简介1五、基坑明沟排水及集水井方案总述1六、基坑明沟排水设施的启用原则3七、基坑明沟排水注意事项3八、施工现场安全生产措施4一、工程概述本工程地下水为潜水,测得场地自然地面下水稳定水位5.0m.30m,历史最高水位为3.Om含水层主要为第三层中砂和第六层卵石。其补经来源主要为大气降水及侧向径流,水位年位年变幅在2.Om左右。而现场实际开挖地下水位埋藏士0.00下6.26.5m,基础埋设临近水面,因此根据实际情况建议基坑周边采用明沟、集水坑降排水,电梯井基底标高-8.Om,电梯井周边降水采用井

2、点。为了满足文明施工的要求,确保安全生产和工程质量,降水所排出的水必须按要求排放到指定的排水井和污水管网,并做好排水的过滤工作,这些降水、排水工作都要持续到基础工程完毕回填后才能停止,以保证基础等在干燥条件下施工。二、编制依据1、建筑地基基础工程施工质量验收规范GB50202-20022、建筑施工手册(第四版)3、施工图纸4、现场实际勘察三、施工准备根据工程结构特点、进度要求及现场实际情况,投入足够的施工人员,机械设备按种类和数量组织进场。合理规划,暂时未用设备应维修完好待命。四、施工现场降水及明沟排水简介1.施工现场明沟排水设施计划情况计划基坑内基础外围采用开挖明排水沟,沟内用2-4Cm石子

3、满填,集水井采用灰砂砖砌筑,以进一步降低地下水位,以及消除雨水对基础施工影响。五、基坑明沟排水及集水井方案总述在开挖基坑过程中,预留出施工作业面的同时,对基坑边坡进行加宽处理。沿基坑边坡底根挖排水沟,并在排水沟内分层填充2-4Cm石子,排水沟宽40cm,深于基坑底以下50-60cm。在基坑四周各设置一个集水井,基坑边坡土层中渗出的孔隙水及雨水将沿排水沟流向集水井,再由水泵将集水井内地下水通过降水干管排出。1 .明沟排水线路及集水井个数、位置的布置沿基坑边坡底根贯通设置排水沟。在基坑四周各设置一个集水井的原则,集水井均由排水沟外壁向边坡方向砌筑,电梯井内设一个集水井。2 .明排水沟的开挖排水沟按

4、宽40cm,深50-60cm,沟外壁距边坡根部30cm,采取人工开挖方法。排水沟上平为基底土平,底平取两集水井之间距离中为最高点,按1%坡向集水井,保证排水沟排水通畅。3 .集水井的开挖和砌筑集水井底低于排水沟底50cm,保证潜水泵能全部没入水中,集水井开挖位置偏向边坡,保证后期施工基础筏板不受影响。基底土平以下部分集水井为倒棱台样式,上口内径宽80cm,下口内径宽50Cnb采用灰砂砖干铺,利用排水沟及周边土层孔隙水渗到坑内,基底土平以上部分集水井为80cm高,内径为Im的方井,采用M5水泥砂浆砌MU7.5机制灰砂砖,此部分井作用为后期砖胎模砌好后,填土支撑胎模时,防止填土落入井中。3.电梯井

5、内部设置集水井,集水井采用80Cm高、0.6Cm厚、直径25CnI镀锌钢管,埋深60cm,钢管下端侧壁打孔,周围40cm范围内填充粒径3cm-4cm石子。钢管上端露出垫层面IOCIn。每个集水井内部设置一台水泵,间隔15分钟抽水一次,保证井内积水不外溢。集水井做法如下:4 .排水沟内石子的回填在排水沟挖完,经监理方确认后,立即采用2-4CnI石子进行分层填充,防止沟壁坍塌,石子上平与水沟上平一齐,后期砌砖胎模回填土时,可铺一层Im宽土工布,防止土堵塞排水沟,也利于上部水渗入排水井内。5 .排水用潜水泵的确定由于集水井内水量有限,抽水采取间断式抽水,即水满则抽,无水则停的原则,这样便可选用出水量

6、不大的水泵,选用出水量为4r3h的水泵便可满足使用要求。A座、D座明沟及集水井布置示意图六、基坑明沟排水设施的启用原则L无雨期间,集水井内集水水位超过排水沟水位,应立即启动潜水泵将井内积水抽出,一起并入降水干管内,直至井内水位低于排水沟沟底,方可停止抽水,防止水井内水位过高而侵渍地基土。2.下雨期间,由于边坡上雨水汇集流入集水井内的水量较大,应不间断的进行抽水,保证井内水位始终低于排水沟水位,若排水不及时,可采用更换较大出水量的水泵。七、基坑明沟排水注意事项1 .明沟排水设施完成后,应安排专人管理排水设施。每天不间断定时检查各个集水井内水位情况,一旦水位超过规定限位,应立即开泵抽水,特别是下雨

7、时,应全天巡查井内水位情况,及时开停潜水泵。2 .排水设施管理人员,也应定期对集水井内沉淀物进行清挖,保证潜水泵沉入水中的深度,避免因井内水位过浅而烧毁水泵。3 .集水井四周也应做防护设施,防止人员不慎坠入井中受伤。4 .明沟排水设施在基坑回填前,应保证良好运行,确保基础筏板、地下室结构正常施工。八、施工现场安全生产措施1 .组织施工人员学习有关安全生产知识。2 .执行班前安全教育和安全交底制度,执行安全检查。3 .进入施工现场要佩戴安全帽,严禁酗酒及酒后作业。4 .水泵等所有用电设施应每天进行检查,发现问题应及时排除,附配件损坏应及时更换好方可施工。5 .执行安全用电技术措施和电气防火措施。6 .施工现场的配电箱和开关箱至少配置两级漏电保护器,漏电保护器应选用电流动作型。7 .配电箱、开关箱应配锁,专人负责,定期检修。8 .潜水泵工作期间应注意用电安全,经常检查线路有无磨损及漏电情况,发现电缆有破坏应及时修补或更换电缆。9 .禁止违章作业,未经容许不得擅自脱离工作岗位。
