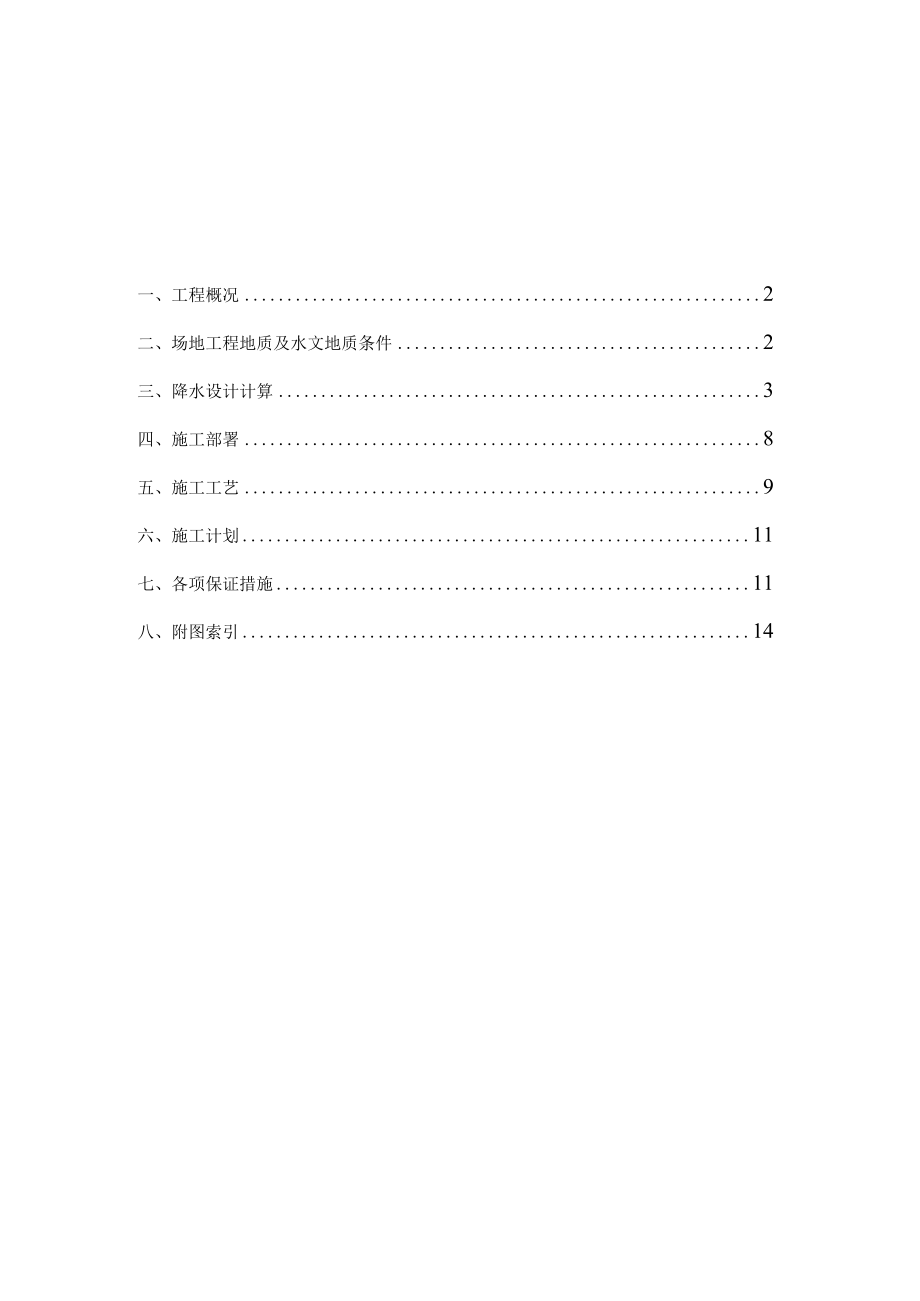

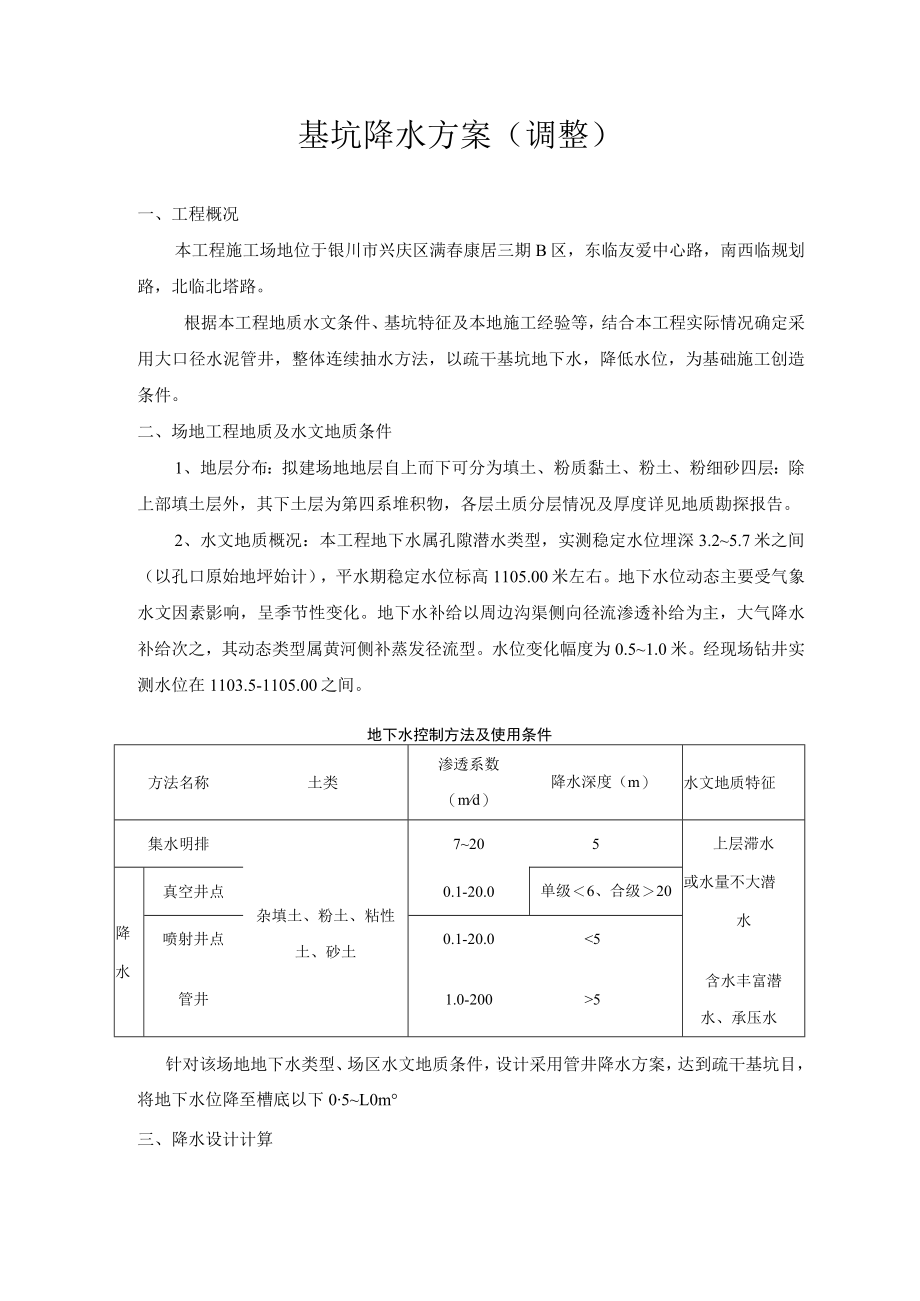

1、一、工程概况2二、场地工程地质及水文地质条件2三、降水设计计算3四、施工部署8五、施工工艺9六、施工计划11七、各项保证措施11八、附图索引14基坑降水方案(调整)一、工程概况本工程施工场地位于银川市兴庆区满春康居三期B区,东临友爱中心路,南西临规划路,北临北塔路。根据本工程地质水文条件、基坑特征及本地施工经验等,结合本工程实际情况确定采用大口径水泥管井,整体连续抽水方法,以疏干基坑地下水,降低水位,为基础施工创造条件。二、场地工程地质及水文地质条件1、地层分布:拟建场地地层自上而下可分为填土、粉质黏土、粉土、粉细砂四层:除上部填土层外,其下土层为第四系堆积物,各层土质分层情况及厚度详见地质勘
2、探报告。2、水文地质概况:本工程地下水属孔隙潜水类型,实测稳定水位埋深3.25.7米之间(以孔口原始地坪始计),平水期稳定水位标高1105.00米左右。地下水位动态主要受气象水文因素影响,呈季节性变化。地下水补给以周边沟渠侧向径流渗透补给为主,大气降水补给次之,其动态类型属黄河侧补蒸发径流型。水位变化幅度为0.51.0米。经现场钻井实测水位在1103.5-1105.00之间。地下水控制方法及使用条件方法名称土类渗透系数(md)降水深度(m)水文地质特征集水明排杂填土、粉土、粘性土、砂土7205上层滞水或水量不大潜水降水真空井点0.1-20.0单级6、合级20喷射井点0.1-20.05含水丰富潜

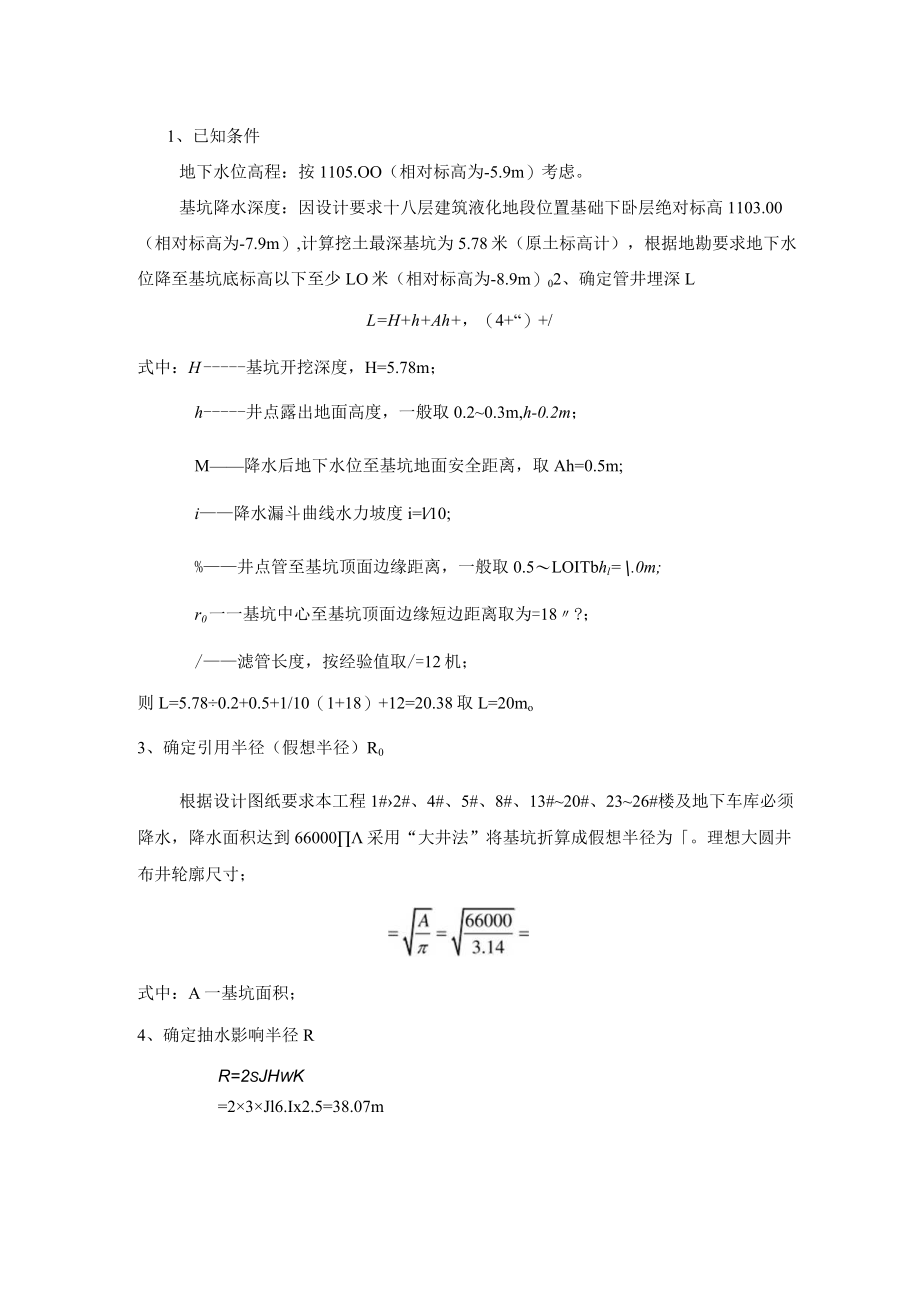

3、水、承压水针对该场地地下水类型、场区水文地质条件,设计采用管井降水方案,达到疏干基坑目,将地下水位降至槽底以下05L0m三、降水设计计算1、已知条件地下水位高程:按1105.OO(相对标高为-5.9m)考虑。基坑降水深度:因设计要求十八层建筑液化地段位置基础下卧层绝对标高1103.00(相对标高为-7.9m),计算挖土最深基坑为5.78米(原土标高计),根据地勘要求地下水位降至基坑底标高以下至少LO米(相对标高为-8.9m)02、确定管井埋深LL=H+h+Ah+,(4+“)+/式中:H基坑开挖深度,H=5.78m;h井点露出地面高度,一般取0.20.3m,h-0.2m;M降水后地下水位至基坑地
4、面安全距离,取Ah=0.5m;i降水漏斗曲线水力坡度i=l10;%井点管至基坑顶面边缘距离,一般取0.5LOITbhl=.0m;r0一一基坑中心至基坑顶面边缘短边距离取为=18?;/滤管长度,按经验值取/=12机;则L=5.780.2+0.5+1/10(1+18)+12=20.38取L=20mo3、确定引用半径(假想半径)R0根据设计图纸要求本工程1#2#、4#、5#、8#、13#20#、2326#楼及地下车库必须降水,降水面积达到66000采用“大井法”将基坑折算成假想半径为。理想大圆井布井轮廓尺寸;式中:A一基坑面积;4、确定抽水影响半径RR=2sJHwK=23Jl6.Ix2.5=38.0
5、7m式中:渗透系数,考虑银川79雨季取值,k=25md;%含水层厚度,Hw=1108.9-1105=16.1ms一抽水坑内水位下降值,S=7.9-5.9+l=3m5、确定基坑涌水量Q井深20m,打入坑底粉细砂土层中,采用均质含水层潜水(无压)非完整井涌水量,基坑远离地面水源采用下式计算:H2-IrQ=.366k)=1.3662.5lg(l+)+lg(1+o.2“I%16.12-8.552Igd+38.07、8.5512i8.55、)+lg(l+0.2)144.9812144.98=6368.57m3/d6、确定单井出水量对于完整潜水井单井出水量为:q=120t1K,z3=1203.140.17
6、5122.5v3=1073.93m3/d式中:r-滤管半径,m;1-滤管进水部分长度,m;K-的渗透系数;按照按水泵抽水功率出水量计算q=65rMK,z3=653.140.05122.5y3=166.2m3/d式中:q一单井出水量(3d);d一拟采用水泵抽水管管径(m);1一淹没部分滤水管长度(m);K含水层渗透系数(md);按照两种计算结果,取较小者,单井出水量为166.2m3d考虑群井中每个井出水量相互影响,根据施工经验,实际单井出水量所选用水泵排水量为基坑涌水量1.52.0倍,本工程取1.5倍,故最终单井出水量为q=110.8m3d7、确定井点数和井点间距井点数=1.12=1.Ix虫变包
7、=63.225口取63口考虑常规水泵损坏时维q110.8修问题另增加10口作为备用,管井数量为63+10=73口。井点间距X=J=Ul5=30.95m取30m,n4L=一一基坑四周井布置总周长;根据施工现场实际,为施工方便,可对井点数量布置做适当调整。基坑降水井点平面布置图见附图。8、群井抽水验算y0=J-llg-lgnron-八Y1.366ZLn=J16.12-636857lg182.18-XIg(73144.9875,0.175)V1.3662.5L7317J=22483-22234=15.78m/=12m满足要求式中:儿一降水要求单井井管进水部分长度9、基坑降水深度验算S=Ht,-Hw2
8、 m V1.366人Ig7)- - Ig(XIX2X3.Xn ) nlgl82.18-lg(1872)=16.1-16.12-636857V1.366x2.5=16.1-240.25-88.96=3.8m实际可降水深:5.3m满足要求。Xl,X2tX,l基坑中心距各井点距高各栋号井点布置表序号楼号距离m根数11#楼18622#楼19634#楼21645#楼21658#楼304613#楼304716#楼206817#楼504918#楼5061019#楼5041120#楼5021223#楼2761324#楼2261425#楼2261526#楼22616地下车库30、55517合计83图2-1基坑降
9、水示意图10、结论根据计算,确定采用打大口径水泥管井,整体连续抽水方案,以疏干基坑地下水,降低水位,为基础施工创造条件,拟建降水井总数为83眼,其中深度均为20m,各井井管口径(外径)均为450mm,基本沿基坑外缘均匀布置,水井建成后,放入潜水泵连续抽水,将场地地下水位降低到基坑底面以下LOm位置,并长期保持,直至整体工程施工进度达到停排要求为止。11、排水砖砌集水井及降水井结构图林相而降水井结构图土层名称平缠度(m)维时标高(m)释水管相稠2.601108.90-IL肚飕i1106.30臧1.01106.30-t.*fI魁1105.301105.30-0.81104.50MM善网时数3加砂未
10、贴1104.500善一A工r1088.90.*,m1P四、施工部署1、施工管理机构根据本工程施工要求、范围及其它有关情况,设立施工项目经理部,以加强施工管理,使基础降水工程高效、有序进行,确保圆满完成施工任务。项目施工管理机构见下表:序号姓名性别年龄承当工作第开太平男56执行项目经理一郭武军男42安全员项兰朝根男45质量员目刘士发男51施工员组杨彦容女25监测员第陈利民男39执行项目经理二徐国华男28安全员项韦国贤男46质检员目韦慧红男23施工员组杨彦容女25监测员第骆光云男53执行项目经理三蒋平军男32安全员项葛林其男43质检员目张孝龙男49施工员组杨彦容女25监测员2、施工机械设备配置序号
11、名称规格或型号单位数量用途1钻机丰收T50冲击钻台套2钻孔主机2运输汽车华山农用辆1拉运施工机械设备和材料3潜水泵QS15-26台83井内抽排地下水4电缆35mm2米1500打井及降水供电主电缆5波纹管250500米2300场内排水管道6水位测量仪万用表回路套3测量井内地下水位3、工程材料选用序号材料名称规格类型.产地1井管450(外径)水泥井管本地2滤水管450mm(外径)水泥井管本地3滤料13mm炉渣本地4、基坑降水时间:基坑土方开挖前必须先降水(降水开始时间暂按土方开挖提前五天考虑),待基础结构全部完成并土方回填工作完成后停止降水。五、施工工艺1、制订施工工艺主要技术依据1. 1.供水管
12、井技术规范GB5029699o1.2. 供水水文地质钻探及凿井操作规程CJJ13-87o2、施工工艺流程平整井点现场一井点定位放线一钻机就位安装一孔口开挖及埋设护口管一钻孔一清孔换浆一安装井管一围填滤料一止水封井一洗井一降水。3、各主要工序施工方法3. L测放井位及平整井点现场:施工前首先根据现场井位布置图在实地确定钻孔位置,然后划出施工作业面,进行现场平整工作。4. 2.埋设护口管:以实地测放井位为中心,由挖机挖出一段直径IoOOmm,深度1.5m井孔,然后在井孔中部下入直径800mm,长度L5m护口管。护口管及井壁之间环状间隙用优质粘土严密封闭。5. 3.钻孔:钻孔施工采用泥浆护壁法,冲击钻进一次成孔方法。开孔口径720mm,终孔口径不小于70Ommo6. 4.清孔换浆:钻孔达到设计深度后,利用钻机配带掏砂筒逐步掏出孔底余留沉渣,同时用重新制备稀泥浆置换出孔内稠泥浆。7. 5.井管安装:(1)安装前,准确测量井管长度,按照“成井设计”要求进行井管排列,编写序号。(2)、井管单根长度为1m,采用悬吊下管法逐节对接下至孔底。为了确保井管位于井孔中心,在井管底部安装木制找中器一组。8. 6.围填滤料:根据建井区含水层颗粒情况,为确保出水量及降水质量,水井滤水管外围充填透水性好优质炉渣。填炉渣速度不宜过快,填炉渣过程中应随时测量渣料上升高度,核对数量
