基础工程施工质量验收标准 .docx

上传人:p** 文档编号:222199 上传时间:2023-04-17 格式:DOCX 页数:6 大小:17.93KB
下载 相关 举报
基础工程施工质量验收标准 .docx_第1页
第1页 / 共6页
基础工程施工质量验收标准 .docx_第2页
第2页 / 共6页
基础工程施工质量验收标准 .docx_第3页
第3页 / 共6页
基础工程施工质量验收标准 .docx_第4页
第4页 / 共6页
基础工程施工质量验收标准 .docx_第5页
第5页 / 共6页
基础工程施工质量验收标准 .docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《基础工程施工质量验收标准 .docx》由会员分享,可在线阅读,更多相关《基础工程施工质量验收标准 .docx(6页珍藏版)》请在第壹文秘上搜索。

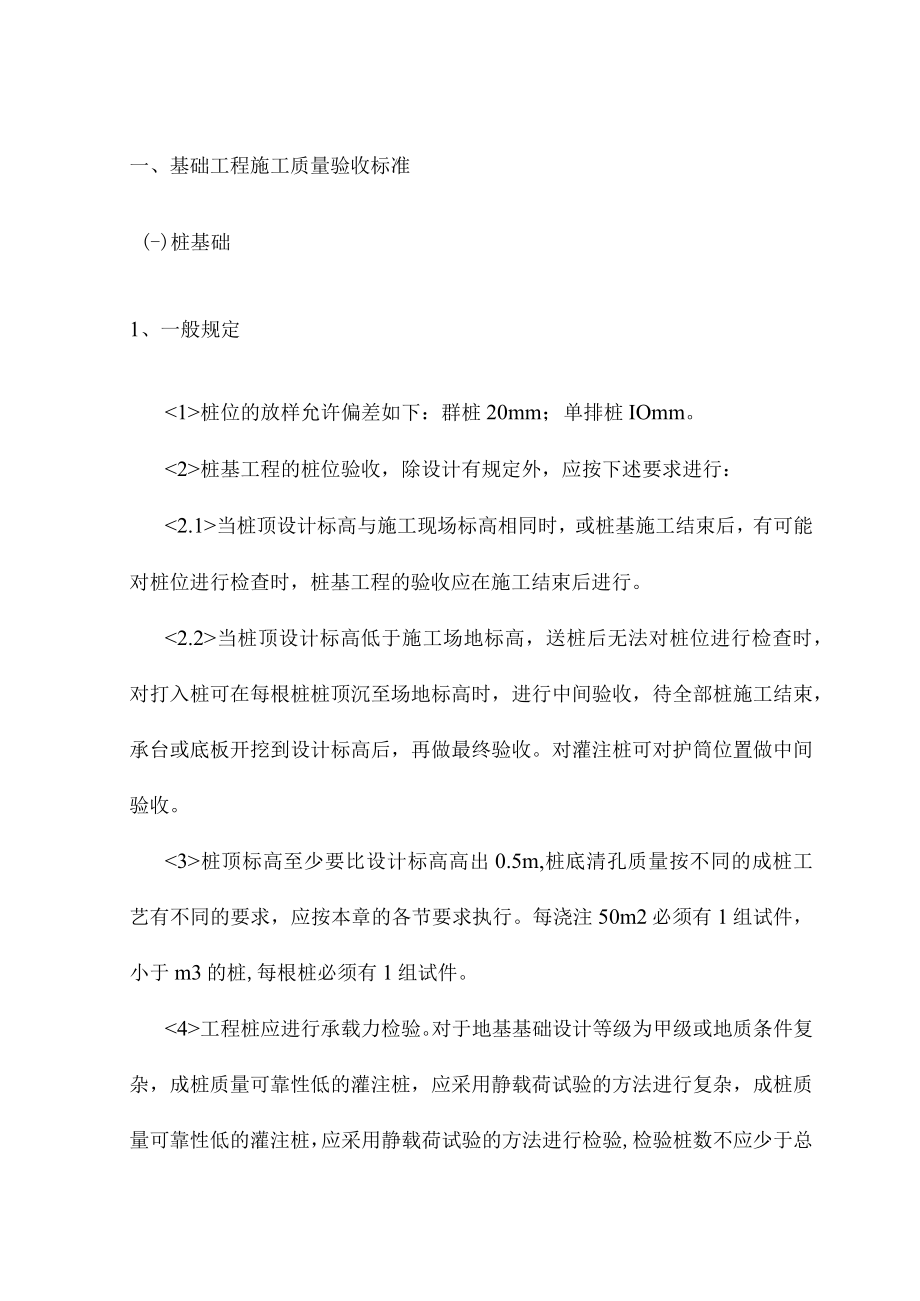

1、一、基础工程施工质量验收标准(-)桩基础1、一般规定桩位的放样允许偏差如下:群桩20mm;单排桩IOmm。桩基工程的桩位验收,除设计有规定外,应按下述要求进行:当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。对灌注桩可对护筒位置做中间验收。桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。每浇注50m2必须有

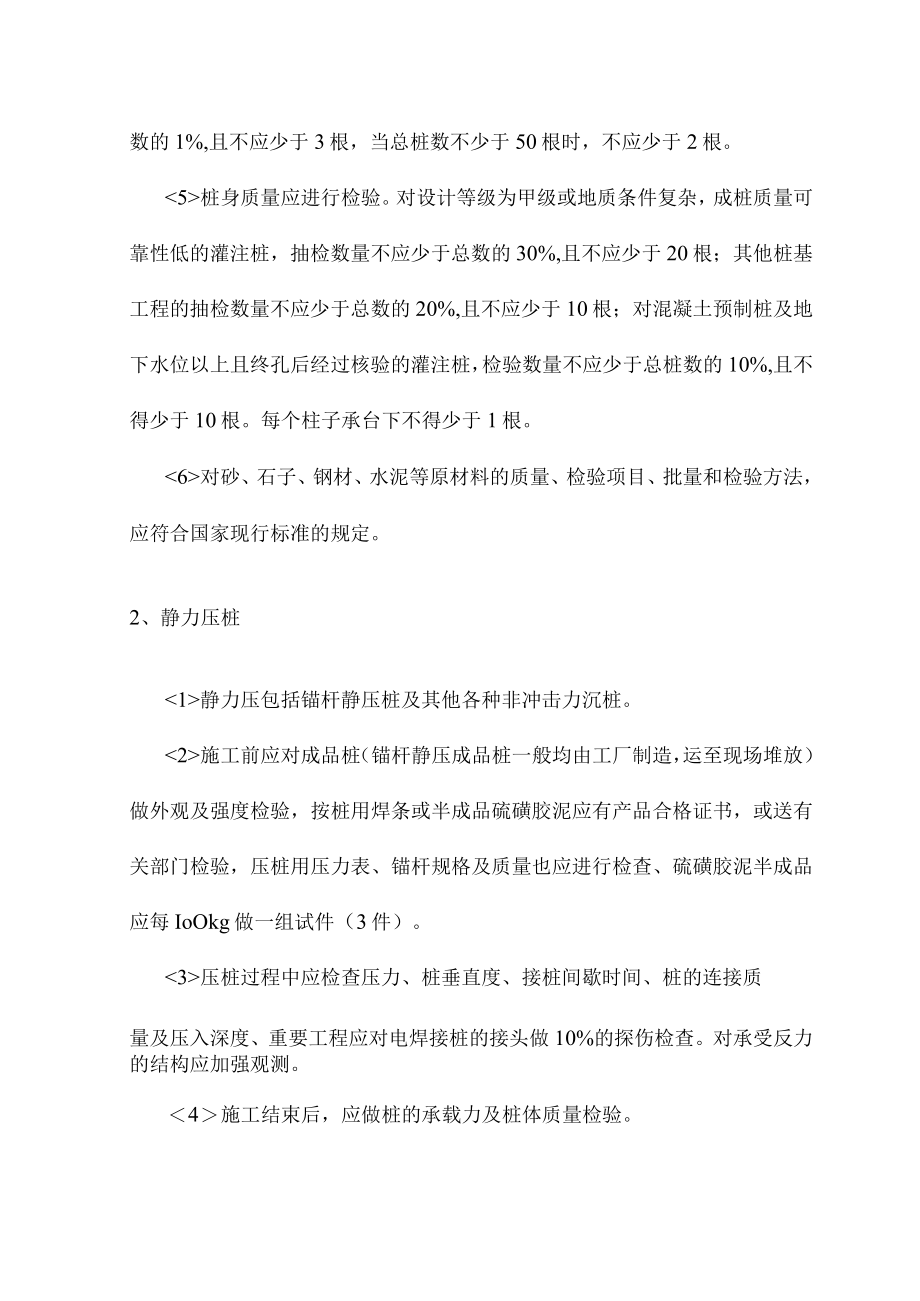

2、1组试件,小于m3的桩,每根桩必须有1组试件。工程桩应进行承载力检验。对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。桩身质量应进行检验。对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于10根

3、。每个柱子承台下不得少于1根。对砂、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准的规定。2、静力压桩静力压包括锚杆静压桩及其他各种非冲击力沉桩。施工前应对成品桩(锚杆静压成品桩一般均由工厂制造,运至现场堆放)做外观及强度检验,按桩用焊条或半成品硫磺胶泥应有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查、硫磺胶泥半成品应每IoOkg做一组试件(3件)。压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度、重要工程应对电焊接桩的接头做10%的探伤检查。对承受反力的结构应加强观测。4施工结束后,应做桩的承载力及桩体质量检验。3

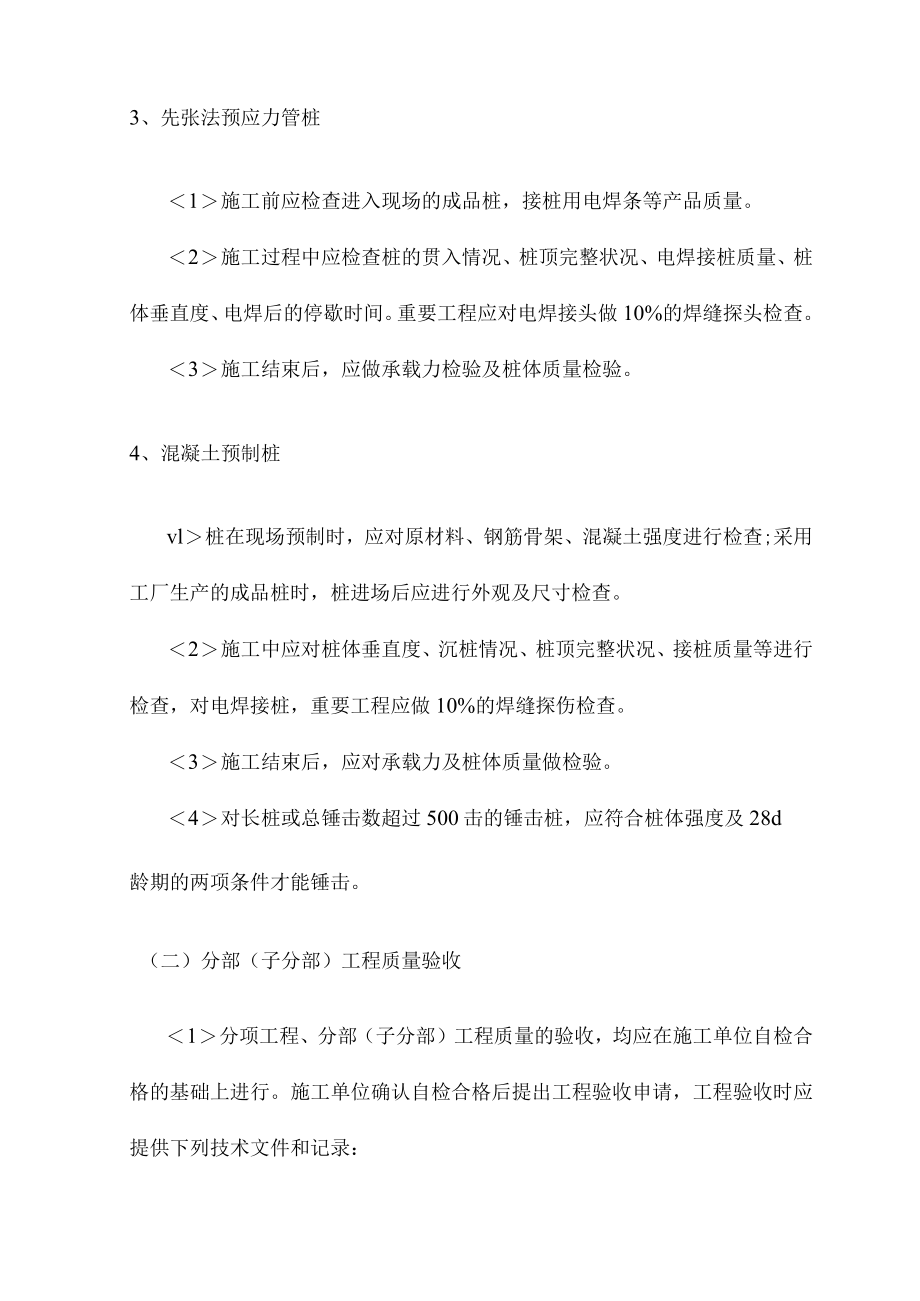

4、、先张法预应力管桩1施工前应检查进入现场的成品桩,接桩用电焊条等产品质量。2施工过程中应检查桩的贯入情况、桩顶完整状况、电焊接桩质量、桩体垂直度、电焊后的停歇时间。重要工程应对电焊接头做10%的焊缝探头检查。3施工结束后,应做承载力检验及桩体质量检验。4、混凝土预制桩vl桩在现场预制时,应对原材料、钢筋骨架、混凝土强度进行检查;采用工厂生产的成品桩时,桩进场后应进行外观及尺寸检查。2施工中应对桩体垂直度、沉桩情况、桩顶完整状况、接桩质量等进行检查,对电焊接桩,重要工程应做10%的焊缝探伤检查。3施工结束后,应对承载力及桩体质量做检验。4对长桩或总锤击数超过500击的锤击桩,应符合桩体强度及28

5、d龄期的两项条件才能锤击。(二)分部(子分部)工程质量验收1分项工程、分部(子分部)工程质量的验收,均应在施工单位自检合格的基础上进行。施工单位确认自检合格后提出工程验收申请,工程验收时应提供下列技术文件和记录:L1原材料的质量合格证和质量鉴定文件1.2半成品如预制桩、钢桩、钢筋笼等产品合格证书。vl.3施工记录及隐蔽工程验收文件Vl.4检测试验及见证取样文件vl.5其他必须提供的文件或记录2对隐蔽工程应进行中间验收。3分部(子分部)工程验收应由总监理工程师或建设单位项目负责人组织勘察、设计单位及施工单位的项目负责人、技术质量负责人,共同按设计要求和本规范及其他有关规定进行。4验收工作应按下列

6、规定进行:4.1分项工程的质量验收应分别按主控项目和一般项目验收;4.2隐蔽工程应在施工单位自检合格后,于隐蔽前通知有关人员检查验收,并形成中间验收文件;4.3分部(子分部)工程的验收,应在分项工程通过验收的基础上,对必要的部位进行见证检验。主控项目必须符合验收标准规定,发现问题应立即处理直至符合要求,一般项目应有80%合格。混凝土试件强度评定不合格或对试件的代表性有怀疑时,应采用钻芯取样,检测结果符合设计要求可按合格验收。(三)土方工程1、一般规定方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。当土方工程挖方

7、较深时,施工单位应采取措施,防止基坑底部土的隆起并避免危害周边环境。在挖方前,应做好地面排水和降低地下水位工作。平整场地的表面坡度应符合设计要求,如设计无要求时,排水沟方向的坡度不应少于2%oo平整后的场地表面应逐点检查。检查点为每IOO-400m2取1点,但不应少于10点;长度、宽度和边坡均为每20m取1点,每边不应少于1点。方工程施工,应经常测量和校核其平面位置、水平标高和边坡坡度。平面控制桩和水准控制点采取可靠的保护措施,定期复测和检查。土方不应堆在基坑边坡。6对雨季和冬季施工还应遵守国家现行有关标准。2、土方开挖1土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。2施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化3、土方回填vl土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高。如在耕植上或松土上填方,应在基底压实后再进行。2对填方土料应按设计要求验收后方可填入。3填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度、填筑厚度及压实遍数应根据土质,压实系数及所用机具确定。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
