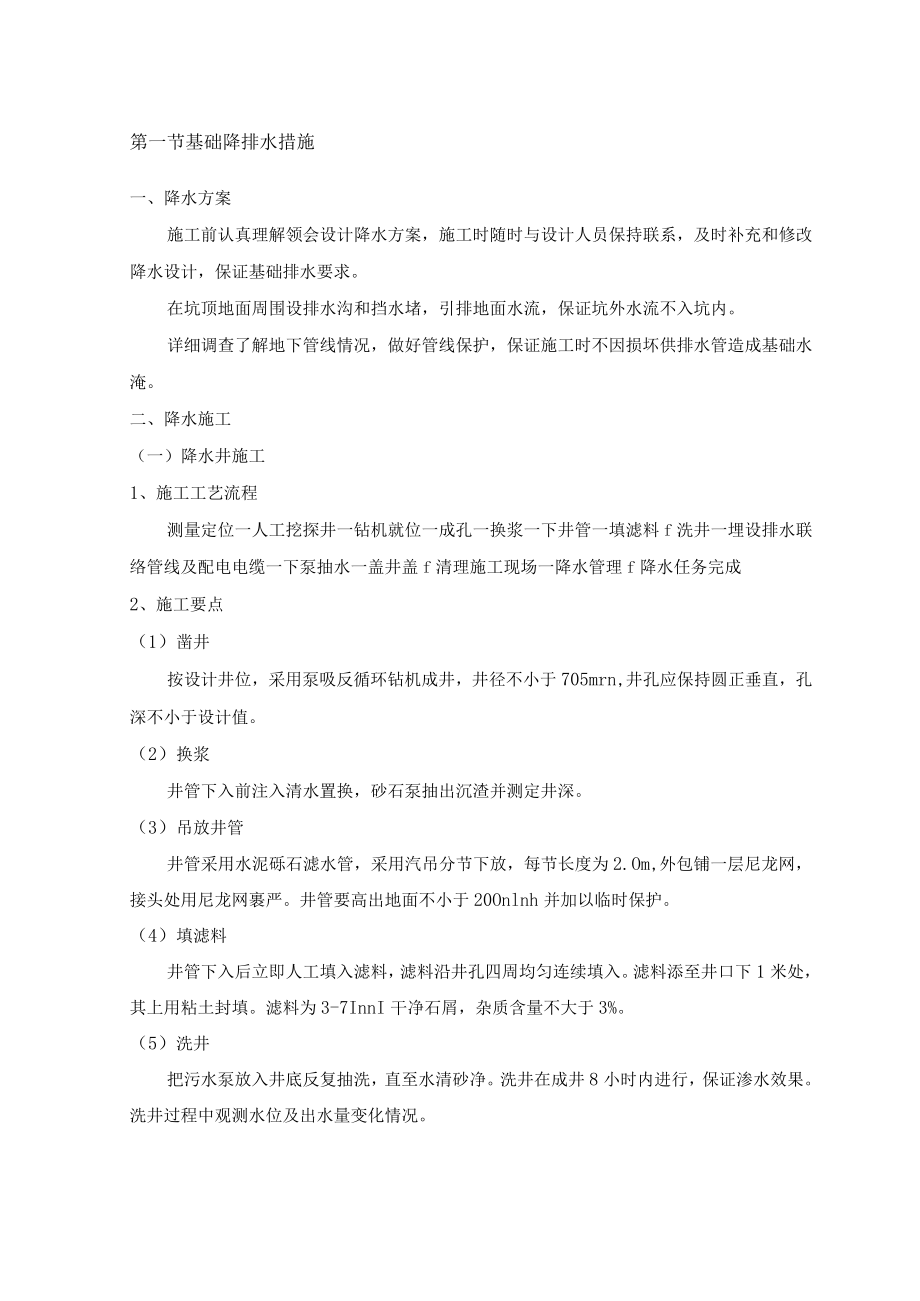

1、第一节基础降排水措施一、降水方案施工前认真理解领会设计降水方案,施工时随时与设计人员保持联系,及时补充和修改降水设计,保证基础排水要求。在坑顶地面周围设排水沟和挡水堵,引排地面水流,保证坑外水流不入坑内。详细调查了解地下管线情况,做好管线保护,保证施工时不因损坏供排水管造成基础水淹。二、降水施工(一)降水井施工1、施工工艺流程测量定位一人工挖探井一钻机就位一成孔一换浆一下井管一填滤料f洗井一埋设排水联络管线及配电电缆一下泵抽水一盖井盖f清理施工现场一降水管理f降水任务完成2、施工要点(1)凿井按设计井位,采用泵吸反循环钻机成井,井径不小于705mrn,井孔应保持圆正垂直,孔深不小于设计值。(2

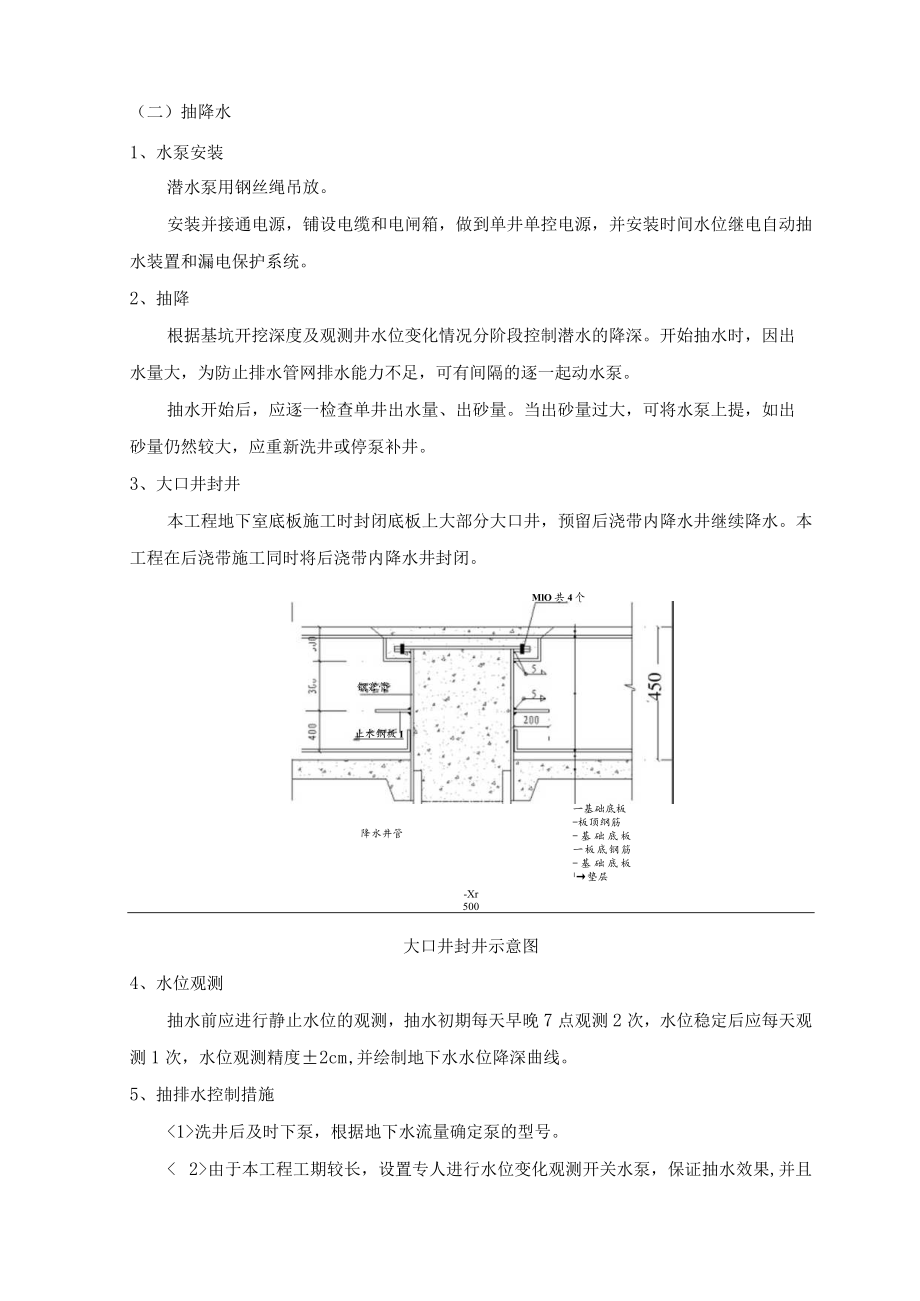

2、)换浆井管下入前注入清水置换,砂石泵抽出沉渣并测定井深。(3)吊放井管井管采用水泥砾石滤水管,采用汽吊分节下放,每节长度为2.Om,外包铺一层尼龙网,接头处用尼龙网裹严。井管要高出地面不小于20Onlnh并加以临时保护。(4)填滤料井管下入后立即人工填入滤料,滤料沿井孔四周均匀连续填入。滤料添至井口下1米处,其上用粘土封填。滤料为3-7InnI干净石屑,杂质含量不大于3%。(5)洗井把污水泵放入井底反复抽洗,直至水清砂净。洗井在成井8小时内进行,保证渗水效果。洗井过程中观测水位及出水量变化情况。(二)抽降水1、水泵安装潜水泵用钢丝绳吊放。安装并接通电源,铺设电缆和电闸箱,做到单井单控电源,并安

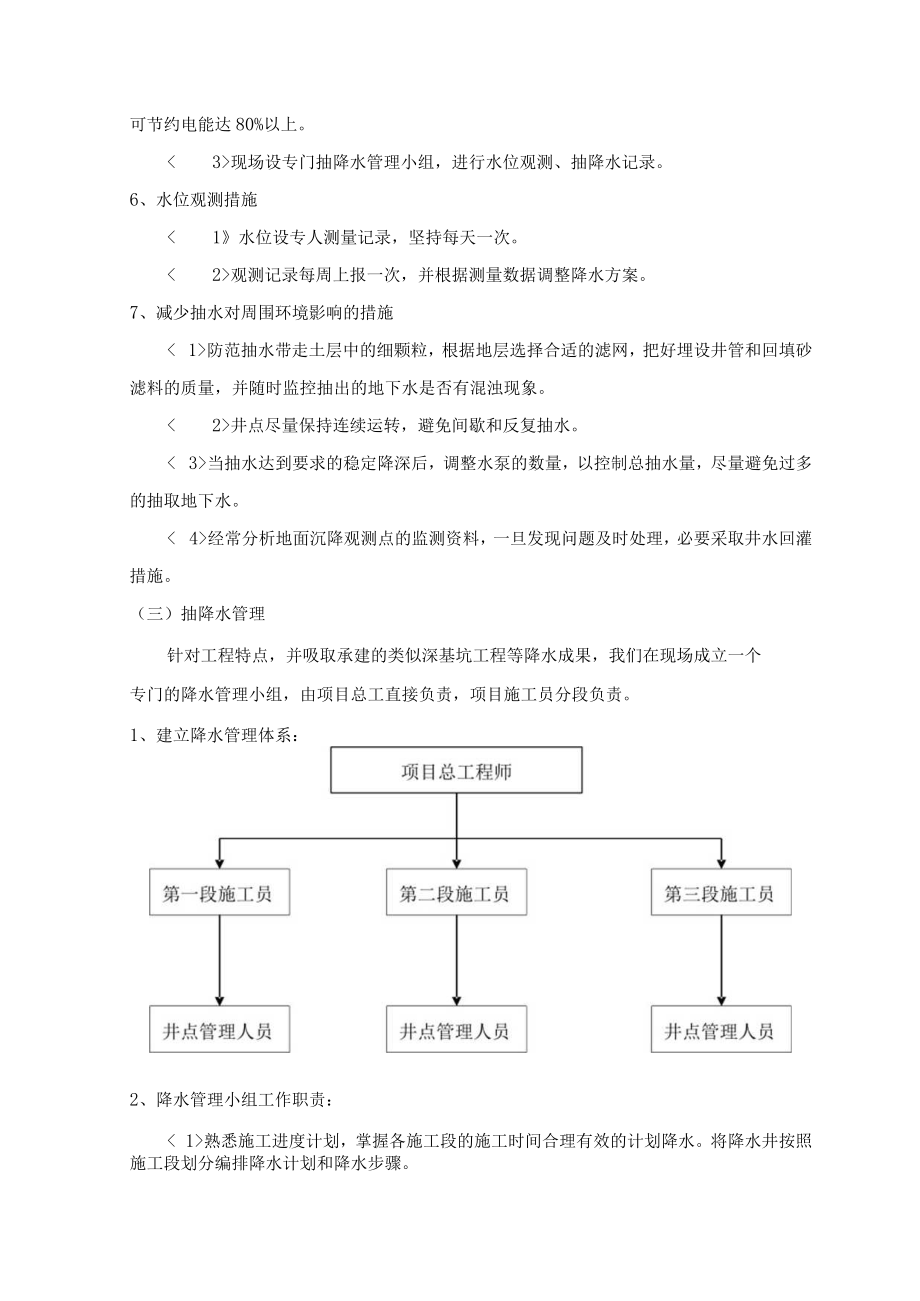

3、装时间水位继电自动抽水装置和漏电保护系统。2、抽降根据基坑开挖深度及观测井水位变化情况分阶段控制潜水的降深。开始抽水时,因出水量大,为防止排水管网排水能力不足,可有间隔的逐一起动水泵。抽水开始后,应逐一检查单井出水量、出砂量。当出砂量过大,可将水泵上提,如出砂量仍然较大,应重新洗井或停泵补井。3、大口井封井本工程地下室底板施工时封闭底板上大部分大口井,预留后浇带内降水井继续降水。本工程在后浇带施工同时将后浇带内降水井封闭。MlO共4个钢窘管降水井管一基础底板-板顶纲筋-基础底板一板底钢筋 -基础底板 l垫层止水钢板I-Xr500大口井封井示意图4、水位观测抽水前应进行静止水位的观测,抽水初期每
4、天早晚7点观测2次,水位稳定后应每天观测1次,水位观测精度2cm,并绘制地下水水位降深曲线。5、抽排水控制措施洗井后及时下泵,根据地下水流量确定泵的型号。由于本工程工期较长,设置专人进行水位变化观测开关水泵,保证抽水效果,并且可节约电能达80%以上。现场设专门抽降水管理小组,进行水位观测、抽降水记录。6、水位观测措施 1水位设专人测量记录,坚持每天一次。观测记录每周上报一次,并根据测量数据调整降水方案。7、减少抽水对周围环境影响的措施防范抽水带走土层中的细颗粒,根据地层选择合适的滤网,把好埋设井管和回填砂滤料的质量,并随时监控抽出的地下水是否有混浊现象。井点尽量保持连续运转,避免间歇和反复抽水
5、。当抽水达到要求的稳定降深后,调整水泵的数量,以控制总抽水量,尽量避免过多的抽取地下水。经常分析地面沉降观测点的监测资料,一旦发现问题及时处理,必要采取井水回灌措施。(三)抽降水管理针对工程特点,并吸取承建的类似深基坑工程等降水成果,我们在现场成立一个专门的降水管理小组,由项目总工直接负责,项目施工员分段负责。1、建立降水管理体系:2、降水管理小组工作职责:熟悉施工进度计划,掌握各施工段的施工时间合理有效的计划降水。将降水井按照施工段划分编排降水计划和降水步骤。降水开始前,将所有降水井、减压井、观察井统一联测静止水位,统一编号,统一基准,绘制井点平面布置图以及填写降水记录表。 3由项目总工负责
6、对管理小组成员进行统一的培训教育。降水井的观测,测绳的使用、电测水位仪的使用、自测水位仪的使用;水位变化情况与预测计算分析,及时发现问题,调整抽排系统,并与基坑其它岩土工程监测资料进行对比分析。分析由监测单位提供的监测周围建筑物的沉降数值,对比前后监测数值绘制曲线图表。 3.4根据施工节奏、施工面实际情况增减降水次数,确保槽底土的干燥以及四周围建筑物的均匀沉降。3、基坑降水技术保证措施降水施工方案经监理审批后实施,由专人负责抽水、观测,做好观测记录,及时反馈信息,基坑开始前7天开始抽水。开始降水后,即随时了解水位动态变化。按降水监测要求做好监测记录,根据水位、水量变化情况及时采取调整措施。观测
7、水位时,在降水前观测初始水位高程,以后定期观测,雨季增加观测密度。观测结果应绘制s-t和Q-1曲线。控制降水的水位使各段的水位差保持不大于1m,以避免造成相邻施工段的不均匀沉降。为此要加强水位观测,当水位差过大时,应立即采取措施补救。沿基坑四周布设降水观测孔,利用电测水位仪、自测水位仪进行水位量测,其要求包括:选择有典型代表性的一排观测孔,从降水开始按抽水试验观测要求,进行水位观测。根据水位变化情况与预测计算分析,及时发现问题,调整抽排系统,并与基坑其它岩土工程监测资料进行对比分析,及时建议、确定采用的防治措施。降水期间对抽水设备和运行状况进行定时维护检查保养,观测记录水泵的电源、出水等情况,
8、使抽水设备始终处在正常运行状态。更换水泵时,测量井深,掌握水泵安全的合理深度,防止埋泵。发现出水、涌砂,立即查明原因,组织处理。降水抽出的地下水含泥量符合规定,发现水质混浊时,分析原因,及时处理。降水井点系统设双路电源供电,发生停电时,及时更换电源,保持正常降水。为防止沉降等不良影响的施工措施 9加强对周围地表及建筑物的沉降观测,及时取得数据,保证安全施工。一旦发生水位观测孔中的水位、水量变化异常、局部区域出现超降现象,立即采取措施,停止降水,必要时进行地下回灌。加强对附近管线的沉降观测,及时取得数据,保证安全。发现周围地表、建筑物和管线监测记录有异常,立即进行分析,必要时停止降水,进行加固。
9、(四)降水井运行控制1、降水试运行在开始降水运行之前,准确测定各井口和地面标高,测定静止水位,安排好抽水设备、电缆及排水管道作试运行,以保证抽水系统完好。抽出来的水应排到场地周围的排水沟中,然后再排入场外市政管道中,以免抽出的水就地回渗,影响降水效果,坑内的降雨积水挖土单位应立即排出坑外,尽量减少大气降水和坑内积水的入渗。2、降水正式运行降水运行应与基坑开挖施工互相配合,降水井的施工应提前基坑开挖半月,降水井应在工程桩、注浆后施工,在降水井施工阶段应边施工边疏干,即完成几口井后应抓紧投入降水运行,应保证基坑开挖时有半个月左右的预抽水时间,使基坑疏干达到较好的效果。水位降到井底后,可关泵,待井内
10、水位上升后就应开泵抽水。抽水间隙由短至长,每只井抽干后即应停泵,以免电机烧坏。水位上升后应立即开泵,对于出水量较大的井每天开泵抽水次数也应增多。开挖阶段基坑内的降雨积水总包单位应及时派人抽干。降水运行阶段对坏掉的泵应及时调泵并修整。降水阶段工作平台尽可能安排在支撑上,如与施工冲突,可随施工进程将井管割到开挖深度进行抽水。降水运行过程中应切实做好水量记录,对停抽的井应测量水位,及时分析整理资料,绘制各种必要图表,以指导和调整降水运行。降水主要采用深井降水,需降至坑底以下0.5TITl以下,泵的深度控制,不宜降得过深,避免坑内外水头差加大,增加围护结构的侧压力。3、沉降监测控制施工现场地面沉降观测
11、沉降监测点使用混凝土浇固定基点布设本次沉降监测建立一个相对独立的测量控制网,在远离拟建建筑物IOOm外选取4座基点,作为测量沉降监测点起始点,基点埋深0.8m左右。采用精密水准仪按国家一等水准进行测量,采用最小二乘法进行平差计算。在对拟建建筑物进行降水之前开始第一次测量,其数据作为以后测量成果计算的起始数据,并用其分析与判断沉降变化,土方工程实施后每2天监测1次,必要时1天I次。4、常见问题处理(1)临时停电的处理由于基坑涌水量较大,若停止抽降片刻,水位上升就可能影响基础结构施工,应对本工程的降水供电配备双路电源。若临时停电等因素发生,应立即起用备用电源,保证不间隔抽降。(2)局部滞留水的处理由于基坑存在的粘性土层渗透系数很小,结合本工程降水周期的特点,局部会存在滞留水,我们将采取明排的方式将水疏干。
