半幅通车半幅施工安全技术交底.docx

上传人:p** 文档编号:224715 上传时间:2023-04-17 格式:DOCX 页数:6 大小:22.85KB
下载 相关 举报
半幅通车半幅施工安全技术交底.docx_第1页
第1页 / 共6页
半幅通车半幅施工安全技术交底.docx_第2页
第2页 / 共6页
半幅通车半幅施工安全技术交底.docx_第3页
第3页 / 共6页
半幅通车半幅施工安全技术交底.docx_第4页
第4页 / 共6页
半幅通车半幅施工安全技术交底.docx_第5页
第5页 / 共6页
半幅通车半幅施工安全技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《半幅通车半幅施工安全技术交底.docx》由会员分享,可在线阅读,更多相关《半幅通车半幅施工安全技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

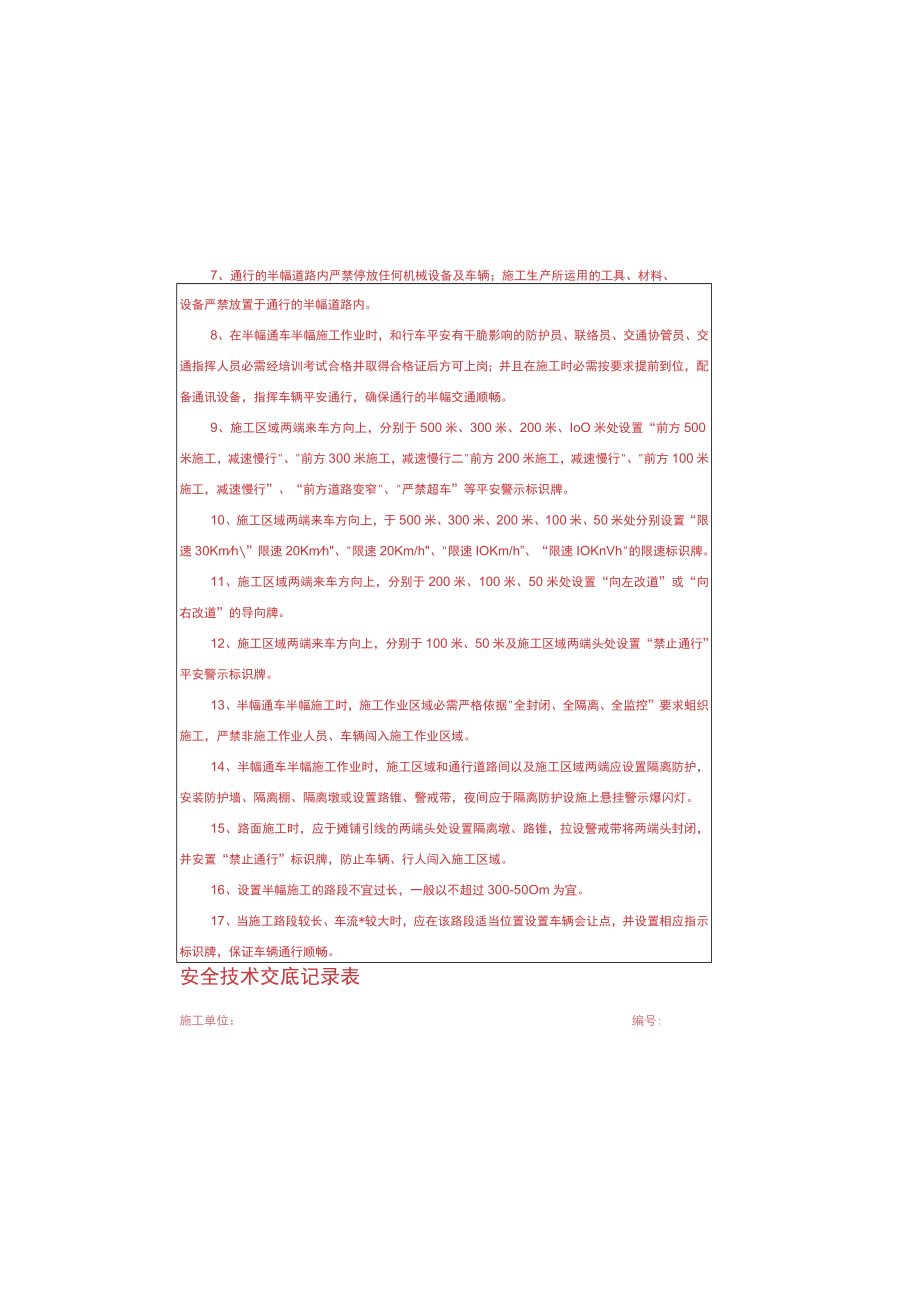

1、7、通行的半幅道路内严禁停放任何机械设备及车辆;施工生产所运用的工具、材料、设备严禁放置于通行的半幅道路内。8、在半幅通车半幅施工作业时,和行车平安有干脆影响的防护员、联络员、交通协管员、交通指挥人员必需经培训考试合格并取得合格证后方可上岗;并且在施工时必需按要求提前到位,配备通讯设备,指挥车辆平安通行,确保通行的半幅交通顺畅。9、施工区域两端来车方向上,分别于500米、300米、200米、IoO米处设置“前方500米施工,减速慢行、前方300米施工,减速慢行二前方200米施工,减速慢行、前方100米施工,减速慢行”、“前方道路变窄、严禁超车”等平安警示标识牌。10、施工区域两端来车方向上,于

2、500米、300米、200米、100米、50米处分别设置“限速30Kmh”限速20Kmh、限速20Km/h、限速IOKm/h”、“限速IOKnVh的限速标识牌。11、施工区域两端来车方向上,分别于200米、100米、50米处设置“向左改道”或“向右改道”的导向牌。12、施工区域两端来车方向上,分别于100米、50米及施工区域两端头处设置“禁止通行”平安警示标识牌。13、半幅通车半幅施工时,施工作业区域必需严格依据全封闭、全隔离、全监控”要求蛆织施工,严禁非施工作业人员、车辆闯入施工作业区域。14、半幅通车半幅施工作业时,施工区域和通行道路间以及施工区域两端应设置隔离防护,安装防护墙、隔离棚、隔

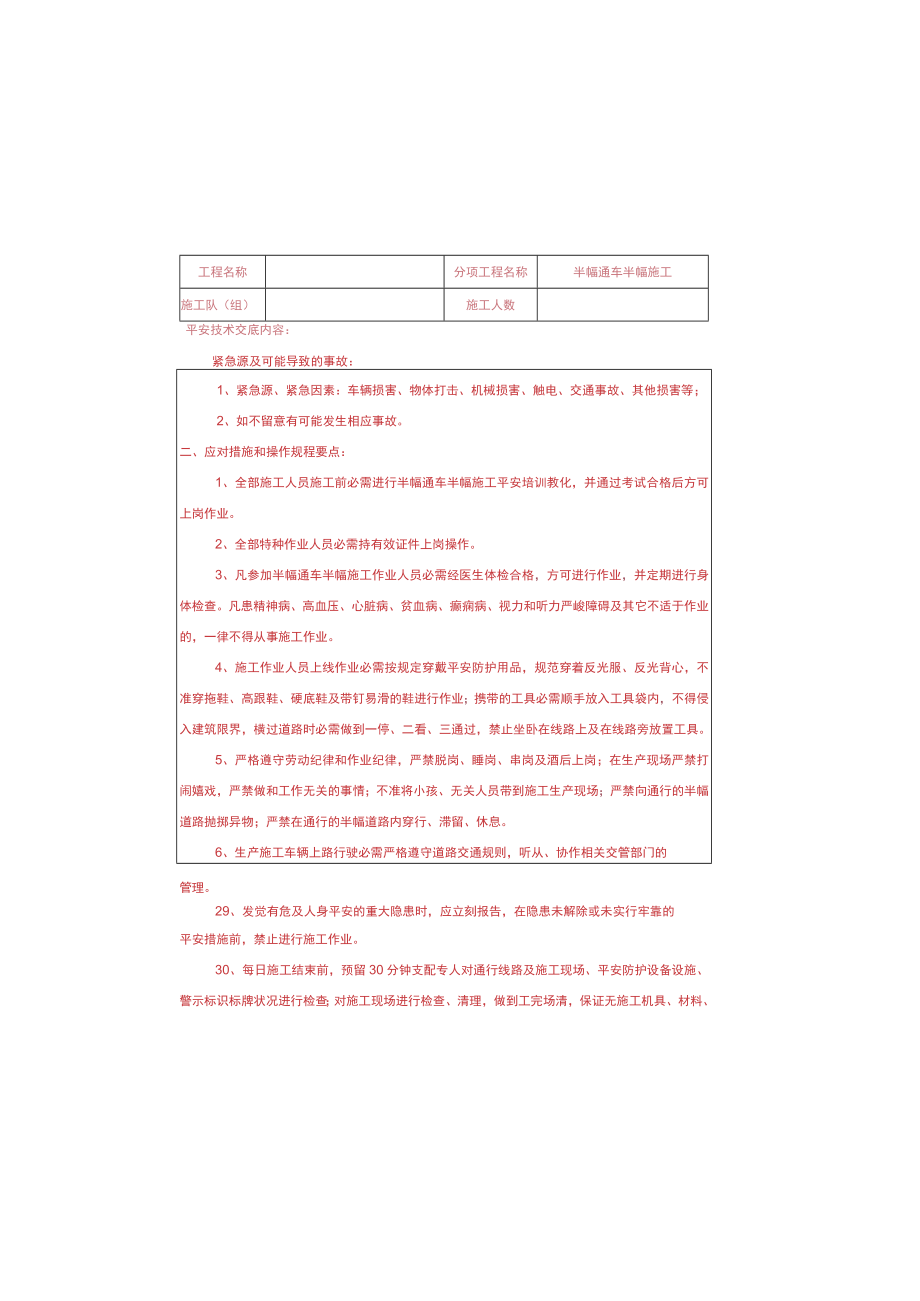

3、离墩或设置路锥、警戒带,夜间应于隔离防护设施上悬挂警示爆闪灯。15、路面施工时,应于摊铺引线的两端头处设置隔离墩、路锥,拉设警戒带将两端头封闭,并安置“禁止通行”标识牌,防止车辆、行人闯入施工区域。16、设置半幅施工的路段不宜过长,一般以不超过300-50Om为宜。17、当施工路段较长、车流*较大时,应在该路段适当位置设置车辆会让点,并设置相应指示标识牌,保证车辆通行顺畅。安全技术交底记录表施工单位:编号:工程名称分项工程名称半幅通车半幅施工施工队(组)施工人数平安技术交底内容:紧急源及可能导致的事故:1、紧急源、紧急因素:车辆损害、物体打击、机械损害、触电、交通事故、其他损害等;2、如不留意

4、有可能发生相应事故。二、应对措施和操作规程要点:1、全部施工人员施工前必需进行半幅通车半幅施工平安培训教化,并通过考试合格后方可上岗作业。2、全部特种作业人员必需持有效证件上岗操作。3、凡参加半幅通车半幅施工作业人员必需经医生体检合格,方可进行作业,并定期进行身体检查。凡患精神病、高血压、心脏病、贫血病、癫痫病、视力和听力严峻障碍及其它不适于作业的,一律不得从事施工作业。4、施工作业人员上线作业必需按规定穿戴平安防护用品,规范穿着反光服、反光背心,不准穿拖鞋、高跟鞋、硬底鞋及带钉易滑的鞋进行作业;携带的工具必需顺手放入工具袋内,不得侵入建筑限界,横过道路时必需做到一停、二看、三通过,禁止坐卧在

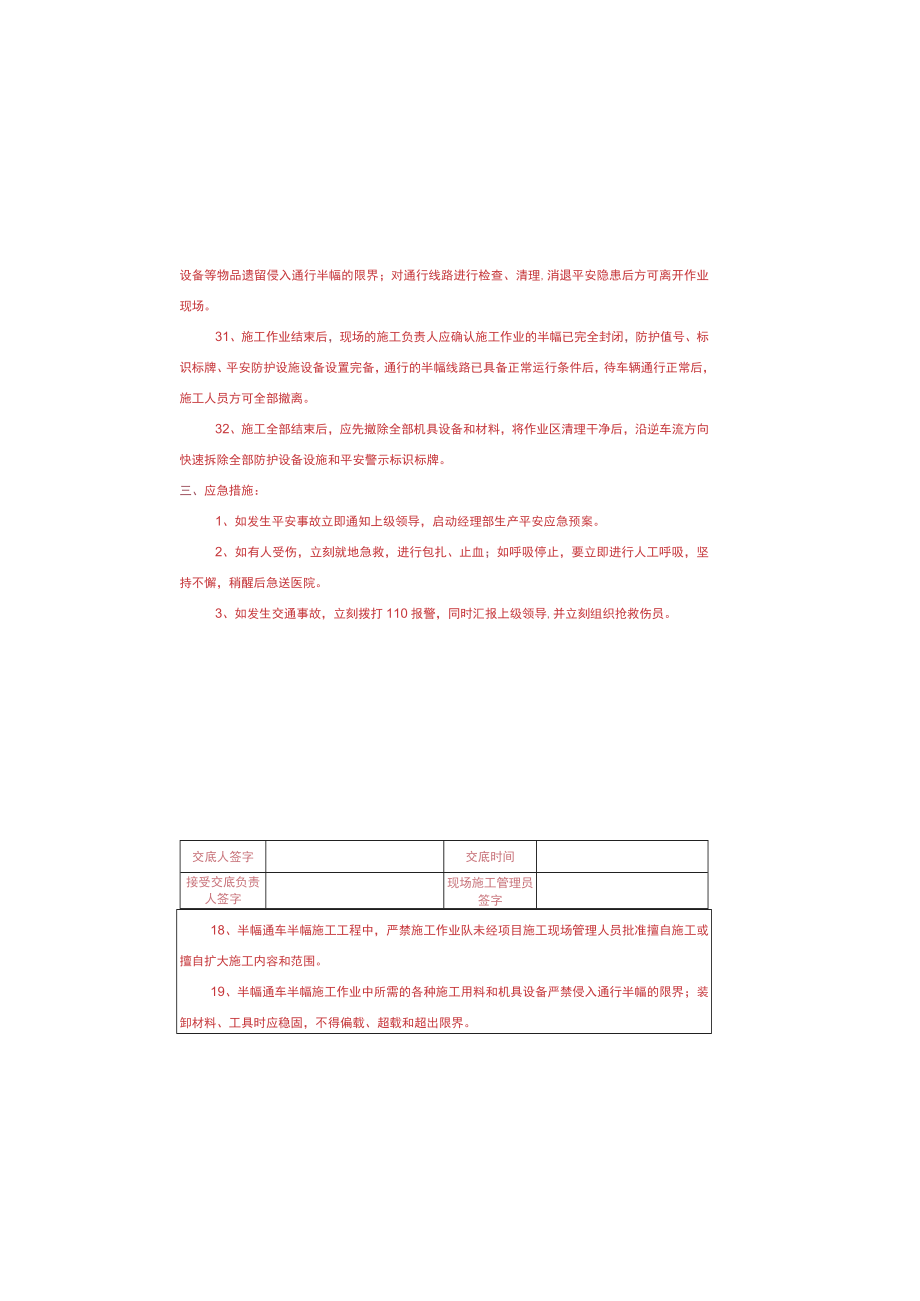

5、线路上及在线路旁放置工具。5、严格遵守劳动纪律和作业纪律,严禁脱岗、睡岗、串岗及酒后上岗;在生产现场严禁打闹嬉戏,严禁做和工作无关的事情;不准将小孩、无关人员带到施工生产现场;严禁向通行的半幅道路抛掷异物;严禁在通行的半幅道路内穿行、滞留、休息。6、生产施工车辆上路行驶必需严格遵守道路交通规则,听从、协作相关交管部门的管理。29、发觉有危及人身平安的重大隐患时,应立刻报告,在隐患未解除或未实行牢靠的平安措施前,禁止进行施工作业。30、每日施工结束前,预留30分钟支配专人对通行线路及施工现场、平安防护设备设施、警示标识标牌状况进行检查;对施工现场进行检查、清理,做到工完场清,保证无施工机具、材料

6、、设备等物品遗留侵入通行半幅的限界;对通行线路进行检查、清理,消退平安隐患后方可离开作业现场。31、施工作业结束后,现场的施工负责人应确认施工作业的半幅已完全封闭,防护值号、标识标牌、平安防护设施设备设置完备,通行的半幅线路已具备正常运行条件后,待车辆通行正常后,施工人员方可全部撤离。32、施工全部结束后,应先撤除全部机具设备和材料,将作业区清理干净后,沿逆车流方向快速拆除全部防护设备设施和平安警示标识标牌。三、应急措施:1、如发生平安事故立即通知上级领导,启动经理部生产平安应急预案。2、如有人受伤,立刻就地急救,进行包扎、止血;如呼吸停止,要立即进行人工呼吸,坚持不懈,稍醒后急送医院。3、如

7、发生交通事故,立刻拨打110报警,同时汇报上级领导,并立刻组织抢救伤员。交底人签字交底时间接受交底负责人签字现场施工管理员签字18、半幅通车半幅施工工程中,严禁施工作业队未经项目施工现场管理人员批准擅自施工或擅自扩大施工内容和范围。19、半幅通车半幅施工作业中所需的各种施工用料和机具设备严禁侵入通行半幅的限界;装卸材料、工具时应稳固,不得偏载、超载和超出限界。20、开挖的土石方严禁堆放于通行的半幅道路上,或侵入通行道路边界。21、在居民区旁边开挖沟槽时,应设置全封闭围栏,夜间应设置爆闪警示灯,防止人员、车辆闯入造成坠落。22、施工过程中,施工车辆必需严格依据规定路途、速度行驶,严禁侵占正常通行

8、的半幅道路,严禁在正常通行的半幅道路上倒车、调头、强行超车、逆行以及横向装卸材料。23、施工车辆途经道路变窄、半幅封闭区域时,驾驶员必需留意视察周边状况,严禁超速、礼貌行车、刚好避让;存在视线盲区时,必需提前鸣笛示警。24、施工机械设备、施工车辆必需统一粘贴清晰、醒目的反光标识;施工车辆必需按规定装载,严禁超载、超速,行车途中不得有抛、洒、滴、漏等现象。25、夜间作业时,必需配备足够的照明设备;作业人员、防护员、联络员及交通协管员、指挥员必需穿戴反光服;夜间作业所运用的机具、设备及平安防护设施必需张贴反光标识;作业现场必需配备平安爆闪灯、平安警示灯等夜间防护用具。26、半幅通车半幅施工时,应设

9、置专职的清洁人员,对通车路段路面进行经常性的清扫工作,防止车辆碾飞土石伤人;清洁人员必需统一穿着反光背心、反光服,方可上路作业。27、半幅通车半幅施工期间,必需建立巡查制度,每天作业前对各种机械、工具、及施工现场、平安防护设施进行巡查,对查出的问题必需立刻整改,隐患问题未消退前禁止施工。28、遇有恶劣气候(如强风、暴雨、大雪、浓雾等)影响行车平安和施工平安时,禁止进行作业;不准在强风、暴雨、大雪、浓雾等恶劣天气状况下从事半幅通车半幅施工作业。附:接受平安技术交底作业人员不认单安全技术交底签字附表施工单位/项目:平安技术交底记录表编号:我于年月H接受了分项工程的平安技术交底,并理解平安技术交底的内容和明确有关平安施工操作要求。序号姓名性别诞生年月序号姓名性别诞生年月119220321422523624725826927102811291230133111321533163417351836

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
