复合轻质隔墙条板施工方案抗震做法.docx

上传人:p** 文档编号:225977 上传时间:2023-04-17 格式:DOCX 页数:16 大小:198.59KB
下载 相关 举报

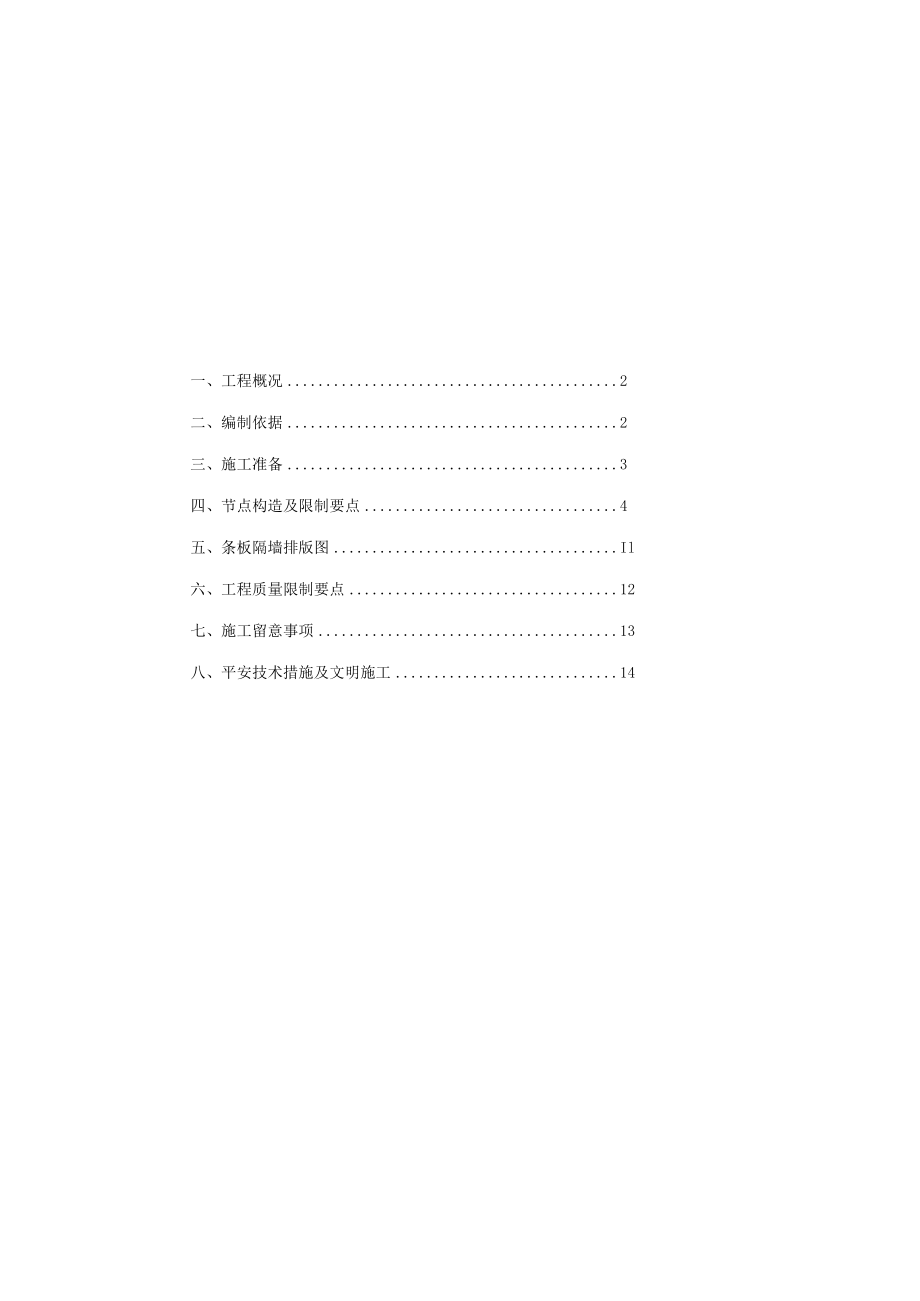

复合轻质隔墙条板施工方案抗震做法.docx_第1页
第1页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第2页
第2页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第3页
第3页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第4页
第4页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第5页
第5页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第6页
第6页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第7页
第7页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第8页
第8页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第9页
第9页 / 共16页
复合轻质隔墙条板施工方案抗震做法.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《复合轻质隔墙条板施工方案抗震做法.docx》由会员分享,可在线阅读,更多相关《复合轻质隔墙条板施工方案抗震做法.docx(16页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况2二、编制依据2三、施工准备3四、节点构造及限制要点4五、条板隔墙排版图Il六、工程质量限制要点12七、施工留意事项13八、平安技术措施及文明施工14复合轻质隔墙条板工技术方案编制:贵州丹寨凯岳市政建材有限公司日期:年月日三、施工准备3.1条板隔墙施工作业前,施工现场杂物应清理干净,场地应平整,并应具备安装隔墙的施工作业条件。3.2条板隔墙施工前的准备工作要点:3.2.1条板和配套材料应按不同种类、规格分别在相应的安装区域堆放,条板下部应放置垫木,并宜侧立堆放,且堆放高度不宜超过两层;现场存放的条板不得被水冲淋和浸湿,不得被其他物料污染;条板露天堆放时,应做好防雨雪、防暴晒措施3.

2、2.2现场配制的嵌缝材料、粘结材料,以及开洞后填实补强的专用砂浆应符合要求,粘结材料应按设计要求和说明书配置和运用;3.2.3钢卡、钾钉等安装帮助材料进场时,供应产品合格证,配套安装工具、机具应能正常运用;安装运用的材料、工具应分类管理,并应依据须要的数量备好。3.2.4条板隔墙施工前,先清理基层,对须要处理的光滑地条板隔墙施工前,先清理基层,对须要处理的光滑地面应进行凿毛处理;然后按安装排板图放线,标出每块条板安位置、门窗洞口位置,并经检查无误后再进行下道工序施工。3.2.5因现在暂无条板隔墙分项工程设计文件,本合同中不包括水电、门窗预埋件、吊挂件的安装,无双层条板隔墙;3.3施工前准备的内

3、容3.3.1施工队伍的准备:依据工程及工期组织有效施工阅历的施工队伍,并进行施工技术交底。加强其质量观念,文明施工,平安施工教化,在一、工程概况凯里市中心城地下空间开发项目位于凯里市民族体育馆西侧,该地块面积为43252.2肝,地下三层,总建筑面积为115000f,商业建设面积(含配套公建)为95256.3肝,停车场建设面积为19743.3m,地下空间分为大部分地下两层、局部地下三层,层高为5.5m-7.2m,负二层层高为5.5m,负三层层高为4.0m,抗震设防烈度为7度,平安等级为三级、耐火等级为三级,合理运用年限为50年。本项目由于时间短、工期紧的缘由,依据甲方我和我方签订的合同,负一层轻

4、质隔墙由我单位施工,轻质隔墙普遍接受为12Omm厚2440mm长的复合轻质隔墙条板做单层隔墙,因目前暂无详尽轻质隔墙的设计及变更资料,我公司对墙体安装工艺要求、质量限制要点、安装措施要求、平安技术措施及文明施工等工作进行编制。二、编制依据1、建筑施工图,建设单位、甲方、我方的相关会议纪要,我单位和甲方签订的合同、建设单位签发设计单位的联系函。2、建筑工程施工质量验收统一标准GB50300-2013;3、建筑装饰装修工程施工质量验收规范GB50210-2001;4、建筑轻质条板隔墙技术规程JGJ/T157-2014;5、建筑隔墙用轻质条板JG/T169-2005;6、内隔墙轻质条板10J113-

5、1;7、内隔墙构造新12JIl8、国家及地方现行的相关文件;字号9B1蚊鼻外备筋好I飞边毛利;板面泛AL板的横向、极向、厚度方向贯通无2复合夹芯条做面层脱落.X3ft9绳,长度50un100mm.宽度0.5mm1.0nun2tt=30mm3ttft5统检律就宽度长度10mm2Smm-20fnm30mmG2处/板6*/12注,序中低于卜取值的缺珞短略不计,离于上限俵的跳船为不合格.复合夹芯条板检测比耳1.b空心条板版用壁厚.表二条板尺寸允许偏差序号R允许偏差1长度s2亢23厚度14板OB平鲁25对角线整U形卡仰CCCTTTFoBqooop。、voOOOOog。510。QoO度检验合格后,再安装下

6、一块条板;1.1.6 应按排板图在条板和顶板、结构梁,主体墙、柱的连接处设置定位钢卡、抗震钢卡;1.1.7 板和板之间的对接缝隙内应填满、灌实粘结材料,板缝间隙应揉挤严密,被挤出的粘结材料应刮平勾实;1.1.8 条板隔墙和楼地面空隙处,可用干硬性细石混凝土填实;1.1.9 木楔可在立板养护3d后取出,并应填实楔孔;6.2 条板的接缝:条板隔墙接缝处应接受粘结砂浆填实,表层应接受和隔墙条板相适应的材料抹面并刮平压光,颜色应和板面相近。条板的企口接缝处应先用粘结材料打底,再用粘贴盖缝材料;6.3 本项目轻质条板隔墙安装协议中不包括水电管线、门窗、配电箱、吊重的安装,因此暂不做赘述。6.4 施工流程

7、及工艺:放线一安装构造柱方钢管一安装固定木方一安装顶部U型槽钢一安装轻质隔墙板T门窗洞口U型槽钢安装一轻质隔墙板板墙体检查加固水电管线安装一修补安装管线空洞一勾缝一贴网格步一刮白底层刮白面层。七、施工留意事项L本项目为凯里市重大公共建筑,依实际状况我公司确定在大型条板隔墙工程施工前,先做样板墙,并应经有关方确认后再进场施工。2.施工单位应按设计技术文件、资料,编制条板隔墙分项工程施工技术文件。施工技术文件应由施工单位技术负责人批准,经监理单位审核后实施。本项目相关设计变更图纸未到达,我单位暂按相关国家规门洞墙板立面图a门洞墙板立面图b窗洞墙板立面图C注:其中L为条板的长度,如条板长度为3m,则

8、窗洞尺寸最大为2.6m;本项目合同中不包含水电、门窗及吊重的安装,故不对此相关的构造及排版加以赘述;六、工程质量限制要点6.1 条板隔墙安装应符合下列规定:6.1.1 按排板图在地面及顶棚板面上放线,条板应从主体墙、柱的一端向另一端按依次安装;当有门洞口时,从门洞口向两侧安装;6.1.2 应先安装定位板;可在条板的企口处、板的顶面匀整满刮粘结材料,空心条板的上端宜局部封孔,上下对准定位线立板;6.1.3 可在条板下部打入木楔,并应楔紧,且木楔的位置应选择在条板的实心肋处;6.1.4 利用木楔调整位置,两个木楔为一组,使条板就位,可将板垂直向上挤压,顶紧梁、板底部,调整好板的垂直度后再固定;6.1.5 按依次安装条板,将板梯槽对准桦头拼接,条板和条板之间应紧密连接;应调整好垂直度和相邻板面的平整度,并应待条板的垂直度、平整5、施工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
