《安全员绩效考核办法.docx》由会员分享,可在线阅读,更多相关《安全员绩效考核办法.docx(2页珍藏版)》请在第壹文秘上搜索。

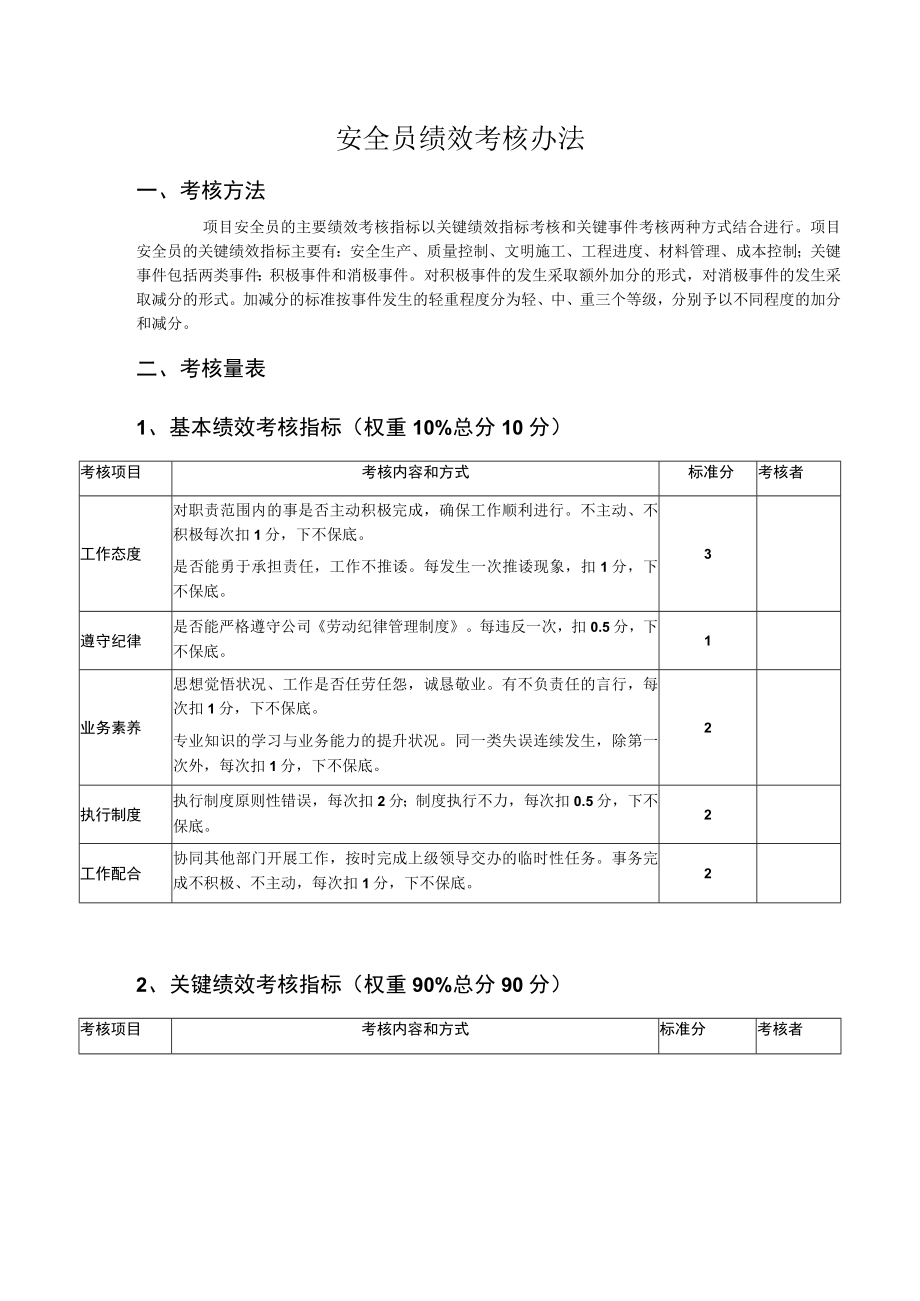

1、安全员绩效考核办法一、考核方法项目安全员的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行。项目安全员的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料管理、成本控制;关键事件包括两类事件:积极事件和消极事件。对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式。加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分。二、考核量表1、基本绩效考核指标(权重10%总分10分)考核项目考核内容和方式标准分考核者工作态度对职责范围内的事是否主动积极完成,确保工作顺利进行。不主动、不积极每次扣1分,下不保底。是否能勇于承担责任
2、,工作不推诿。每发生一次推诿现象,扣1分,下不保底。3遵守纪律是否能严格遵守公司劳动纪律管理制度。每违反一次,扣0.5分,下不保底。1业务素养思想觉悟状况、工作是否任劳任怨,诚恳敬业。有不负责任的言行,每次扣1分,下不保底。专业知识的学习与业务能力的提升状况。同一类失误连续发生,除第一次外,每次扣1分,下不保底。2执行制度执行制度原则性错误,每次扣2分;制度执行不力,每次扣0.5分,下不保底。2工作配合协同其他部门开展工作,按时完成上级领导交办的临时性任务。事务完成不积极、不主动,每次扣1分,下不保底。22、关键绩效考核指标(权重90%总分90分)考核项目考核内容和方式标准分考核者安全生产未执

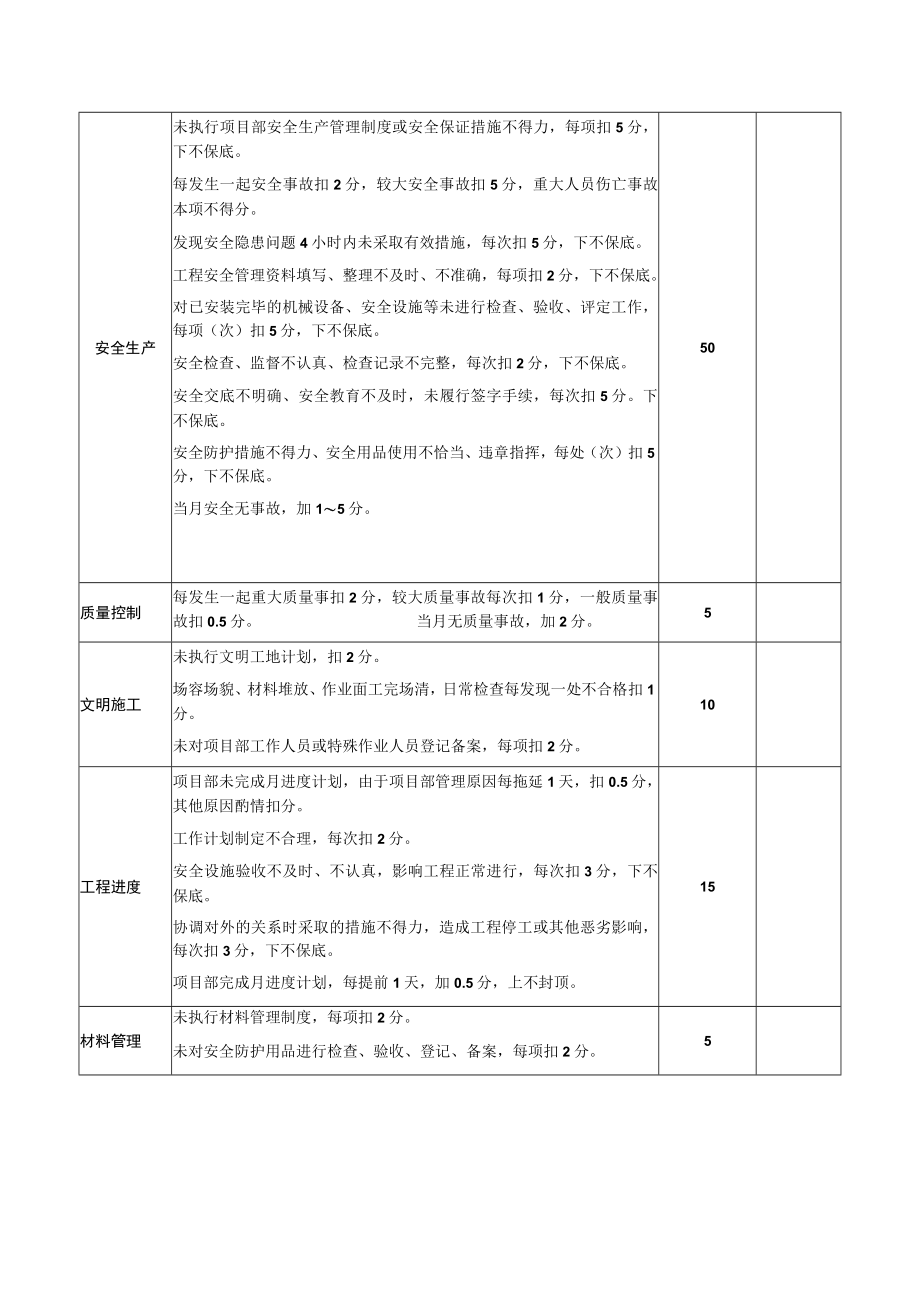

3、行项目部安全生产管理制度或安全保证措施不得力,每项扣5分,下不保底。每发生一起安全事故扣2分,较大安全事故扣5分,重大人员伤亡事故本项不得分。发现安全隐患问题4小时内未采取有效措施,每次扣5分,下不保底。工程安全管理资料填写、整理不及时、不准确,每项扣2分,下不保底。对已安装完毕的机械设备、安全设施等未进行检查、验收、评定工作,每项(次)扣5分,下不保底。安全检查、监督不认真、检查记录不完整,每次扣2分,下不保底。安全交底不明确、安全教育不及时,未履行签字手续,每次扣5分。下不保底。安全防护措施不得力、安全用品使用不恰当、违章指挥,每处(次)扣5分,下不保底。当月安全无事故,加15分。50质量
4、控制每发生一起重大质量事扣2分,较大质量事故每次扣1分,一般质量事故扣0.5分。当月无质量事故,加2分。5文明施工未执行文明工地计划,扣2分。场容场貌、材料堆放、作业面工完场清,日常检查每发现一处不合格扣1分。未对项目部工作人员或特殊作业人员登记备案,每项扣2分。10工程进度项目部未完成月进度计划,由于项目部管理原因每拖延1天,扣0.5分,其他原因酌情扣分。工作计划制定不合理,每次扣2分。安全设施验收不及时、不认真,影响工程正常进行,每次扣3分,下不保底。协调对外的关系时采取的措施不得力,造成工程停工或其他恶劣影响,每次扣3分,下不保底。项目部完成月进度计划,每提前1天,加0.5分,上不封顶。15材料管理未执行材料管理制度,每项扣2分。未对安全防护用品进行检查、验收、登记、备案,每项扣2分。5
