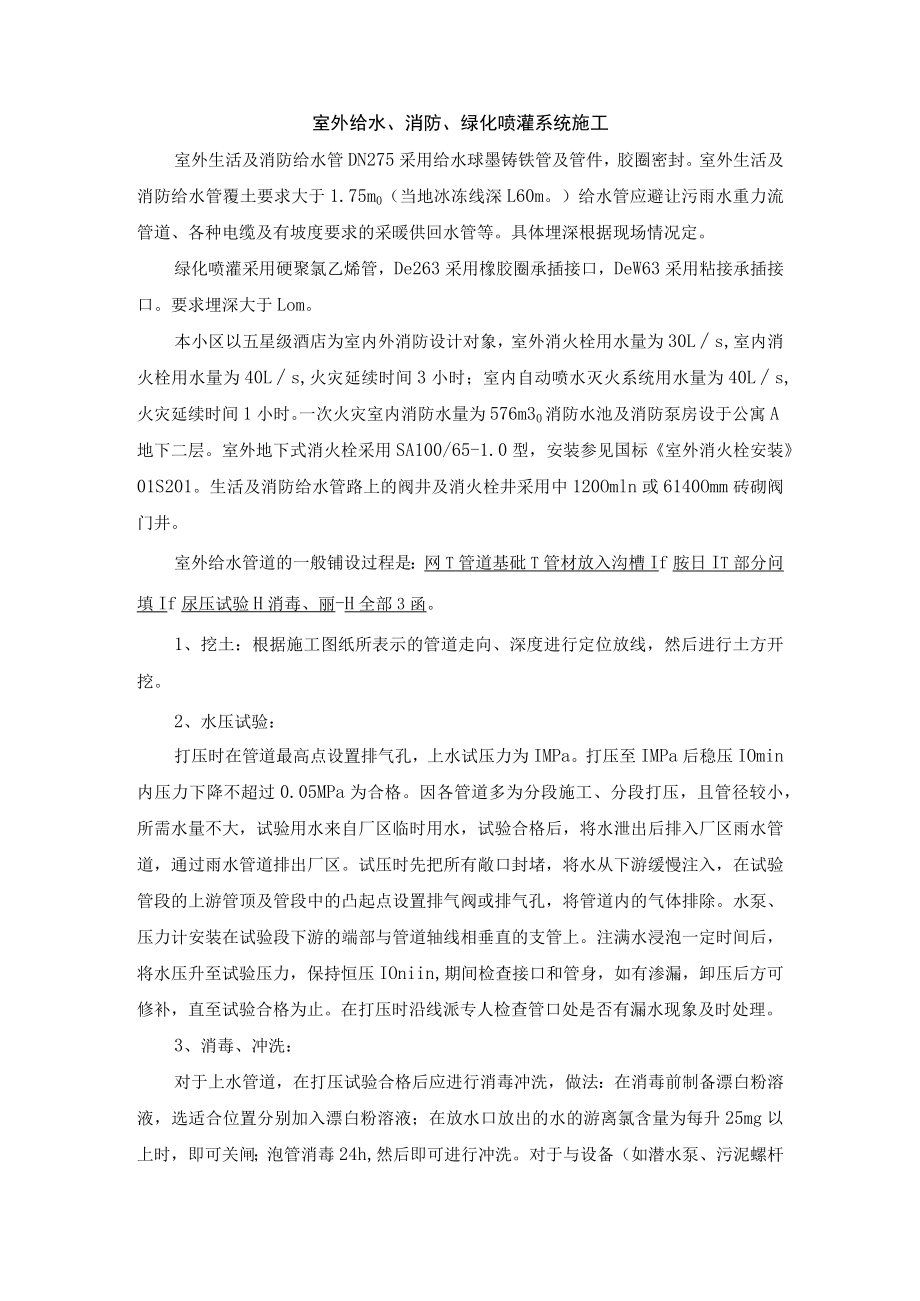

1、室外给水、消防、绿化喷灌系统施工室外生活及消防给水管DN275采用给水球墨铸铁管及管件,胶圈密封。室外生活及消防给水管覆土要求大于1.75m0(当地冰冻线深L60m。)给水管应避让污雨水重力流管道、各种电缆及有坡度要求的采暖供回水管等。具体埋深根据现场情况定。绿化喷灌采用硬聚氯乙烯管,De263采用橡胶圈承插接口,DeW63采用粘接承插接口。要求埋深大于Lom。本小区以五星级酒店为室内外消防设计对象,室外消火栓用水量为30Ls,室内消火栓用水量为40Ls,火灾延续时间3小时;室内自动喷水灭火系统用水量为40Ls,火灾延续时间1小时。一次火灾室内消防水量为576m30消防水池及消防泵房设于公寓A

2、地下二层。室外地下式消火栓采用SA100/65-1.0型,安装参见国标室外消火栓安装01S201。生活及消防给水管路上的阀井及消火栓井采用中120Omln或6140Omm砖砌阀门井。室外给水管道的一般铺设过程是:网T管道基砒T管材放入沟槽If胺日IT部分问填If尿压试验H消毒、丽-H全部3函。1、挖土:根据施工图纸所表示的管道走向、深度进行定位放线,然后进行土方开挖。2、水压试验:打压时在管道最高点设置排气孔,上水试压力为IMPa。打压至IMPa后稳压IOmin内压力下降不超过0.05MPa为合格。因各管道多为分段施工、分段打压,且管径较小,所需水量不大,试验用水来自厂区临时用水,试验合格后,

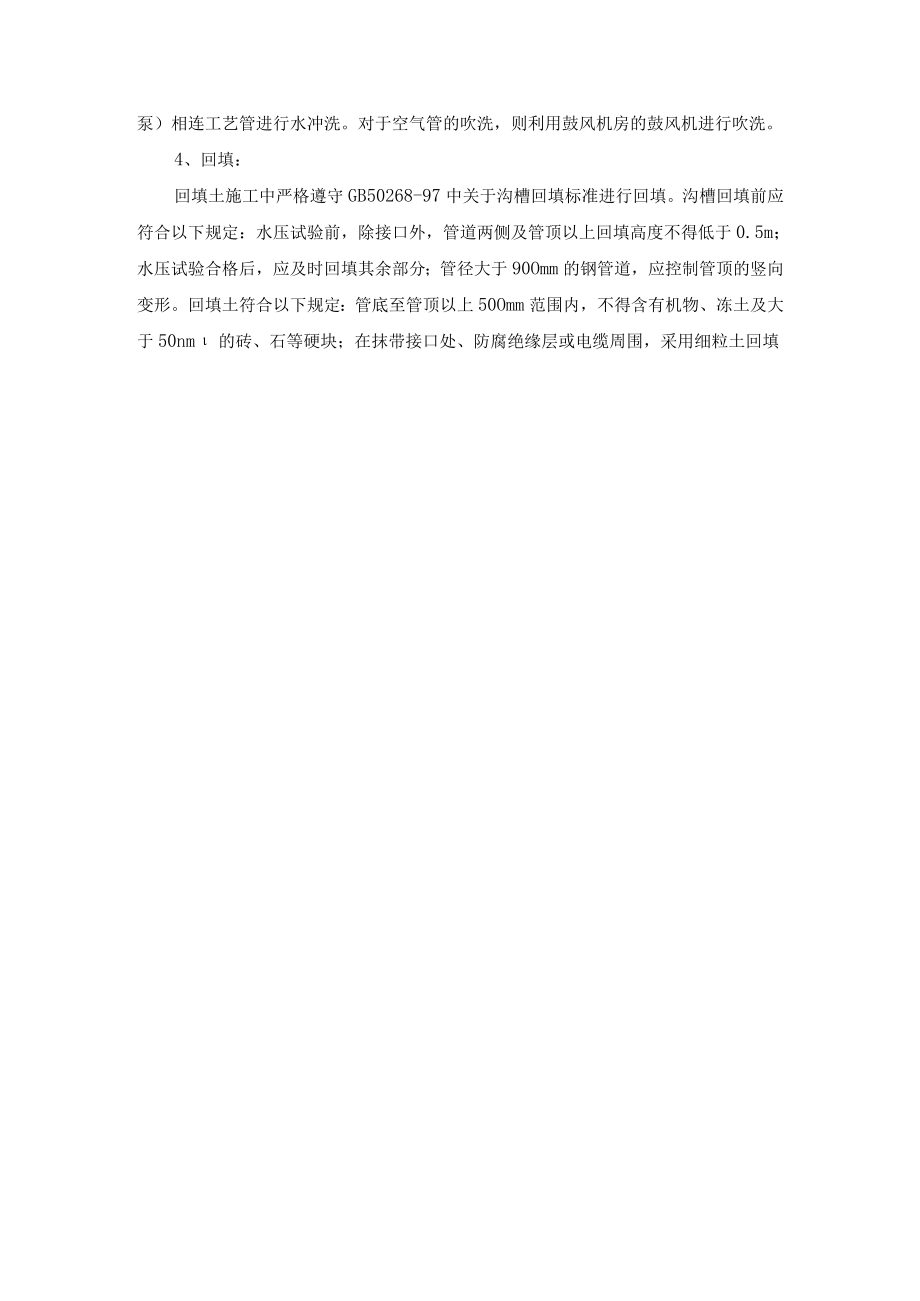

3、将水泄出后排入厂区雨水管道,通过雨水管道排出厂区。试压时先把所有敞口封堵,将水从下游缓慢注入,在试验管段的上游管顶及管段中的凸起点设置排气阀或排气孔,将管道内的气体排除。水泵、压力计安装在试验段下游的端部与管道轴线相垂直的支管上。注满水浸泡一定时间后,将水压升至试验压力,保持恒压IOniin,期间检查接口和管身,如有渗漏,卸压后方可修补,直至试验合格为止。在打压时沿线派专人检查管口处是否有漏水现象及时处理。3、消毒、冲洗:对于上水管道,在打压试验合格后应进行消毒冲洗,做法:在消毒前制备漂白粉溶液,选适合位置分别加入漂白粉溶液;在放水口放出的水的游离氯含量为每升25mg以上时,即可关闸;泡管消毒24h,然后即可进行冲洗。对于与设备(如潜水泵、污泥螺杆泵)相连工艺管进行水冲洗。对于空气管的吹洗,则利用鼓风机房的鼓风机进行吹洗。4、回填:回填土施工中严格遵守GB50268-97中关于沟槽回填标准进行回填。沟槽回填前应符合以下规定:水压试验前,除接口外,管道两侧及管顶以上回填高度不得低于0.5m;水压试验合格后,应及时回填其余部分;管径大于90Omm的钢管道,应控制管顶的竖向变形。回填土符合以下规定:管底至管顶以上50Omm范围内,不得含有机物、冻土及大于50nm的砖、石等硬块;在抹带接口处、防腐绝缘层或电缆周围,采用细粒土回填
