1、屋面膨胀珍珠岩找坡层作业指导书一、材料准备1、水泥:32.5级水泥,安定性及强度试验合格。2、珍珠岩:现场抽检试验合格,粒径小于O.15mm的含量不得大于8%。3、水:采用饮用水,使用水泵抽到所在施工楼层。4、机具:手推车、刮杠、铁抹子、苕帚、水桶、木杆、2米靠尺、钢尺、饕子、锤子、铁锹、铁耙、水管。二、作业条件1、屋面保温层已完成,在女儿墙及突出屋面构筑物上+50Cnl水平线已弹在四周墙上。2、屋面落水口及安装于屋面上的设备已安装完成,出屋面管道已安装完成且管洞已堵塞密实。3、基层必须清理干净;表面平整,排水坡度正确。三、操作工艺1、工艺流程:基层清理一弹线找坡一拌和水泥珍珠岩一抹灰饼和标筋

2、一铺找坡层2、基层处理:将基层上的杂物、灰尘清理干净。3、弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围,根据女儿墙上的+50Cm水平线,往下量测出保温层面层标高并弹在女儿墙上。4、拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。5、抹灰饼和标筋:根据四周墙上弹的面层标高水平线,确定面层厚度,然后拉水平线开始抹灰饼,间距为0.8l.0m,在灰饼上面安装木杆作为标筋,木杆上表面即为找坡层面层标高,将木杆拉线进行找平,保证找坡层面层平整度。6、铺找坡层:冲完标筋后,立即开始铺装水泥珍

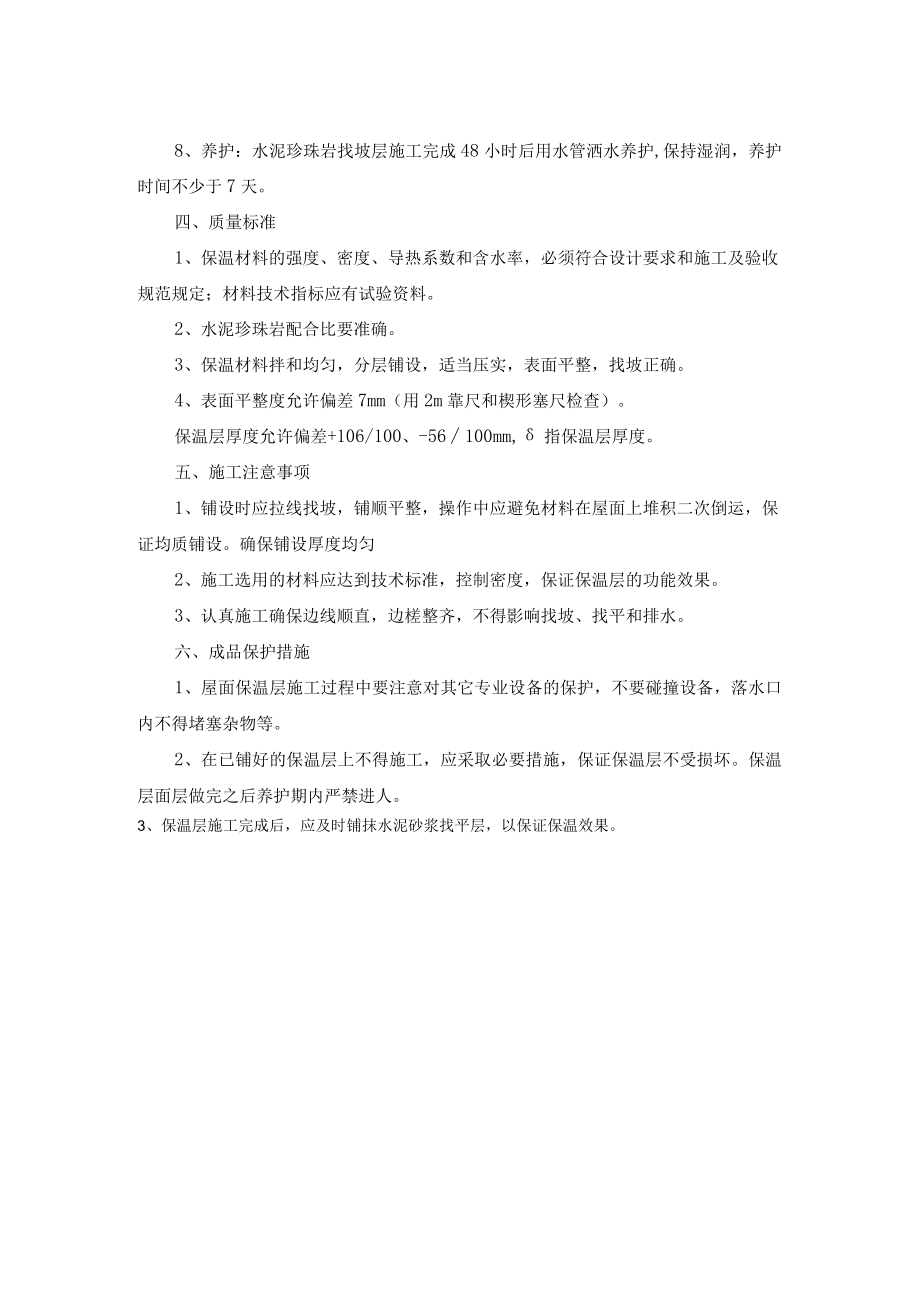

3、珠岩拌和料,铺在灰饼与木杆中间,用刮杠沿木杆刮平。7、铁抹子压平:刮杠刮平后,立即用铁抹子抹压平整,适当压实,从内向外退着操作,并随时用2m靠尺检查其平整度。8、养护:水泥珍珠岩找坡层施工完成48小时后用水管洒水养护,保持湿润,养护时间不少于7天。四、质量标准1、保温材料的强度、密度、导热系数和含水率,必须符合设计要求和施工及验收规范规定;材料技术指标应有试验资料。2、水泥珍珠岩配合比要准确。3、保温材料拌和均匀,分层铺设,适当压实,表面平整,找坡正确。4、表面平整度允许偏差7mm(用2m靠尺和楔形塞尺检查)。保温层厚度允许偏差+106/100、-56100mm,指保温层厚度。五、施工注意事项1、铺设时应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运,保证均质铺设。确保铺设厚度均匀2、施工选用的材料应达到技术标准,控制密度,保证保温层的功能效果。3、认真施工确保边线顺直,边槎整齐,不得影响找坡、找平和排水。六、成品保护措施1、屋面保温层施工过程中要注意对其它专业设备的保护,不要碰撞设备,落水口内不得堵塞杂物等。2、在已铺好的保温层上不得施工,应采取必要措施,保证保温层不受损坏。保温层面层做完之后养护期内严禁进人。3、保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
