工业园场平道路及管网建设工程项目施工进度计划方案.docx

上传人:p** 文档编号:233471 上传时间:2023-04-18 格式:DOCX 页数:3 大小:18.97KB
下载 相关 举报
工业园场平道路及管网建设工程项目施工进度计划方案.docx_第1页
第1页 / 共3页
工业园场平道路及管网建设工程项目施工进度计划方案.docx_第2页
第2页 / 共3页
工业园场平道路及管网建设工程项目施工进度计划方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《工业园场平道路及管网建设工程项目施工进度计划方案.docx》由会员分享,可在线阅读,更多相关《工业园场平道路及管网建设工程项目施工进度计划方案.docx(3页珍藏版)》请在第壹文秘上搜索。

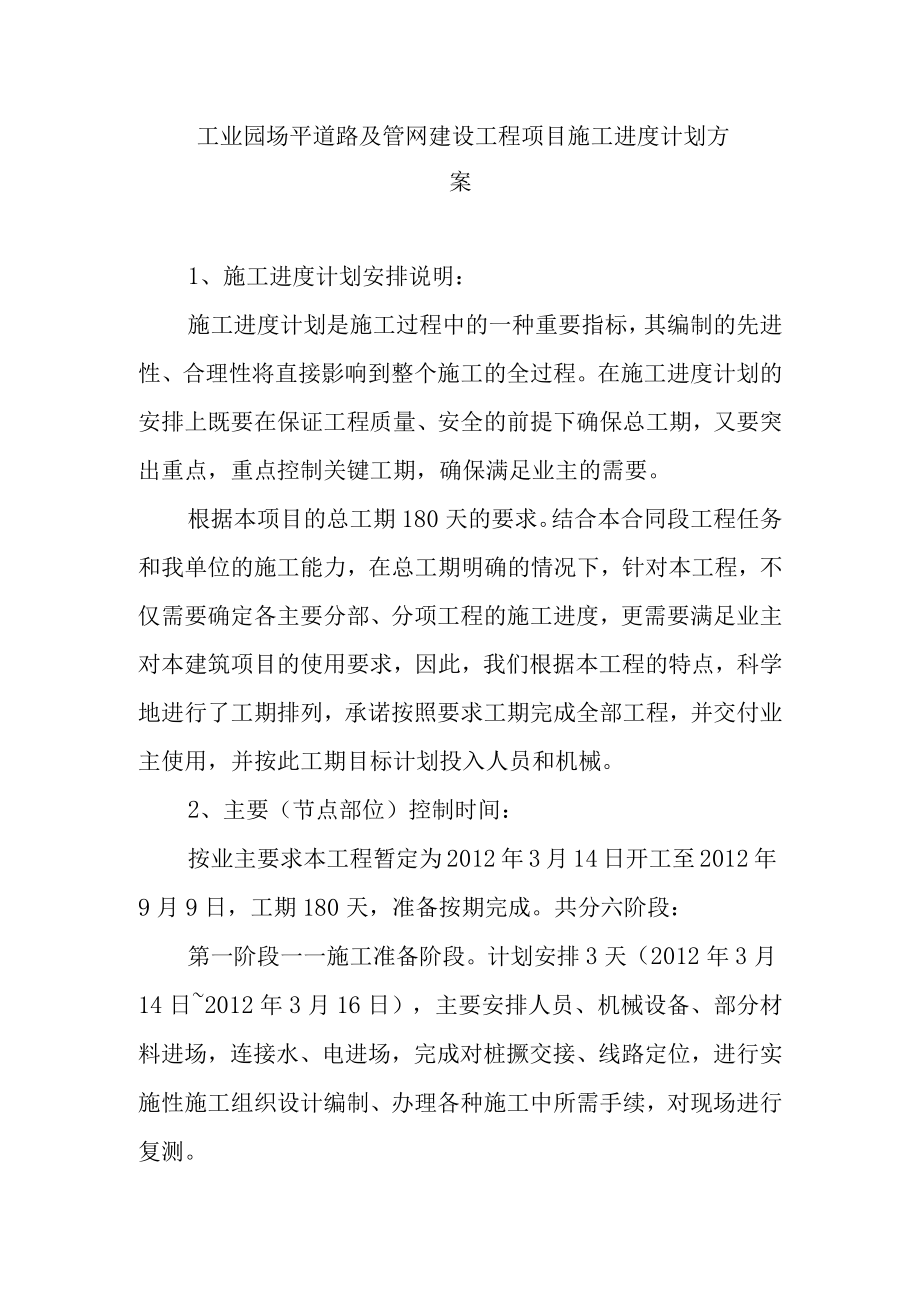

1、工业园场平道路及管网建设工程项目施工进度计划方案1、施工进度计划安排说明:施工进度计划是施工过程中的一种重要指标,其编制的先进性、合理性将直接影响到整个施工的全过程。在施工进度计划的安排上既要在保证工程质量、安全的前提下确保总工期,又要突出重点,重点控制关键工期,确保满足业主的需要。根据本项目的总工期180天的要求。结合本合同段工程任务和我单位的施工能力,在总工期明确的情况下,针对本工程,不仅需要确定各主要分部、分项工程的施工进度,更需要满足业主对本建筑项目的使用要求,因此,我们根据本工程的特点,科学地进行了工期排列,承诺按照要求工期完成全部工程,并交付业主使用,并按此工期目标计划投入人员和机

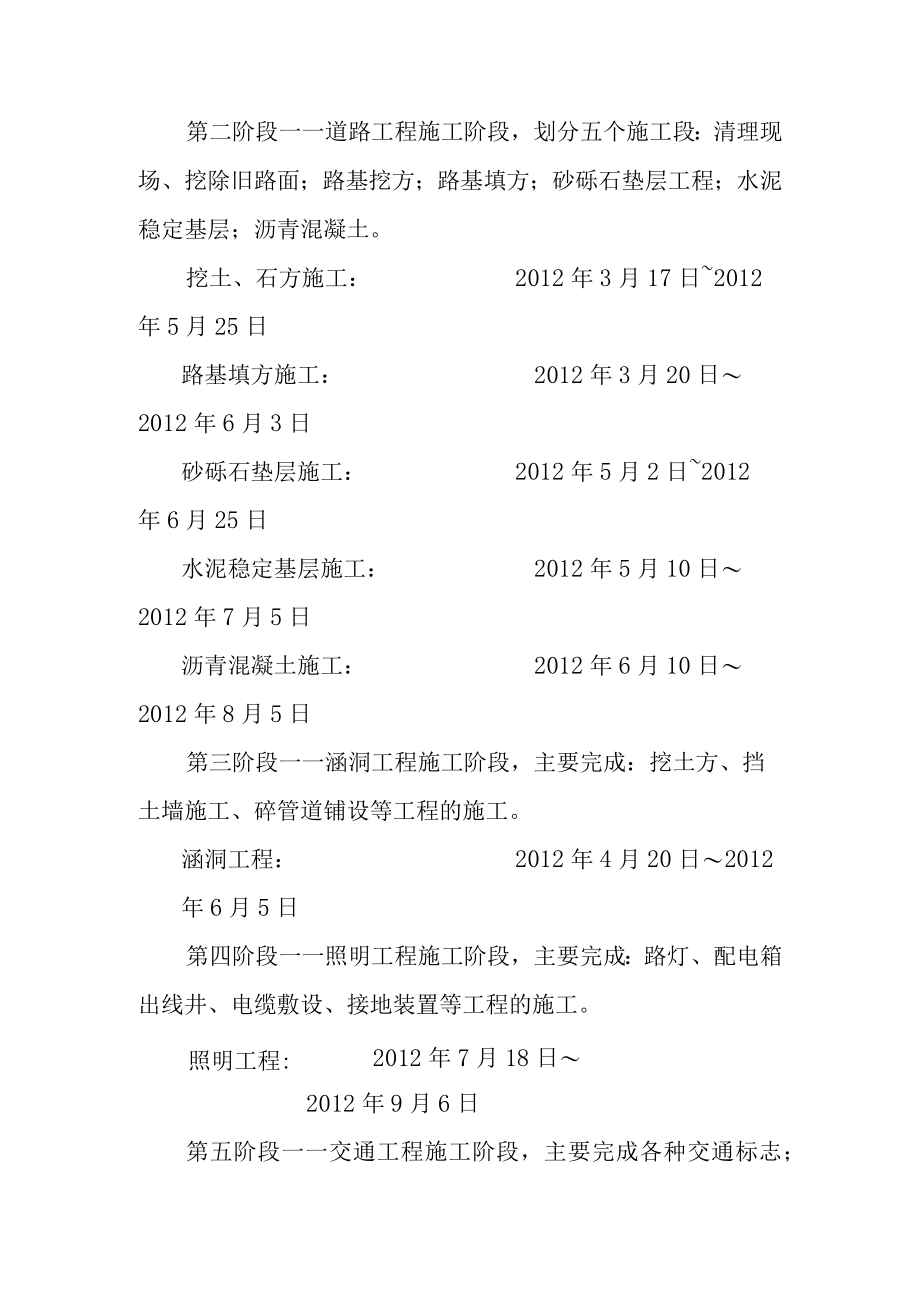

2、械。2、主要(节点部位)控制时间:按业主要求本工程暂定为2012年3月14日开工至2012年9月9日,工期180天,准备按期完成。共分六阶段:第一阶段一一施工准备阶段。计划安排3天(2012年3月14日2012年3月16日),主要安排人员、机械设备、部分材料进场,连接水、电进场,完成对桩撅交接、线路定位,进行实施性施工组织设计编制、办理各种施工中所需手续,对现场进行复测。第二阶段一一道路工程施工阶段,划分五个施工段:清理现场、挖除旧路面;路基挖方;路基填方;砂砾石垫层工程;水泥稳定基层;沥青混凝土。挖土、石方施工:2012年3月17日2012年5月25日路基填方施工:2012年3月20日201

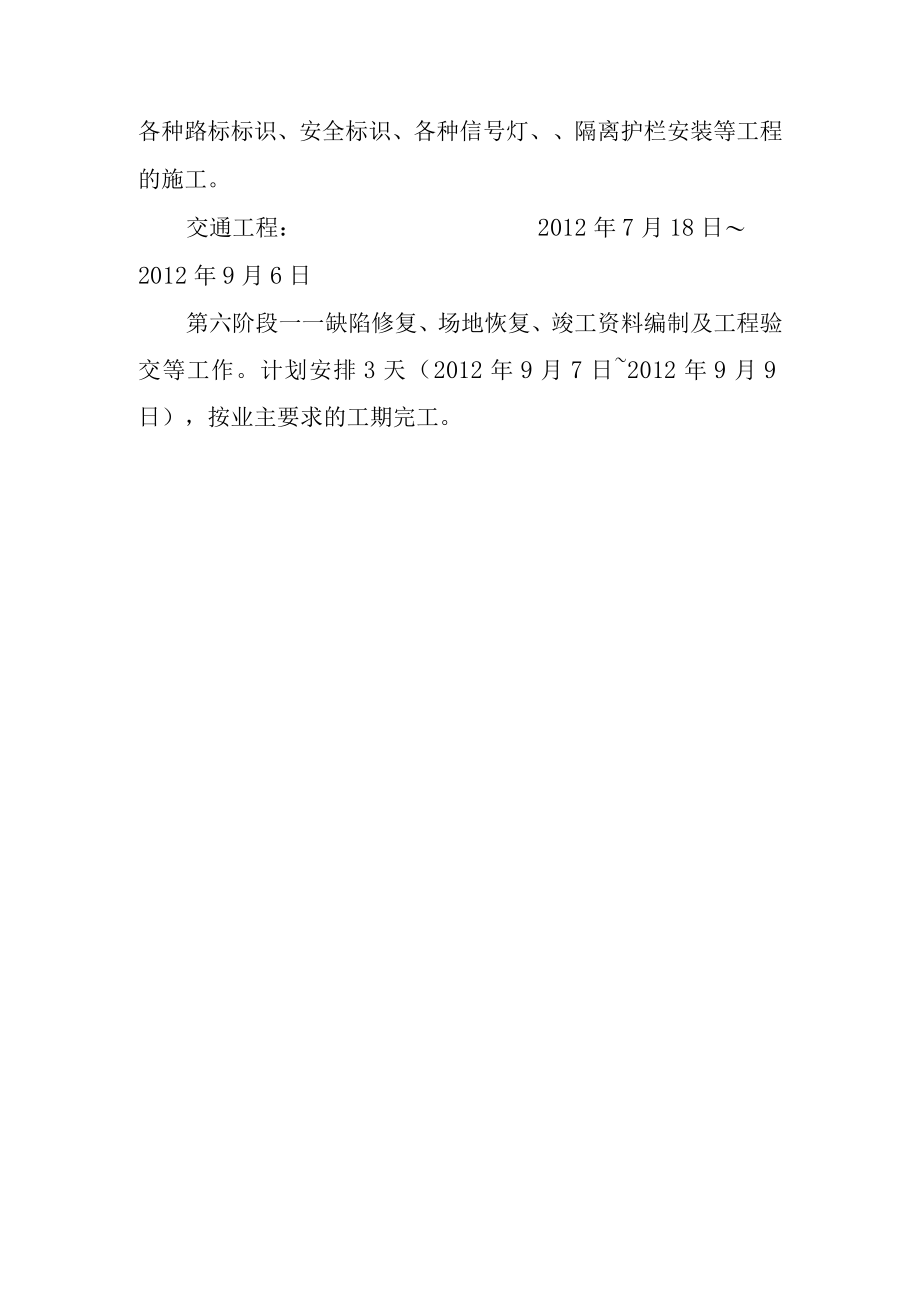

3、2年6月3日砂砾石垫层施工:2012年5月2日2012年6月25日水泥稳定基层施工:2012年5月10日2012年7月5日沥青混凝土施工:2012年6月10日2012年8月5日第三阶段一一涵洞工程施工阶段,主要完成:挖土方、挡土墙施工、碎管道铺设等工程的施工。涵洞工程:2012年4月20日2012年6月5日第四阶段一一照明工程施工阶段,主要完成:路灯、配电箱出线井、电缆敷设、接地装置等工程的施工。照明工程:2012年7月18日2012年9月6日第五阶段一一交通工程施工阶段,主要完成各种交通标志;各种路标标识、安全标识、各种信号灯、隔离护栏安装等工程的施工。交通工程:2012年7月18日2012年9月6日第六阶段一一缺陷修复、场地恢复、竣工资料编制及工程验交等工作。计划安排3天(2012年9月7日2012年9月9日),按业主要求的工期完工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
