工程技术资料管理.docx

上传人:p** 文档编号:233904 上传时间:2023-04-18 格式:DOCX 页数:7 大小:23.35KB
下载 相关 举报
工程技术资料管理.docx_第1页
第1页 / 共7页
工程技术资料管理.docx_第2页
第2页 / 共7页
工程技术资料管理.docx_第3页
第3页 / 共7页
工程技术资料管理.docx_第4页
第4页 / 共7页
工程技术资料管理.docx_第5页
第5页 / 共7页
工程技术资料管理.docx_第6页
第6页 / 共7页
工程技术资料管理.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《工程技术资料管理.docx》由会员分享,可在线阅读,更多相关《工程技术资料管理.docx(7页珍藏版)》请在第壹文秘上搜索。

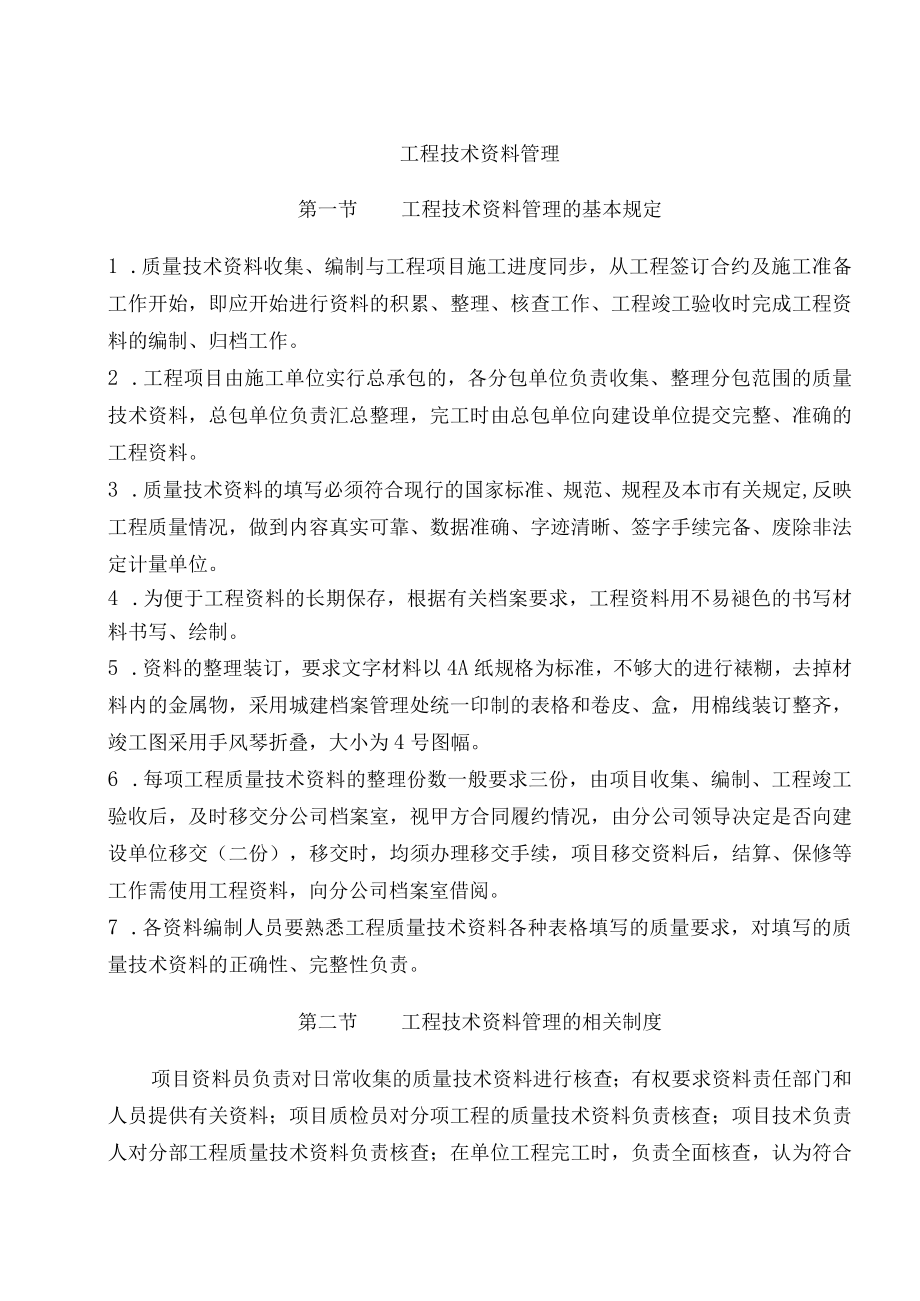

1、工程技术资料管理第一节工程技术资料管理的基本规定1 .质量技术资料收集、编制与工程项目施工进度同步,从工程签订合约及施工准备工作开始,即应开始进行资料的积累、整理、核查工作、工程竣工验收时完成工程资料的编制、归档工作。2 .工程项目由施工单位实行总承包的,各分包单位负责收集、整理分包范围的质量技术资料,总包单位负责汇总整理,完工时由总包单位向建设单位提交完整、准确的工程资料。3 .质量技术资料的填写必须符合现行的国家标准、规范、规程及本市有关规定,反映工程质量情况,做到内容真实可靠、数据准确、字迹清晰、签字手续完备、废除非法定计量单位。4 .为便于工程资料的长期保存,根据有关档案要求,工程资料

2、用不易褪色的书写材料书写、绘制。5 .资料的整理装订,要求文字材料以4A纸规格为标准,不够大的进行裱糊,去掉材料内的金属物,采用城建档案管理处统一印制的表格和卷皮、盒,用棉线装订整齐,竣工图采用手风琴折叠,大小为4号图幅。6 .每项工程质量技术资料的整理份数一般要求三份,由项目收集、编制、工程竣工验收后,及时移交分公司档案室,视甲方合同履约情况,由分公司领导决定是否向建设单位移交(二份),移交时,均须办理移交手续,项目移交资料后,结算、保修等工作需使用工程资料,向分公司档案室借阅。7 .各资料编制人员要熟悉工程质量技术资料各种表格填写的质量要求,对填写的质量技术资料的正确性、完整性负责。第二节

3、工程技术资料管理的相关制度项目资料员负责对日常收集的质量技术资料进行核查;有权要求资料责任部门和人员提供有关资料;项目质检员对分项工程的质量技术资料负责核查;项目技术负责人对分部工程质量技术资料负责核查;在单位工程完工时,负责全面核查,认为符合要求后,该工程资料才能向质安科申报初验;公司质安科及档案室负责工程竣工验收前的核查工作,确认无误后,报公司总工程师核准,项目才能向常州市质监站提出工程核验。第三节工程技术资料提供的责任人员和内容要求一、现场技术员需提供的资料和内容要求1、开工、竣工报告(含停工报告、复工报告):三份存档的资料逐份填写,盖章签名齐全。实际开工、竣工日期栏填写清楚。2、图纸会

4、审纪录:设计院、建设单位、监理单位、施工单位四方参加会审的单位要写全称,参加人员名字禁止用职称代替,签名盖章齐全。会审的工程项目的名称填写正确,分阶段会审的要标明所分工程阶段。图号填写正确,问题处理意见填写的文字精炼、表达确切,必要时绘简图。3、设计变更通知单:变更通知单通常由设计单位填发,如建设单位设计变更时,必须经设计单位批准,并有签证手续。4、施工组织设计:视工程的性质、规模、建筑结构、复杂程度、工期等确定设计的内容和深度,内容完整,满足施工组织和指导施工的需要。符合归档要求的施工组织设计还具备审批、审核签名齐全,盖有公章。5、施工技术总结:涉及采用的施工方法,主要的技术措施和实施效果,

5、采用的先进技术、工艺的经济比较结果,技术性能、关键技术问题,与国内外先进技术相比达到的先进程度,突出的经验教训和体会,易出现的质量问题和防治对策,需要有待进一步解决的技术问题,技术经济效益对比等,要详细叙述。6、基础、主体工程验收记录:表中质量评定等级必须意见一致,甲方、设计、施工、质监签名、盖章要齐全。存档三份要逐份填写字迹工整。7、技术核定通知单、工程联系单:在施工过程中,因施工条件、材料规格、品种和质量不能满足设计要求以及合理化建设等原因,需要进行施工图修改时,由施工单位提出技术核定单,核定内容应一事一单,对存在问题处理意见填写确切,必要时附图说明,签名手续完备。8、质量事故处理报告:简

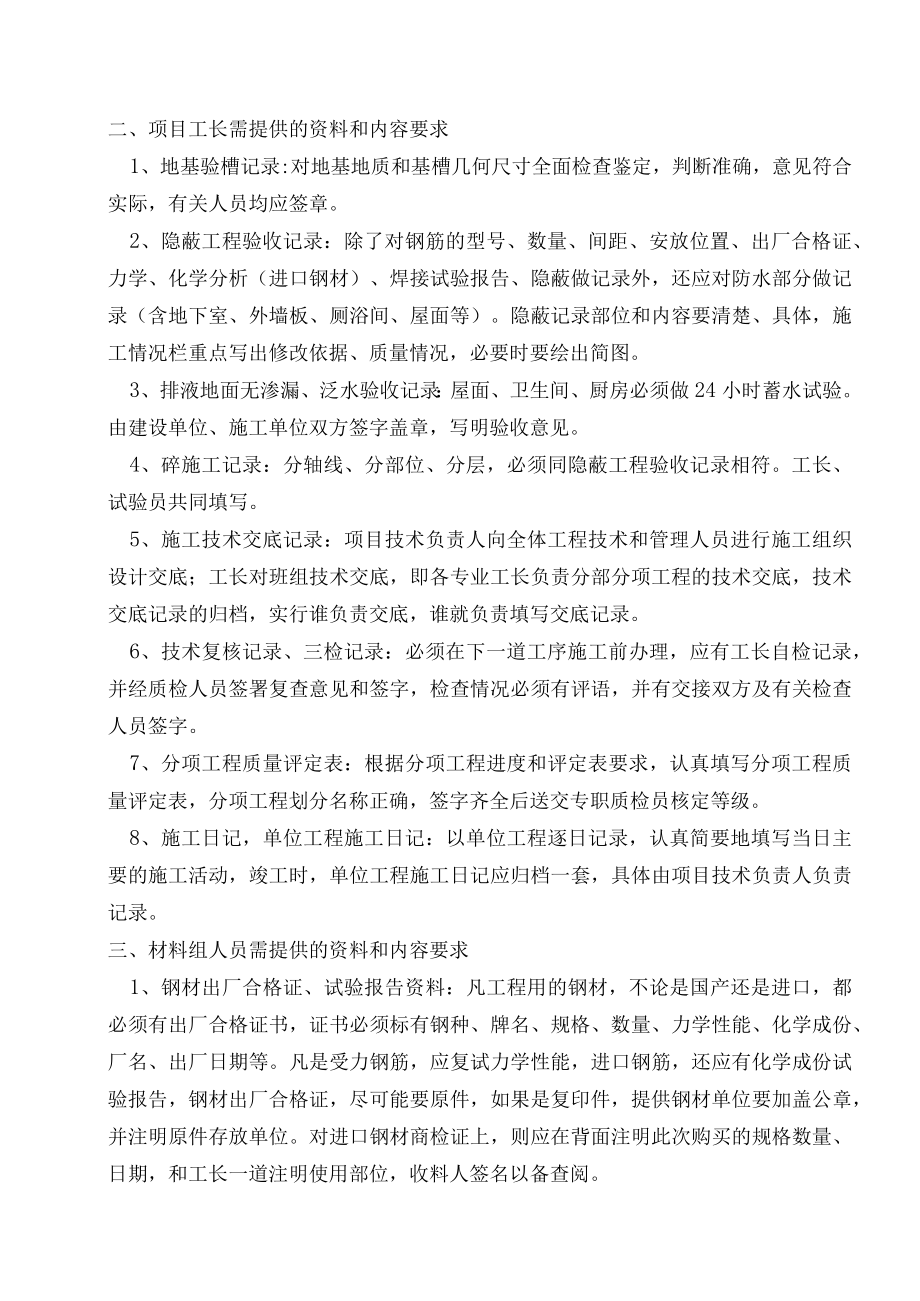

6、明填写事故发生的时间、工程部位、事故情况及主要原因,提出处理事故的技术性方案、意见,必要时绘制简图。二、项目工长需提供的资料和内容要求1、地基验槽记录:对地基地质和基槽几何尺寸全面检查鉴定,判断准确,意见符合实际,有关人员均应签章。2、隐蔽工程验收记录:除了对钢筋的型号、数量、间距、安放位置、出厂合格证、力学、化学分析(进口钢材)、焊接试验报告、隐蔽做记录外,还应对防水部分做记录(含地下室、外墙板、厕浴间、屋面等)。隐蔽记录部位和内容要清楚、具体,施工情况栏重点写出修改依据、质量情况,必要时要绘出简图。3、排液地面无渗漏、泛水验收记录:屋面、卫生间、厨房必须做24小时蓄水试验。由建设单位、施工

7、单位双方签字盖章,写明验收意见。4、碎施工记录:分轴线、分部位、分层,必须同隐蔽工程验收记录相符。工长、试验员共同填写。5、施工技术交底记录:项目技术负责人向全体工程技术和管理人员进行施工组织设计交底;工长对班组技术交底,即各专业工长负责分部分项工程的技术交底,技术交底记录的归档,实行谁负责交底,谁就负责填写交底记录。6、技术复核记录、三检记录:必须在下一道工序施工前办理,应有工长自检记录,并经质检人员签署复查意见和签字,检查情况必须有评语,并有交接双方及有关检查人员签字。7、分项工程质量评定表:根据分项工程进度和评定表要求,认真填写分项工程质量评定表,分项工程划分名称正确,签字齐全后送交专职

8、质检员核定等级。8、施工日记,单位工程施工日记:以单位工程逐日记录,认真简要地填写当日主要的施工活动,竣工时,单位工程施工日记应归档一套,具体由项目技术负责人负责记录。三、材料组人员需提供的资料和内容要求1、钢材出厂合格证、试验报告资料:凡工程用的钢材,不论是国产还是进口,都必须有出厂合格证书,证书必须标有钢种、牌名、规格、数量、力学性能、化学成份、厂名、出厂日期等。凡是受力钢筋,应复试力学性能,进口钢筋,还应有化学成份试验报告,钢材出厂合格证,尽可能要原件,如果是复印件,提供钢材单位要加盖公章,并注明原件存放单位。对进口钢材商检证上,则应在背面注明此次购买的规格数量、日期,和工长一道注明使用

9、部位,收料人签名以备查阅。2、焊接(剂)合格证资料:用于焊接的焊条、焊丝、焊剂,都要有出厂合格证,不能用抄件代替。3、水泥出厂合格证或试验报告资料:进场的水泥,必须有出厂合格证,合格证中应标明细度,凝结时间、安定性、强度等内容,厂家的水泥试验报告应包括3天和7天的强度数值。水泥28天的强度数值补报,在水泥出厂32天内补送给施工单位。若为复印件处理同钢材出厂合格证。4、砖、砌体出厂合格证或试验报告资料:工程主体或基础分部用的砖、砌体要有出厂合格证,或者有试验报告,合格证和试验报告,一般不能用复印件,要有原件。5、防水材料合格证、试验报告:防水工程和防水屋面用的各种型号和品种的防水材料都要有相应的

10、合格证和试验报告。6、砂外加剂合格证,其它进口材料设备商检证产地证:施工中所用碎添加剂的合格证都要齐全。7、构件合格证:构件主要是预制碎构件、塑钢门窗和木门窗,都要有出厂合格证,及企业出厂合格证或质量检查评定。四、试验员需提供的资料和内容要求1 .碎、砂浆配合比设计单:代表部位清楚、数字准确无误,审定意见明确肯定,表格的填写应用黑色碳素钢笔写。2 .碎、砂浆试件强度试验报告;及数理统计报告;碎抗渗试验报告。(1)砌筑砂浆按每一层楼(或每250立方砌体)的每一个配合比至少制作一组试块作抗压强度检验。取样在搅拌机出料口,或砂浆运输槽内的三个不同部位集取。每组6个70.7X70.7义70.7mm试块

11、。(2)普通税A.每100盘,但不超过100方的同配合比的碎,取样次数不得少于一次。B.每一工作班拌制同配合比的碎不足100盘时,其取样次数不得少于一次。以上在浇筑地点随机抽取,但每组试件应在同一盘和同一车运送的碎中抽取,每组3个试块。(3)防水碎连续浇筑碎量为500立方以下时,应留两组抗渗试块,每增加25(500立方应增留两组抗渗试块;在浇筑地点从同盘搅拌或同一车运送的碎中取一组。每组六个试块。当设计有强度等级时,还应按普通碎要求留置碎的立方体抗压强度试块。4.钢材、送样试验报告:按材料规格、代表批量抽样送检,使用部位填写清楚,按试验结果判定钢材等级。钢筋按同一规格、同一品种、同一炉号的钢筋

12、每60t以内为一批取样,在料堆中随机抽取2根钢筋,各切取拉伸件、冷弯件各1根,拉伸件长度不短于10d+100m,冷弯件长度不短于10d+100m,数量为拉伸2件,冷弯2件。焊接试验报告:焊接试验报告除按表格规定填写外,还应在备注栏填写焊工姓名及焊工上岗证编号。(1)电弧焊工厂焊接条件下,以300个同类型接头(同钢筋级别同接头类型)为一批,从成品中每批切取3个接头。在现场安装条件下,每一楼层中以300个同类型接头(同钢筋级别、同接头型式、同焊接位置)作为一批,不足300个时,仍作为一批,从成品中每批切取3个接头。(2)闪光对焊A.在同一班内,按同一焊接参数完成的200个同类型接头作为一批。8.

13、一周内连续焊时,可以累计计算。一周内不足200个接头时,亦按一批计算。以上从每批成品中切取6个试件,3个抗拉,3个抗弯。(3)电渣压力焊A.一般构筑物中,每300个同类型接头(同钢筋级别,钢筋直径)作为一批。B.现浇钢筋砂框架结构中,每一楼层中以300个同类型接头作为一批,不足300个时,仍作为一批。以上从成品中切取3个试件进行抗拉。5 .水泥送样试验报告:按材料代表批量,品种抽样送检,使用部位、出厂日期等填写清楚,试验结果不符合标准,不能用于主体结构。(1)水泥取样分袋装水泥,以不超过IOOI,同一次进场的同编号为一批。(2)散装水泥以不超过500t,同一次进场的同标号、同编号为一批。用取样

14、筒取样,袋装水泥在堆场的20个部位等量取样,散装水泥随机从不少于三个车罐中等量抽取,数量均为12kg。6 .砖、砌体送样试验报告:按材料规格,代表批量送检,使用部位、产地厂名填写清楚,评定结果正确无误。(1)烧结普通砖以3.515万为一批,不足3.5万也作一批,且不得超过砖厂一条生产线的日产量。用机械方法在砖垛中抽取50块进行外观质量检查和尺寸偏差检查,检查后抽取40块作物理力学试验。力学强度10块,抗冻性5块,泛霉10块,石灰爆裂5块,吸水率5块,备用5块。当监督部门只要求进行强度检验时,取样数为10至15块。(2)於小型空心砌块取样以同一种原料、同等标号、同一工艺制成同等级IooOO块及以

15、下一个批量。随机在产品中抽取32块作外观质量检验,由外观检验合格的砌块中,随机抽取5块作抗压强度检验,3块作相对含水率检验,3块作抗渗性检验。7 .防水材料试验报告:按材料的品种、规格抽样送检,试验结果与送样品种不一致时应注明,试验项目填写正确。石油沥青按同一批、同一规格以2t为一批,不足2t也按一批,从不同部位取5处洁净试样,每处所取数量大致相等,数量为2kg。各种防水涂料每IOt为一批,不足Iot按一批抽检。8 .回填土密实度试验记录数字准确,简图标明,返工轴线部位深度标明,试验结果附上。回填土取样,柱基抽总数的10%,但不少于5点,管沟、基槽每长2050m取一点,但每层不少于1点,基坑或

16、室内每100500m取1点,但每层不少于1点,室外平整场地每400900m取1点,但每层不少于1点。并附回填土分层夯填、取样布点及编号的平面图。五、测量组需提供的资料和内容要求1、施工测量放线控制桩交验复核记录;2、测量定位成果复查记录及图表;3、建筑物沉降(变形)观测记录及图表;4、建筑物垂直度观测记录及图表;5、桩位定位测量放线图;以上归档的测量记录要求数字准确无误,用黑色碳素钢笔填写,签名盖章齐全,符合规范的要求,荷重增加,按建筑物层数填写,简图上各测点应编号。六、质检员需提供的资料和内容要求1、分项工程质量评定表:复核分项工程质量评定表是否按要求逐条填写,认真评定质量等级。2、分部工程质量评定表:根据分部工程质量检验评定表填写,分项工程划分名称填写正确,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
