干砌石工程施工方案.docx

上传人:p** 文档编号:234852 上传时间:2023-04-18 格式:DOCX 页数:1 大小:22.83KB
下载 相关 举报
干砌石工程施工方案.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《干砌石工程施工方案.docx》由会员分享,可在线阅读,更多相关《干砌石工程施工方案.docx(1页珍藏版)》请在第壹文秘上搜索。

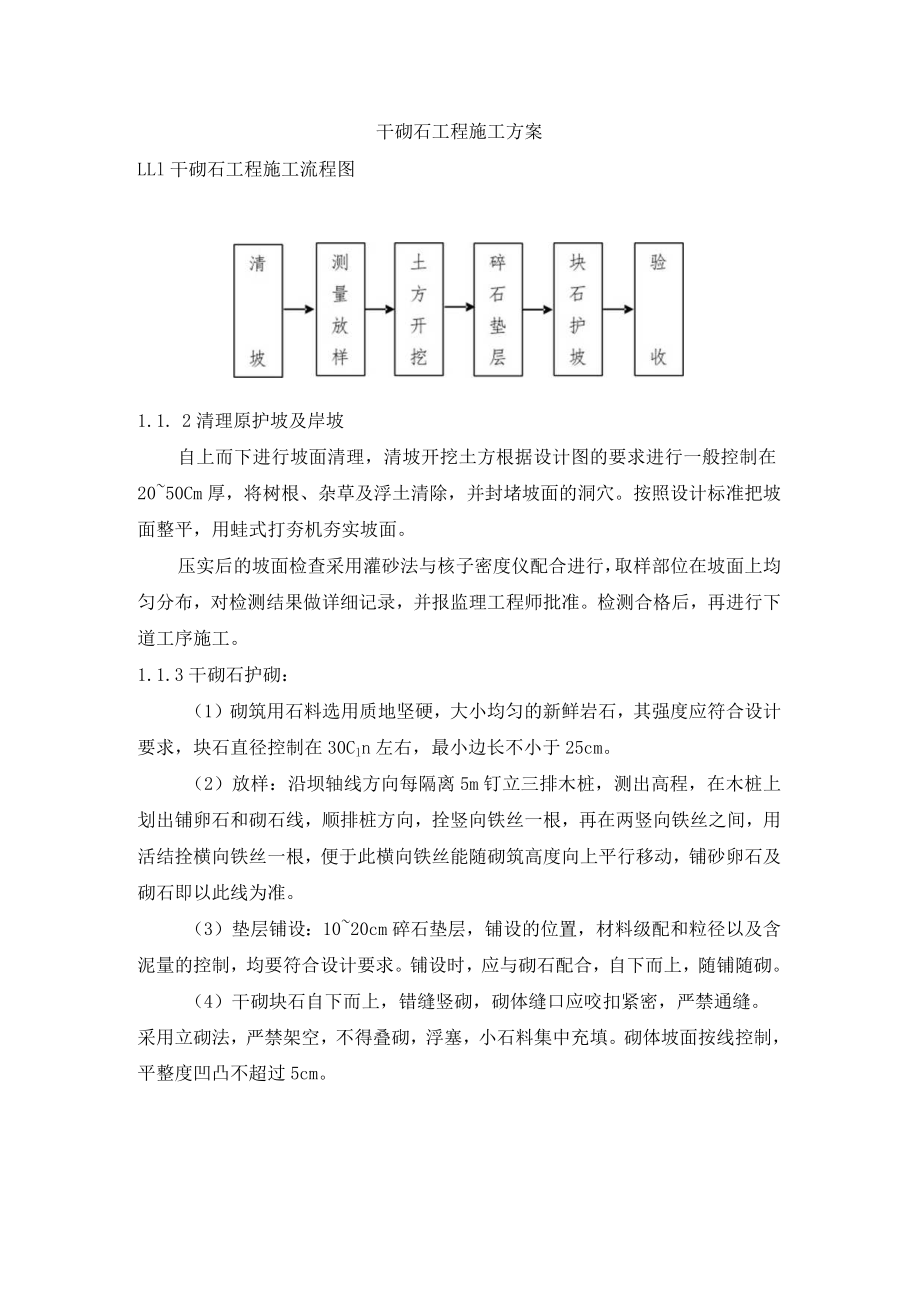

干砌石工程施工方案LLl干砌石工程施工流程图1.1. 2清理原护坡及岸坡自上而下进行坡面清理,清坡开挖土方根据设计图的要求进行一般控制在2050Cm厚,将树根、杂草及浮土清除,并封堵坡面的洞穴。按照设计标准把坡面整平,用蛙式打夯机夯实坡面。压实后的坡面检查采用灌砂法与核子密度仪配合进行,取样部位在坡面上均匀分布,对检测结果做详细记录,并报监理工程师批准。检测合格后,再进行下道工序施工。1.1.3干砌石护砌:(1)砌筑用石料选用质地坚硬,大小均匀的新鲜岩石,其强度应符合设计要求,块石直径控制在30Cln左右,最小边长不小于25cm。(2)放样:沿坝轴线方向每隔离5m钉立三排木桩,测出高程,在木桩上划出铺卵石和砌石线,顺排桩方向,拴竖向铁丝一根,再在两竖向铁丝之间,用活结拴横向铁丝一根,便于此横向铁丝能随砌筑高度向上平行移动,铺砂卵石及砌石即以此线为准。(3)垫层铺设:1020cm碎石垫层,铺设的位置,材料级配和粒径以及含泥量的控制,均要符合设计要求。铺设时,应与砌石配合,自下而上,随铺随砌。(4)干砌块石自下而上,错缝竖砌,砌体缝口应咬扣紧密,严禁通缝。采用立砌法,严禁架空,不得叠砌,浮塞,小石料集中充填。砌体坡面按线控制,平整度凹凸不超过5cm。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
