底板混凝土施工工艺标准.docx

上传人:p** 文档编号:235940 上传时间:2023-04-18 格式:DOCX 页数:5 大小:56.26KB
下载 相关 举报
底板混凝土施工工艺标准.docx_第1页
第1页 / 共5页
底板混凝土施工工艺标准.docx_第2页
第2页 / 共5页
底板混凝土施工工艺标准.docx_第3页
第3页 / 共5页
底板混凝土施工工艺标准.docx_第4页
第4页 / 共5页
底板混凝土施工工艺标准.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《底板混凝土施工工艺标准.docx》由会员分享,可在线阅读,更多相关《底板混凝土施工工艺标准.docx(5页珍藏版)》请在第壹文秘上搜索。

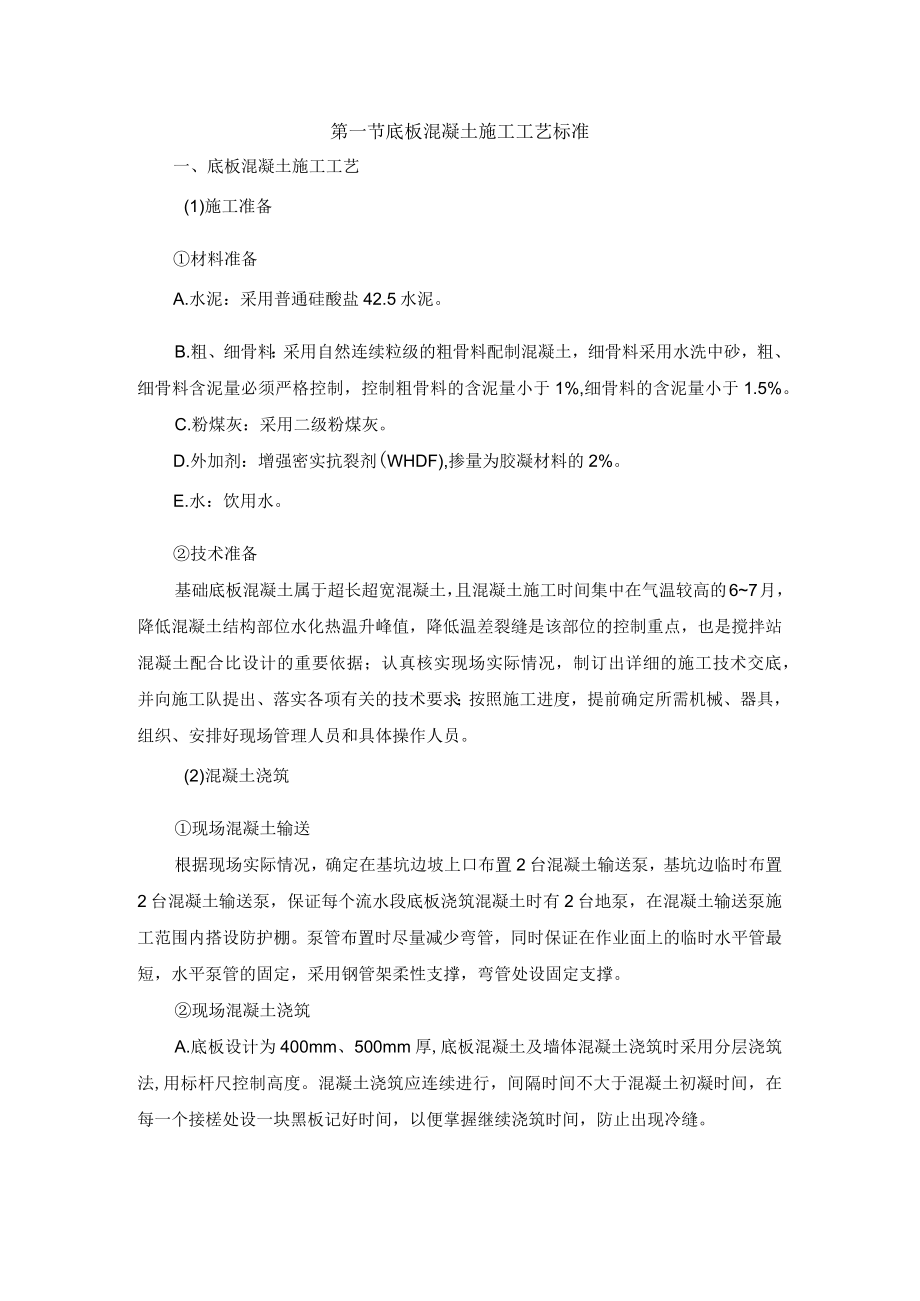

1、第一节底板混凝土施工工艺标准一、底板混凝土施工工艺(1)施工准备材料准备A.水泥:采用普通硅酸盐42.5水泥。B.粗、细骨料:采用自然连续粒级的粗骨料配制混凝土,细骨料采用水洗中砂,粗、细骨料含泥量必须严格控制,控制粗骨料的含泥量小于1%,细骨料的含泥量小于1.5%。C.粉煤灰:采用二级粉煤灰。D.外加剂:增强密实抗裂剂(WHDF),掺量为胶凝材料的2%。E.水:饮用水。技术准备基础底板混凝土属于超长超宽混凝土,且混凝土施工时间集中在气温较高的67月,降低混凝土结构部位水化热温升峰值,降低温差裂缝是该部位的控制重点,也是搅拌站混凝土配合比设计的重要依据;认真核实现场实际情况,制订出详细的施工技

2、术交底,并向施工队提出、落实各项有关的技术要求;按照施工进度,提前确定所需机械、器具,组织、安排好现场管理人员和具体操作人员。(2)混凝土浇筑现场混凝土输送根据现场实际情况,确定在基坑边坡上口布置2台混凝土输送泵,基坑边临时布置2台混凝土输送泵,保证每个流水段底板浇筑混凝土时有2台地泵,在混凝土输送泵施工范围内搭设防护棚。泵管布置时尽量减少弯管,同时保证在作业面上的临时水平管最短,水平泵管的固定,采用钢管架柔性支撑,弯管处设固定支撑。现场混凝土浇筑A.底板设计为400mm、500mm厚,底板混凝土及墙体混凝土浇筑时采用分层浇筑法,用标杆尺控制高度。混凝土浇筑应连续进行,间隔时间不大于混凝土初凝

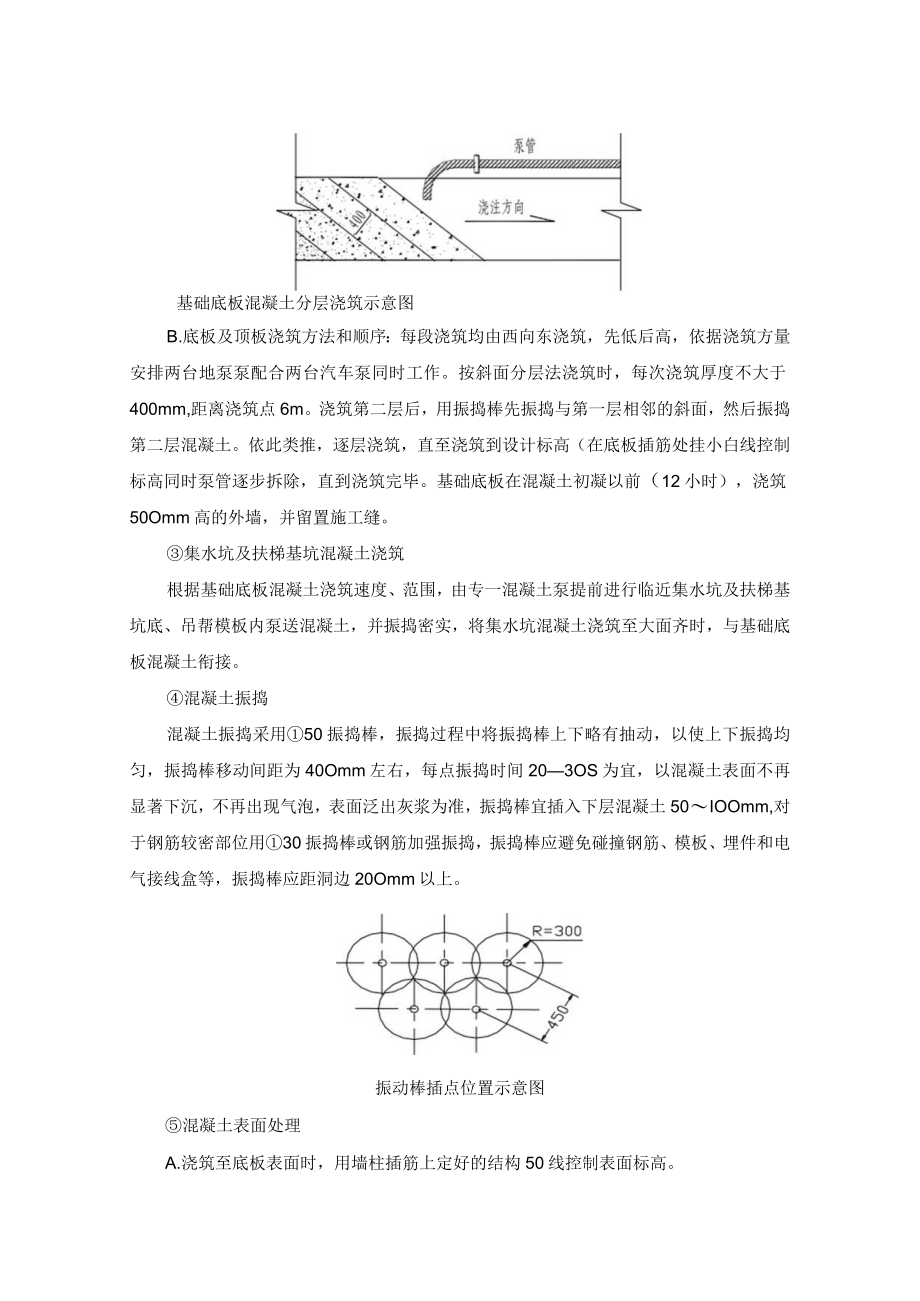

3、时间,在每一个接槎处设一块黑板记好时间,以便掌握继续浇筑时间,防止出现冷缝。基础底板混凝土分层浇筑示意图B.底板及顶板浇筑方法和顺序:每段浇筑均由西向东浇筑,先低后高,依据浇筑方量安排两台地泵泵配合两台汽车泵同时工作。按斜面分层法浇筑时,每次浇筑厚度不大于400mm,距离浇筑点6m。浇筑第二层后,用振捣棒先振捣与第一层相邻的斜面,然后振捣第二层混凝土。依此类推,逐层浇筑,直至浇筑到设计标高(在底板插筋处挂小白线控制标高同时泵管逐步拆除,直到浇筑完毕。基础底板在混凝土初凝以前(12小时),浇筑50Omm高的外墙,并留置施工缝。集水坑及扶梯基坑混凝土浇筑根据基础底板混凝土浇筑速度、范围,由专一混凝

4、土泵提前进行临近集水坑及扶梯基坑底、吊帮模板内泵送混凝土,并振捣密实,将集水坑混凝土浇筑至大面齐时,与基础底板混凝土衔接。混凝土振捣混凝土振捣采用50振捣棒,振捣过程中将振捣棒上下略有抽动,以使上下振捣均匀,振捣棒移动间距为40Omm左右,每点振捣时间203OS为宜,以混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准,振捣棒宜插入下层混凝土50IOOmm,对于钢筋较密部位用30振捣棒或钢筋加强振捣,振捣棒应避免碰撞钢筋、模板、埋件和电气接线盒等,振捣棒应距洞边20Omm以上。振动棒插点位置示意图混凝土表面处理A.浇筑至底板表面时,用墙柱插筋上定好的结构50线控制表面标高。B.用4m刮杆找

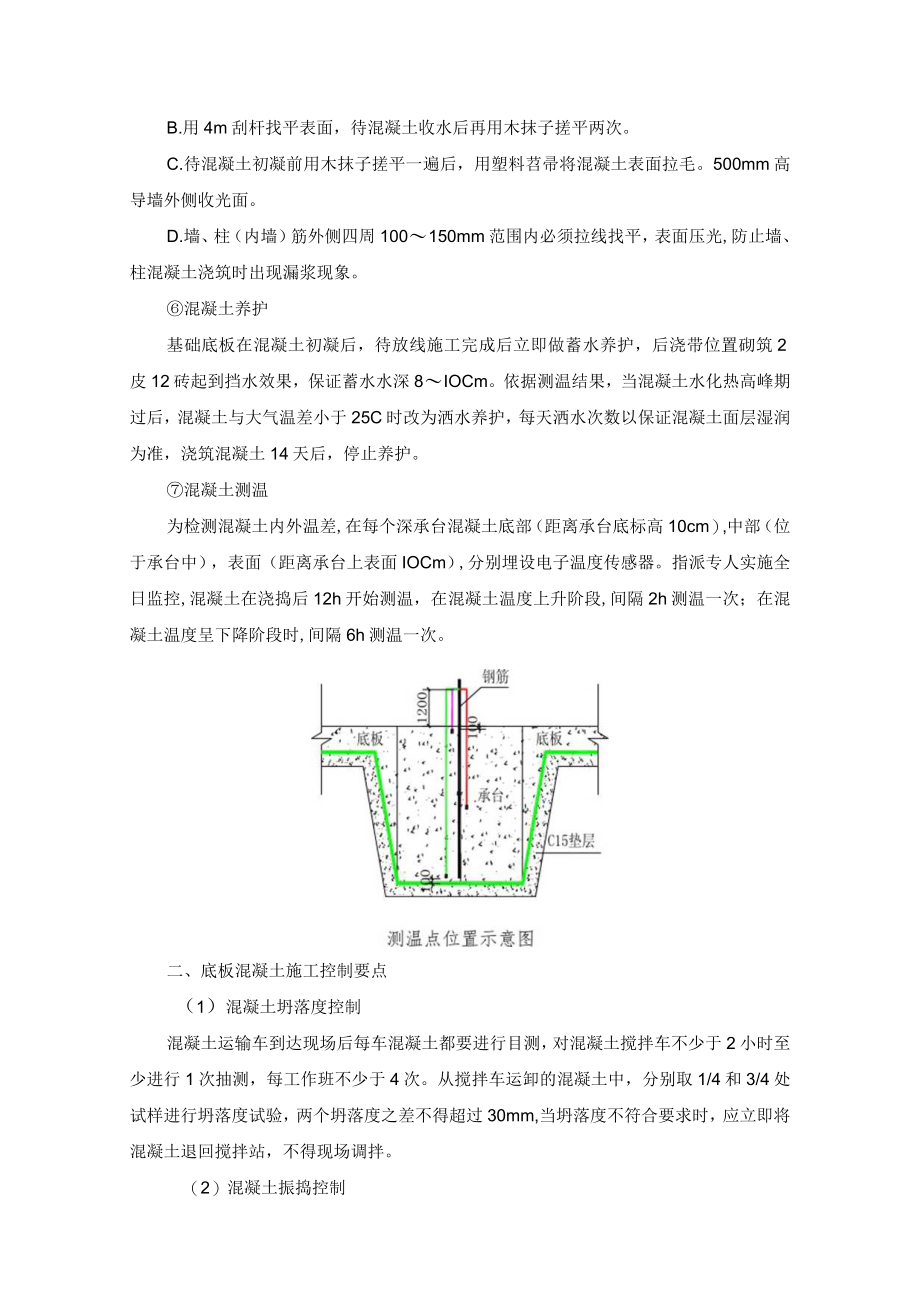

5、平表面,待混凝土收水后再用木抹子搓平两次。C.待混凝土初凝前用木抹子搓平一遍后,用塑料苕帚将混凝土表面拉毛。500mm高导墙外侧收光面。D.墙、柱(内墙)筋外侧四周100150mm范围内必须拉线找平,表面压光,防止墙、柱混凝土浇筑时出现漏浆现象。混凝土养护基础底板在混凝土初凝后,待放线施工完成后立即做蓄水养护,后浇带位置砌筑2皮12砖起到挡水效果,保证蓄水水深8IOCm。依据测温结果,当混凝土水化热高峰期过后,混凝土与大气温差小于25C时改为洒水养护,每天洒水次数以保证混凝土面层湿润为准,浇筑混凝土14天后,停止养护。混凝土测温为检测混凝土内外温差,在每个深承台混凝土底部(距离承台底标高10c

6、m),中部(位于承台中),表面(距离承台上表面IOCm),分别埋设电子温度传感器。指派专人实施全日监控,混凝土在浇捣后12h开始测温,在混凝土温度上升阶段,间隔2h测温一次;在混凝土温度呈下降阶段时,间隔6h测温一次。二、底板混凝土施工控制要点(1)混凝土坍落度控制混凝土运输车到达现场后每车混凝土都要进行目测,对混凝土搅拌车不少于2小时至少进行1次抽测,每工作班不少于4次。从搅拌车运卸的混凝土中,分别取1/4和3/4处试样进行坍落度试验,两个坍落度之差不得超过30mm,当坍落度不符合要求时,应立即将混凝土退回搅拌站,不得现场调拌。(2)混凝土振捣控制浇筑时每条泵管配备24条振动棒,使混凝土自然

7、缓慢流动,然后全面振捣,振捣应按要求,不得漏振,不得过振。(3)混凝土表面处理控制混凝土浇筑到底板顶标高后要做认真处理,用大刮杠刮平混凝土表面,待混凝土收水后再用木抹子搓平两次,初凝前再用木抹子搓平一遍,以闭合收缩裂缝。(4)混凝土养护控制前期养护由专人测量蓄水深度,保证蓄水深度为80-IOOmm,后期人工洒水养护时,要保证底板混凝土底板湿润,养护时间不得少于14天。(5)混凝土测温控制测温人员严格按照测温时间间隔要求操作,及时统计测温数据,如发现核心温度与表面温度差大于22时,测温人员要及时上报技术部,由技术部会同施工部门、材料部门采取措施,保证混凝土核心温度与表面温差不超过25。三、底板混

8、凝土质量标准(1)保证项目表5:基础底板混凝土质量保证项目序号项目检查数量检验方法1混凝土所用原材全部商碎站提供检测报告2混凝土配合比、施工缝处理检查施工记录3混凝土试块的取样制作、养护、试验检查标养龄期28d试块抗压强度的试验报告(2)基本项目表6:基础底板混凝土质量基本项目序号项目检查数量检验方法标准1蜂窝按有代表性的自然间抽查10%尺量外露石子面积及深度一处不大于200cm2,累计不大于400cm22孔洞凿去孔洞周围松动石子,尺量孔洞面积及深度。无3主筋露筋尺量钢筋外露长度无4缝隙夹渣层凿去夹渣层,尺量缝隙长度和深度无(3)允许偏差项目表7:基础底板混凝土质量允许偏差项目序号项目允许偏差检查数量检验方法1轴线位移基础10测量两点用尺量检查2垂直度层高W5m8吊线3标高层高5测量两点用水准仪4截面尺寸基础宽、高5测量两点用尺量检查5表面平整度3全查2m靠尺和楔形塞尺6角线顺直度3拉线、尺量7保护层厚度基础5尺量8预埋钢板中心线位置偏移10测量两点用尺量检查9预留孔、洞中心线位移10测量两点用尺量检查

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
