建二通〔2016〕185号 附件5:工程项目技术检查表.docx

上传人:p** 文档编号:236107 上传时间:2023-04-18 格式:DOCX 页数:4 大小:29.77KB
下载 相关 举报
建二通〔2016〕185号 附件5:工程项目技术检查表.docx_第1页
第1页 / 共4页
建二通〔2016〕185号 附件5:工程项目技术检查表.docx_第2页
第2页 / 共4页
建二通〔2016〕185号 附件5:工程项目技术检查表.docx_第3页
第3页 / 共4页
建二通〔2016〕185号 附件5:工程项目技术检查表.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《建二通〔2016〕185号 附件5:工程项目技术检查表.docx》由会员分享,可在线阅读,更多相关《建二通〔2016〕185号 附件5:工程项目技术检查表.docx(4页珍藏版)》请在第壹文秘上搜索。

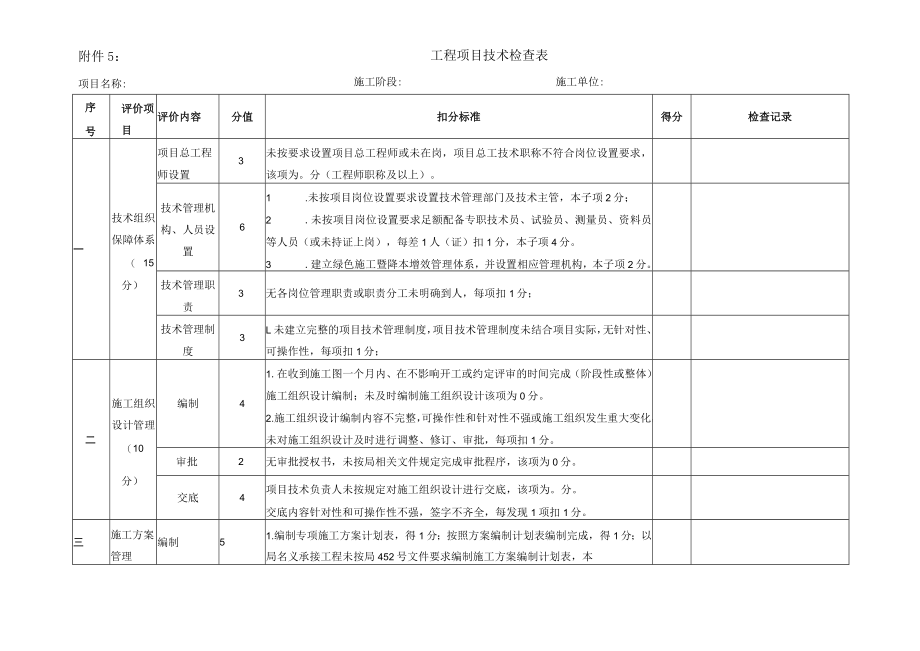

1、附件5:项目名称:工程项目技术检查表序号评价项目评价内容分值扣分标准得分检查记录一技术组织保障体系(15分)项目总工程师设置3未按要求设置项目总工程师或未在岗,项目总工技术职称不符合岗位设置要求,该项为。分(工程师职称及以上)。技术管理机构、人员设置61 .未按项目岗位设置要求设置技术管理部门及技术主管,本子项2分;2 .未按项目岗位设置要求足额配备专职技术员、试验员、测量员、资料员等人员(或未持证上岗),每差1人(证)扣1分,本子项4分。3 .建立绿色施工暨降本增效管理体系,并设置相应管理机构,本子项2分。技术管理职责3无各岗位管理职责或职责分工未明确到人,每项扣1分;技术管理制度3L未建立

2、完整的项目技术管理制度,项目技术管理制度未结合项目实际,无针对性、可操作性,每项扣1分;二施工组织设计管理(10分)编制41 .在收到施工图一个月内、在不影响开工或约定评审的时间完成(阶段性或整体)施工组织设计编制;未及时编制施工组织设计该项为0分。2 .施工组织设计编制内容不完整,可操作性和针对性不强或施工组织发生重大变化,未对施工组织设计及时进行调整、修订、审批,每项扣1分。审批2无审批授权书,未按局相关文件规定完成审批程序,该项为0分。交底4项目技术负责人未按规定对施工组织设计进行交底,该项为。分。交底内容针对性和可操作性不强,签字不齐全,每发现1项扣1分。三施工方案管理编制51.编制专

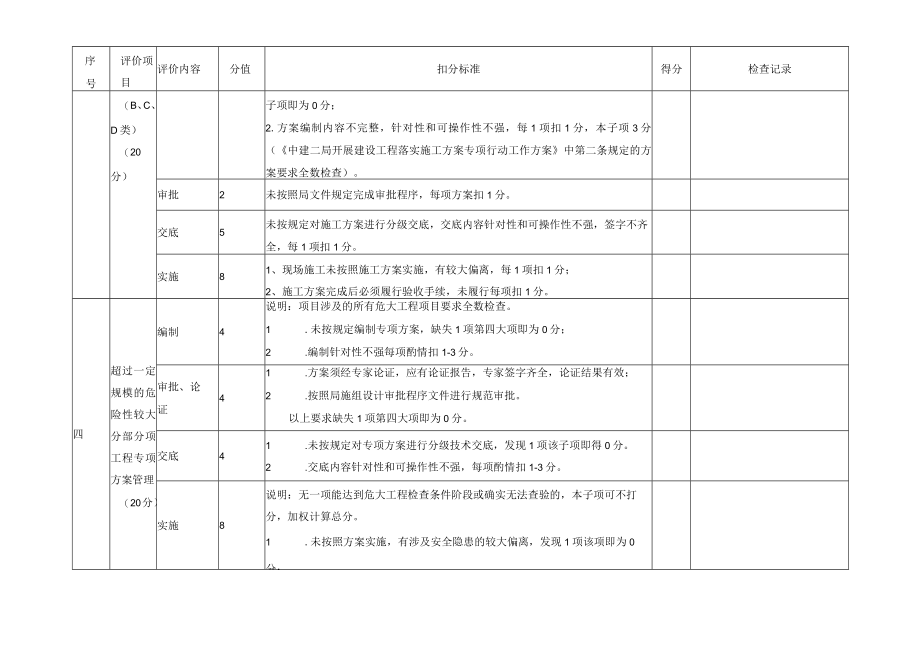

3、项施工方案计划表,得1分;按照方案编制计划表编制完成,得1分;以局名义承接工程未按局452号文件要求编制施工方案编制计划表,本施工单位:施工阶段:序号评价项目评价内容分值扣分标准得分检查记录(B、C、D类)(20分)子项即为0分;2.方案编制内容不完整,针对性和可操作性不强,每1项扣1分,本子项3分(中建二局开展建设工程落实施工方案专项行动工作方案中第二条规定的方案要求全数检查)。审批2未按照局文件规定完成审批程序,每项方案扣1分。交底5未按规定对施工方案进行分级交底,交底内容针对性和可操作性不强,签字不齐全,每1项扣1分。实施81、现场施工未按照施工方案实施,有较大偏离,每1项扣1分;2、施

4、工方案完成后必须履行验收手续,未履行每项扣1分。四超过一定规模的危险性较大分部分项工程专项方案管理(20分)编制4说明:项目涉及的所有危大工程项目要求全数检查。1 .未按规定编制专项方案,缺失1项第四大项即为0分;2 .编制针对性不强每项酌情扣1-3分。审批、论证41 .方案须经专家论证,应有论证报告,专家签字齐全,论证结果有效;2 .按照局施组设计审批程序文件进行规范审批。以上要求缺失1项第四大项即为0分。交底41 .未按规定对专项方案进行分级技术交底,发现1项该子项即得0分。2 .交底内容针对性和可操作性不强,每项酌情扣1-3分。实施8说明:无一项能达到危大工程检查条件阶段或确实无法查验的

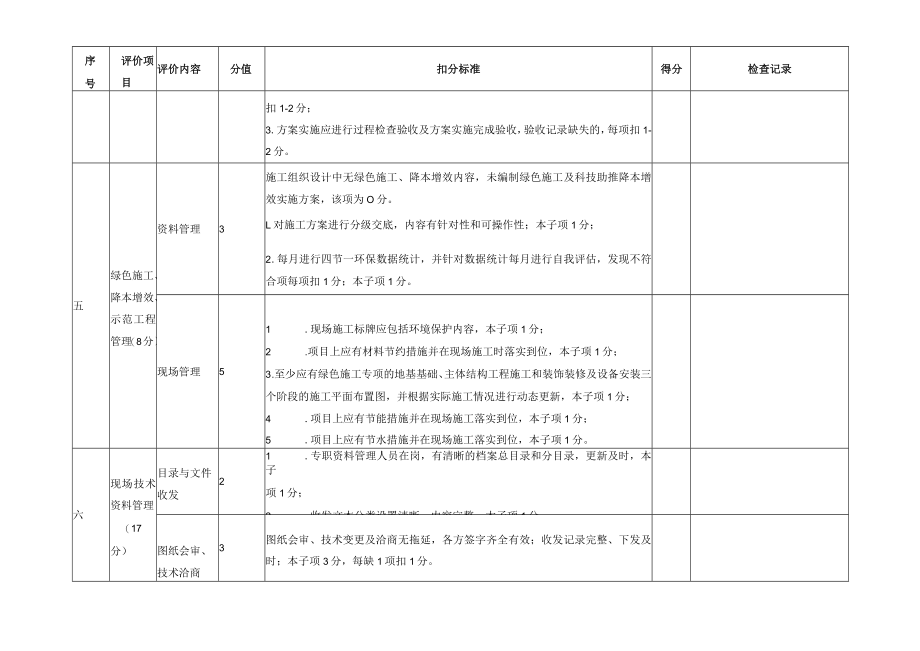

5、,本子项可不打分,加权计算总分。1 .未按照方案实施,有涉及安全隐患的较大偏离,发现1项该项即为0分;2 .方案执行有偏差,或方案中规定的各项检查检测记录不完整的;每项酌情序号评价项目评价内容分值扣分标准得分检查记录扣1-2分;3.方案实施应进行过程检查验收及方案实施完成验收,验收记录缺失的,每项扣1-2分。五绿色施工、降本增效、示范工程管理(8分)资料管理3施工组织设计中无绿色施工、降本增效内容,未编制绿色施工及科技助推降本增效实施方案,该项为O分。L对施工方案进行分级交底,内容有针对性和可操作性;本子项1分;2 .每月进行四节一环保数据统计,并针对数据统计每月进行自我评估,发现不符合项每项

6、扣1分;本子项1分。3 .该项目为示范工程的,需要有月度检查实施记录,本子项1分。现场管理51 .现场施工标牌应包括环境保护内容,本子项1分;2 .项目上应有材料节约措施并在现场施工时落实到位,本子项1分;3 .至少应有绿色施工专项的地基基础、主体结构工程施工和装饰装修及设备安装三个阶段的施工平面布置图,并根据实际施工情况进行动态更新,本子项1分;4 .项目上应有节能措施并在现场施工落实到位,本子项1分;5 .项目上应有节水措施并在现场施工落实到位,本子项1分。六现场技术资料管理(17分)目录与文件收发21 .专职资料管理人员在岗,有清晰的档案总目录和分目录,更新及时,本子项1分;2 .收发文

7、本分类设置清晰,内容完整,木子项1分。图纸会审、技术洽商3图纸会审、技术变更及洽商无拖延,各方签字齐全有效;收发记录完整、下发及时;本子项3分,每缺1项扣1分。序号评价项目评价内容分值扣分标准得分检查记录技术资料121 .有完整的工程技术资料管理计划并有交底记录,资料归档整齐,内容齐全、同步、签字齐全、真实有效。有完整的试验资料、台账、试验报告,质量验收记录,施工记录(含监测记录)资料。本子项10分,检查每个不合格项扣1分。2 .建立项目部施工标准、规范配置清单,本子项2分,未建立该项。分。未及时进行更新和作废,扣1分;未组织对主要标准、规范学习,扣1分。七试验与计量设备管理(10分)试验检验管理41 .编制检验试验计划,本子项2分,未编制该项0分;针对性和可操作性不强或未按计划要求实施,每项扣1分;2 .试验室设置是否规范,试块标准养护室是否符合要求;试块标记是否规范,同条件试块是否按要求制作放置。不符合项每项扣0.5分,本子项2分。计量管理6未建立测量、检测与试验计量设备台账(含分包商),该项为0分。L设备台账中未注明计量设备的有效期限,发现不符合项每项扣1分;本子项2分。2.未按照规定检定设备,使用超过有效期限的计量设备,发现不符合项每项扣1分;本子项4分。合计7个大项22个子项100分检查人:检查日期:项目经理及联系电话:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
