《截污工程模板施工.docx》由会员分享,可在线阅读,更多相关《截污工程模板施工.docx(3页珍藏版)》请在第壹文秘上搜索。

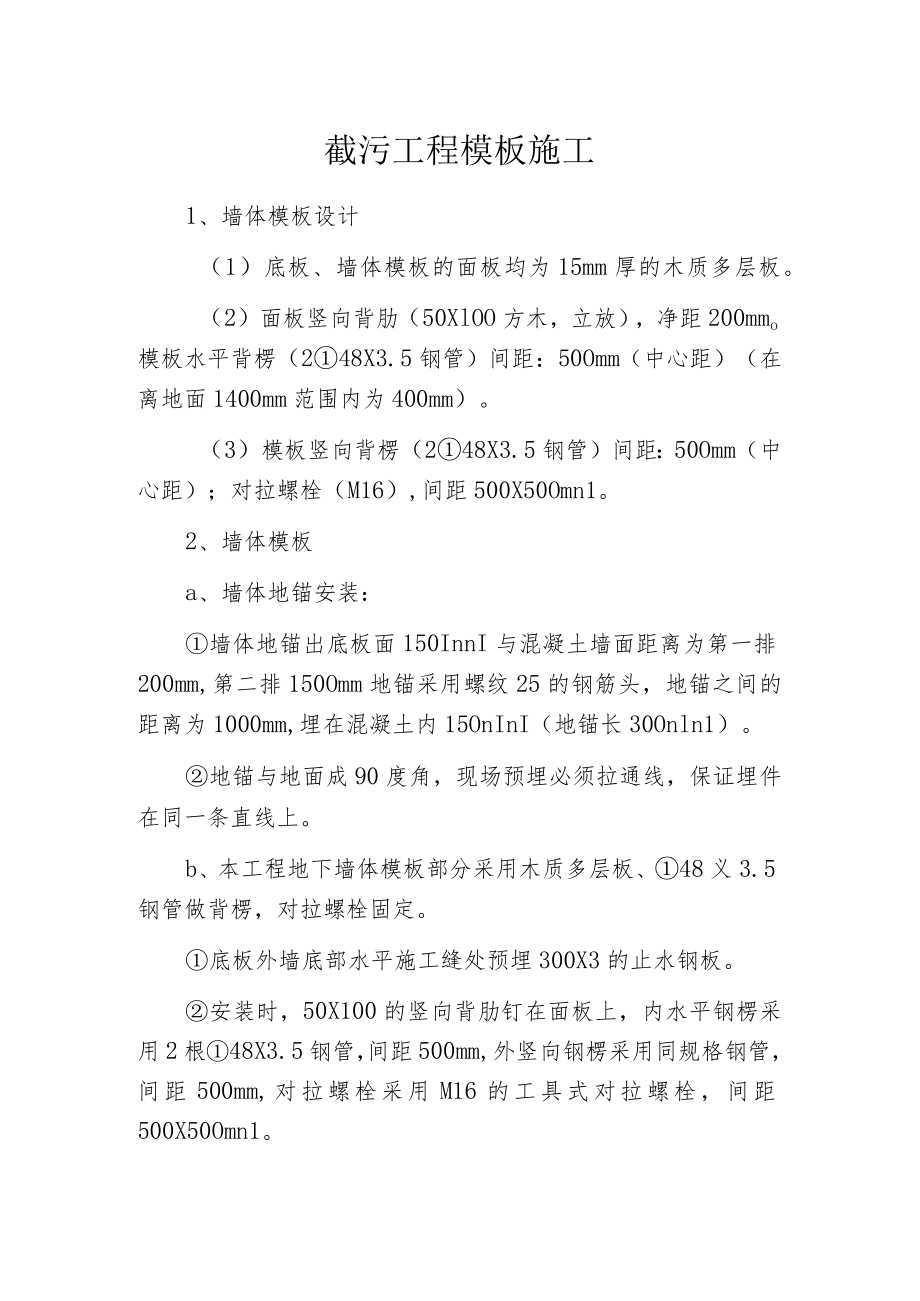

1、截污工程模板施工1、墙体模板设计(1)底板、墙体模板的面板均为15mm厚的木质多层板。(2)面板竖向背肋(50XlOO方木,立放),净距200mmo模板水平背楞(248X3.5钢管)间距:50Omm(中心距)(在离地面1400mm范围内为400mm)。(3)模板竖向背楞(248X3.5钢管)间距:50Omm(中心距);对拉螺栓(M16),间距500X50Omn1。2、墙体模板a、墙体地锚安装:墙体地锚出底板面150InnI与混凝土墙面距离为第一排200mm,第二排150Omm地锚采用螺纹25的钢筋头,地锚之间的距离为1000mm,埋在混凝土内15OnInI(地锚长30Onln1)。地锚与地面成
2、90度角,现场预埋必须拉通线,保证埋件在同一条直线上。b、本工程地下墙体模板部分采用木质多层板、48义3.5钢管做背楞,对拉螺栓固定。底板外墙底部水平施工缝处预埋300X3的止水钢板。安装时,50X100的竖向背肋钉在面板上,内水平钢楞采用2根48X3.5钢管,间距500mm,外竖向钢楞采用同规格钢管,间距500mm,对拉螺栓采用M16的工具式对拉螺栓,间距500X50Omn1。外墙螺栓为防水螺栓,内墙采用M16普通螺栓,使用时预先穿好25的塑料套管,塑料套管必须穿过模板。外墙防水螺栓用M16的工具式对拉螺栓,中间焊止水环,止水环用3mm厚50X50mm钢板,双面焊接,满焊没有缝隙。3、墙体模

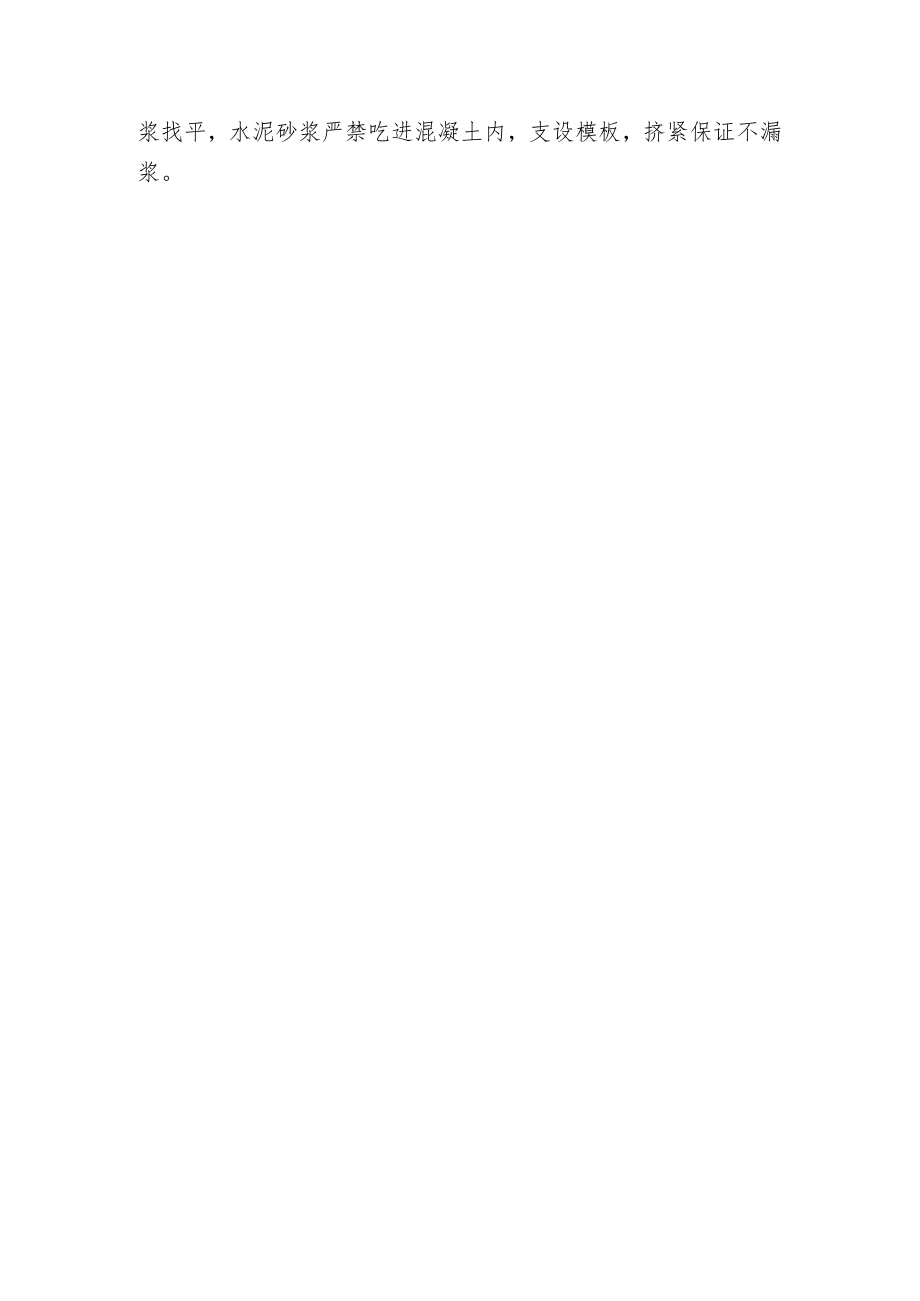

3、板安装(1)模板穿墙螺栓设置,横向间距500mm,竖向间距500mm,距模板上下口均为200mm;先水平后竖向设置双排双48X3.5钢管,全部采用合格扣件。然后使用M16的对拉螺栓固定;墙竖向设三道钢管斜撑(沿纵向间距IOOOmm),分别支撑于从上至下200mm、1200mm.220OnmI处水平钢管背楞(若墙高超过5米,则加设4道斜撑),模板下口与在混凝士浇注前预埋的中25钢筋头挤塞牢固。平整度、垂直度均控制在2mm以内;模板调整垂直后,拧紧穿墙螺栓;钢管斜撑两端用扣件固定,从而拉住模板,防止模板上浮。(3)模板安装完毕后,检查一遍扣件,螺栓是否紧固,模板拼缝及下口是否严密,再办预检手续。(4)外墙模板拆掉时,先拆掉模板后,再取出对拉螺栓连接头,最后使用防水砂浆补平。(5)为防止浇注混凝土时,模板上浮,墙体两侧各拉一道花篮螺栓,下部与预埋的钢筋圆环固定,上部绑扎在距离模板上口300mm的水平横肋上。(6)内墙支模时,先穿好对拉螺栓的套管,然后再穿对拉螺栓。拆模后割掉套管,使用水泥砂浆抹平。(7)墙体支模前必须对根部采用50mm宽,20mm厚的水泥砂浆找平,水泥砂浆严禁吃进混凝土内,支设模板,挤紧保证不漏浆。
