《房建工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《房建工程冬季施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。
1、房建工程冬季施工方案为保证冬期施工的顺利进行,自冬期施工开始前夕起,成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。二、施工准备当气温低于0时,应即采取冬期施工措施,以防止建筑工程遭受冻害。采取冬施措施的大致时间,根据西安多年气温资料,按照室外日平均气温连续5d稳定低于5的范围确定。(一)组织措施1、成立冬季施工领导小组组长:副组长:组员:2、进入冬期施工前,对掺外加剂人员、测温保温人员、火炉管理人员,专门组织技术业务培训,学习

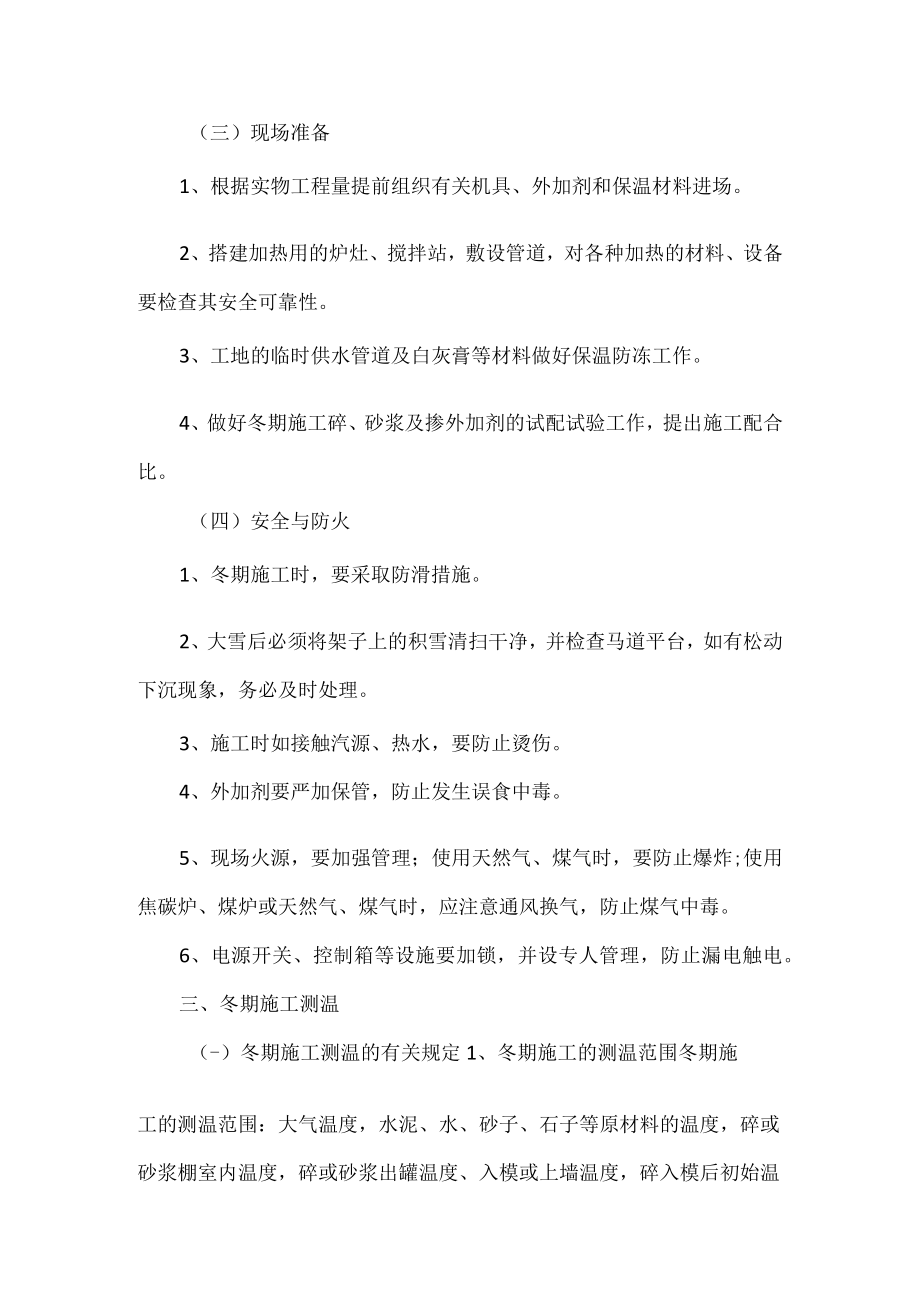

2、本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。3、派专人及时收听天气预报,防止寒流突然袭击。4、试验人员测量施工期间的室外气温,暖棚内气温,砂浆、碎的温度并做好记录。(二)图纸准备凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求。如墙体的高厚比、横墙间距等有关的结构稳定性,以及工程结构能否在冷状态下安全过冬等问题。(三)现场准备1、根据实物工程量提前组织有关机具、外加剂和保温材料进场。2、搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性。3、工地的临时供水管道及白灰膏等材料做好保温防冻工作。4、做好冬期施工碎、砂浆及掺外加剂的试
3、配试验工作,提出施工配合比。(四)安全与防火1、冬期施工时,要采取防滑措施。2、大雪后必须将架子上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。3、施工时如接触汽源、热水,要防止烫伤。4、外加剂要严加保管,防止发生误食中毒。5、现场火源,要加强管理;使用天然气、煤气时,要防止爆炸;使用焦碳炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。6、电源开关、控制箱等设施要加锁,并设专人管理,防止漏电触电。三、冬期施工测温(-)冬期施工测温的有关规定1、冬期施工的测温范围冬期施工的测温范围:大气温度,水泥、水、砂子、石子等原材料的温度,碎或砂浆棚室内温度,碎或砂浆出罐温度、入模
4、或上墙温度,碎入模后初始温度和养护温度等。2、测温人员的职责(1)每天记录大气温度,并报告工地负责人;(2)碎拌合料的温度、砂出罐温度、碎入模温度;(3)碎养护温度的测量:按要求布置测量温孔,绘制测温孔分布图及编号。按要求测温硅养护初始温度、大气温度等。控制硅养护的初始温度和时间。(二)冬期施工测温的准备工作1、人员准备设专人负责测温工作,并于开始测温前组织培训和交底。2、准备好必须的工具测温百叶箱:规格不小于30OmmX30Omm400mm,宜安装于建筑物Iom以外,距地高度约1.5m,通风条件比较好的地方。外表面刷白色油漆。测温计:测量大气温度和环境温度,采用自动温度计录仪,测原材料温度采
5、用玻璃液体温度计。各种温度计在使用前均应进行校验。3.测温孔的设置(1)测温孔布置及深度要绘制平面和立面图,各孔按顺序编号,经技术部门批准后实行。(2)各类建筑测温孔设置要求:D测温孔的布置一般选在温度变化较大、容易散失热量、构件易遭冻结的部位设置。2)现浇碎梁、板、圈梁的测温孔应与梁、板水平方向垂直留置。梁侧孔每3m长设置1个,每跨至少1个,孔深出梁高。圈梁每4m长设置1个,孔深IoCm.楼板每15m2设置1个,每间至少设置1个,孔深皿板厚。3)现浇砂柱在柱头和柱脚各设测温孔1对,与柱面成30倾斜角,孔深1/2柱断面长。4)现浇钢筋碎构造,每根柱上、下端接各设1个测温孔,孔深IoCm,测孔与
6、柱面成30倾斜角。5)现浇框架结构的板墙每15m2设测孔1个,每道墙至少设1个,孔深10cm.6)碎墙结构的板墙(大模板工艺),横墙每条轴线测一块模板,纵墙轴线之间采取梅花形布置。每块板单面设测温孔3个,对角线布置,上、下测孔距大模板上、下边缘3050cm,孔深IOCm.7)现浇阳台挑檐、雨罩及室外楼梯休息平台等零星构件每个测温孔2个。8)钢筋独立柱基,每个设测孔2个,孔深IoCm;条形基础,每5m长设测孔1个,孔深15cm;厚大的底板应在底板的中、下部增设一层或两层测温点,以掌握碎的内部温度。(三)测温方法和要求根据测温点布置图,测温孔可采用预埋内径12mm金属套管制作。注意留孔时要有专人看
7、管,以防施工踩(压)实测温孔。测温时按测温孔编号顺序进行。温度计插入测温孔后,堵塞住孔口,留置在孔内35min,然后迅速从孔中取出,使温度计与视线成水平,仔细读数,并记入测温记录表,同时将测温孔用保温材料按原样覆盖好。现场测温安排见下表:现场测温安排测温项目测温条件测温次数测温时间碎养护温度4MPa前昼夜12次每2h一次(根据浇筑税时间)4MPa后昼夜4次每6h一次大气温度昼夜4次2:00、8:00、14:00、20:00各一次工作环境温度水泥、水、砂、石温度碎、砂浆出罐温度碎入模、砂浆上墙温度每昼夜3次每工作班2次7:00、15:00、21:00各一次上下午开盘各一次现场测温结束时间:役达到
8、临界强度,且拆模后碎表面温度与环境温差W15C、碎的降温速度不超过5Ch、测温孔的温度和大气温度接近。(四)测温管理1、施工现场工长在技术人员的指导下,负责工程的测温、保温、掺加外加剂等项领导工作,每天要看测温记录,发现异常及时采取措施并汇报有关领导及技术负责人。2、项目技术人员要每日查询测温、保温、供热的情况和存在的问题,及时向主管领导汇报并协助现场施工管理人员解决冬施疑难问题。3、施工测温人员在每层或每段停止测温时交一次测温记录,平时发现问题应及时向现场管理人员和技术人员汇报,以便立即采取措施。4、测温人员每天24h都应有人上岗,并实行严格的交接班制度。测温人员要分区、项填写并妥善保管。5
9、、测温记录要交给技术人员归档备查。四、砂的冬期施工(一)碎的拌制1)外加剂a.外加剂的选择冬期施工中,从本工程的结构类型、性质、施工部位以及外加剂使用的目的来选择外加剂。选择中应考虑:改善碎或砂浆的和易性,减少用水量,提高拌合物的品质,提高砂的早期强度;降低拌合物的冻结冰点,促使水泥在低温或负温下加速水化;促进早中期强度的增长,减少干缩性,提高抗冻融性;在保证质量的情况下,提高模板的周转速度,缩短工期,缩短或取消加热养护,降低成本;外加剂的选择时要注意其对税后期强度的影响、对钢筋的锈蚀作用及对环境的影响,如含氨的性外加剂;冬期施工尽量不使用水化热较小的矿渣水泥等。b.外加剂的试验冬期施工所有的
10、外加剂,其技术指标必须符合相应的质量标准,应有产品合格证。对已进场外加剂性能有疑问时,须补做试验,确认合格后方可使用。外加剂成分的检验内容包括:成分、含量、纯度、浓度等。常用外加剂的掺加量在一般情况下,可按有关规定使用。遇特殊情况时要根据结构类型、使用要求、气候情况、养护方法通过试验,确定外加剂掺加量。C.外加剂的管理冬期施工搅拌磴和砂浆使用的外加剂配置和掺加应设专人负责,认真做好记录。外加剂溶液应事先配成标准浓度,再根据使用要求配成混合溶液。各种外加剂要分置于标识明显的容器内,不得混淆。每配置一批溶液,最少满足一天的使用量。外加剂使用时要经常测定浓度,注意加强搅拌,保持浓度均匀。2)碎的拌制
11、碎搅拌站严格按照试验室发出的配合比通知单进行生产,不得擅自修改配合比。搅拌前先用热水冲洗搅拌机IOmin,搅拌时间为47.52.5s(为常温搅拌时间的1.5倍)。搅拌时投料顺序为石-砂-水-水泥和掺合料一外加剂。生产期间,派专职负责骨料仓的下料,以清除砂石冻块。保证水灰比不大于0.6,从拌和水中扣除由骨料及防冻剂溶液中带入的水分,严格控制粉煤灰最大取代值。搅拌站要与气象单位保持密切联系,对预报气温仔细分析取保险值,分别按-5、-10C和-15C对防冻剂试验,严格控制其掺量。必须随时测量拌和水的温度,水温控制在5010C,砂子温度控制在2040,保证水泥不与温度280C的水直接接触。保证役的坍落
12、度不超过200mm.(二)碎的运输泵送位的管道采取保温材料包裹,保证位在运输中,不得有表层冻结、碎离析、水泥砂浆流失、坍落度损失等现象。保证运输中碎降温度速度不得超过5/h,保证位的入模温度不得低于严禁使用有冻结现象的碎。(三)碎的浇筑D入模温度验算在碎浇注前要对入模温度进行演算。2)碎的现场浇筑遇下雪天气绑扎钢筋,绑好钢筋的部分加盖塑料布,减少集雪清理难度。浇筑碎前及时将模板上的冰、雪清理干净。做好准备工作,提高碎的浇筑速度。在硅泵体料斗、泵管上包裹阻燃草帘被。3)碎的养护养护措施十分关键,正确的养护能避免碎产生不必要的温度收缩裂缝和受冻。在冬施条件下必须采取冬施测温,监测碎表面和内部温差不
13、超过25o碎养护可以采取多种措施,如蓄热法养护和综合蓄热法养护等方法。可采用塑料薄膜加盖保温草帘养护,防止受冻并控制於表面和内部温差。综合蓄热法即采用少量防冻剂与蓄热保温相结合,以下为供参考的综合蓄热法具体实施的办法。a.柱砂养护:钢柱模板在模板背楞间用50mm厚聚苯板填塞,模板支设完成后用铁丝将阻燃毡帘固定在外侧,转角地方必须保证有塔接。b.顶板、梁碎养护:顶板、梁位上下部保温为在下层紧贴建筑物周围(整层高度)通过在脚手架上附加横杆满挂彩条布,楼梯口满铺跳板上绑草帘被。在新浇筑的砂表面先覆盖塑料布,再覆盖二层毡帘被。对于边角等薄弱部位或迎风面,应加盖毡帘被并做好塔接。c.养护时注意事项:测量
14、放线必须掀开保温材料(5C以上)时,放完线要立即覆盖;在新浇筑碎表面先铺一层塑料薄膜,再严密加盖阻燃毡帘被。对墙、柱上口保温最薄弱部位先覆盖一层塑料布,再加盖两层小块毡帘被压紧填实、周圈封好。拆模后碎采用刷养护液养护。碎初期养护温度,不得低于-15C,不能满足该温度条件时,必须立即增加覆盖毡帘被保温。拆模后碎表面温度与外界温差大于15时,在位表面,必须继续覆盖毡帘被;在边角等薄弱部位,必须加盖毡帘被并密封严实。(四)拆模将试块及时送交西飞试验室,进行试块强度检验。当碎未达到受冻临界强度均不得拆除保温加热设备。碎冷却到5,且超过临界强度并满足常温碎拆模要求时方可拆模。碎温度通过温度计来测定;可通
15、过3d同条件试验与4MPa时,柱模板轻轻脱离碎,继续养护到拆模。工长根据试验结果填写碎拆模申请,报项目总工程师和相关人员批准,重点部位或有特殊要求的结构拆模要特加批准。(五)试块留制在役施工过程中,要在浇筑地点随机取样制作试件,每次取样应同时制作3组试件。1组在标准条件下养护至28d试压,得强度f28;1组与构件在同条件下养护,在碎温度降至0时(负温碎为温度降至防冻剂的规定温度以下时)试压,用以检查税是否达到抗冻临界温度;1组与构件在同条件下养护至14d,然后转入20标准条件下继续养护21d,在总龄期为35d时试压,得强度fl4+21.如果fl4,+21f28,则可证明役未遭冻害,可以将f28作为强度评定的依据。(六)冬期施工记录1)冬期施工资料分类a.冬期施工日报表;b.冬期施工碎入模温度统计表;二冬施碎养护测温记录表。2)冬期施工资料分析、收集、编目a.冬期施工期间每日平均温度、每日各时间段温度对碎测温、拆模、制定并采取紧急措施等都有很大的决定作用,为了更好的保证冬期施工的工程质量,对冬期施工期间每日的3:00、9:00、15:00、21:00,利用室外百叶箱测定室外温度,计算其平均值,制作冬施日报表,建立冬期施工日报制度,以便随时把握冬期施工日气温情况,采取必要措施,冬期施工日报表同时注明当天天气预报情况,便于技术人员查对、比较。b.冬期施工期间位入模温度是预控
