《抽水蓄能电站下水库工程高压旋喷灌浆施工方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站下水库工程高压旋喷灌浆施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

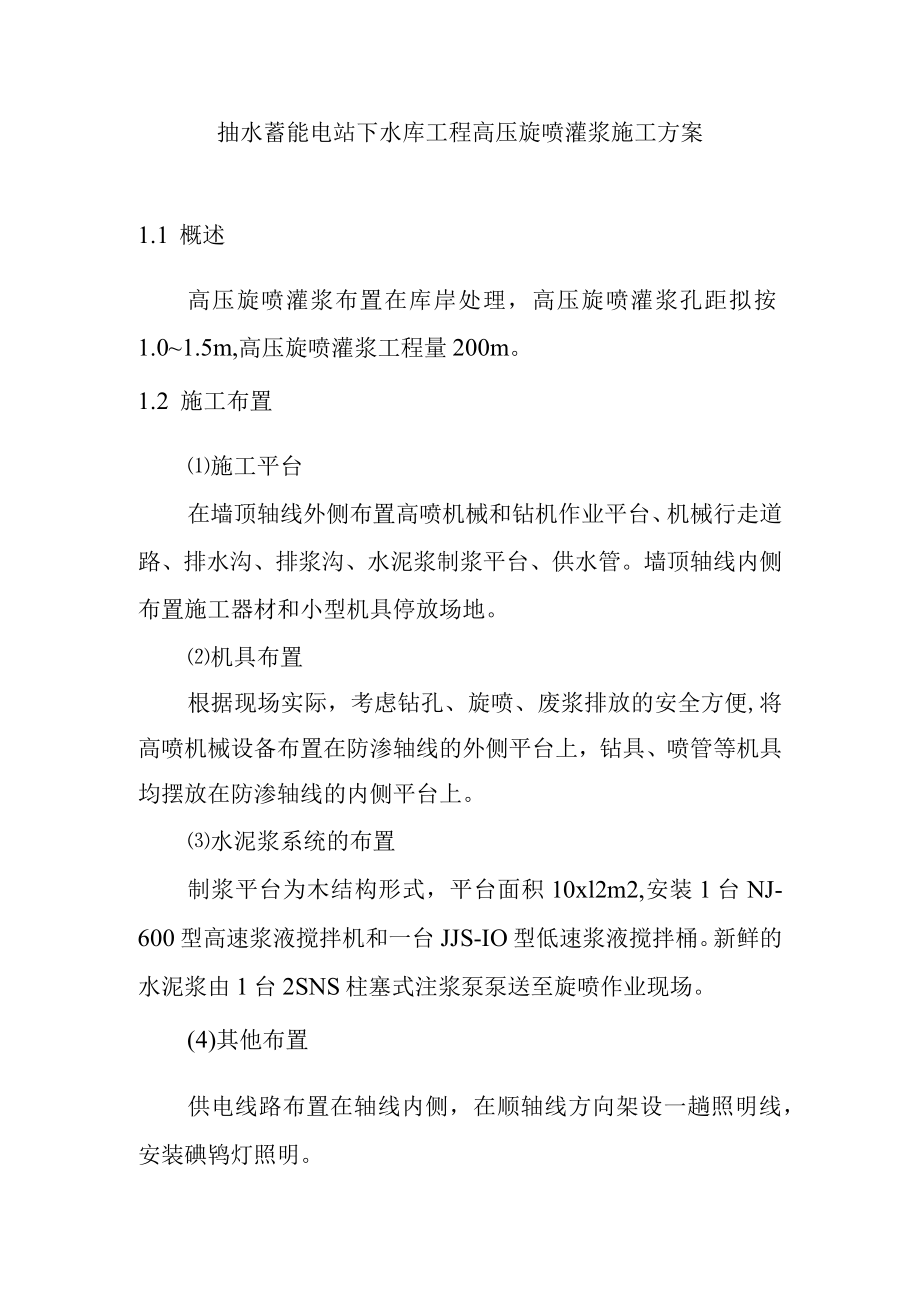

1、抽水蓄能电站下水库工程高压旋喷灌浆施工方案1.1 概述高压旋喷灌浆布置在库岸处理,高压旋喷灌浆孔距拟按1.01.5m,高压旋喷灌浆工程量200m。1.2 施工布置施工平台在墙顶轴线外侧布置高喷机械和钻机作业平台、机械行走道路、排水沟、排浆沟、水泥浆制浆平台、供水管。墙顶轴线内侧布置施工器材和小型机具停放场地。机具布置根据现场实际,考虑钻孔、旋喷、废浆排放的安全方便,将高喷机械设备布置在防渗轴线的外侧平台上,钻具、喷管等机具均摆放在防渗轴线的内侧平台上。水泥浆系统的布置制浆平台为木结构形式,平台面积10xl2m2,安装1台NJ-600型高速浆液搅拌机和一台JJS-IO型低速浆液搅拌桶。新鲜的水泥

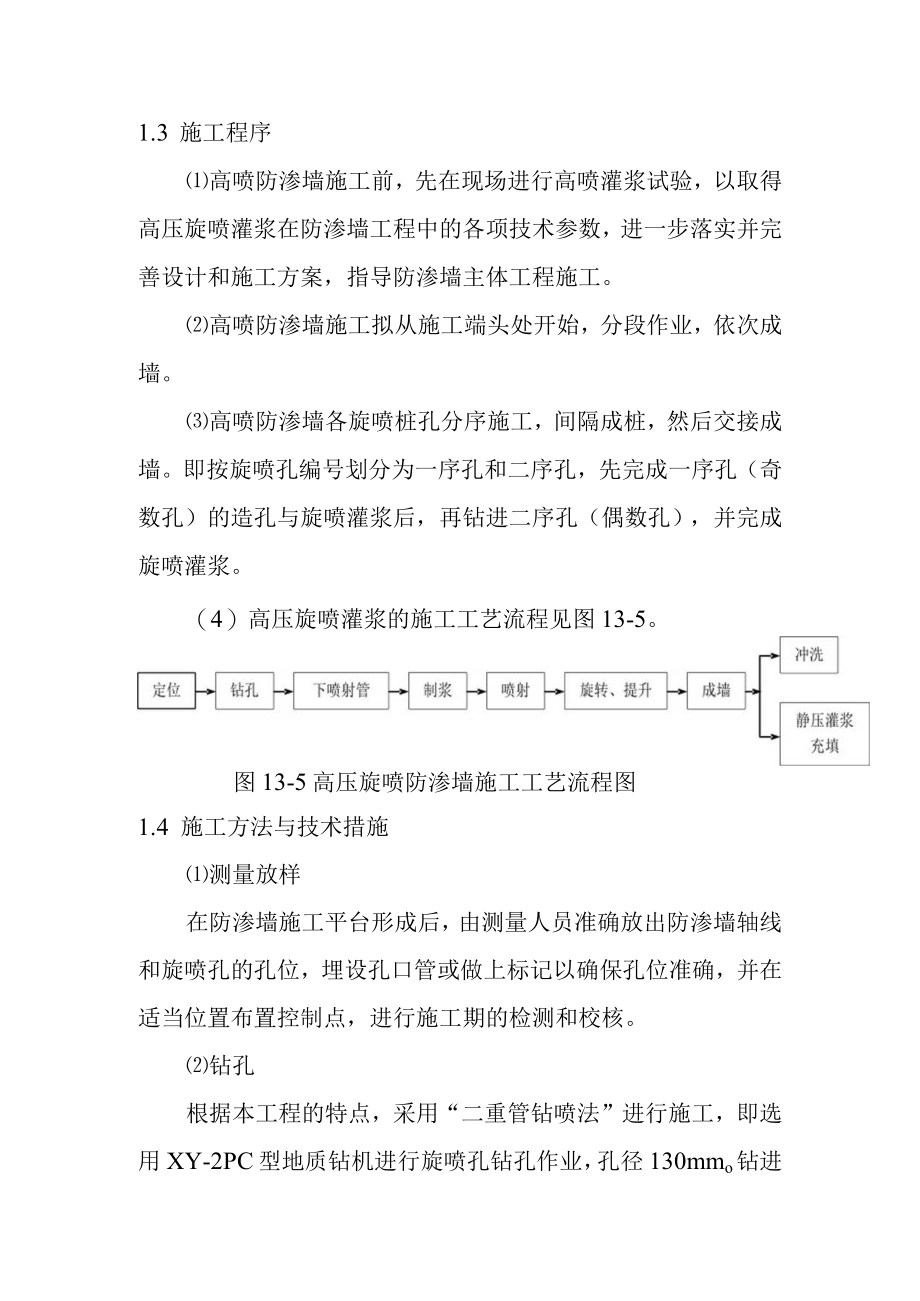

2、浆由1台2SNS柱塞式注浆泵泵送至旋喷作业现场。(4)其他布置供电线路布置在轴线内侧,在顺轴线方向架设一趟照明线,安装碘鸨灯照明。1.3 施工程序高喷防渗墙施工前,先在现场进行高喷灌浆试验,以取得高压旋喷灌浆在防渗墙工程中的各项技术参数,进一步落实并完善设计和施工方案,指导防渗墙主体工程施工。高喷防渗墙施工拟从施工端头处开始,分段作业,依次成墙。高喷防渗墙各旋喷桩孔分序施工,间隔成桩,然后交接成墙。即按旋喷孔编号划分为一序孔和二序孔,先完成一序孔(奇数孔)的造孔与旋喷灌浆后,再钻进二序孔(偶数孔),并完成旋喷灌浆。(4)高压旋喷灌浆的施工工艺流程见图13-5。图13-5高压旋喷防渗墙施工工艺流

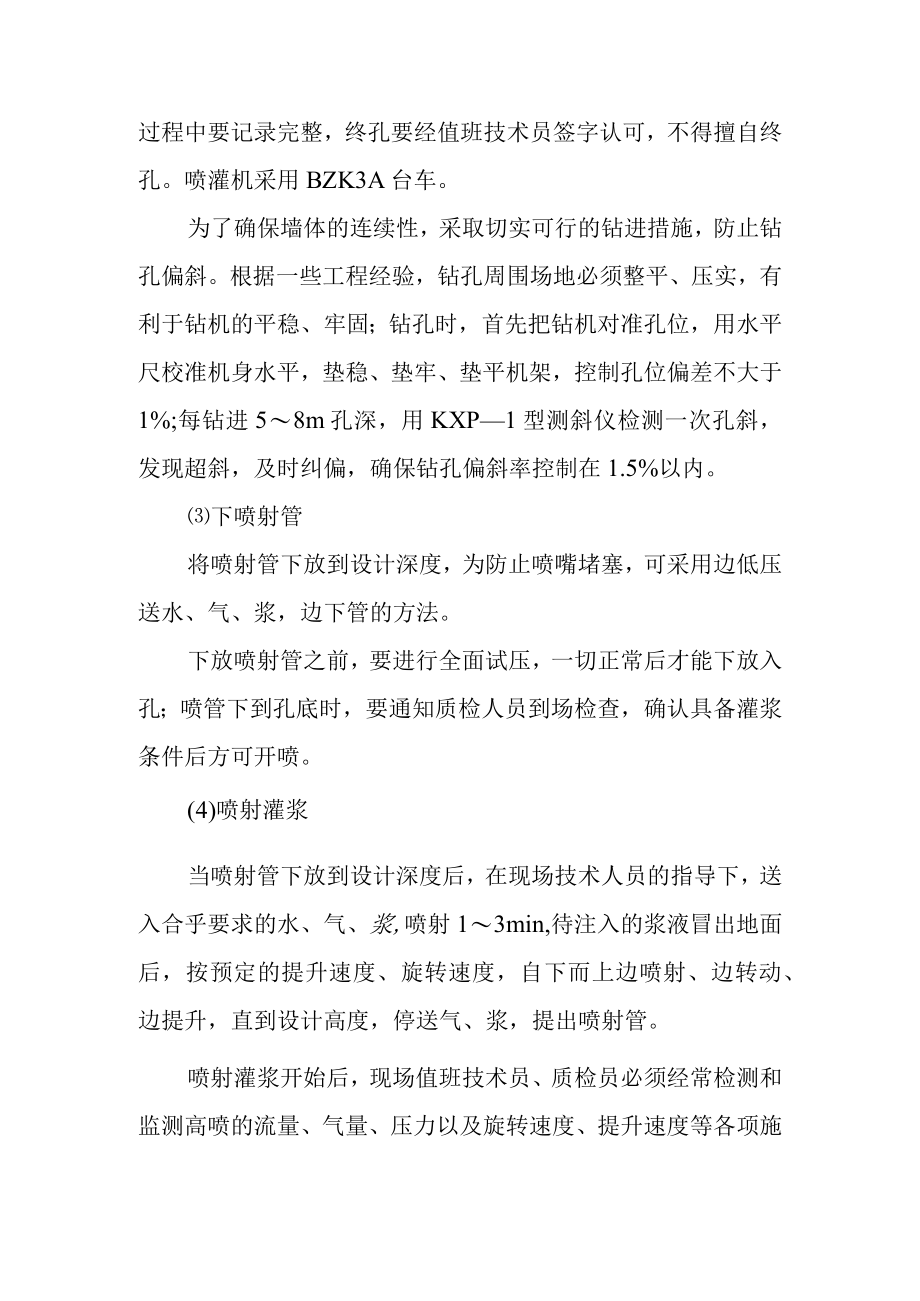

3、程图1.4 施工方法与技术措施测量放样在防渗墙施工平台形成后,由测量人员准确放出防渗墙轴线和旋喷孔的孔位,埋设孔口管或做上标记以确保孔位准确,并在适当位置布置控制点,进行施工期的检测和校核。钻孔根据本工程的特点,采用“二重管钻喷法”进行施工,即选用XY-2PC型地质钻机进行旋喷孔钻孔作业,孔径130mmo钻进过程中要记录完整,终孔要经值班技术员签字认可,不得擅自终孔。喷灌机采用BZK3A台车。为了确保墙体的连续性,采取切实可行的钻进措施,防止钻孔偏斜。根据一些工程经验,钻孔周围场地必须整平、压实,有利于钻机的平稳、牢固;钻孔时,首先把钻机对准孔位,用水平尺校准机身水平,垫稳、垫牢、垫平机架,控
4、制孔位偏差不大于1%;每钻进58m孔深,用KXP1型测斜仪检测一次孔斜,发现超斜,及时纠偏,确保钻孔偏斜率控制在1.5%以内。下喷射管将喷射管下放到设计深度,为防止喷嘴堵塞,可采用边低压送水、气、浆,边下管的方法。下放喷射管之前,要进行全面试压,一切正常后才能下放入孔;喷管下到孔底时,要通知质检人员到场检查,确认具备灌浆条件后方可开喷。(4)喷射灌浆当喷射管下放到设计深度后,在现场技术人员的指导下,送入合乎要求的水、气、浆,喷射13min,待注入的浆液冒出地面后,按预定的提升速度、旋转速度,自下而上边喷射、边转动、边提升,直到设计高度,停送气、浆,提出喷射管。喷射灌浆开始后,现场值班技术员、质
5、检员必须经常检测和监测高喷的流量、气量、压力以及旋转速度、提升速度等各项施工技术参数是否符合设计要求,并且随时做好记录。因故障造成喷射中断时,应尽快排除故障恢复喷射;在恢复喷射时,必须将喷管下放05L0m进行复喷。清洗当喷射到设计高程后,喷射完毕,及时将各管路冲洗干净,不得留有残渣,以防堵塞,尤其是浆系统更为重要。通常是把浆液换成清水进行连续冲洗,直到管路出水澄清为止。(6)充填为解决旋喷凝结体顶部因浆液析水而出现凹陷现象,每当喷射结束后,随即在喷射孔内进行静压充填灌浆,直至孔液面不再下沉为止。1.5 防渗墙质量检查在高喷防渗墙完工后,按照监理工程师指示的位置,在防渗墙的一侧加喷若干根旋喷桩,与原墙体形成三角形或四边形围井,对围井底部亦采用旋喷桩封底。待凝结一定时间后,采用地质钻机、110150mm钻具在围井内进行钻孔,进行压水试验或注水试验。
