抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx

上传人:p** 文档编号:239735 上传时间:2023-04-18 格式:DOCX 页数:6 大小:16.40KB
下载 相关 举报
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第1页
第1页 / 共6页
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第2页
第2页 / 共6页
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第3页
第3页 / 共6页
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第4页
第4页 / 共6页
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第5页
第5页 / 共6页
抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站工程上水库地下洞室开挖质量控制措施.docx(6页珍藏版)》请在第壹文秘上搜索。

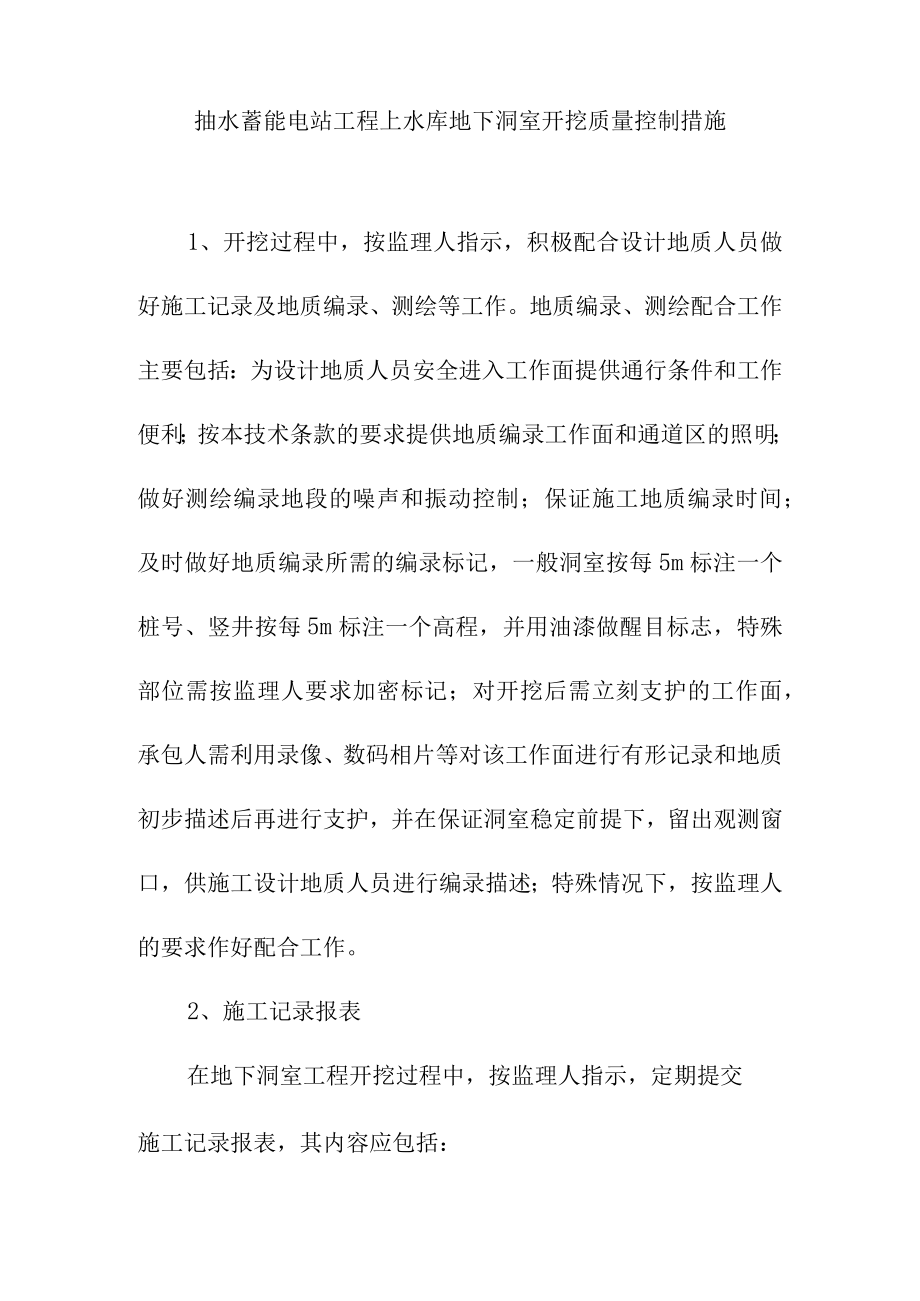

1、抽水蓄能电站工程上水库地下洞室开挖质量控制措施1、开挖过程中,按监理人指示,积极配合设计地质人员做好施工记录及地质编录、测绘等工作。地质编录、测绘配合工作主要包括:为设计地质人员安全进入工作面提供通行条件和工作便利;按本技术条款的要求提供地质编录工作面和通道区的照明;做好测绘编录地段的噪声和振动控制;保证施工地质编录时间;及时做好地质编录所需的编录标记,一般洞室按每5m标注一个桩号、竖井按每5m标注一个高程,并用油漆做醒目标志,特殊部位需按监理人要求加密标记;对开挖后需立刻支护的工作面,承包人需利用录像、数码相片等对该工作面进行有形记录和地质初步描述后再进行支护,并在保证洞室稳定前提下,留出观

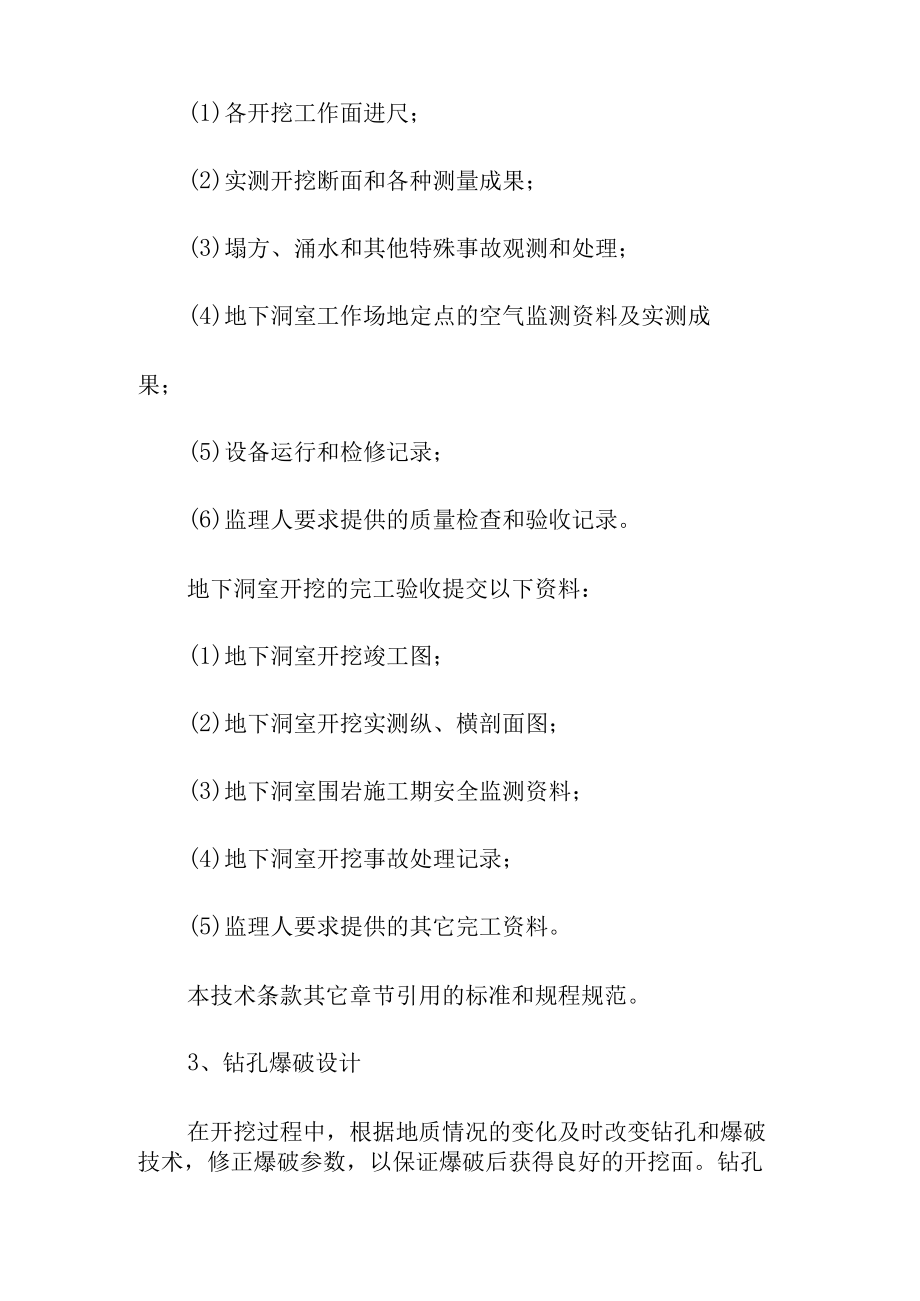

2、测窗口,供施工设计地质人员进行编录描述;特殊情况下,按监理人的要求作好配合工作。2、施工记录报表在地下洞室工程开挖过程中,按监理人指示,定期提交施工记录报表,其内容应包括:(1)各开挖工作面进尺;(2)实测开挖断面和各种测量成果;(3)塌方、涌水和其他特殊事故观测和处理;(4)地下洞室工作场地定点的空气监测资料及实测成果;(5)设备运行和检修记录;(6)监理人要求提供的质量检查和验收记录。地下洞室开挖的完工验收提交以下资料:(1)地下洞室开挖竣工图;(2)地下洞室开挖实测纵、横剖面图;(3)地下洞室围岩施工期安全监测资料;(4)地下洞室开挖事故处理记录;(5)监理人要求提供的其它完工资料。本技

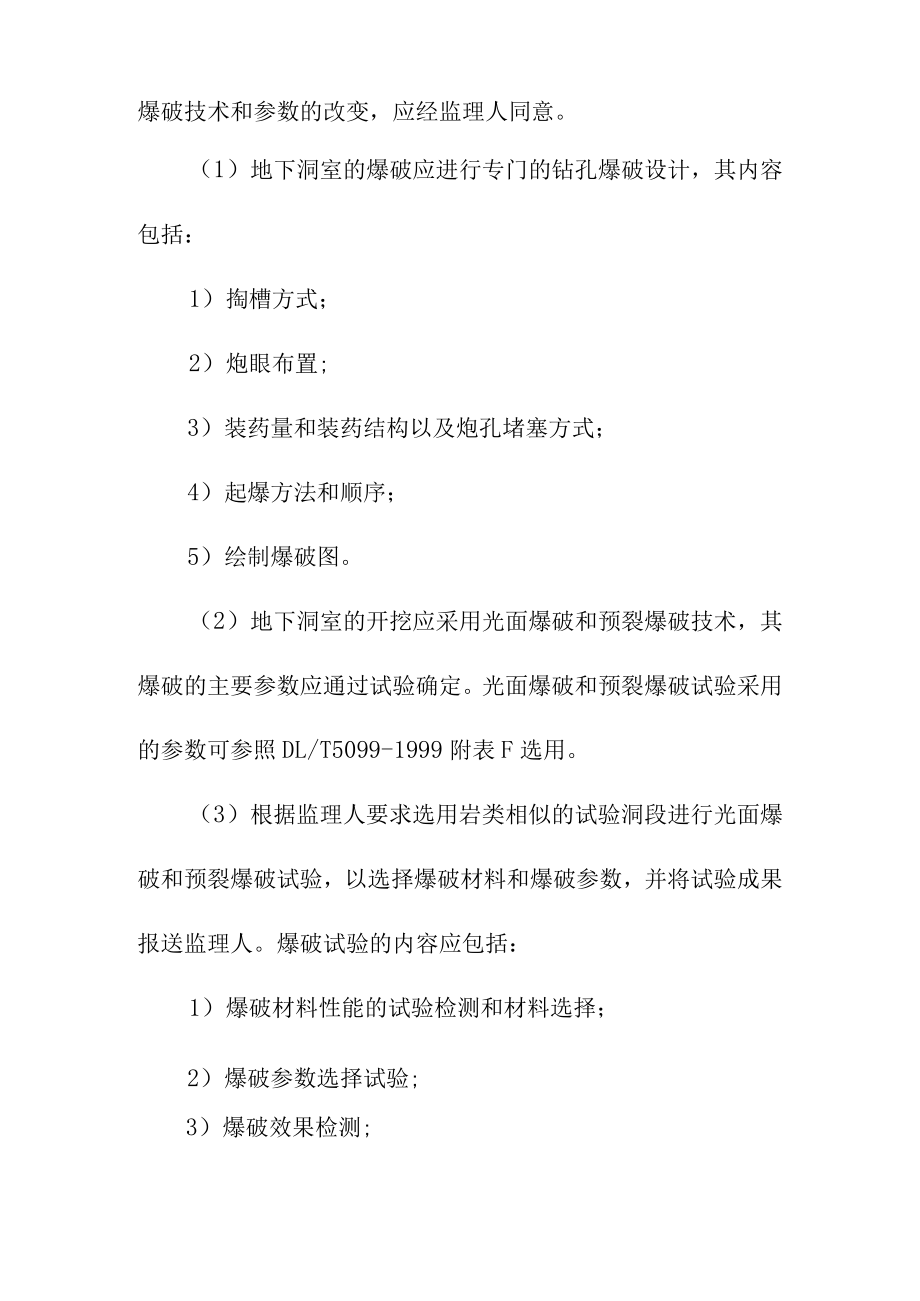

3、术条款其它章节引用的标准和规程规范。3、钻孔爆破设计在开挖过程中,根据地质情况的变化及时改变钻孔和爆破技术,修正爆破参数,以保证爆破后获得良好的开挖面。钻孔爆破技术和参数的改变,应经监理人同意。(1)地下洞室的爆破应进行专门的钻孔爆破设计,其内容包括:1)掏槽方式;2)炮眼布置;3)装药量和装药结构以及炮孔堵塞方式;4)起爆方法和顺序;5)绘制爆破图。(2)地下洞室的开挖应采用光面爆破和预裂爆破技术,其爆破的主要参数应通过试验确定。光面爆破和预裂爆破试验采用的参数可参照DL/T5099-1999附表F选用。(3)根据监理人要求选用岩类相似的试验洞段进行光面爆破和预裂爆破试验,以选择爆破材料和爆

4、破参数,并将试验成果报送监理人。爆破试验的内容应包括:1)爆破材料性能的试验检测和材料选择;2)爆破参数选择试验;3)爆破效果检测;4)爆破对已建邻近建筑物及喷锚区影响试验。4、钻孔爆破的施工(1)钻孔的测定和开孔质量应符合下列要求:1)钻孔孔位应依据测量定出的中线、腰线及开挖轮廓线确定;2)周边孔应在断面轮廓线上开孔,沿轮廓线的调整范围和掏槽孔的孔位偏差不应大于5cm,其它炮孔孔位的偏差不得大于10cm;3)炮孔的孔底应落在爆破图规定的平面上;4)炮孔经检查合格后,方可装药爆破。(2)炮孔的装药、堵塞和引爆线路的联结,应由经考核合格的炮工负责,并严格按爆破图的规定进行。(3)光面爆破和预裂爆

5、破效果应达到以下要求:1)残留炮孔痕迹应在开挖轮廓面上均匀分布;2)炮孔半孔率类围岩不得小于90%,In类围岩不得小于80%,IV类围岩不得小于50%;并按照规范和国网公司达标投产的相关规定中两者要求较高者执行。3)相邻两孔间的岩面平整,孔壁不应有明显的爆震裂隙;4)相邻两茬炮之间的台阶或预裂爆破孔的最大外斜值,不应大于5cm;5)预裂爆破后,必须形成贯穿连续性的裂缝。5、保护混凝土衬砌和支护结构不受损坏在开挖过程中,注意保护地下洞室内已完成的混凝土衬砌、灌浆和支护结构不受损坏。在已完成的衬砌、灌浆和支护结构附近进行爆破时,其爆破技术和爆破参数应进行专门的设计和试验,并应经监理人批准。6、开挖面的规格1)开挖误差的规定按水工建筑物地下开挖工程施工技术规范(DL/T5099-1999)规定,地下洞室开挖不应欠挖,尽量减少超挖,其开挖半径的最大径向超挖值不得大于15cm。2)开挖面的欠挖清理地下洞室开挖应严格按照施工图纸所标明的设计开挖线进行放线,不允许任何型式的欠挖。除监理人另有规定外,伸入设计开挖线以内的欠挖,均由本承包人负责清除。3)局部伸入设计开挖线的处理对不衬砌或喷混凝土衬砌的地下洞室,在设计开挖线以内的岩石尖角、局部喷混凝土面和锚杆头等,均需按监理人的指示进行处理。在混凝土衬砌断面中可允许钢支撑局部伸入到开挖线以内,其允许伸入范围应经监理人批准。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
