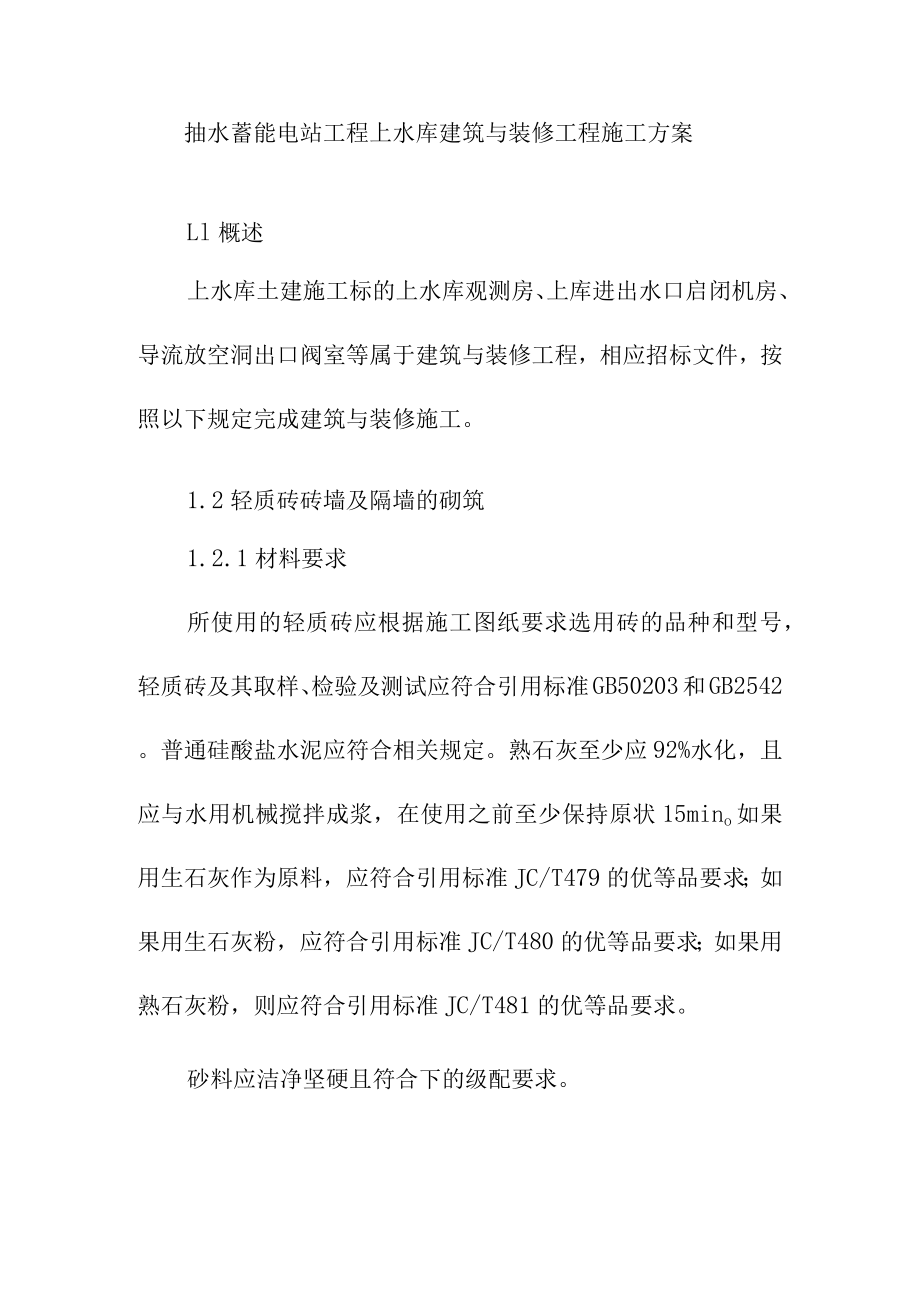

《抽水蓄能电站工程上水库建筑与装修工程施工方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站工程上水库建筑与装修工程施工方案.docx(21页珍藏版)》请在第壹文秘上搜索。

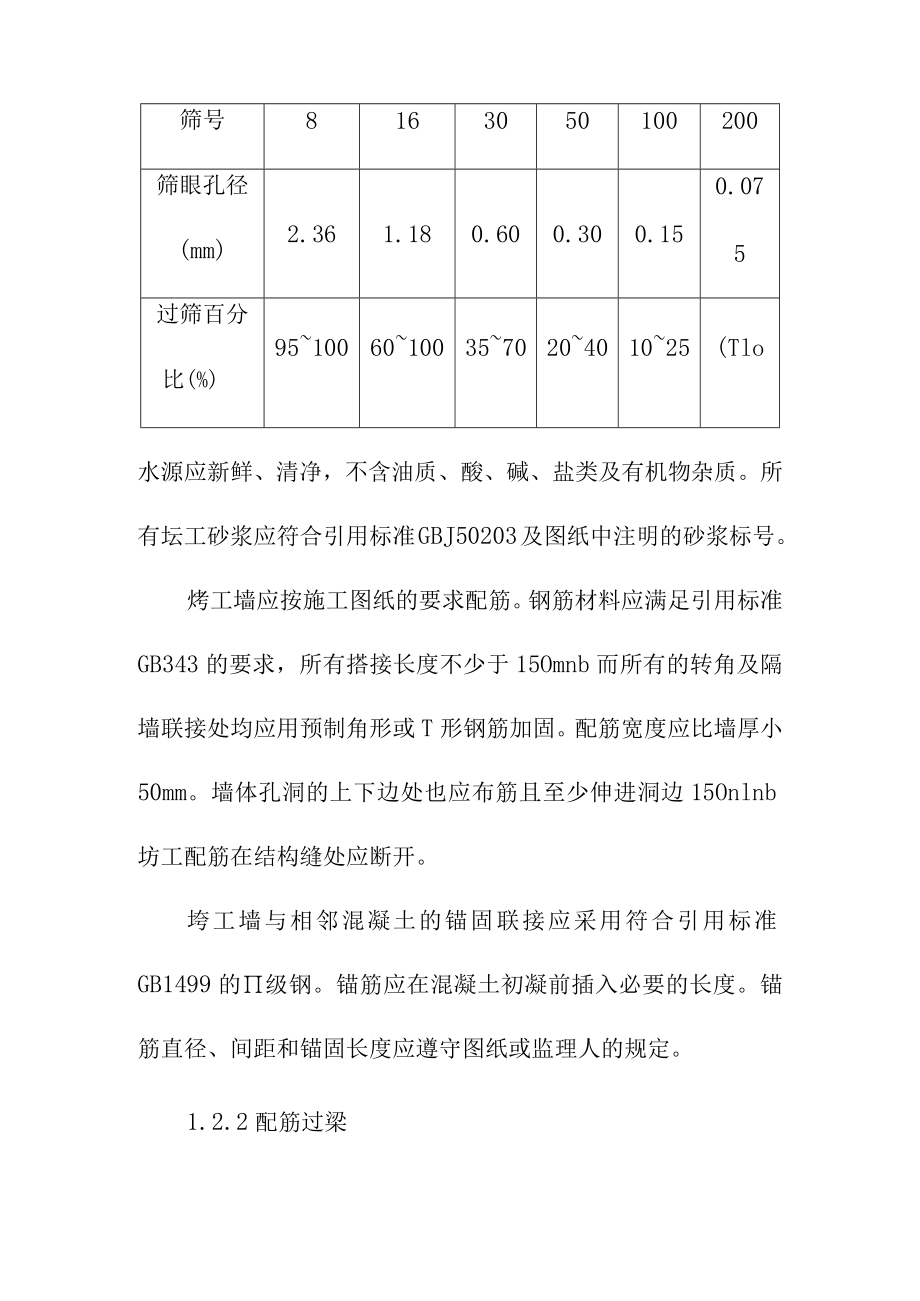

1、抽水蓄能电站工程上水库建筑与装修工程施工方案Ll概述上水库土建施工标的上水库观测房、上库进出水口启闭机房、导流放空洞出口阀室等属于建筑与装修工程,相应招标文件,按照以下规定完成建筑与装修施工。1.2轻质砖砖墙及隔墙的砌筑1.2.1材料要求所使用的轻质砖应根据施工图纸要求选用砖的品种和型号,轻质砖及其取样、检验及测试应符合引用标准GB50203和GB2542。普通硅酸盐水泥应符合相关规定。熟石灰至少应92%水化,且应与水用机械搅拌成浆,在使用之前至少保持原状15mino如果用生石灰作为原料,应符合引用标准JC/T479的优等品要求;如果用生石灰粉,应符合引用标准JC/T480的优等品要求;如果用
2、熟石灰粉,则应符合引用标准JC/T481的优等品要求。砂料应洁净坚硬且符合下的级配要求。筛号8163050100200筛眼孔径(mm)2.361.180.600.300.150.075过筛百分比(%)9510060100357020401025(Tlo水源应新鲜、清净,不含油质、酸、碱、盐类及有机物杂质。所有坛工砂浆应符合引用标准GBJ50203及图纸中注明的砂浆标号。烤工墙应按施工图纸的要求配筋。钢筋材料应满足引用标准GB343的要求,所有搭接长度不少于15Omnb而所有的转角及隔墙联接处均应用预制角形或T形钢筋加固。配筋宽度应比墙厚小50mm。墙体孔洞的上下边处也应布筋且至少伸进洞边15O

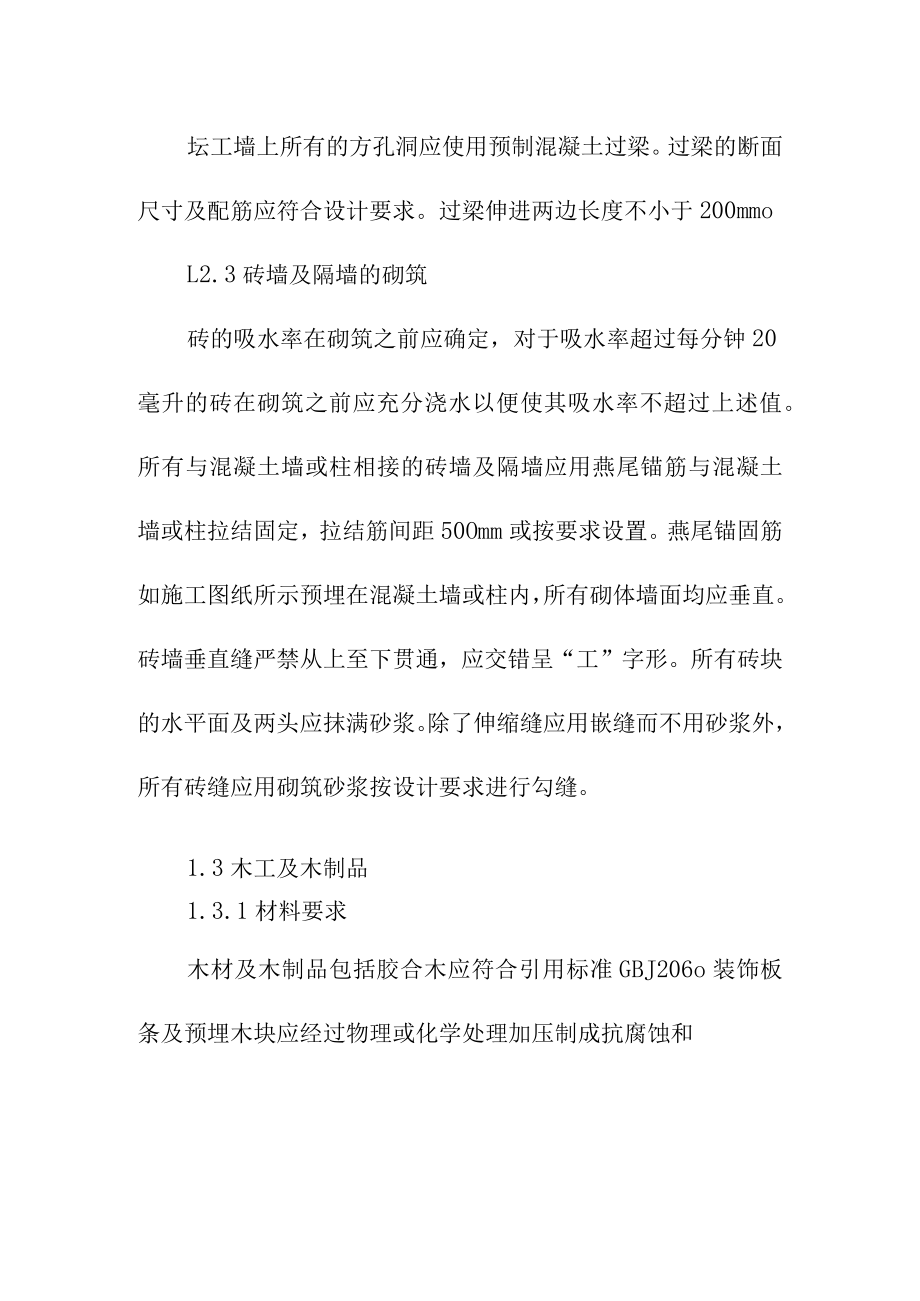

3、nlnb坊工配筋在结构缝处应断开。垮工墙与相邻混凝土的锚固联接应采用符合引用标准GB1499的级钢。锚筋应在混凝土初凝前插入必要的长度。锚筋直径、间距和锚固长度应遵守图纸或监理人的规定。1.2.2配筋过梁坛工墙上所有的方孔洞应使用预制混凝土过梁。过梁的断面尺寸及配筋应符合设计要求。过梁伸进两边长度不小于200mmoL2.3砖墙及隔墙的砌筑砖的吸水率在砌筑之前应确定,对于吸水率超过每分钟20毫升的砖在砌筑之前应充分浇水以便使其吸水率不超过上述值。所有与混凝土墙或柱相接的砖墙及隔墙应用燕尾锚筋与混凝土墙或柱拉结固定,拉结筋间距50Omm或按要求设置。燕尾锚固筋如施工图纸所示预埋在混凝土墙或柱内,所
4、有砌体墙面均应垂直。砖墙垂直缝严禁从上至下贯通,应交错呈“工”字形。所有砖块的水平面及两头应抹满砂浆。除了伸缩缝应用嵌缝而不用砂浆外,所有砖缝应用砌筑砂浆按设计要求进行勾缝。1.3木工及木制品1.3.1材料要求木材及木制品包括胶合木应符合引用标准GBJ206o装饰板条及预埋木块应经过物理或化学处理加压制成抗腐蚀和GB6170o木芯层板用作墙板和房间装修,厚1215mu按质分级,预先着色,用砂纸打磨。L3.2施工工艺所有木工制品应由熟练的木工按高级装修工艺完成,所有构件的形状、平整度应符合设计图纸的要求,并满足使用要求。所有胶结节点或构件应在车间里用防水胶在一定压力下制成。使用木螺丝的地方,应适
5、当地留埋头孔,在暴露地方应采用与木器纹理和色彩协调的木质楔形盖将其遮盖,一般金属钉头应嵌进,最后的钉眼应填入适当腻子使表面平整、防止钉子锈蚀,所有裸露在表面的钉应使用防锈装修钉。L4屋面隔热1.4.1材料用于隔热的粘结剂应根据设计要求,采用符合国家现行技术规范规定的产品。隔热板为单层聚苯乙烯薄板,应满足引用标准GB50207的要求。涂层装修涂层为不燃的白色矿物水泥,不需作其它特别处理,应符合屋面工程技术规范的要求。1.4.2应用隔热的混凝土面应清洁无油质、杂质和潜在缺陷。粘结剂应严格按照制造商的要求进行调制。应使用有凹槽的刮板或推压箱和刮刀将其涂抹到隔热板上。若使用推压箱和刮刀,应根据供应商的
6、说明在现场施工。在涂粘结剂后IOnIin内隔热层应粘结在混凝土面上。在每块隔热板的表面上施加恒压以便能压平粘结剂使板平整。所有板应对凸凹不平处进行修整以处在一个平面内。所有的开缝、空隙和角落断裂处及裂缝处都应用矿物水泥嵌缝,并且应在施工涂层之前就完成勾缝工作。装修涂层应抹两层至厚度5mmo最后一道工序是用抹子对表面进行修整。1.5防水屋面1.5.1钢性防水屋面刚性防水屋面的C20混凝土认真浇捣,采用42.5MPa普通硅酸盐水泥或525中热水泥。砂浆的砂粒径为0.30.5mm,砂子应筛洗,其含泥量W3%。石粒径为515rn,淘洗干净,级配符合引用标准GB50207的要求,其含泥量W1%。浇混凝土
7、前屋而应按要求清理一遍,并刷水泥浆一道。防水层厚度不小于40mb并双向配直径4m的低炭冷拔钢丝网,其间距为15OnlnIXI50u钢丝网在分隔缝处应切断。钢丝保护层不小于10mm。防水层分隔缝应设置在装配式结构屋面板的支承端、屋面转角处及防水层与屋面的突出交接处。缝与缝间距不大于6m,分隔缝截面应做成上宽下窄,上口宽度为2030mm,底宽为1215mm,缝口要清理并填以1:2水泥砂浆,缝底涂冷底子油,嵌塑料油膏。屋面泛水及屋面防水层须一次性完成,泛水高度不低于12Omnb檐口处刚性防水层须翻入天沟底为止。1. 5.2柔性防水屋面柔性防水层采用三元乙丙橡胶防水卷材。找平层:采用体积比为1:2.5
8、的水泥砂浆找平,厚度为20mm,洒水养护。整个找平层均设置分隔缝,其宽度为20n.缝与缝间的最大距离不宜大于6m。防水层:找平层分隔缝应采用玻璃纤维布覆盖,采用沥青胶结材料单边点粘贴覆盖。覆盖宽度240mm。玻璃纤维布铺置过程中须采用沥青胶结材料,玻璃纤维布要求清洁干燥,表面遮盖物须清洗一遍而不得损坏玻璃纤维布。有关天沟、檐口、变形缝的施工细则,承包人应按引用标准GB50207中的有关规定施工。1.6填缝设置在砌体或混凝土中的金属框架四周的孔隙和所有收缩缝都应填缝,包括门窗缝、通气缝、窗台四周、风雨门槛下、防水板上和图纸上所规定的各个地方。填缝用料,除另有规定外,填缝用料都采用经批准的灰白色的
9、胶结材料。绳索为拧成一股的纤维绳,不含油脂污染和其它杂质。所有的灰浆颗粒、灰尘及其它杂质都应清理干净。在孔隙填缝之前应对凹槽予以封填。在没有提供泥浆托架的地方,要在其缝内用绳索紧紧地填住。孔隙缝填料至少20mm深,6mm宽,图纸中另有详细规定者除外。填缝采用喷枪喷射方式作业,喷枪插入孔隙以高压挤走空气,并喷入浆液牢固地封填空隙。在露出的地方,应防止起皱,且应除去露出部分并抹至光滑平整。填充时空隙可稍稍外现凸出,这样干燥后即可获得平整的孔隙面,与工中所有孔洞的封填均应包括各孔洞的四周。填缝工作完成后,没有完整填缝的孔隙都应将之打毛,并且按规定重填,露出的部分应抹光。孔隙周围的各部位表面油迹和其它
10、由于填缝所引起的污物都应清理。L7门和门框、窗L7.1门和门框提供和安装所有门、门框或镶边,提供符合本技术条款和施工图纸中门框工艺要求的金属部件,除另有说明外,金属部件应在车间里整齐准确地安装在门上。铝制门应包括所有的五金件,其规格应符合设计图纸的要求。当门关闭时,不允许有任何连接部件外露。开启、关闭要流畅、方便。金属门的类型和尺寸将在图纸中明确标出。应是由经批准的制造厂商的合格标准产品,并满足图纸的要求,全部工艺所需的金属应选用低炭冷轧钢,应酸洗除锈、双面平整、无锈片、无折皱。门框和镶边应根据图纸中有关门窗的工艺要求进行安装。转角处和金属部件的安装都应加固。门框采取相应的措施使之锚固在地板和
11、邻近的坛工上。厂家应提供相应的压缝条,并用灰浆抹平,使与门窗框连成一体,以保护金属构件的切口。在需要通风的地方,安装通风百页门。通风百页应与门连成一体,并具有同一规格的材料,其边棱应加工光滑。通风百页门应由相应的门的生产厂家提供。防火钢门应安装在图纸指定的地方。防火钢门的制造厂家应取得公安部的认可。产品应带有所有必需的附件。门要求安装竖直、开启方便。门框和墙间的灰缝应认真勾缝。装运、存放和安装期间应用适当的保护措施避免损坏。安置在不同金属、砂浆、灰缝和混凝土中的铝制品要在其表面镀一层厚锌或在接触面上涂一层抗碱沥青溶液。安装擦拭完后,清除保护性材料和表面污物,使监理人满意。L7.2窗一、铝制窗所
12、有材料应符合引用标准GB5237的规定,所有的配件和紧固件应为铝质、不锈钢或其它抗蚀材料。所有的工作要求安装垂直、水平、并成直角,能与其它工艺要求协调一致。在装运、工地储藏到装配完工的整个过程中为避免损坏应采取充分的保护措施。铝安装在非同类金属或混凝土处,应在其接触表面用大量抗碱性沥青涂料层进行隔离。玻璃安装完成后,应对保护材料和表面缺陷进行清理工作,直到验收合格。二、玻璃窗及其安装所有的门窗安装玻璃由门窗制造商提供如下附件:铝合金窗:固定玻璃压条和乙烯基衬垫;固定铝合金窗、气窗和边窗:压紧玻璃挡板和氯丁橡胶圆头安装玻璃的压条;空腹金属门:金属条贴角或玻璃卡夹。安装玻璃的腻子需经过监理人的批准
13、。玻璃尺寸应符合图纸要求,玻璃外观质量应符合引用标准GB4871的规定。所有窗门、边窗和气窗都应按引用标准JGJl13的规定装配玻璃。1.8一般抹灰1.8.1材料麻丝长度为1215mm,加工时应仔细清洗,无灰尘、球团和疙瘩,纤维由植物产品经刷洗去掉糅酸加工而成。灰浆骨料应是干净的有棱砂子,级配符合下表要求。筛孔尺寸(mm)2.381.190.5950.2970.149筛余百分比(%)055、3030飞5659590100熟石灰应满足“轻质砖坛工”中的要求。1. 8.2灰浆的拌和灰浆使用机械搅拌机进行拌和。受冻、结块或成块的材料不应使用。每拌和一次后,机械拌和设备、拌和箱或拌合工具都应予以清理,
14、直至没有上一次拌合留下的灰浆为止。灰浆应与适量的水完全拌合直到颜色和浓度都均匀为止。不允许再加水改变稠度,已变硬的灰浆应丢弃不用。混合灰浆每m3灰浆另加1.6kg麻丝或O.33m长纤维。L8.3砂浆配合比(1)混合砂浆1)打底的砂浆为1:1:6的水泥石灰砂浆;2)面层的砂浆为1:0.5:3的水泥石灰砂浆。(2)水泥砂浆所有打底用的水泥砂浆应是1:3的水泥砂浆,面层用水泥砂浆应是1:2水泥砂浆。L8.4砂浆的使用在使用砂浆之前、使用期间,直到砂浆完全干燥为止,所有做砂浆的室内温度应保持不低于10,应提供必要的定时的通风。在上抹灰层之前,砌体应用喷雾器喷水打湿,所有底层都应向下抹至地板。抹灰层厚度
15、及层数:除另规定或要求外,墙面抹灰的最小厚度应为20mm,顶面为12mm。墙上水泥砂浆或混合砂浆抹灰应分两层进行,天花板上的混合砂浆抹灰应为三层。水泥砂浆(二层做法)打底层:打底层(第一层)应厚实并应使用足够的力以形成结实的底层,打底层应交叉刮痕以形成粗糙的表面。面层:应在底层自然干燥7天后才可以进行。在涂面层之前,应使用喷雾器在第一层上再次喷水湿润。面层应用馒子先抹平整,然后用迫使砂粒进入灰浆的方法抹平,最后打磨光滑润滑,无粗糙面存在,并抹平斑点,裂纹或其它污点。而层至少应用喷水器喷水保持湿润两天,在此之后应防止干燥直到完全养护好。混合砂浆(三层做法)打底层:打底层(第一层)应使用足够的涂料并施加足够压力以在结构上形成牢固致密的涂层,与结构的粘结良好,覆盖均匀,然后应交叉抹刮以形成粗糙表面。中层:应在第一层粘紧牢固后再进行,在不另外用水的情况下使用硬杆和泥板抚平,使表面粗糙以粘住面层(第三层)。面层:所在面层都应抹面且不使用过量的水。局部干燥的涂层或已经过彻底干燥而又用手刷或喷水器打湿的涂层,都应用石膏石灰油灰抹平装饰。应彻底地打底,抹平整,并来回刮满从而形成平整的表面。厚度应为1.5mm至3mm,面层应通风几分钟,然后用水抹平形成光滑表面而不留污点。混合砂浆(二层做
