抽水蓄能电站道路工程施工资源配置方案.docx

上传人:p** 文档编号:239807 上传时间:2023-04-18 格式:DOCX 页数:12 大小:43.83KB
下载 相关 举报
抽水蓄能电站道路工程施工资源配置方案.docx_第1页
第1页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第2页
第2页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第3页
第3页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第4页
第4页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第5页
第5页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第6页
第6页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第7页
第7页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第8页
第8页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第9页
第9页 / 共12页
抽水蓄能电站道路工程施工资源配置方案.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《抽水蓄能电站道路工程施工资源配置方案.docx》由会员分享,可在线阅读,更多相关《抽水蓄能电站道路工程施工资源配置方案.docx(12页珍藏版)》请在第壹文秘上搜索。

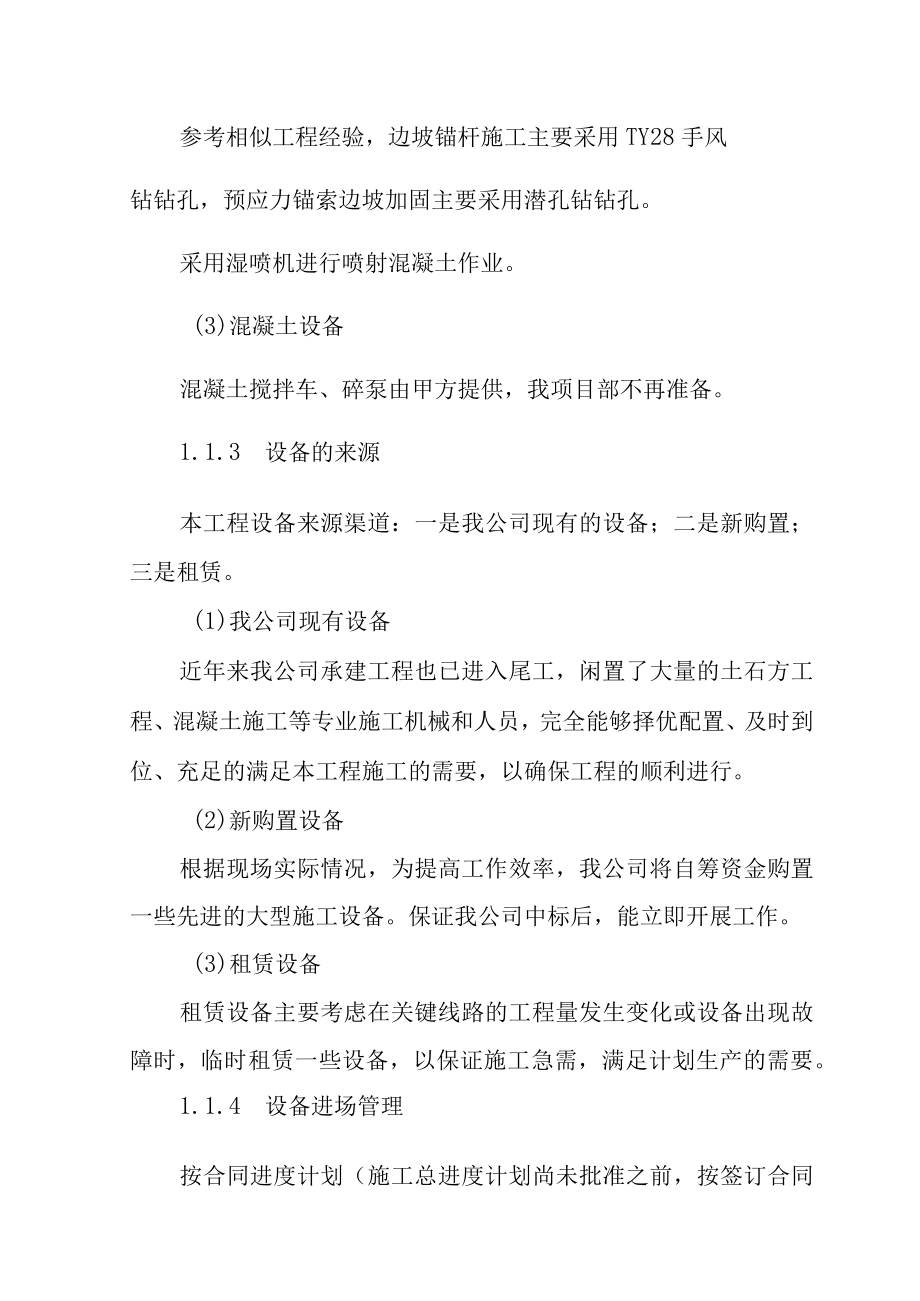

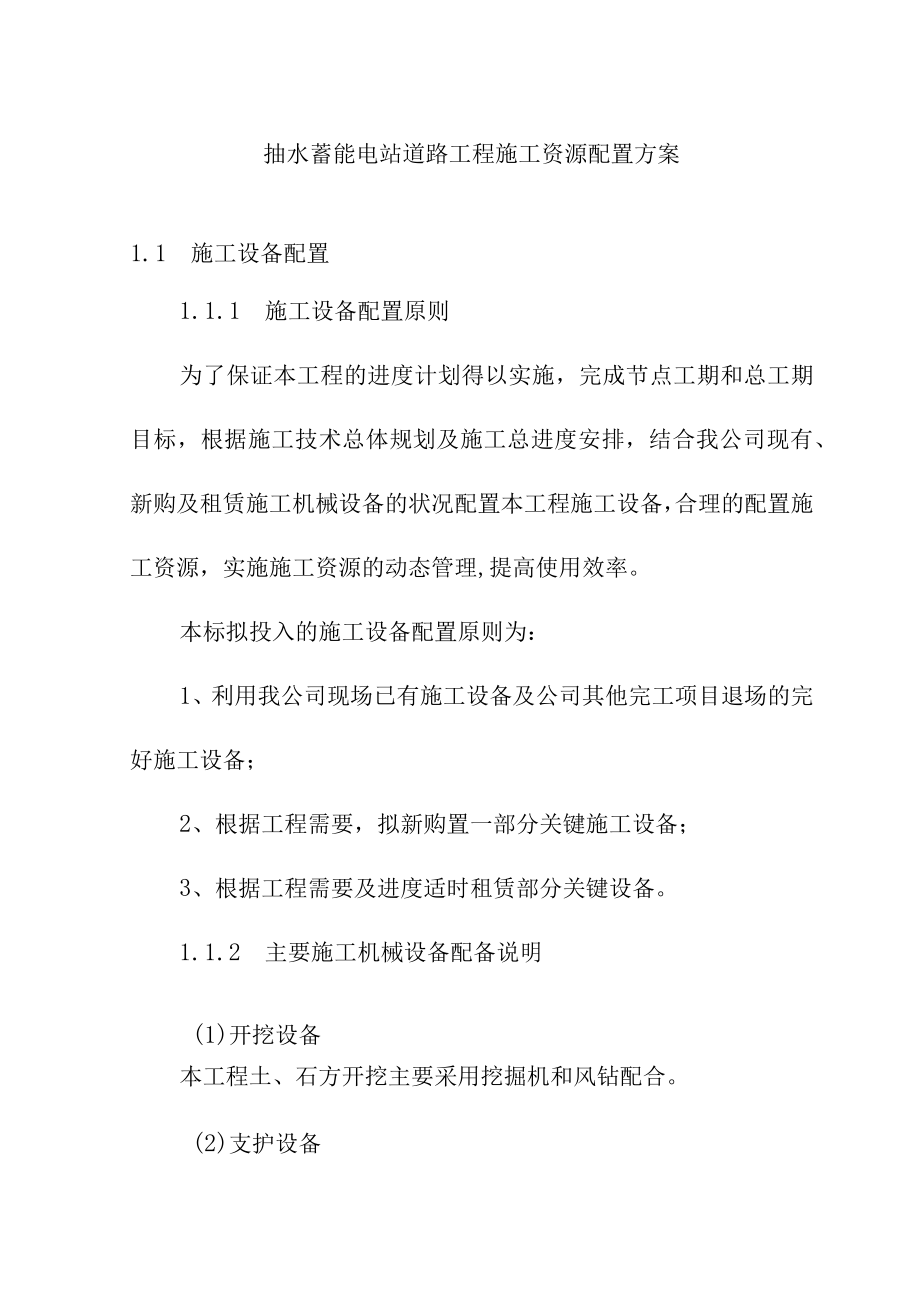

1、抽水蓄能电站道路工程施工资源配置方案1.1 施工设备配置1.1.1 施工设备配置原则为了保证本工程的进度计划得以实施,完成节点工期和总工期目标,根据施工技术总体规划及施工总进度安排,结合我公司现有、新购及租赁施工机械设备的状况配置本工程施工设备,合理的配置施工资源,实施施工资源的动态管理,提高使用效率。本标拟投入的施工设备配置原则为:1、利用我公司现场已有施工设备及公司其他完工项目退场的完好施工设备;2、根据工程需要,拟新购置一部分关键施工设备;3、根据工程需要及进度适时租赁部分关键设备。1.1.2 主要施工机械设备配备说明(1)开挖设备本工程土、石方开挖主要采用挖掘机和风钻配合。(2)支护设

2、备参考相似工程经验,边坡锚杆施工主要采用TY28手风钻钻孔,预应力锚索边坡加固主要采用潜孔钻钻孔。采用湿喷机进行喷射混凝土作业。(3)混凝土设备混凝土搅拌车、碎泵由甲方提供,我项目部不再准备。1.1.3 设备的来源本工程设备来源渠道:一是我公司现有的设备;二是新购置;三是租赁。(1)我公司现有设备近年来我公司承建工程也已进入尾工,闲置了大量的土石方工程、混凝土施工等专业施工机械和人员,完全能够择优配置、及时到位、充足的满足本工程施工的需要,以确保工程的顺利进行。(2)新购置设备根据现场实际情况,为提高工作效率,我公司将自筹资金购置一些先进的大型施工设备。保证我公司中标后,能立即开展工作。(3)

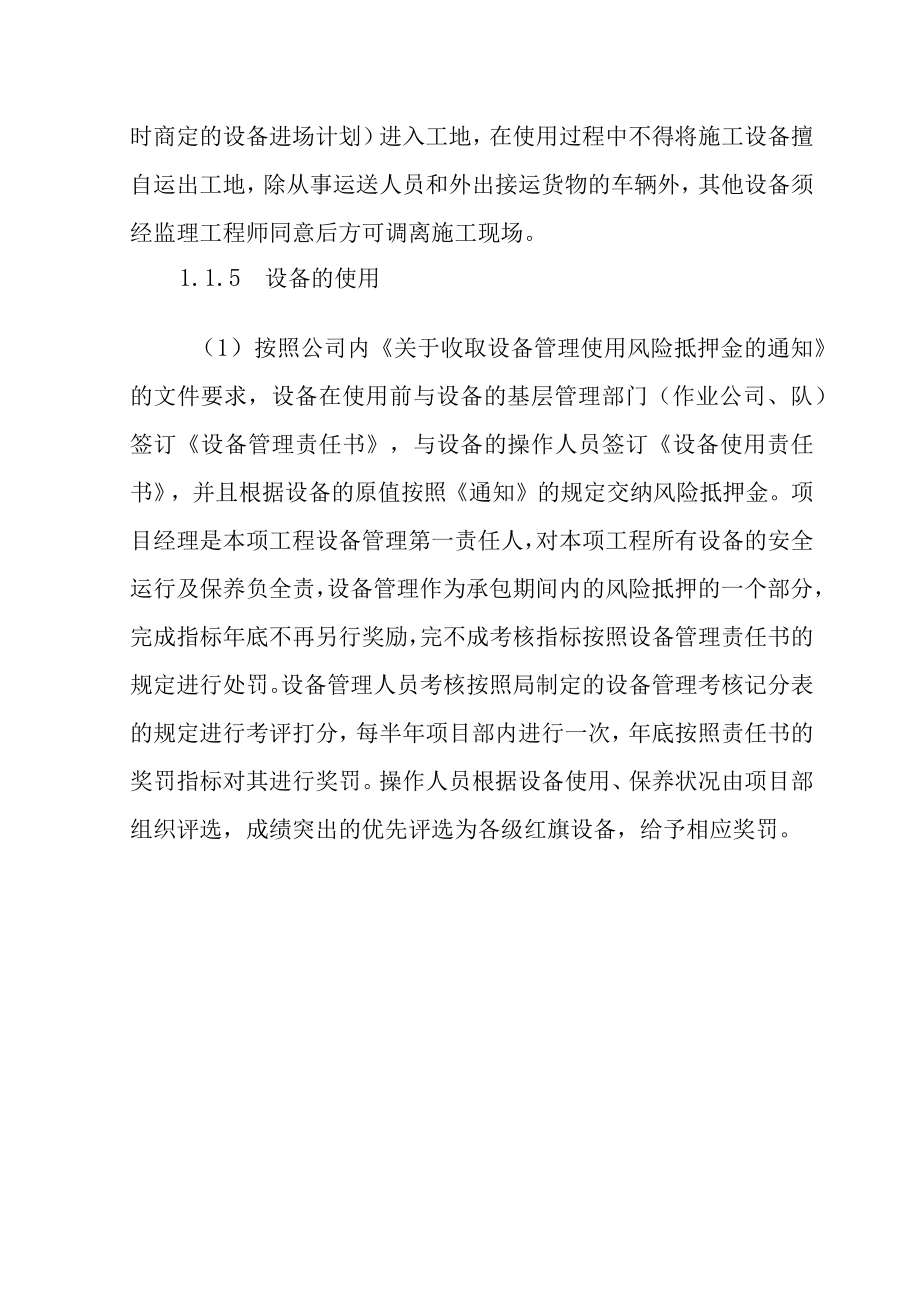

3、租赁设备租赁设备主要考虑在关键线路的工程量发生变化或设备出现故障时,临时租赁一些设备,以保证施工急需,满足计划生产的需要。1.1.4 设备进场管理按合同进度计划(施工总进度计划尚未批准之前,按签订合同时商定的设备进场计划)进入工地,在使用过程中不得将施工设备擅自运出工地,除从事运送人员和外出接运货物的车辆外,其他设备须经监理工程师同意后方可调离施工现场。1.1.5 设备的使用(1)按照公司内关于收取设备管理使用风险抵押金的通知的文件要求,设备在使用前与设备的基层管理部门(作业公司、队)签订设备管理责任书,与设备的操作人员签订设备使用责任书,并且根据设备的原值按照通知的规定交纳风险抵押金。项目经

4、理是本项工程设备管理第一责任人,对本项工程所有设备的安全运行及保养负全责,设备管理作为承包期间内的风险抵押的一个部分,完成指标年底不再另行奖励,完不成考核指标按照设备管理责任书的规定进行处罚。设备管理人员考核按照局制定的设备管理考核记分表的规定进行考评打分,每半年项目部内进行一次,年底按照责任书的奖罚指标对其进行奖罚。操作人员根据设备使用、保养状况由项目部组织评选,成绩突出的优先评选为各级红旗设备,给予相应奖罚。(2)使用设备要具有适宜的工作条件,如道路、工作面布置、装卸位置、动力供应、照明设施等,均要经过周密布置和安排。(3)新购入、经过大修、改装、重新安排的设备必须经过试验和安全检查,合格

5、后正式投入使用。(4)设备使用必须贯彻“管用结合、人机固定”的原则,实行机长负责制,人员要相对稳定,大型及关键设备内部调动或发生租赁关系时,机长和主要操作人员原则上随机调动。(5)新设备在试运转和使用前,必须将技术文件、构造性能和安全操作规程向有关人员交底,操作人员须经过专门、专业培训,掌握正确的操作技术,持有相应的上岗证,新工人及转岗工人,必须经过专门技术培训,经考试合格后发证上岗。(6)设备不得带病运行操作或超负荷作业,当工作条件有碍安全运行或设备严重失修或超负荷作业,危及设备和人身安全时,现场指挥和设备管理人员有权制止使用,操作人员有权拒绝操作;设备使用的燃油、润滑油和液压油要按制造商规

6、定更换和加注,不同品种、品牌的油料,不得掺混。1.1.6 拟投入本标段的主要施工设备表见表1.I-Io表Ll-I拟投入本标段的主要施工设备表序号设备名称型号规格数量制造名购置年份已使用台班检修情况进场时间1液压反铲1.62.0m32日本20092000良好随时2液压反铲0.8m34H本20092000良好随时3侧翻装载机3m3WA3802柳州20091500良好随时4自卸汽车15t20陕西2008800良好随时5推土机TY2203徐工20091500良好随时8汽车吊25t1菱2008800良好随时9载重汽车201汽20081200良好随时11凸块振动碾18t1山东2010800良好随时12光面

7、振动碾15t2山东2010600良好随时序号设备名称型号规格数量制造名购置年份已使用台班检修情况进场时间14振动夯板4新购0随时15平面振动梁2新购0随时16平板、振捣器6新购0随时17圆盘抹光机3新购0随时18真空吸水机组2新购0随时19混凝土切缝机2新购0随时21混凝土湿喷机TK5004深圳2010500良好随时22手风钻YT2830天水新购0随时23手风钻YT2410天水新购0随时序号设备名称型号规格数量制造名购置年份已使用台班检修情况进场时间24平台汽车局军作业车1深圳2007300良好随时25宣化钻YQTOo型626潜孔钻机QZJ-IOOB6河北新购0随时28浆液搅拌桶JW180型4

8、河北新购0随时29注浆泵UB-60型6河北新购0随时31潜水泵WQsl5-15-2.24新购随时32污水处理系统1新购随时33变压器ZBW20-50OkVA-IO/0.41新购随时3变压器S11-315/1新购随时序号设备名称型号规格数量制造名购置年份已使用台班检修情况进场时间410/0.435柴油发电机50kw3沈阳20081000良好随时37柴油发电机2Okw2沈阳20081000良好随时39移动式柴油空压机12m3min6新购4O移动式柴油空压机3m3min6新购41电焊机交流9-25kVA4上海2010800良好随时42电焊机直流16-30kVA4上海2010800良好随时43振捣器5

9、06河南2010800良好随时4振捣器706河2010800良好随时序号设备名称型号规格数量制造厂名购置年份已使用台班检修情况进场时间4南45钢筋切断机GJ5-402深圳2009300良好随时46钢筋弯曲机GJ7-402深圳2009300良好随时47钢筋调直机GTJ-4/42深圳2009300良好随时48直螺纹滚丝机HGS-401深圳2007300良好随时49套丝机S81392深)l2005300良好随时5O木工圆锯机MJ1042河南20072000良好随时51木工刨床M6651江苏20062400良好随时52木工多用刨床MQ431A2河南20072400良好随时5细木带MJ-3461江200

10、62000良好随时序号设备名称型号规格数量制造名购置年份已使用台班检修情况进场时间3锯机苏54高速搅拌机ZJ-4004台杭州2007200良好随时55低速搅拌机200L双层2宜昌20061500良好随时56灌浆泵3SNS4宜昌20061200良好随时57碳弧气刨机THlOOO1浙江温州2008600良好随时58焊条烘干箱ZYH-1501江苏宜兴2008500良好随时61全站仪TCR12022TLlJ瑞彳来2009良好随时序号设备名称型号规格数量制造厂名购置年份已使用台班检修情况进场时间卡62水准仪DS32004深圳2009140良好随时63RTK南方2广州2017良好随时1.2 劳动力配置计划

11、根据本标段工程特点,为优质高速建成本标工程,全面履行合同,我公司将集中高素质、富有经验的经营管理及工程技术人才,采用项目法施工,选派一流的工程技术人员、一流的管理人员、一流的施工队伍。1.2.1 劳动力配置保证措施为保证对工程施工资源的有效地调配,公司成立工程领导小组,对工程施工进行宏观控制和管理,根据现场项目部的计划安排和工程施工需要,保证项目部组织机构的组建,保证工程施工人员满足合同要求。项目部作为公司派往工程项目的管理部门,全权代表公司负责履行工程施工合同,全权负责工程施工的组织工作,根据合同和业主的要求保证工程质量、进度、安全、环保和文明施工等项计划及指标的实现。1.2.2 劳动力计划劳动力计划表单位:人序号工种按工程施工阶段投入劳动力情况2018年2019年1管理人员18182技工40403混凝土工20204钢筋工10105电工666普工50507测量工66合计150150

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
