排水工程施工总流程.docx

上传人:p** 文档编号:240076 上传时间:2023-04-18 格式:DOCX 页数:6 大小:18.55KB
下载 相关 举报
排水工程施工总流程.docx_第1页
第1页 / 共6页
排水工程施工总流程.docx_第2页
第2页 / 共6页
排水工程施工总流程.docx_第3页
第3页 / 共6页
排水工程施工总流程.docx_第4页
第4页 / 共6页
排水工程施工总流程.docx_第5页
第5页 / 共6页
排水工程施工总流程.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《排水工程施工总流程.docx》由会员分享,可在线阅读,更多相关《排水工程施工总流程.docx(6页珍藏版)》请在第壹文秘上搜索。

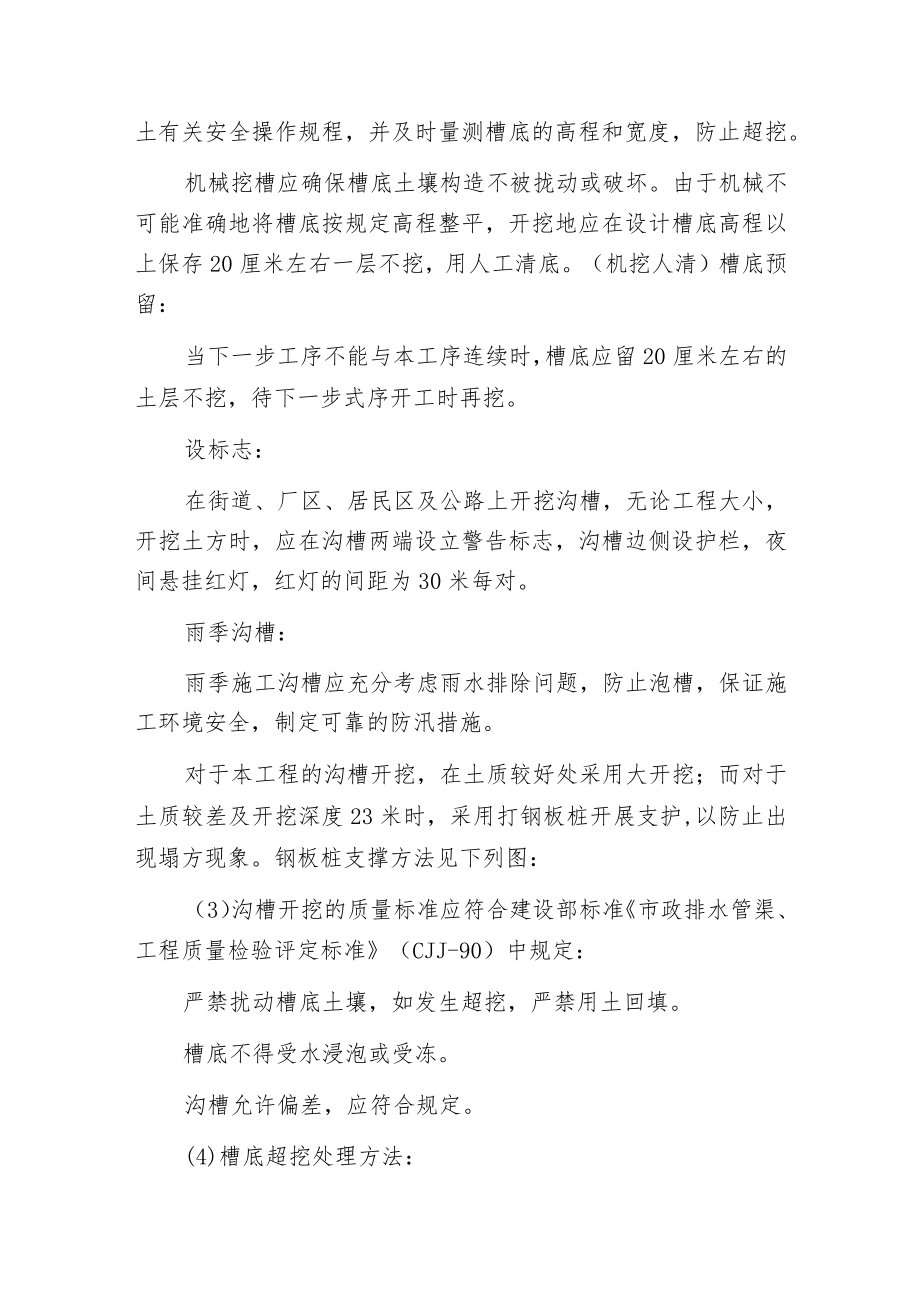

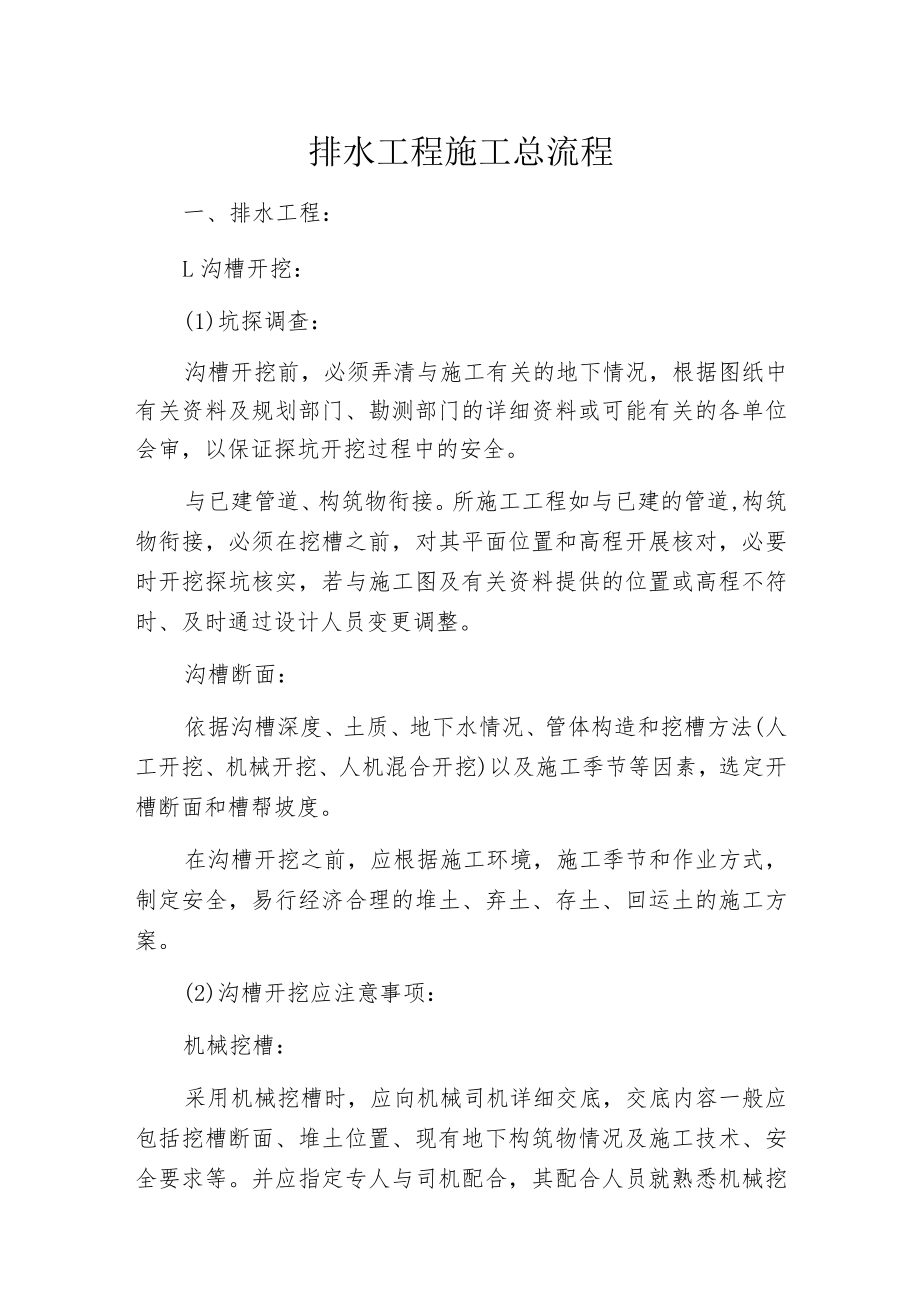

1、排水工程施工总流程一、排水工程:L沟槽开挖:(1)坑探调查:沟槽开挖前,必须弄清与施工有关的地下情况,根据图纸中有关资料及规划部门、勘测部门的详细资料或可能有关的各单位会审,以保证探坑开挖过程中的安全。与已建管道、构筑物衔接。所施工工程如与已建的管道,构筑物衔接,必须在挖槽之前,对其平面位置和高程开展核对,必要时开挖探坑核实,若与施工图及有关资料提供的位置或高程不符时、及时通过设计人员变更调整。沟槽断面:依据沟槽深度、土质、地下水情况、管体构造和挖槽方法(人工开挖、机械开挖、人机混合开挖)以及施工季节等因素,选定开槽断面和槽帮坡度。在沟槽开挖之前,应根据施工环境,施工季节和作业方式,制定安全,

2、易行经济合理的堆土、弃土、存土、回运土的施工方案。(2)沟槽开挖应注意事项:机械挖槽:采用机械挖槽时,应向机械司机详细交底,交底内容一般应包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等。并应指定专人与司机配合,其配合人员就熟悉机械挖土有关安全操作规程,并及时量测槽底的高程和宽度,防止超挖。机械挖槽应确保槽底土壤构造不被拢动或破坏。由于机械不可能准确地将槽底按规定高程整平,开挖地应在设计槽底高程以上保存20厘米左右一层不挖,用人工清底。(机挖人清)槽底预留:当下一步工序不能与本工序连续时,槽底应留20厘米左右的土层不挖,待下一步式序开工时再挖。设标志:在街道、厂区、居民区及公路

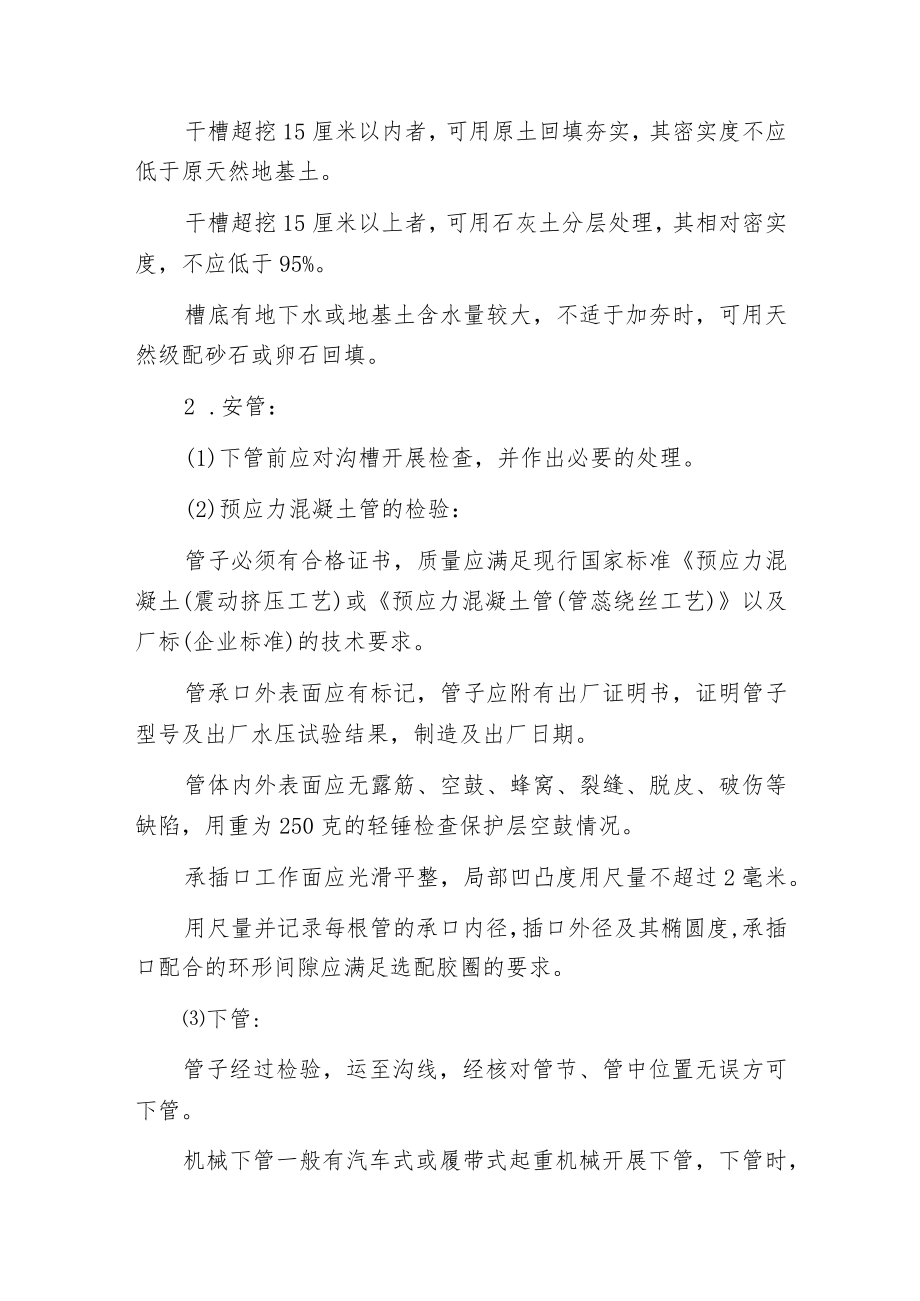

3、上开挖沟槽,无论工程大小,开挖土方时,应在沟槽两端设立警告标志,沟槽边侧设护栏,夜间悬挂红灯,红灯的间距为30米每对。雨季沟槽:雨季施工沟槽应充分考虑雨水排除问题,防止泡槽,保证施工环境安全,制定可靠的防汛措施。对于本工程的沟槽开挖,在土质较好处采用大开挖;而对于土质较差及开挖深度23米时,采用打钢板桩开展支护,以防止出现塌方现象。钢板桩支撑方法见下列图:(3)沟槽开挖的质量标准应符合建设部标准市政排水管渠、工程质量检验评定标准(CJJ-90)中规定:严禁扰动槽底土壤,如发生超挖,严禁用土回填。槽底不得受水浸泡或受冻。沟槽允许偏差,应符合规定。(4)槽底超挖处理方法:干槽超挖15厘米以内者,可

4、用原土回填夯实,其密实度不应低于原天然地基土。干槽超挖15厘米以上者,可用石灰土分层处理,其相对密实度,不应低于95%。槽底有地下水或地基土含水量较大,不适于加夯时,可用天然级配砂石或卵石回填。2 .安管:(1)下管前应对沟槽开展检查,并作出必要的处理。(2)预应力混凝土管的检验:管子必须有合格证书,质量应满足现行国家标准预应力混凝土(震动挤压工艺)或预应力混凝土管(管蕊绕丝工艺)以及厂标(企业标准)的技术要求。管承口外表面应有标记,管子应附有出厂证明书,证明管子型号及出厂水压试验结果,制造及出厂日期。管体内外表面应无露筋、空鼓、蜂窝、裂缝、脱皮、破伤等缺陷,用重为250克的轻锤检查保护层空鼓

5、情况。承插口工作面应光滑平整,局部凹凸度用尺量不超过2毫米。用尺量并记录每根管的承口内径,插口外径及其椭圆度,承插口配合的环形间隙应满足选配胶圈的要求。下管:管子经过检验,运至沟线,经核对管节、管中位置无误方可下管。机械下管一般有汽车式或履带式起重机械开展下管,下管时,起重机沿沟槽开展,沟槽两侧堆土时,其一侧堆土与槽边应有足够的距离,以便起重机运行,起重机距沟边至少一米,保证槽壁不坍塌。机械下管注意事项:A,采用吊车下管时,事行应与起重人员可吊车司机一起勘察现场,根据沟槽情况,确定吊车距槽边的距离,管材存放位置及其他配合事宜,吊车进出路线应事先开展平整,去除障碍。B.吊车不得在架空输电线路下工

6、作,在架空线路一侧工作时,其安全距离应不小于规定。C.吊车下管时应有专人指挥。指挥人员必须熟悉机械吊装有关安全操作规程及指挥信号,在吊装过程中,指挥人员精神集中,吊车司机和槽下工作人员必须听从指挥。D.指挥信号统一明确。吊车在开展各种动作之前,指挥人员必须检查操作环境情况,确认安全后,方可向司机发出信号。E.绑(套)管子应找好重心,以便起吊平稳,管子起吊速度均匀,回转平稳,下落低速轻放,不得勿快勿慢和突然制动。承插管、承口朝向的规定:A.铺设方向:管子下沟时,一般以逆流方向铺设;B.承口朝向:当承插连接时,在如下规定:承口应朝向介持流来的方向;在坡度较大坡区域,承口应朝上,以利施工;承口方向、

7、尽量与管道铺设方向一致。3 .接口:(1)承插口或企口多种接口应平直,环形间隙应均匀,灰口应整齐,密度饱满,不得有裂缝,空豉等现象。(2)抹带接口应表面平整密实,不得有间断和裂缝,空鼓等现象。4 .检查井:(1)井壁必须直扳垂直,不得有通缝,必须保证灰浆饱满,灰缝平直,抹面压光,不得有空鼓、裂缝等现象。(2)井内流槽应平顺,踏步应安装牢固,位置准确,不得有建筑垃圾等杂物。(3)井板、井盖必须完整无损,安装平稳,位置正确。(4)检查井允许偏差必须符合表规定。5 .闭水:(1)污水管道、雨污水合流管道,倒虹吸管、设计要求闭水的其它排管道必须作闭水试验。排水管道闭水试验允许偏差值、渗水量应符合规定。6 .回填:(1)回填注意事项:管道工程必须在隐蔽验收合格后及时回填。有支撑的沟槽,填土前拆撑时,要注意检查沟槽及临近建筑物、构筑物的安全。填土应在管道根底混凝土到达一定强度后开展。沟槽回填顺序,应按沟槽排水方向由高向低分层开展。沟槽两侧应同时回填夯实,以防管线位移。回填土时不得有将士直接砸在抹带接口上。井室等到附属构筑物回填表土应四周同时开展。与本管线交叉的其他管线或构筑物、回填时,要做妥善处理。(2)回填质量控制:回填土的质量主要按回填土的密实度控制。在管顶上500毫米内,不得回填大于100毫米的石块,砖块等杂物。回填时,槽内应无积水,不得回填淤泥,腐殖土、冻土及有机物质。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
