排水沟槽及污水管道施工技术.docx

上传人:p** 文档编号:240107 上传时间:2023-04-18 格式:DOCX 页数:5 大小:18.60KB
下载 相关 举报
排水沟槽及污水管道施工技术.docx_第1页
第1页 / 共5页
排水沟槽及污水管道施工技术.docx_第2页
第2页 / 共5页
排水沟槽及污水管道施工技术.docx_第3页
第3页 / 共5页
排水沟槽及污水管道施工技术.docx_第4页
第4页 / 共5页
排水沟槽及污水管道施工技术.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《排水沟槽及污水管道施工技术.docx》由会员分享,可在线阅读,更多相关《排水沟槽及污水管道施工技术.docx(5页珍藏版)》请在第壹文秘上搜索。

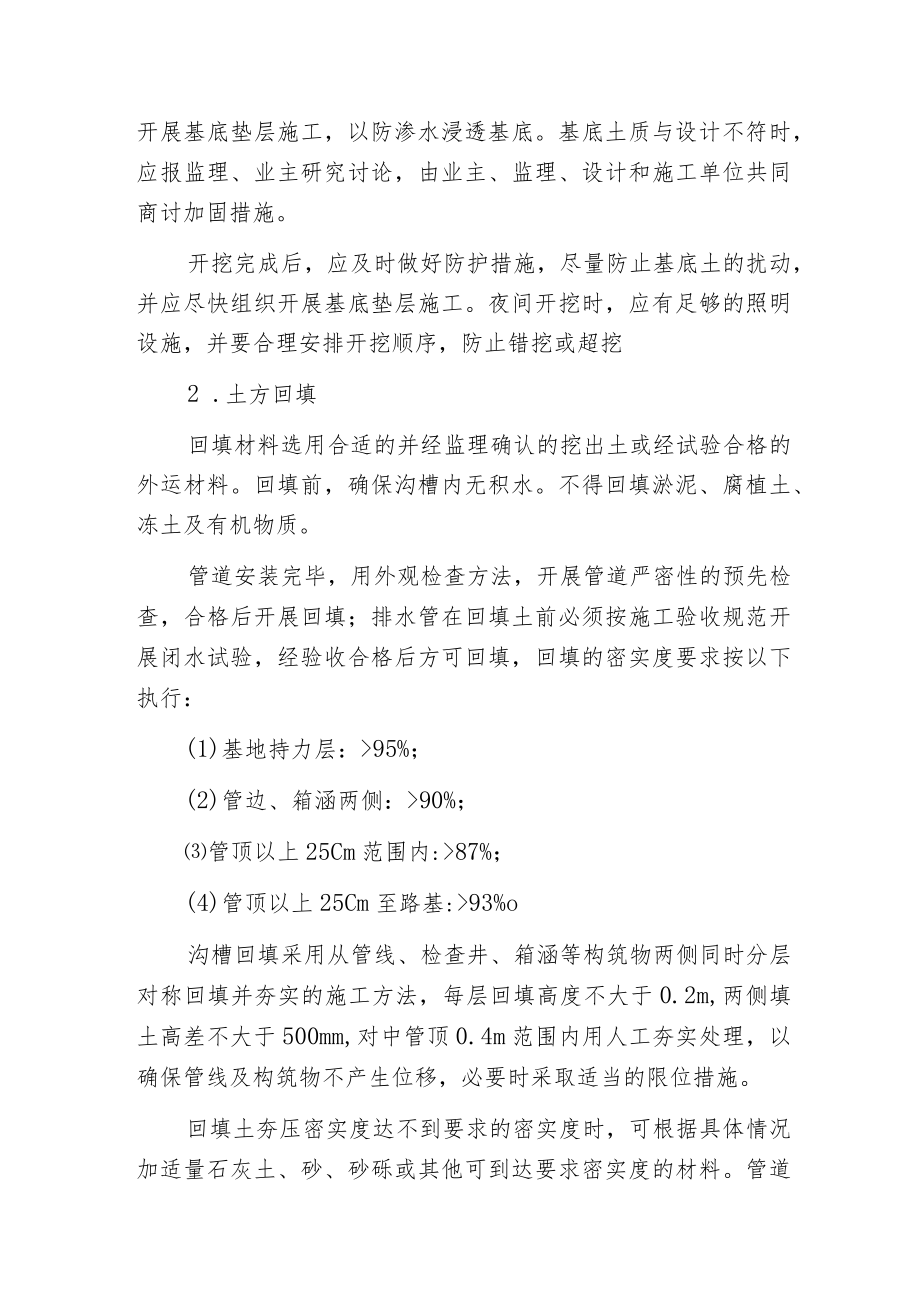

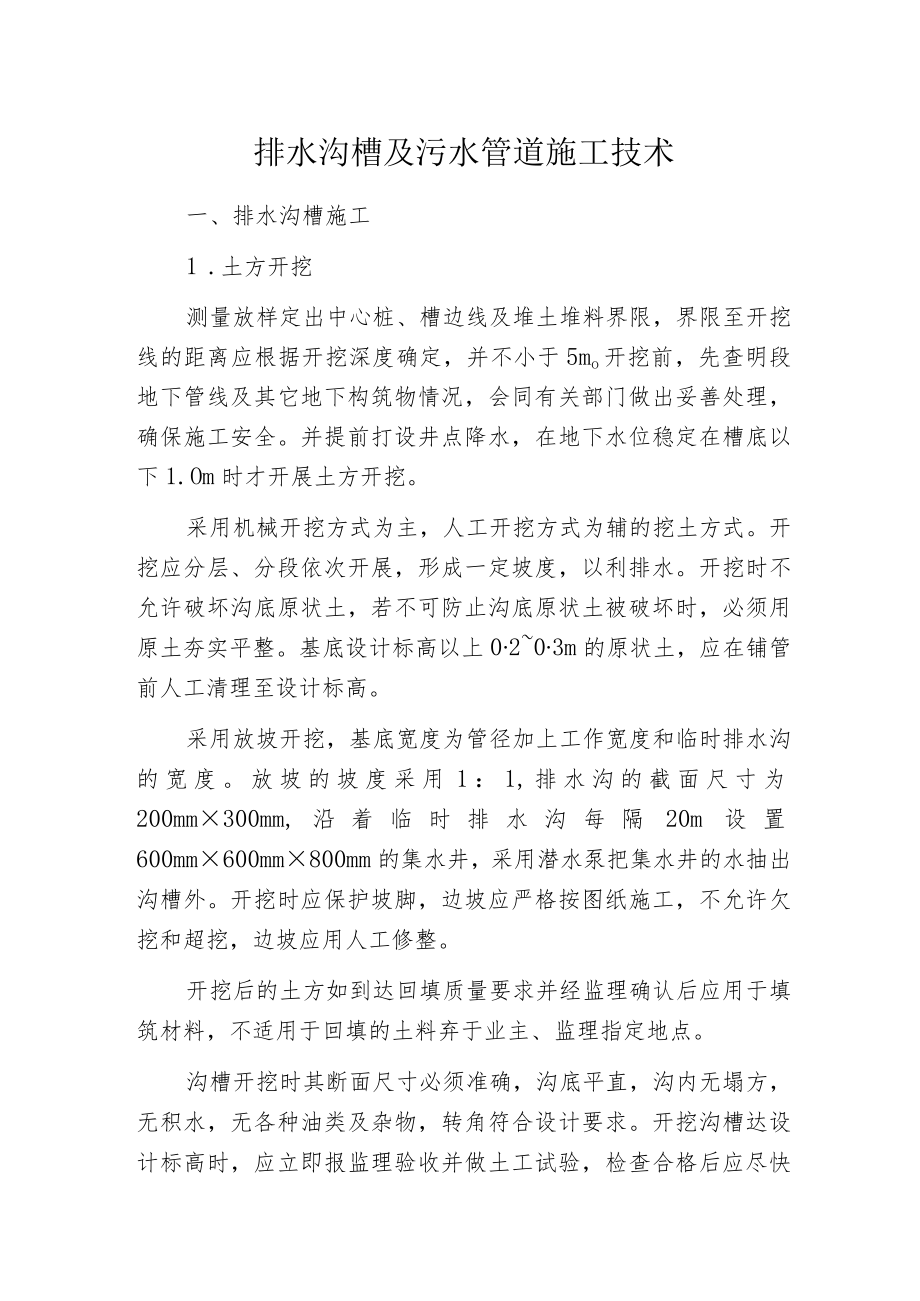

1、排水沟槽及污水管道施工技术一、排水沟槽施工1 .土方开挖测量放样定出中心桩、槽边线及堆土堆料界限,界限至开挖线的距离应根据开挖深度确定,并不小于5mo开挖前,先查明段地下管线及其它地下构筑物情况,会同有关部门做出妥善处理,确保施工安全。并提前打设井点降水,在地下水位稳定在槽底以下1.Om时才开展土方开挖。采用机械开挖方式为主,人工开挖方式为辅的挖土方式。开挖应分层、分段依次开展,形成一定坡度,以利排水。开挖时不允许破坏沟底原状土,若不可防止沟底原状土被破坏时,必须用原土夯实平整。基底设计标高以上0203m的原状土,应在铺管前人工清理至设计标高。采用放坡开挖,基底宽度为管径加上工作宽度和临时排水

2、沟的宽度。放坡的坡度采用1:1,排水沟的截面尺寸为200mm300mm,沿着临时排水沟每隔20m设置600mm600mm800mm的集水井,采用潜水泵把集水井的水抽出沟槽外。开挖时应保护坡脚,边坡应严格按图纸施工,不允许欠挖和超挖,边坡应用人工修整。开挖后的土方如到达回填质量要求并经监理确认后应用于填筑材料,不适用于回填的土料弃于业主、监理指定地点。沟槽开挖时其断面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计要求。开挖沟槽达设计标高时,应立即报监理验收并做土工试验,检查合格后应尽快开展基底垫层施工,以防渗水浸透基底。基底土质与设计不符时,应报监理、业主研究讨论,由

3、业主、监理、设计和施工单位共同商讨加固措施。开挖完成后,应及时做好防护措施,尽量防止基底土的扰动,并应尽快组织开展基底垫层施工。夜间开挖时,应有足够的照明设施,并要合理安排开挖顺序,防止错挖或超挖2 .土方回填回填材料选用合适的并经监理确认的挖出土或经试验合格的外运材料。回填前,确保沟槽内无积水。不得回填淤泥、腐植土、冻土及有机物质。管道安装完毕,用外观检查方法,开展管道严密性的预先检查,合格后开展回填;排水管在回填土前必须按施工验收规范开展闭水试验,经验收合格后方可回填,回填的密实度要求按以下执行:(1)基地持力层:95%;(2)管边、箱涵两侧:90%;管顶以上25Cm范围内:87%;(4)

4、管顶以上25Cm至路基:93%o沟槽回填采用从管线、检查井、箱涵等构筑物两侧同时分层对称回填并夯实的施工方法,每层回填高度不大于0.2m,两侧填土高差不大于500mm,对中管顶0.4m范围内用人工夯实处理,以确保管线及构筑物不产生位移,必要时采取适当的限位措施。回填土夯压密实度达不到要求的密实度时,可根据具体情况加适量石灰土、砂、砂砾或其他可到达要求密实度的材料。管道接口处及连接工作坑回填应采用中粗砂或砂砾,在管道两侧同时回填并采用人工开展夯实。回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时开展,直至管顶O.5m以上。检查井回填土时,应先将盖板座稳

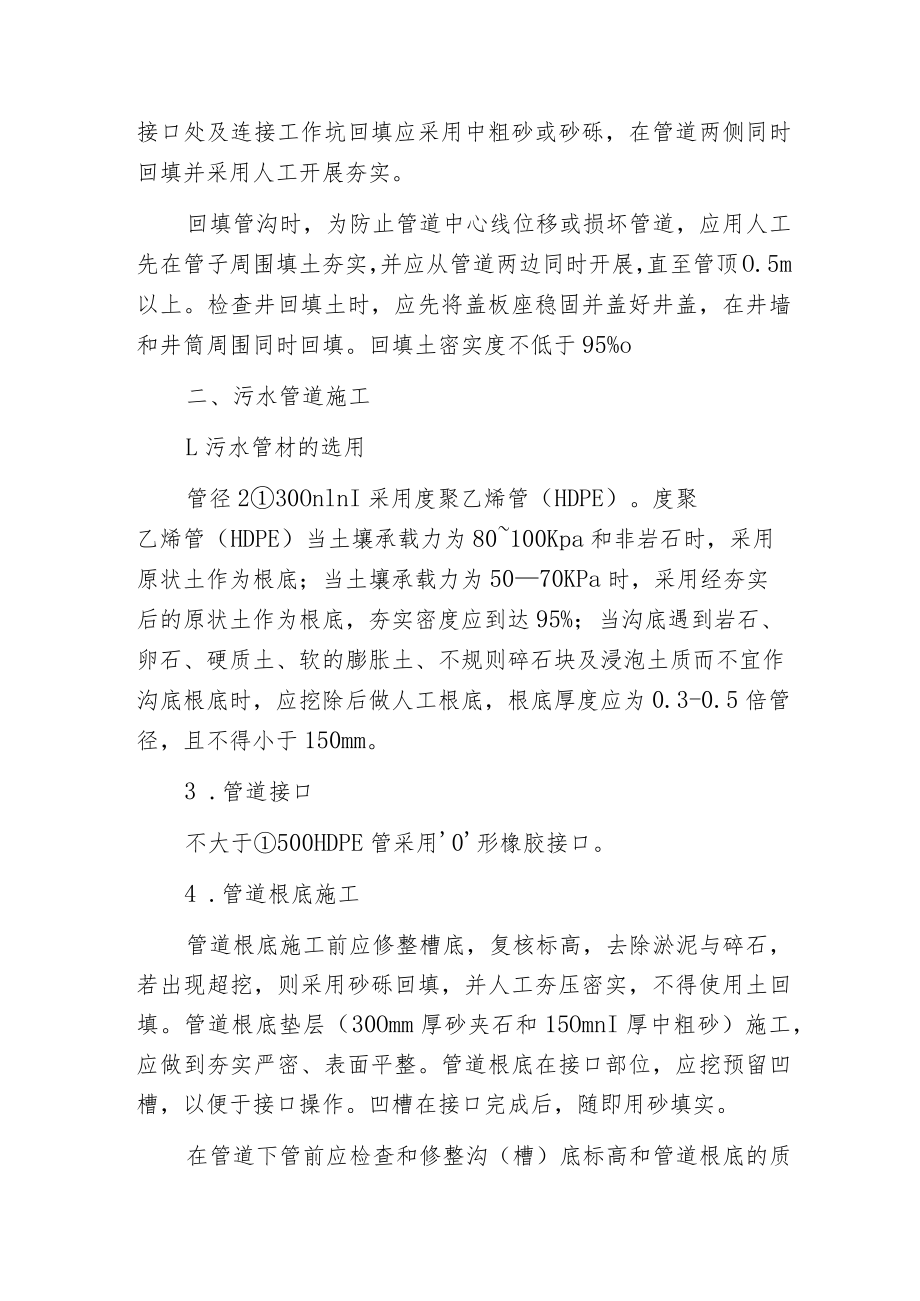

5、固并盖好井盖,在井墙和井筒周围同时回填。回填土密实度不低于95%o二、污水管道施工L污水管材的选用管径230OnlnI采用度聚乙烯管(HDPE)。度聚乙烯管(HDPE)当土壤承载力为80100Kpa和非岩石时,采用原状土作为根底;当土壤承载力为5070KPa时,采用经夯实后的原状土作为根底,夯实密度应到达95%;当沟底遇到岩石、卵石、硬质土、软的膨胀土、不规则碎石块及浸泡土质而不宜作沟底根底时,应挖除后做人工根底,根底厚度应为0.3-0.5倍管径,且不得小于150mm。3 .管道接口不大于500HDPE管采用0形橡胶接口。4 .管道根底施工管道根底施工前应修整槽底,复核标高,去除淤泥与碎石,若

6、出现超挖,则采用砂砾回填,并人工夯压密实,不得使用土回填。管道根底垫层(30Omm厚砂夹石和15OmnI厚中粗砂)施工,应做到夯实严密、表面平整。管道根底在接口部位,应挖预留凹槽,以便于接口操作。凹槽在接口完成后,随即用砂填实。在管道下管前应检查和修整沟(槽)底标高和管道根底的质量,经监理验收符合施工规范及设计要求后,才允许下管。每根管子及每个配件在入沟之前应除去内部杂物,检查有无裂缝、碰伤、剥落及其他缺陷,不符合质量要求的,不得使用。根据各种管径、重量采用人工或机械下管。下管要有专人负责指挥,切实注意安全。下管时始终保持管身平衡均匀溜放至沟槽内,严禁将管材由沟槽边翻滚入槽内。对于钢筋混凝土管

7、,一定要根据管子的重量和直径选择合适的柔性悬带或绳带,确认起吊机械性能良好后,方可开展起吊下管。5 .度聚乙烯管(HDPE)的铺设管道须直线铺设,遇特殊情况可利用柔性接口折线铺设,相邻两节管纵轴线相对转角不大于20。承插口管安装时,插口顺水流方向,承口逆水流方向,由下游向上游依次安装。管道与检查井的衔接,可采用短管连接。保证管件与检查井相结合的表面砂浆到达饱和状态,以保证管件与水泥砂浆的严密结合。雨季施工应采取防止管材漂浮的措施。可先回填到管顶以上大于一倍管径的高度。当管道安装完毕尚未还土而遭到水泡时,应开展管中心线和管底高程复测和外观检查,如出现位移、漂浮、拨口现象,应返工处理。管道铺设后,受意外因素发生局部损坏,当损坏部分的长或宽不超过管周长的1/12时,可采取修补措施修补。若超出限定的损坏范围时,应更换管材,重新铺设。三、结语在对排水沟槽及污水管道开展施工的过程中,管理人员一定要提升管理意识,做好协调与统筹,对于施工中遇到问题需要及时给以妥善处理。技术人员一定要熟悉施工工艺流程,对关键环节和重要工序加强施工的过程控制,保证工程质量。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
