《排水管涵工程施工方案.docx》由会员分享,可在线阅读,更多相关《排水管涵工程施工方案.docx(1页珍藏版)》请在第壹文秘上搜索。

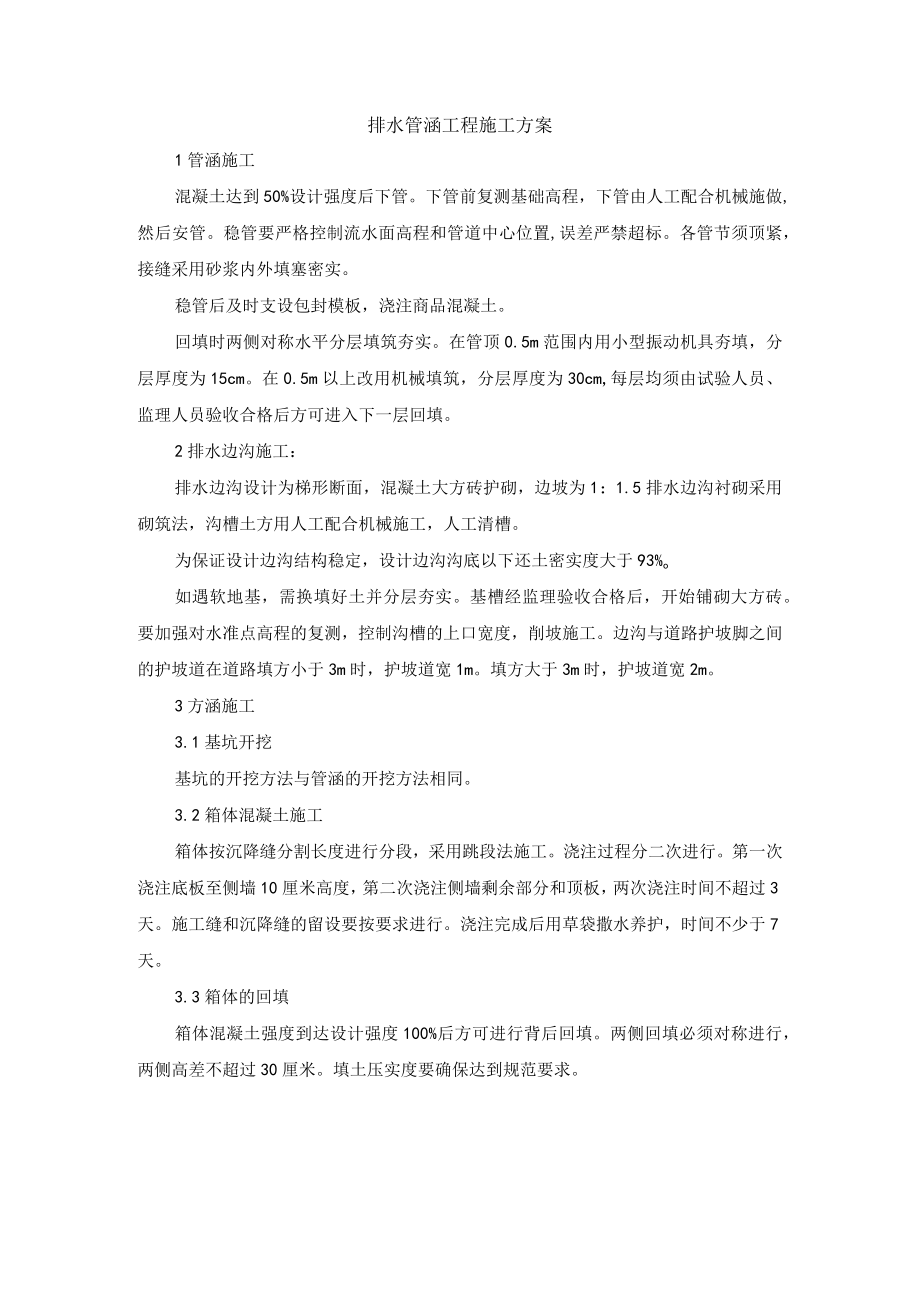

1、排水管涵工程施工方案1管涵施工混凝土达到50%设计强度后下管。下管前复测基础高程,下管由人工配合机械施做,然后安管。稳管要严格控制流水面高程和管道中心位置,误差严禁超标。各管节须顶紧,接缝采用砂浆内外填塞密实。稳管后及时支设包封模板,浇注商品混凝土。回填时两侧对称水平分层填筑夯实。在管顶0.5m范围内用小型振动机具夯填,分层厚度为15cm。在0.5m以上改用机械填筑,分层厚度为30cm,每层均须由试验人员、监理人员验收合格后方可进入下一层回填。2排水边沟施工:排水边沟设计为梯形断面,混凝土大方砖护砌,边坡为1:1.5排水边沟衬砌采用砌筑法,沟槽土方用人工配合机械施工,人工清槽。为保证设计边沟结
2、构稳定,设计边沟沟底以下还土密实度大于93%o如遇软地基,需换填好土并分层夯实。基槽经监理验收合格后,开始铺砌大方砖。要加强对水准点高程的复测,控制沟槽的上口宽度,削坡施工。边沟与道路护坡脚之间的护坡道在道路填方小于3m时,护坡道宽1m。填方大于3m时,护坡道宽2m。3方涵施工3.1基坑开挖基坑的开挖方法与管涵的开挖方法相同。3.2箱体混凝土施工箱体按沉降缝分割长度进行分段,采用跳段法施工。浇注过程分二次进行。第一次浇注底板至侧墙10厘米高度,第二次浇注侧墙剩余部分和顶板,两次浇注时间不超过3天。施工缝和沉降缝的留设要按要求进行。浇注完成后用草袋撒水养护,时间不少于7天。3.3箱体的回填箱体混凝土强度到达设计强度100%后方可进行背后回填。两侧回填必须对称进行,两侧高差不超过30厘米。填土压实度要确保达到规范要求。
