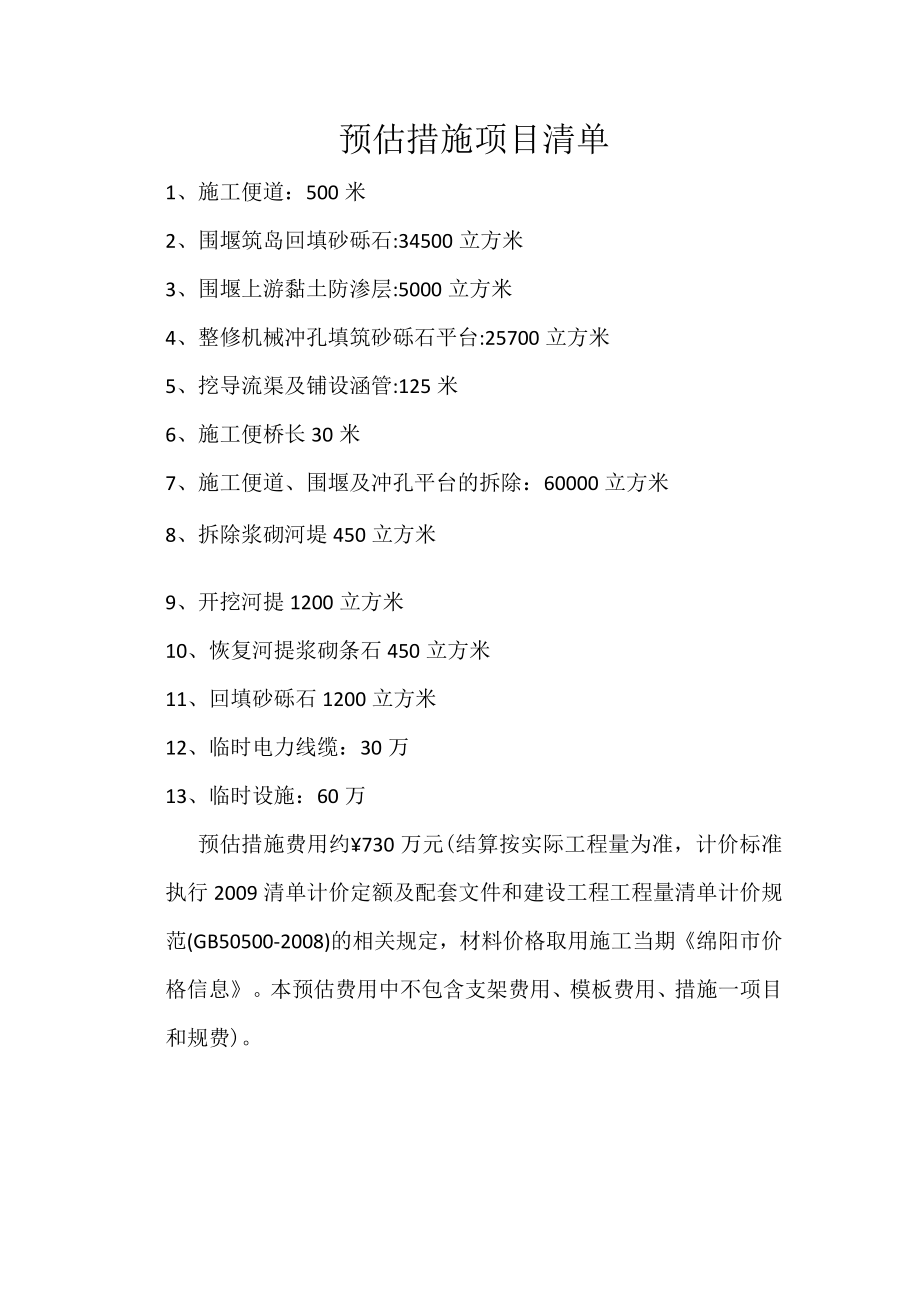

预估措施项目清单1、施工便道:500米2、围堰筑岛回填砂砾石:34500立方米3、围堰上游黏土防渗层:5000立方米4、整修机械冲孔填筑砂砾石平台:25700立方米5、挖导流渠及铺设涵管:125米6、施工便桥长30米7、施工便道、围堰及冲孔平台的拆除:60000立方米8、拆除浆砌河堤450立方米9、开挖河提1200立方米10、恢复河提浆砌条石450立方米11、回填砂砾石1200立方米12、临时电力线缆:30万13、临时设施:60万预估措施费用约730万元(结算按实际工程量为准,计价标准执行2009清单计价定额及配套文件和建设工程工程量清单计价规范(GB50500-2008)的相关规定,材料价格取用施工当期绵阳市价格信息。本预估费用中不包含支架费用、模板费用、措施一项目和规费)。成都建工路桥建设有限公司
