《新建年产1000万方人工高导热石墨膜项目验收鉴定书.docx》由会员分享,可在线阅读,更多相关《新建年产1000万方人工高导热石墨膜项目验收鉴定书.docx(6页珍藏版)》请在第壹文秘上搜索。

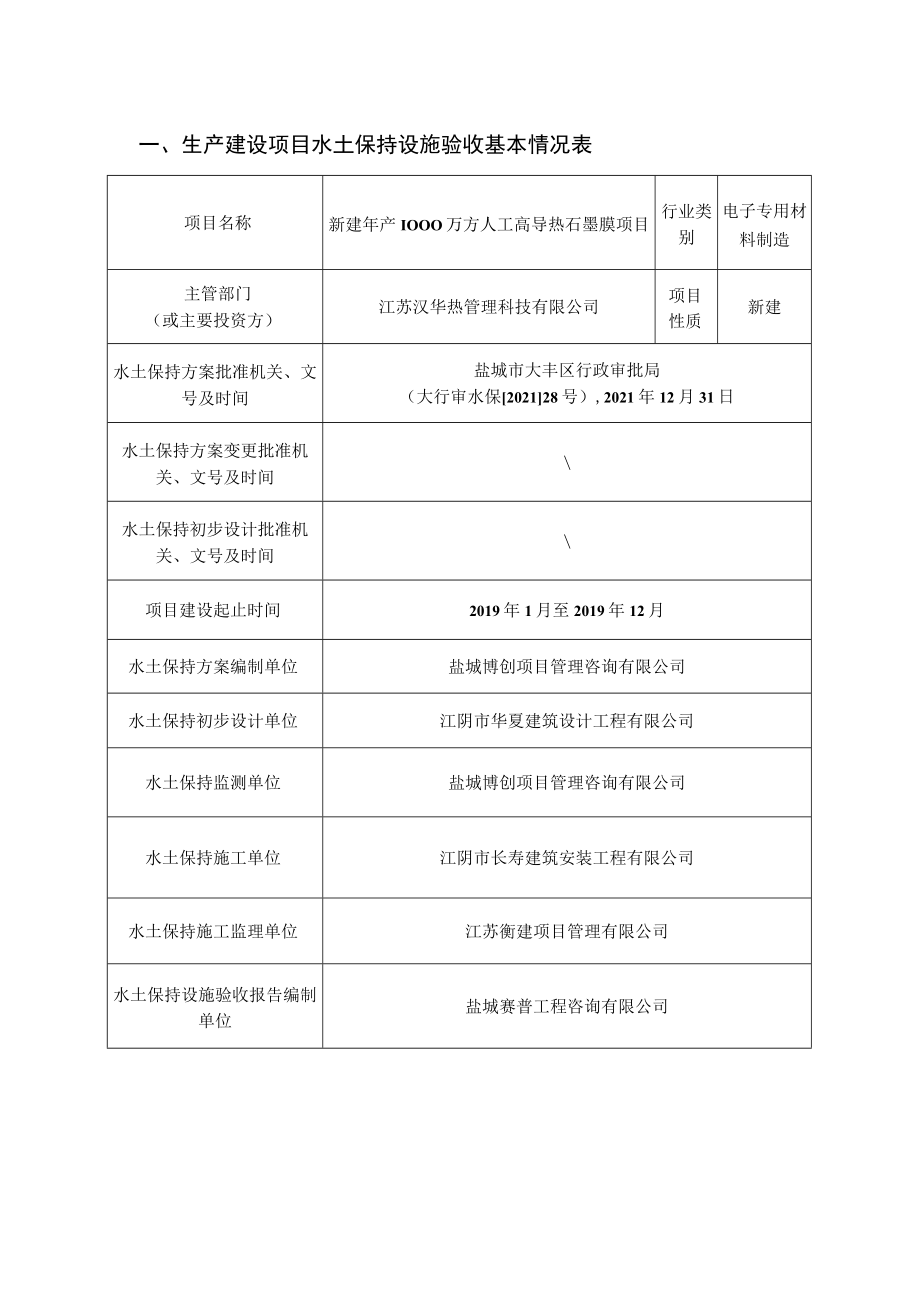

1、一、生产建设项目水土保持设施验收基本情况表项目名称新建年产IOOO万方人工高导热石墨膜项目行业类别电子专用材料制造主管部门(或主要投资方)江苏汉华热管理科技有限公司项目性质新建水土保持方案批准机关、文号及时间盐城市大丰区行政审批局(大行审水保202128号),2021年12月31日水土保持方案变更批准机关、文号及时间水土保持初步设计批准机关、文号及时间项目建设起止时间2019年1月至2019年12月水土保持方案编制单位盐城博创项目管理咨询有限公司水土保持初步设计单位江阴市华夏建筑设计工程有限公司水土保持监测单位盐城博创项目管理咨询有限公司水土保持施工单位江阴市长寿建筑安装工程有限公司水土保持施

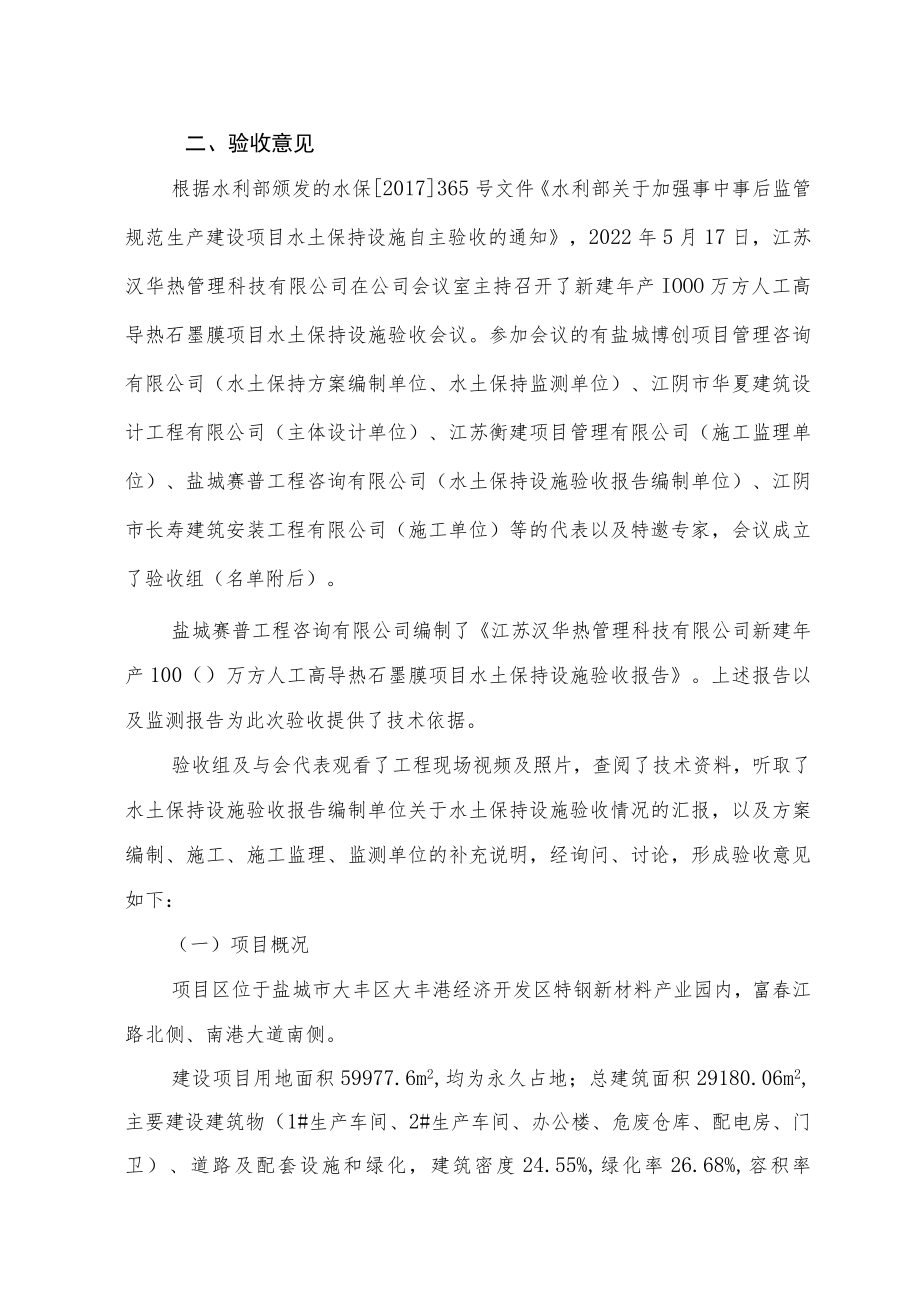

2、工监理单位江苏衡建项目管理有限公司水土保持设施验收报告编制单位盐城赛普工程咨询有限公司二、验收意见根据水利部颁发的水保2017365号文件水利部关于加强事中事后监管规范生产建设项目水土保持设施自主验收的通知,2022年5月17日,江苏汉华热管理科技有限公司在公司会议室主持召开了新建年产IOOO万方人工高导热石墨膜项目水土保持设施验收会议。参加会议的有盐城博创项目管理咨询有限公司(水土保持方案编制单位、水土保持监测单位)、江阴市华夏建筑设计工程有限公司(主体设计单位)、江苏衡建项目管理有限公司(施工监理单位)、盐城赛普工程咨询有限公司(水土保持设施验收报告编制单位)、江阴市长寿建筑安装工程有限公

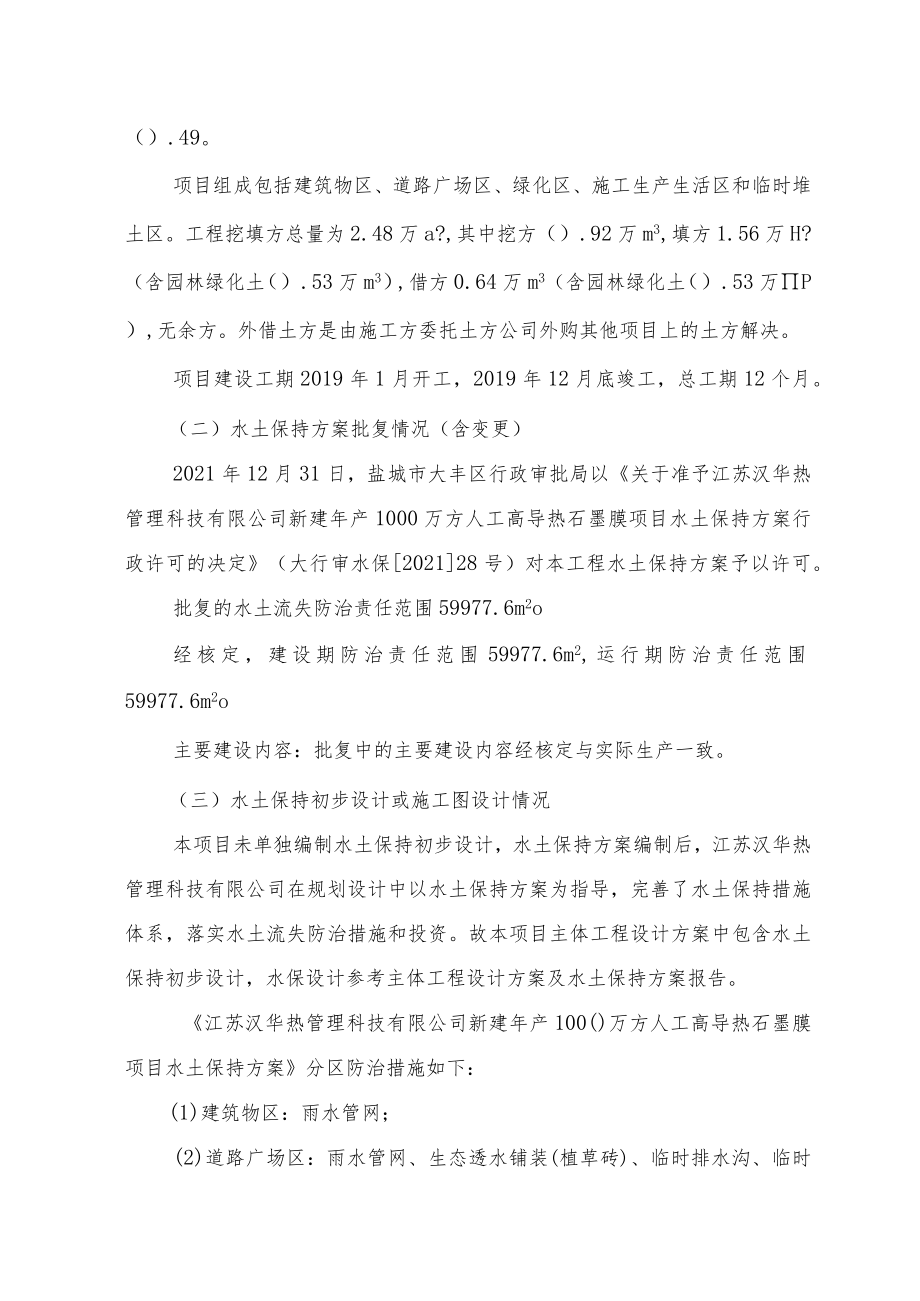

3、司(施工单位)等的代表以及特邀专家,会议成立了验收组(名单附后)。盐城赛普工程咨询有限公司编制了江苏汉华热管理科技有限公司新建年产100()万方人工高导热石墨膜项目水土保持设施验收报告。上述报告以及监测报告为此次验收提供了技术依据。验收组及与会代表观看了工程现场视频及照片,查阅了技术资料,听取了水土保持设施验收报告编制单位关于水土保持设施验收情况的汇报,以及方案编制、施工、施工监理、监测单位的补充说明,经询问、讨论,形成验收意见如下:(一)项目概况项目区位于盐城市大丰区大丰港经济开发区特钢新材料产业园内,富春江路北侧、南港大道南侧。建设项目用地面积59977.6m2,均为永久占地;总建筑面积2
4、9180.06m2,主要建设建筑物(1#生产车间、2#生产车间、办公楼、危废仓库、配电房、门卫)、道路及配套设施和绿化,建筑密度24.55%,绿化率26.68%,容积率().49。项目组成包括建筑物区、道路广场区、绿化区、施工生产生活区和临时堆土区。工程挖填方总量为2.48万a?,其中挖方().92万m3,填方1.56万H?(含园林绿化土().53万m3),借方0.64万m3(含园林绿化土().53万P),无余方。外借土方是由施工方委托土方公司外购其他项目上的土方解决。项目建设工期2019年1月开工,2019年12月底竣工,总工期12个月。(二)水土保持方案批复情况(含变更)2021年12月3
5、1日,盐城市大丰区行政审批局以关于准予江苏汉华热管理科技有限公司新建年产1000万方人工高导热石墨膜项目水土保持方案行政许可的决定(大行审水保202128号)对本工程水土保持方案予以许可。批复的水土流失防治责任范围59977.6m2o经核定,建设期防治责任范围59977.6m2,运行期防治责任范围59977.6m2o主要建设内容:批复中的主要建设内容经核定与实际生产一致。(三)水土保持初步设计或施工图设计情况本项目未单独编制水土保持初步设计,水土保持方案编制后,江苏汉华热管理科技有限公司在规划设计中以水土保持方案为指导,完善了水土保持措施体系,落实水土流失防治措施和投资。故本项目主体工程设计方
6、案中包含水土保持初步设计,水保设计参考主体工程设计方案及水土保持方案报告。江苏汉华热管理科技有限公司新建年产100()万方人工高导热石墨膜项目水土保持方案分区防治措施如下:(1)建筑物区:雨水管网;(2)道路广场区:雨水管网、生态透水铺装(植草砖)、临时排水沟、临时沉沙池、车辆冲洗平台;(3)景观绿化区:表土回覆、景观绿化;(4)施工生产生活区:盖板舲排水沟;(5)临时堆土区:密目网苫盖。本工程水土流失防治执行建设类项目一级标准,设计水平年防治目标为:水土流失总治理度98%,土壤流失控制比1.1,拦渣率97%,林草植被恢复率98%,林草覆盖率26%o本工程已于2019年12月竣工,水保方案补编
7、制时按照实际建设中水保措施编写。按照土地挂牌要求,国土部门已对该地块进行了土地平整,达到“三通一平,要求后交付建设单位,其表土层已被破坏。因此,工程未进行表土剥离。(四)水土保持监测情况2022年2月底,建设单位委托盐城博创项目管理咨询有限公司承担本工程水土保持监测工作。监测单位制定了本工程的水土保持监测(调查)实施方案,成立了项目资料收集调查组调查了解情况、搜集资料,2019年1月一2019年12月,在工程各建设区域共布设监测(调查)点3处。根据现场调查结果以及结合资采取的水土保持措施总体适宜,水期因工程建设活动产生了新的水土工程措施、植物措施和临时措施,到控制,并取得了较好的生态效益。项目
8、建设区水土流失治总理度为99拦渣率为97.83%,林草植被恢复率各项防治指标均达到方案批复的目表4-1实际完成与方案水二料,项目建设期间,各防治分区士保持工程布局基本合理。施工流失,但通过采取各类水土保持工程建设造成的水土流失基本得本工程通过实施水土保持措施,.73%,土壤流失控制比为1.28,99%,林草覆盖度为26.41%o标值。L保持措施工程量对比表分区措施名称单位方案设计数量实际工程量增减变化工程措施建筑区雨水管网m7667660道路广场区雨水管网m132013200绿化区绿化覆土m3528052800绿化措施绿化区景观绿化m21600015840-160临时措施道路广场区汽车冲洗平台
9、座110土质排水沟m3603600沉沙池座110施工生产生活区舲盖板排水沟m36360临时堆土区密目网苫盖m2100010000表42本项目水土保持防治效果对卜J表水土流失防治目标表土保护率(%)水土流失总治理度()土壤流失控制比拦渣率(%)林草植被恢复率(%)林草覆盖率(%)方案确定防治目标/981.1979826实际值/99.731.2897.8399.026.41是否达标/是是是是是(五)验收报告编制情况和主要结论验收报告编制单位盐城赛普工程咨询有限公司多次对新建年产100()万方人工高导热石墨膜项目现场水土保持工程进行核查以及查阅相关资料。在此基础上,编制完成了江苏汉华热管理科技有限公
10、司新建年产IOOO万方人工高导热石墨膜项目水土保持设施验收报告。本项目已补编报了水土保持方案,水土保持方案确定的各项防治措施根据实际建设情况编写,各项防治措施基本落实,已实施的水土保持设施质量合格,水土流失治总理度为99.73%,土壤流失控制比为1.28,拦渣率为97.83%,林草植被恢复率99%,林草覆盖度为26.41%o水土流失防治指标达到了生产建设项目水土流失防治标准(GB/T50434-2018)的目标值,较好地控制和减少了工程建设中的水土流失,并补申报了水土保持监测工作,截止方案验收,水土保持措施运行正常,水土保持补偿费已缴纳,符合水土保持设施竣工验收条件。(六)验收结论验收组认为:该项目在实施过程中落实了水土保持措施,完成了水土流失预防和治理任务,水土流失防治指标达到了生产建设项目水土流失防治标准(GB/T50434-2018)确定的目标值,符合水土保持设施验收的条件,同意该项目水土保持设施通过验收。本项目水土保持设施验收结论为合格。(七)后续管护要求验收组建议:运行管理单位应进一步加强水土保持设施管护,确保其正常运行和发挥效益。
