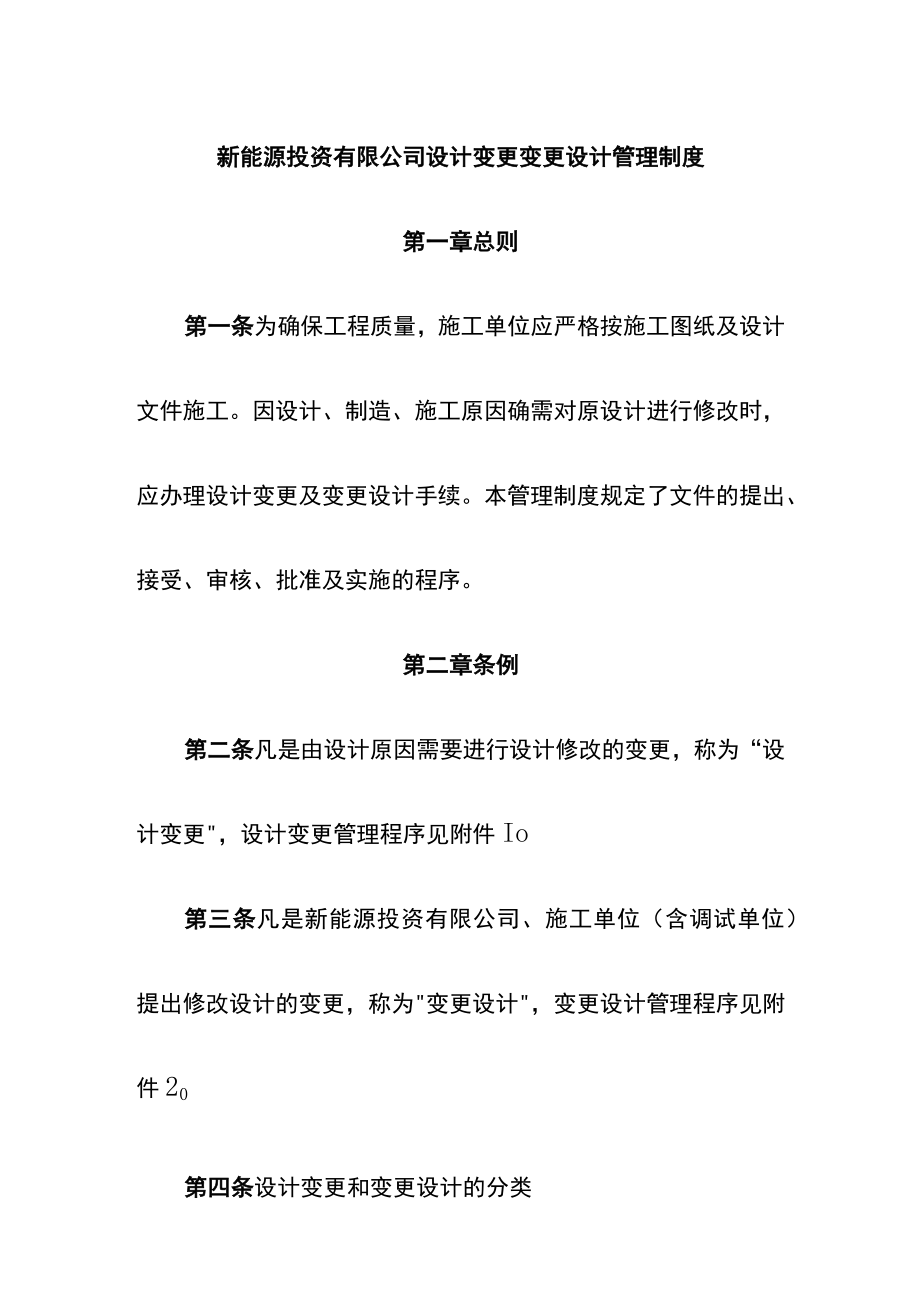

《新能源投资有限公司设计变更变更设计管理制度.docx》由会员分享,可在线阅读,更多相关《新能源投资有限公司设计变更变更设计管理制度.docx(11页珍藏版)》请在第壹文秘上搜索。

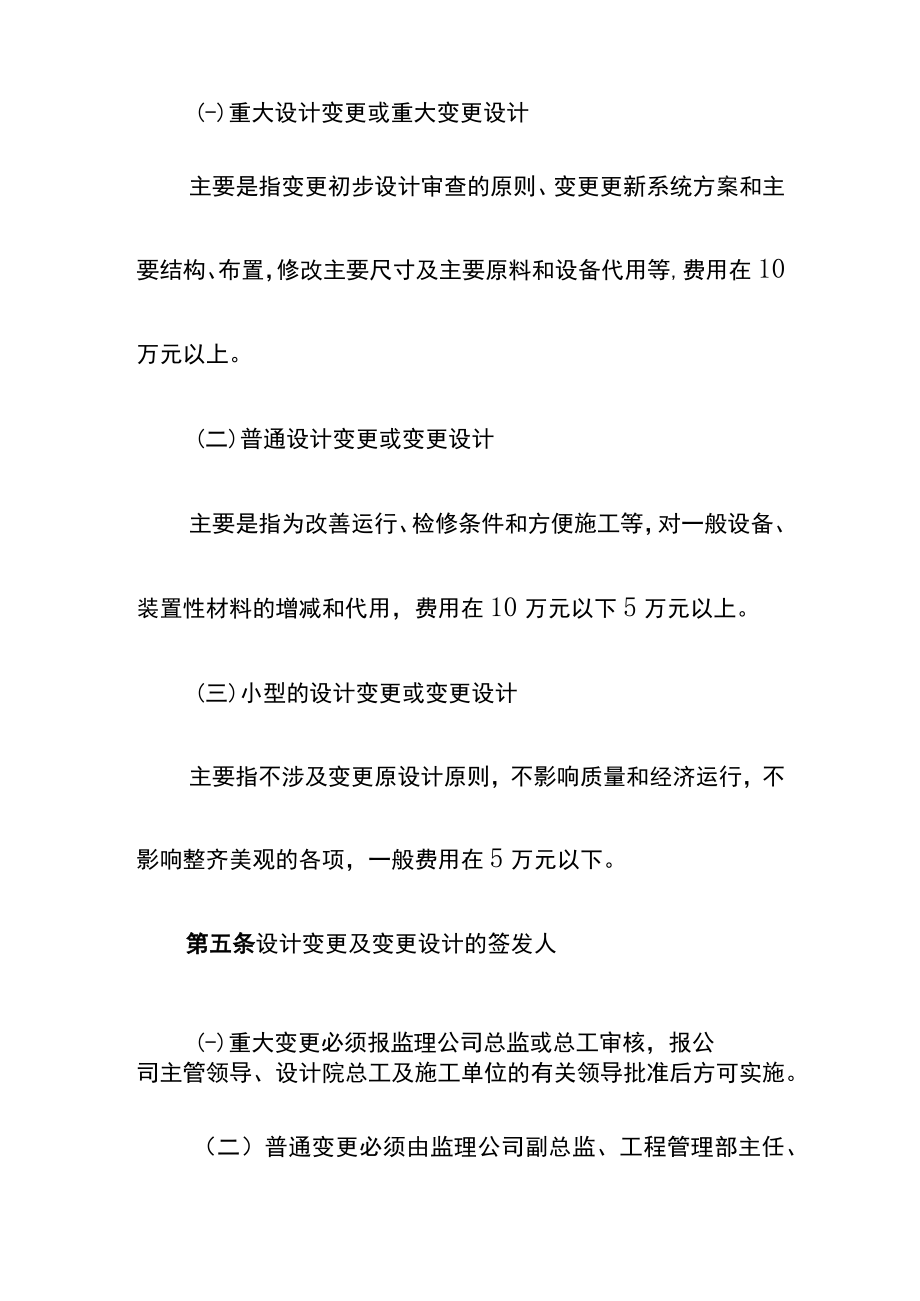

1、新能源投资有限公司设计变更变更设计管理制度第一章总则第一条为确保工程质量,施工单位应严格按施工图纸及设计文件施工。因设计、制造、施工原因确需对原设计进行修改时,应办理设计变更及变更设计手续。本管理制度规定了文件的提出、接受、审核、批准及实施的程序。第二章条例第二条凡是由设计原因需要进行设计修改的变更,称为“设计变更,设计变更管理程序见附件Io第三条凡是新能源投资有限公司、施工单位(含调试单位)提出修改设计的变更,称为变更设计,变更设计管理程序见附件20第四条设计变更和变更设计的分类(-)重大设计变更或重大变更设计主要是指变更初步设计审查的原则、变更更新系统方案和主要结构、布置,修改主要尺寸及主

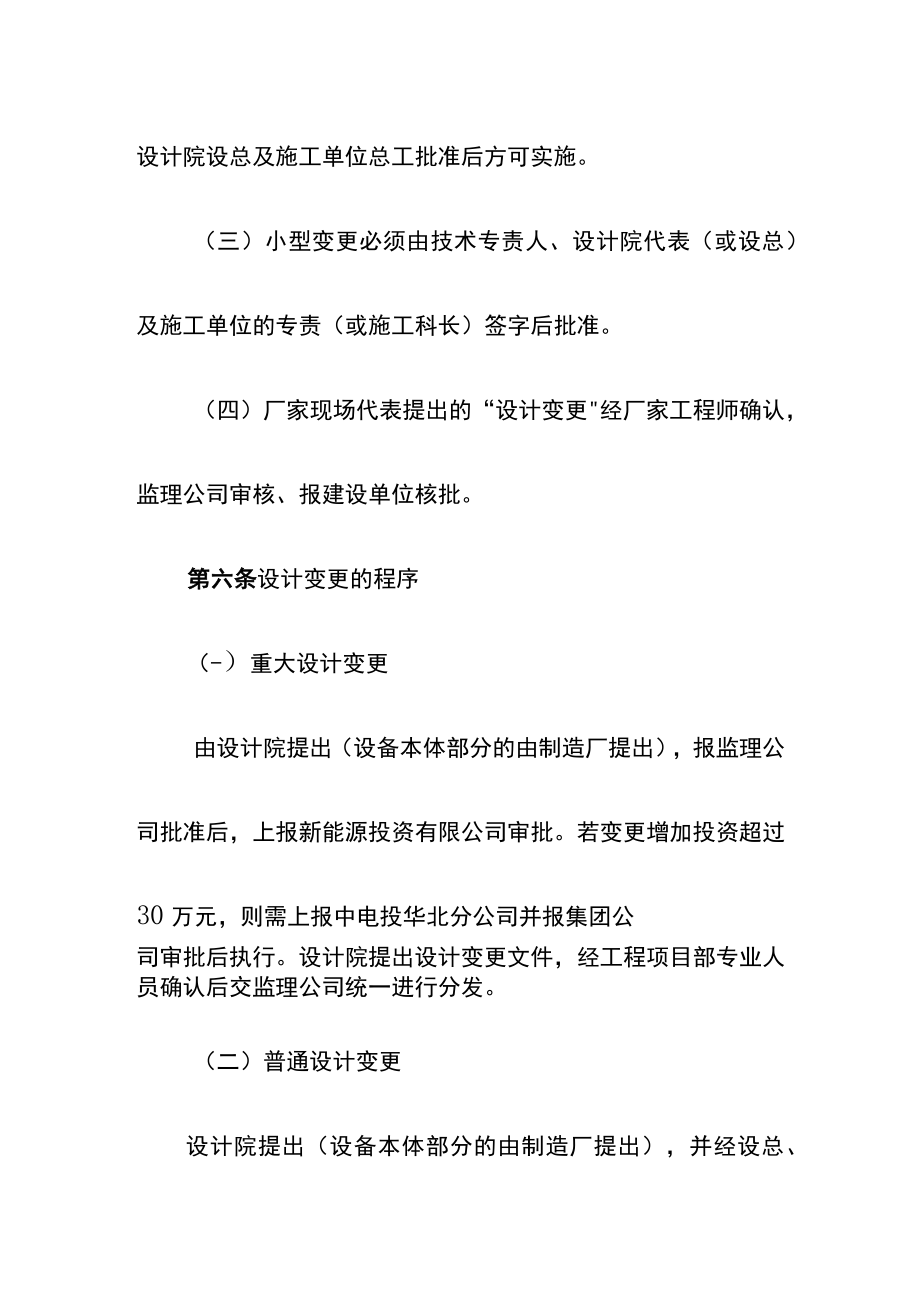

2、要原料和设备代用等,费用在10万元以上。(二)普通设计变更或变更设计主要是指为改善运行、检修条件和方便施工等,对一般设备、装置性材料的增减和代用,费用在10万元以下5万元以上。(三)小型的设计变更或变更设计主要指不涉及变更原设计原则,不影响质量和经济运行,不影响整齐美观的各项,一般费用在5万元以下。第五条设计变更及变更设计的签发人(-)重大变更必须报监理公司总监或总工审核,报公司主管领导、设计院总工及施工单位的有关领导批准后方可实施。(二)普通变更必须由监理公司副总监、工程管理部主任、设计院设总及施工单位总工批准后方可实施。(三)小型变更必须由技术专责人、设计院代表(或设总)及施工单位的专责(
3、或施工科长)签字后批准。(四)厂家现场代表提出的“设计变更经厂家工程师确认,监理公司审核、报建设单位核批。第六条设计变更的程序(-)重大设计变更由设计院提出(设备本体部分的由制造厂提出),报监理公司批准后,上报新能源投资有限公司审批。若变更增加投资超过30万元,则需上报中电投华北分公司并报集团公司审批后执行。设计院提出设计变更文件,经工程项目部专业人员确认后交监理公司统一进行分发。(二)普通设计变更设计院提出(设备本体部分的由制造厂提出),并经设总、工程管理部部长签发,经监理公司确认后提报工程项目部,全程由监理公司组织实施。(三)小型设计变更程序同上。(四)对主设备厂家发送工程联系单,由设计院
4、有关设计人员提出变更条件,交送工程项目部人员。工程项目负责人、监理工程师及施工科专责和科长(必要时)分别签字后,由监理公司统一组织实施。第七条施工单位负责设计变更文件的实施,工程项目部和监理公司负责检查核实的责任。第八条所有设计变更的签字顺序应为:设计院、监理公司、施工单位、工程项目部。需上报公司审批的变更由工程项目部进行提报。第九条设计院出具的设计变更均应标明设计变更类别。设计变更由设计单位提出工程量及费用预算,谁提出变更设计由谁提出工程量及费用预算,一并报送监理公司审核。如无费用发生,均应在联系单上注明。第十条变更设计的程序(-)施工单位提出变更设计要求时应由施工单位提出并填写变更设计单并
5、负责跟踪,送监理公司审核,报建设单位核批后,交施工单位组织施工。工程管理部或项目部提出时应由工程管理部或项目部提出变更设计单。对监理公司提出的变更设计,应先征得建设单位核准后,再提出变更设计联系单,设计单位核蛰后在变更设计联系单上签署意见,经监理公司确认,报建设单位核批后,交施工单位组织施工。(二)无论施工单位或工程项目部,在提出变更设计单前应做好协调工作,统一意见,设计院要对重大变更设计方案安全性及技术合理性提出评价。(三)普通和小型变更设计1 .施工单位提出变更设计要求时,应比照设计变更程序批准,变更设计由监理公司、工程项目部签署意见由工程项目部发送设计院,工程项目部提出变更设计要求时,应
6、比照设计变更答复程序批准,提出变更设计单。2 .设计院收到普通或小型变更后,应确认变更设计的技术合理性和安全性,并应核实费用。3 .施工单位负责变更设计文件的实施,工程项目部、监理公司负有检查核实的责任。4 .所有变更设计均应标明变更设计的类别。5 .工程项目部提出的变更设计签字顺序为工程项目部、设计院、监理公司、施工单位。6 .施工单位提出的变更设计签字顺序为施工单位、工程项目部、设计院、监理公司。第十一条凡因设计变更、变更设计”对正式施工图纸修改较多时,要求设计单位须出升级版图纸。升级版图纸仍需经监理公司审核确认,并按图纸会审程序进行。第十二条施工单位每月须填报当月设计变更、变更设计通知单
7、和工程联系单完成情况的汇总表,由监理公司核签后报建设单位。第十三条设计变更/变更设计文件的发放和保管:(-)所有变更文件一式六份,由监理公司发放,其中设计院、工程项目部、监理公司、施工单位各T分,公司工程管理部二份(存档一份,专业人员一份),变更的复印件应发放至安全监察部一份。(二)档案管理员负责文件的管理、登统,登记中应说明编号、名称、结果、各单位接收人。第十四条对变更文件的要求(-)变更文件字体工整,字体清晰,编号、图号正确,原因内容附图清楚。(二)一个变更单只能填写一个图号的变更,不能把不同图号的变更写在同一变更文件上。(三)设计变更一经签发应视为工程竣工验收的依据。第十五条设计变更补充订货的程序变更文件中如需进行补充订货时,工程管理部专业人员应按变更文件的要求,填写设计变更/变更设计订货通知单,根据变更文件类别,经工程管理部部长批准后订货。第三章附则第十六条本制度由工程管理部负责解释。第十七条本制度自发布之日起执行。附件:1.设计变更管理流程图2.变更设计管理流程图附件1:,流程图
