《施工总平面布置.docx》由会员分享,可在线阅读,更多相关《施工总平面布置.docx(7页珍藏版)》请在第壹文秘上搜索。
1、施工总平面布置1.1、施工总平面布置简述根据工程的组成和布置特点,遵照方便施工,减少占地等原则,结合现场的场地情况,进行总体布置。综合场地情况、工程施工特点,项目经理部和施工生产营地分别采取分段布置方式,生活营地以租用当地民房为主,而碎搅拌站、砂碎石料场、块石料场、水泥仓库、综合仓库、停车场、机修站、配电室、值班房及民技工宿舍、办公室及生活福利措施等可根据现场施工需要采取分散布置。施工布置将从以下几个方面考虑施工现场布置:1、本标段施工项目杂,施工点多,因此临时设施布置要考虑节约成本,有利于施工管理和施工进度。2、所有临时设施布置应严格遵循有关规程规范的要求,同时也要做到科学性、实用性、灵活性
2、相结合。3、按业主总体要求和施工现场的实际情况,临时设施应结合分区情况合理布置。1.2风、水、电系统及通讯系统1.1.1供风系统本工程施工中施工用风主要为碎的施工用风,拟配备1台3-6岸移动式柴油空压机即可以满足要求。1.1.2供排水系统1.1.1.1供水系统本工程的施工用水主要为碎、砂浆拌制、养护的施工用水需要。根据施工现场的踏勘,本工程项目区内有坑北溪、南松溪及山门溪经过,故施工用水拟就近直接抽取溪水,利用水泵抽水至各工地蓄水池,然后再用水泵抽水至各施工用点。生活用水可与自来水公司或当地村庄协商,利用现有的生活水源供应,采用650镀锌钢管将附近自来水拉至生活区用水点。1.1.1.2排水系统

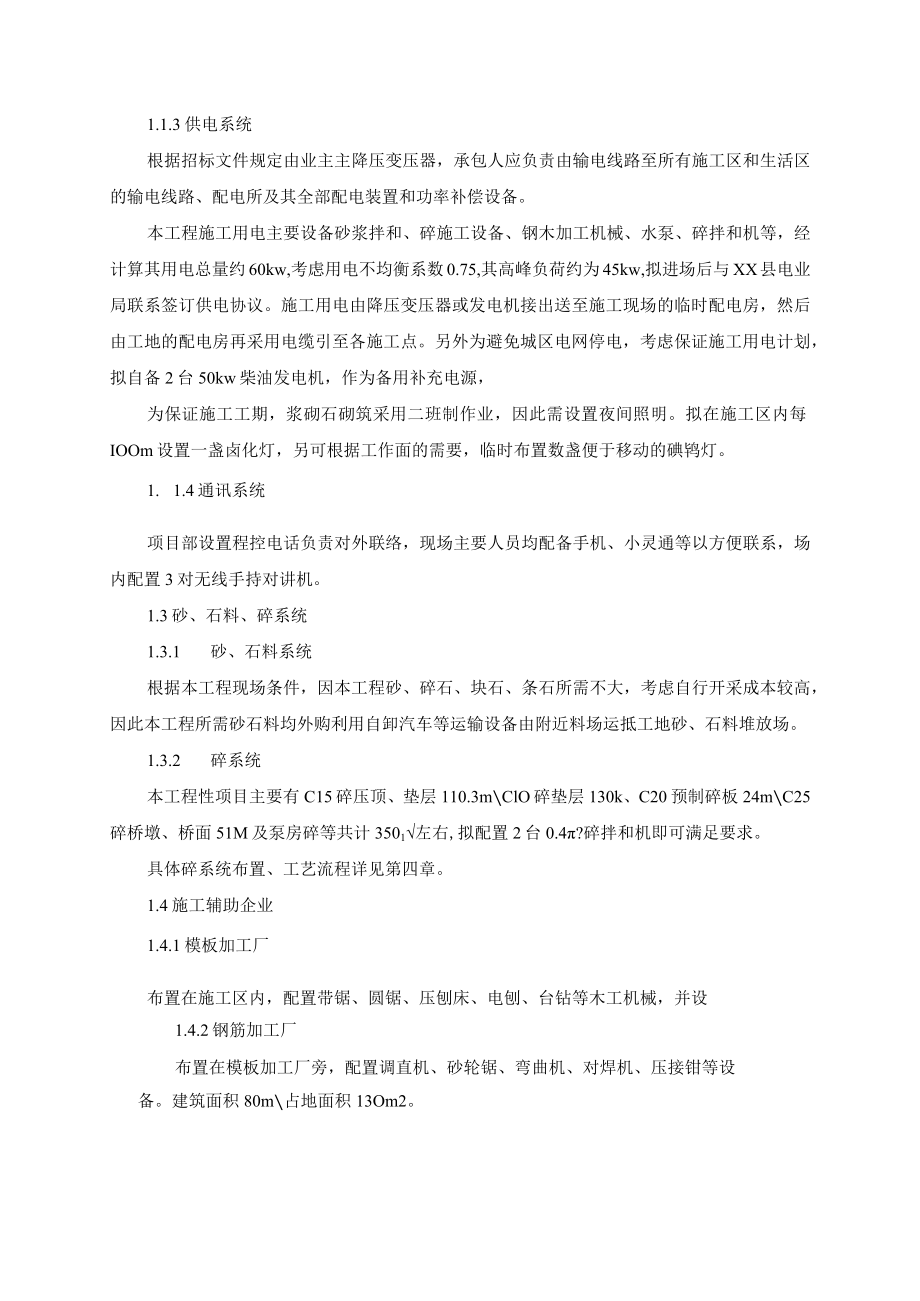

3、碎及砂浆拌和站等主要生产区挖设排水沟槽,将雨水及生产废水予以引排;同时生活区内也注意生活废水的合理排放。1.1.3供电系统根据招标文件规定由业主主降压变压器,承包人应负责由输电线路至所有施工区和生活区的输电线路、配电所及其全部配电装置和功率补偿设备。本工程施工用电主要设备砂浆拌和、碎施工设备、钢木加工机械、水泵、碎拌和机等,经计算其用电总量约60kw,考虑用电不均衡系数0.75,其高峰负荷约为45kw,拟进场后与XX县电业局联系签订供电协议。施工用电由降压变压器或发电机接出送至施工现场的临时配电房,然后由工地的配电房再采用电缆引至各施工点。另外为避免城区电网停电,考虑保证施工用电计划,拟自备2
4、台50kw柴油发电机,作为备用补充电源,为保证施工工期,浆砌石砌筑采用二班制作业,因此需设置夜间照明。拟在施工区内每IOOm设置一盏卤化灯,另可根据工作面的需要,临时布置数盏便于移动的碘鸨灯。1. 1.4通讯系统项目部设置程控电话负责对外联络,现场主要人员均配备手机、小灵通等以方便联系,场内配置3对无线手持对讲机。1.3砂、石料、碎系统1.3.1 砂、石料系统根据本工程现场条件,因本工程砂、碎石、块石、条石所需不大,考虑自行开采成本较高,因此本工程所需砂石料均外购利用自卸汽车等运输设备由附近料场运抵工地砂、石料堆放场。1.3.2 碎系统本工程性项目主要有C15碎压顶、垫层110.3mClO碎垫
5、层130k、C20预制碎板24mC25碎桥墩、桥面51M及泵房碎等共计3501左右,拟配置2台0.4?碎拌和机即可满足要求。具体碎系统布置、工艺流程详见第四章。1.4施工辅助企业1.4.1模板加工厂布置在施工区内,配置带锯、圆锯、压刨床、电刨、台钻等木工机械,并设1.4.2钢筋加工厂布置在模板加工厂旁,配置调直机、砂轮锯、弯曲机、对焊机、压接钳等设备。建筑面积80m占地面积13Om2。1.4.3工程机械检修站布置在项目部生活区旁,负责电机、水泵、振捣器等机械小修,大修利用XX县城内修理厂,其建筑面积Mn?,占地面积son?。1.4.4停车场布置在弃渣场边,主要为大型机械停靠点,占地面积300n
6、2.5施工辅助设施1.5.1工地试验室紧靠碎系统布置,配备坍落度测试仪、砂石含水率等测试仪器,并设养护水池,建筑面积3O占地面积40而。1.5.2砂石料堆放场由于工地附近有砂、石料场,可随运随用,砂石料堆场占地面积不大。紧靠碎系统布置,面积50Onl)1. 5.3值班室:建筑面积15m2,占地面积20m2o1.5 .4配电室:建筑面积30m占地面积4(W。1.6 仓储系统1. 6.1水泥仓库靠碎系统布置,采用毛毡结构,建筑面积80m占地面积IoOnI2。1.6.2综合仓库布置在项目部旁,放置五金材料、油毛毡、劳保用品等,建筑面积30k,占地面积50m2o2. 6.3预制场布置在项目区空地上,面
7、积为IOOnI二1.7办公生活及福利设施1.7.1 项目部办公及生活区项目部办公及生活区拟租用项目区附近的民房,设置会议室、办公室等,其1.7.2 民技工生活区布置在施工区内,建筑面积约为3OO占地面积50Om)1.7.3 卫生设施项目部、民技工生活区内均设置澡堂和厕所,厕所需设有化粪池,建筑面积40m2o上述临设面积见下表,具体平面布置详见施工总平面布置图。施工临设一览表序号项目名称建筑面积(m2)占地面积(m2)备注1项目部办公生活区200250租用民房2民技工生活区300500砖瓦房3卫生设施4050油毛毡4模板加工厂80130油毛毡5钢筋加工厂80130油毛毡6机修站4050油毛毡7硅
8、系统-500含砂石料堆场8停车场一300一9工地试验室3040砖瓦房10配电室3040油毛毡11值班室1520砖瓦房12水泥仓库80IOO油毛毡13综合仓库3050油毛毡14预制场-IOO合计92522601.8临时堆料场和施工排水对基础土方开挖的弃硝,大部分利用作为回填土,堆在工区内临时堆土场。因此弃硝应充分考虑堆放方式,尽可能地靠近施工道路堆放,以便于开挖料利用的加工运输,但应保证交通顺畅。为了保护环境,减少对环境的破坏,在各弃硝场外侧利用开挖硝石堆弃挡硝墙,同时砌好排水沟,做好硝场的排水工作。施工污水的四处漂散,既影响了现场施工,又造成对溪水的污染。为此,拟在设置拌和站处修筑一沉淀池,所
9、有浆液、污水经排水沟排到沉淀池沉淀过滤再排向坑北溪、山门溪及南松溪。施工道路两侧设置临时排水沟和集水井,将雨水和地表水排向溪中。1. 9安全施工和环境保护设施布置1.1.1、 安全施工设施布置(1)、为使工程顺利安全施工,在施工现场、生产加工场地、生活区域、高危地带都需做好安全信号装置。同时各路段、高危区域有告示牌、警示标语。(2)、在以下项目区域要有明显警示标语及广告牌:各加工生产区域进出口处,深坑明坑处,高空作业处,高边坡开挖处,密集作业仓面内,水、电供应高危处等。(3)、在以下施工地段需设危险信号、控制号:各用水、用电需设控制处,生活区需注意安全时段等。(4)、同时在以上各信号装置情况下
10、,项目部应针对各工种及各工序编制详细安全操作规程、规范等措施。应有专职安全人员进行每日的安全排查,由安全小组进行预防和处理,且有相应的安全记录。1.1.2、 环境保护设施布置(1)、在整个工程施工过程中,由于生产、生活会对附近生态造成一定的影响,但是我部决定通过各细节的控制管理使之不会造成危害,力求创造出高水平、高效率的环保施工氛围。(2)、在整个生活区,生活废水将通过集水沟网汇集于污水处理池中进行处理。(3)、在施工生产区做好防尘处理,利用洒水车等对灰尘进行封盖等方法处理,在机械分布上有大噪声的机械设备应尽量错开摆布,交替使用,且尽量远离生活办公区,生产区域建筑物四周应合理布置排水沟,其中碎生产区应布置污水、污油排水沟网统一集于污水处理池中进行处理。(4)、为保持清洁,施工区、生活区的有关垃圾应集中堆放于垃圾集中点处理,垃圾集中处理应点状分布于生活、施工区范围内,厕所应设深坑化便池,防止便水溢流。(5)、本工程中有大量的土石方挖填工作,为防止水土流失和对水源污染,在施工过程中应对开挖边坡进行处理,在边坡顶部和底端开挖排水沟,水沟开挖应按有关施工规范进行,防止高边坡陡坡引起坡面滑坡造成大面积水土流失现象发生。(6)、在开挖过程中弃料处理应集中,应尽量选择低洼地带及荒地。工程竣工后,应将各临时设施进行拆除,重点是各有关污染地段要严格处理。
