《施工日志-基层-2021年02月21-28.docx》由会员分享,可在线阅读,更多相关《施工日志-基层-2021年02月21-28.docx(9页珍藏版)》请在第壹文秘上搜索。

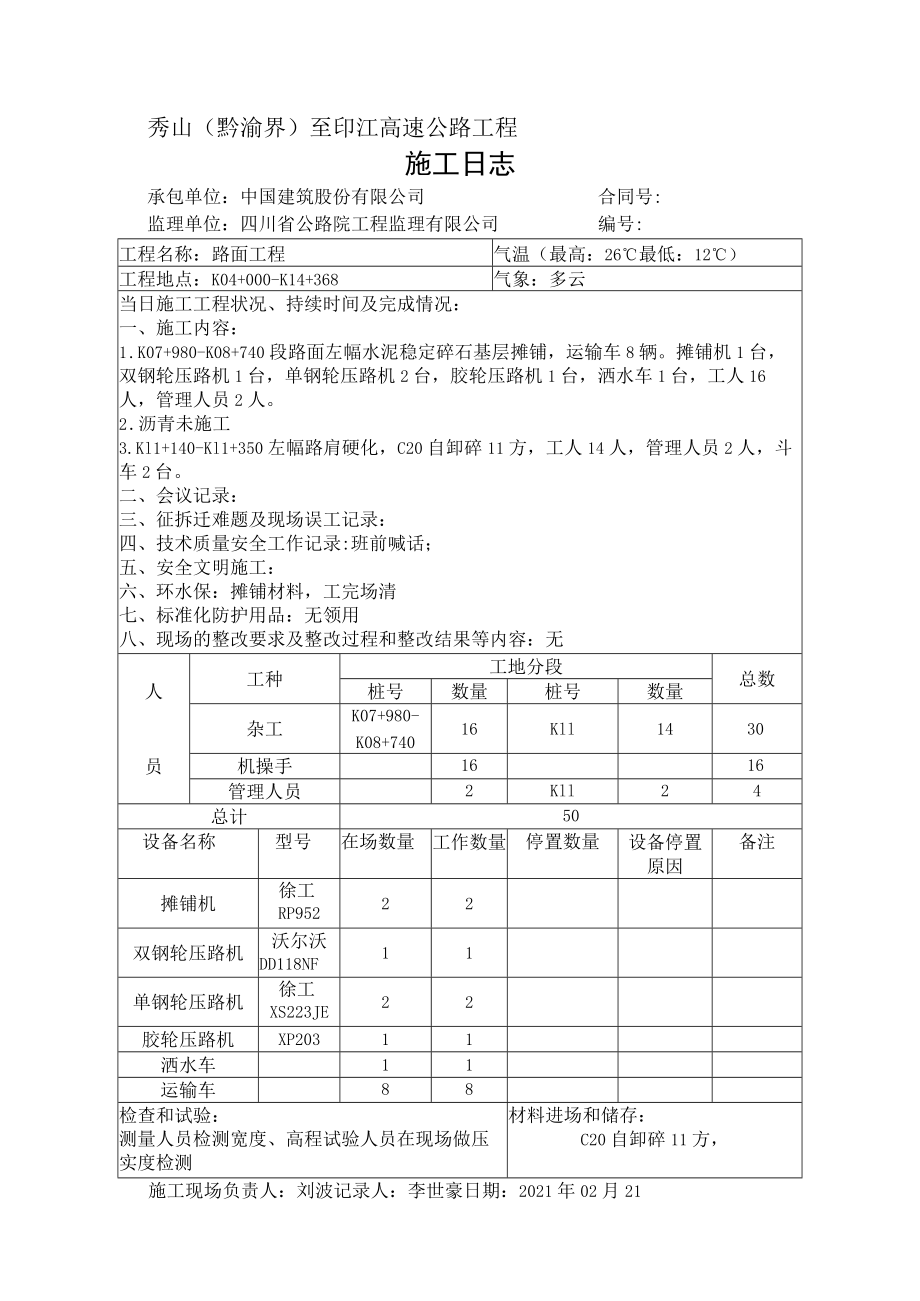

1、秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:26最低:12)工程地点:K04+000-K14+368气象:多云当日施工工程状况、持续时间及完成情况:一、施工内容:1 .K07+980-K08+740段路面左幅水泥稳定碎石基层摊铺,运输车8辆。摊铺机1台,双钢轮压路机1台,单钢轮压路机2台,胶轮压路机1台,洒水车1台,工人16人,管理人员2人。2 .沥青未施工3.Kl1+140-Kl1+350左幅路肩硬化,C20自卸碎11方,工人14人,管理人员2人,斗车2台。二、会议记录:三、征拆迁难题

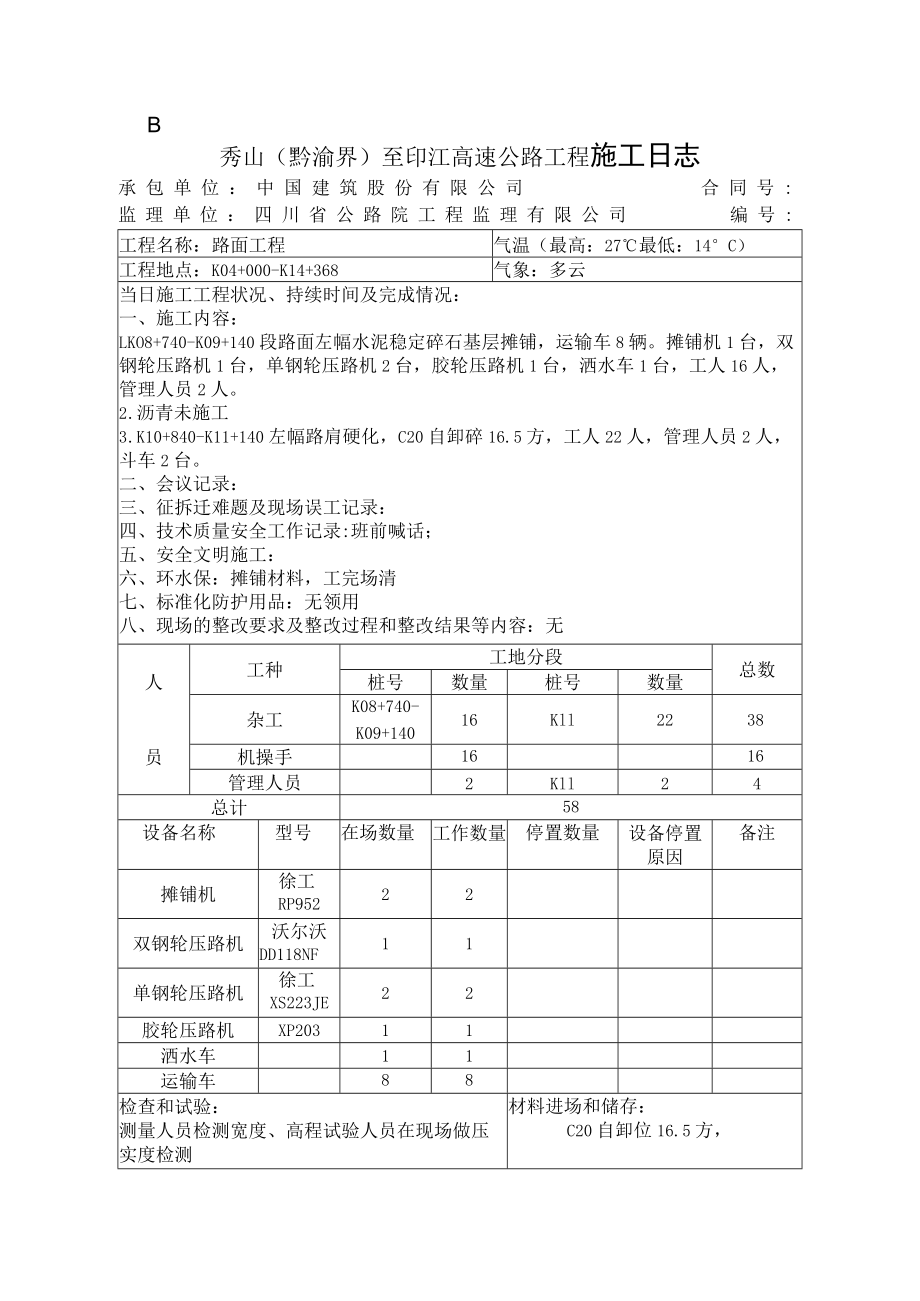

2、及现场误工记录:四、技术质量安全工作记录:班前喊话;五、安全文明施工:六、环水保:摊铺材料,工完场清七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工K07+980-K08+74016Kll1430机操手1616管理人员2Kll24总计50设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:测量人员检测宽度、高程试验人员在现场做压实度检测材料进场和储存:C20自卸碎11方,施工现场负

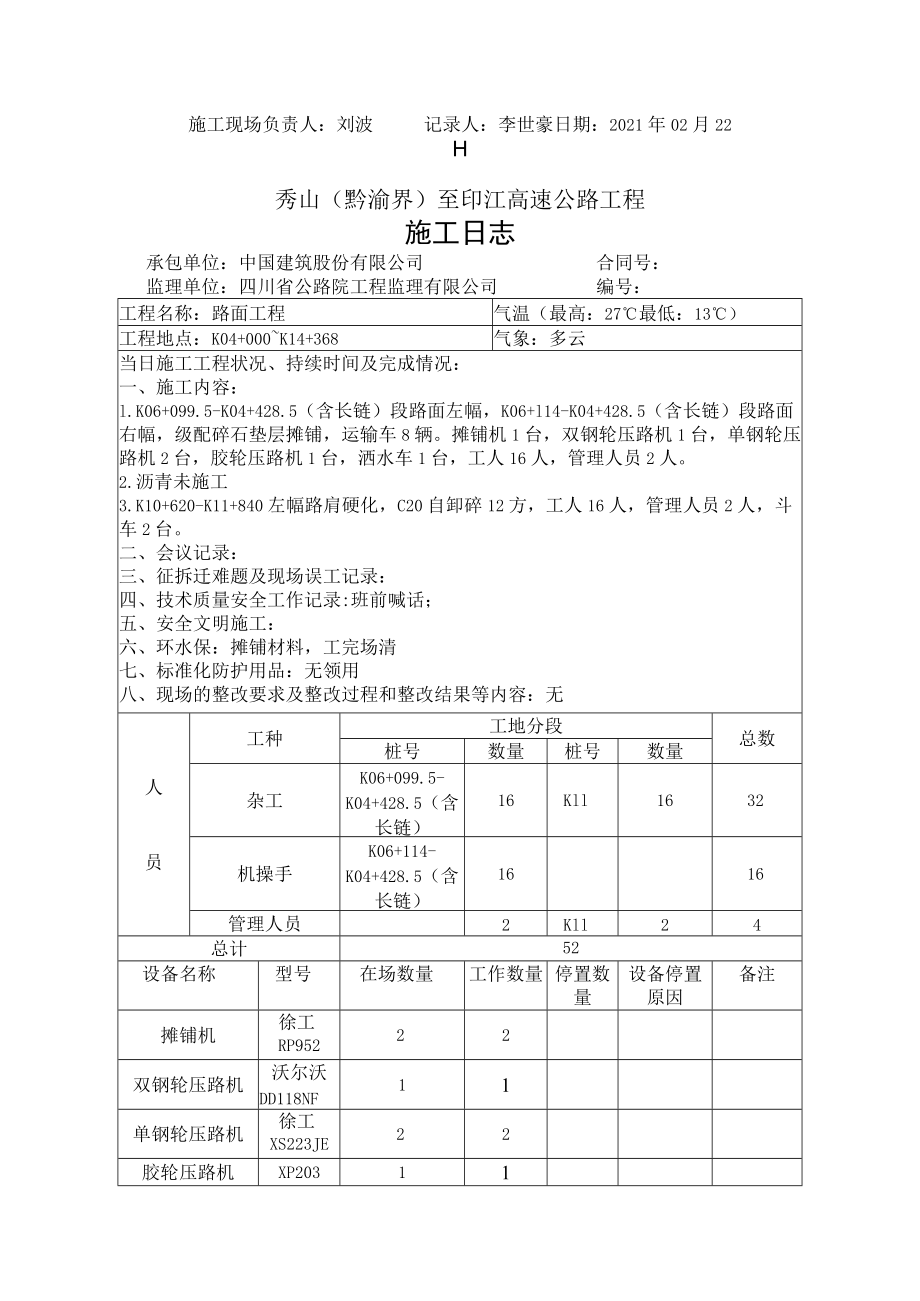

3、责人:刘波记录人:李世豪日期:2021年02月21B秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:27最低:14C)工程地点:K04+000-K14+368气象:多云当日施工工程状况、持续时间及完成情况:一、施工内容:LKO8+740-K09+140段路面左幅水泥稳定碎石基层摊铺,运输车8辆。摊铺机1台,双钢轮压路机1台,单钢轮压路机2台,胶轮压路机1台,洒水车1台,工人16人,管理人员2人。2 .沥青未施工3 .K10+840-K11+140左幅路肩硬化,C20自卸碎16.5方,工人22
4、人,管理人员2人,斗车2台。二、会议记录:三、征拆迁难题及现场误工记录:四、技术质量安全工作记录:班前喊话;五、安全文明施工:六、环水保:摊铺材料,工完场清七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工K08+740-K09+14016Kll2238机操手1616管理人员2Kll24总计58设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:测量人员检测宽度、高程试验人员在现场做
5、压实度检测材料进场和储存:C20自卸位16.5方,施工现场负责人:刘波记录人:李世豪日期:2021年02月22H秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:27最低:13)工程地点:K04+000K14+368气象:多云当日施工工程状况、持续时间及完成情况:一、施工内容:l.K06+099.5-K04+428.5(含长链)段路面左幅,K06+l14-K04+428.5(含长链)段路面右幅,级配碎石垫层摊铺,运输车8辆。摊铺机1台,双钢轮压路机1台,单钢轮压路机2台,胶轮压路机1台,洒水车
6、1台,工人16人,管理人员2人。2.沥青未施工3.K10+620-K11+840左幅路肩硬化,C20自卸碎12方,工人16人,管理人员2人,斗车2台。二、会议记录:三、征拆迁难题及现场误工记录:四、技术质量安全工作记录:班前喊话;五、安全文明施工:六、环水保:摊铺材料,工完场清七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工K06+099.5-K04+428.5(含长链)16Kll1632机操手K06+114-K04+428.5(含长链)1616管理人员2Kll24总计52设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺
7、机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:测量人员检测宽度、高程试验人员在现场做压实度检测材料进场和储存:C20自卸佐12方,施工现场负责人:刘波记录人:李世豪日期:2021年02月23B秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:19最低:9)工程地点:KO4+000K14+368气象:多云-阴当日施工工程状况、持续时间及完成情况:一、施工内容:L.无工作面,停工2.沥青未施工3.K
8、11+050-K11+550右幅路肩硬化,C20自卸砂28方,工人25人,管理人员2人,斗车3台。二、会议记录:三、征拆迁难题及现场误工记录:四、技术质量安全工作记录:;五、安全文明施工:六、环水保:七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工16Kll2537机操手1616管理人员2Kll24总计61设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:材料进场和储存:C20自
9、卸碎28方施工现场负责人:刘波记录人:李世豪日期:2021年02月240秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:11C最低:6)工程地点:K04+000-K14+368气象:多云-阴当日施工工程状况、持续时间及完成情况:一、施工内容:L.无工作面,停工2 .沥青未施工。3 .K11+550-K12+050右幅路肩硬化,C20自卸碎28.5方,工人26人,管理人员2人,斗车3台。4 .k6+099-k4+429段横向排水沟开挖,下管,混凝土浇筑,工人6人。二、会议记录:三、征拆迁难题及
10、现场误工记录:四、技术质量安全工作记录:五、安全文明施工:六、环水保:七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工16K6-K113248机操手1616管理人员2Kll22总计68设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:材料进场和储存:C20自卸碎28.5方,施工现场负责人:刘波记录人:李世豪日期:2021年02月25秀山(黔渝界)至印江高速公路工程施工日志承包单位
11、:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:9最低:6)工程地点:K04+000K14+368气象:多云-小雨当日施工工程状况、持续时间及完成情况:一、施工内容:L.无工作面,停工2.沥青未施工3.K12+050-K12+500右幅路肩硬化,C20自卸碎25方,工人24人,管理人员2人,斗车3台。二、会议记录:三、征拆迁难题及现场误工记录:四、技术质量安全工作记录:五、安全文明施工:六、环水保:七、标准化防护用品:无领用八、现场的整改要求及整改过程和整改结果等内容:无人员工种工地分段总数桩号数量桩号数量杂工16K122440机操手16
12、16管理人员2K1224总计60设备名称型号在场数量工作数量停置数量设备停置原因备注摊铺机徐工RP95222双钢轮压路机沃尔沃DD118NF11单钢轮压路机徐工XS223JE22胶轮压路机XP20311洒水车11运输车88检查和试验:材料进场和储存:C20自卸位25方,施工现场负责人:刘波记录人:李世豪日期:2021年02月26秀山(黔渝界)至印江高速公路工程施工日志承包单位:中国建筑股份有限公司合同号:监理单位:四川省公路院工程监理有限公司编号:工程名称:路面工程气温(最高:9最低:6)工程地点:K04+000K14+368气象:多云-阴当日施工工程状况、持续时间及完成情况:一、施工内容:L.无工作面,停工2 .沥青未施工3 .K7+054.5-K7+210段超高侧纵向排水沟沟底支模,混凝土浇筑,工人10人。二、会
