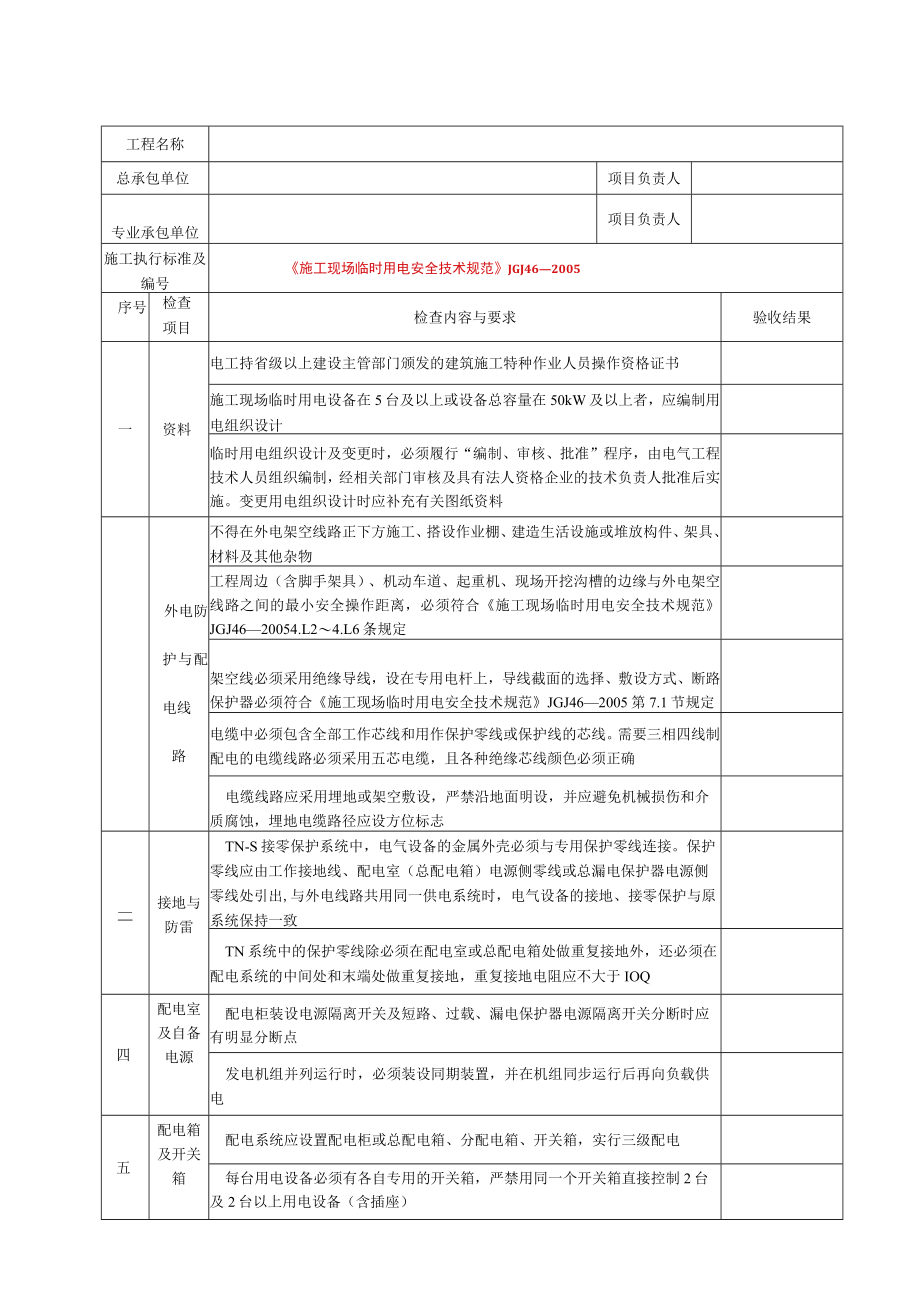

1、工程名称总承包单位项目负责人专业承包单位项目负责人施工执行标准及编号施工现场临时用电安全技术规范JGJ462005序号检查项目检查内容与要求验收结果一资料电工持省级以上建设主管部门颁发的建筑施工特种作业人员操作资格证书施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。变更用电组织设计时应补充有关图纸资料外电防护与配电线路不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物工程周边(含脚手

2、架具)、机动车道、起重机、现场开挖沟槽的边缘与外电架空线路之间的最小安全操作距离,必须符合施工现场临时用电安全技术规范JGJ4620054.L24.L6条规定架空线必须采用绝缘导线,设在专用电杆上,导线截面的选择、敷设方式、断路保护器必须符合施工现场临时用电安全技术规范JGJ462005第7.1节规定电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。需要三相四线制配电的电缆线路必须采用五芯电缆,且各种绝缘芯线颜色必须正确电缆线路应采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀,埋地电缆路径应设方位标志接地与防雷TN-S接零保护系统中,电气设备的金属外壳必须与专用保护零线连

3、接。保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出,与外电线路共用同一供电系统时,电气设备的接地、接零保护与原系统保持一致TN系统中的保护零线除必须在配电室或总配电箱处做重复接地外,还必须在配电系统的中间处和末端处做重复接地,重复接地电阻应不大于IOQ四配电室及自备电源配电柜装设电源隔离开关及短路、过载、漏电保护器电源隔离开关分断时应有明显分断点发电机组并列运行时,必须装设同期装置,并在机组同步运行后再向负载供电五配电箱及开关箱配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电每台用电设备必须有各自专用的开关箱,严禁用同一个开关箱直接控制2台及2

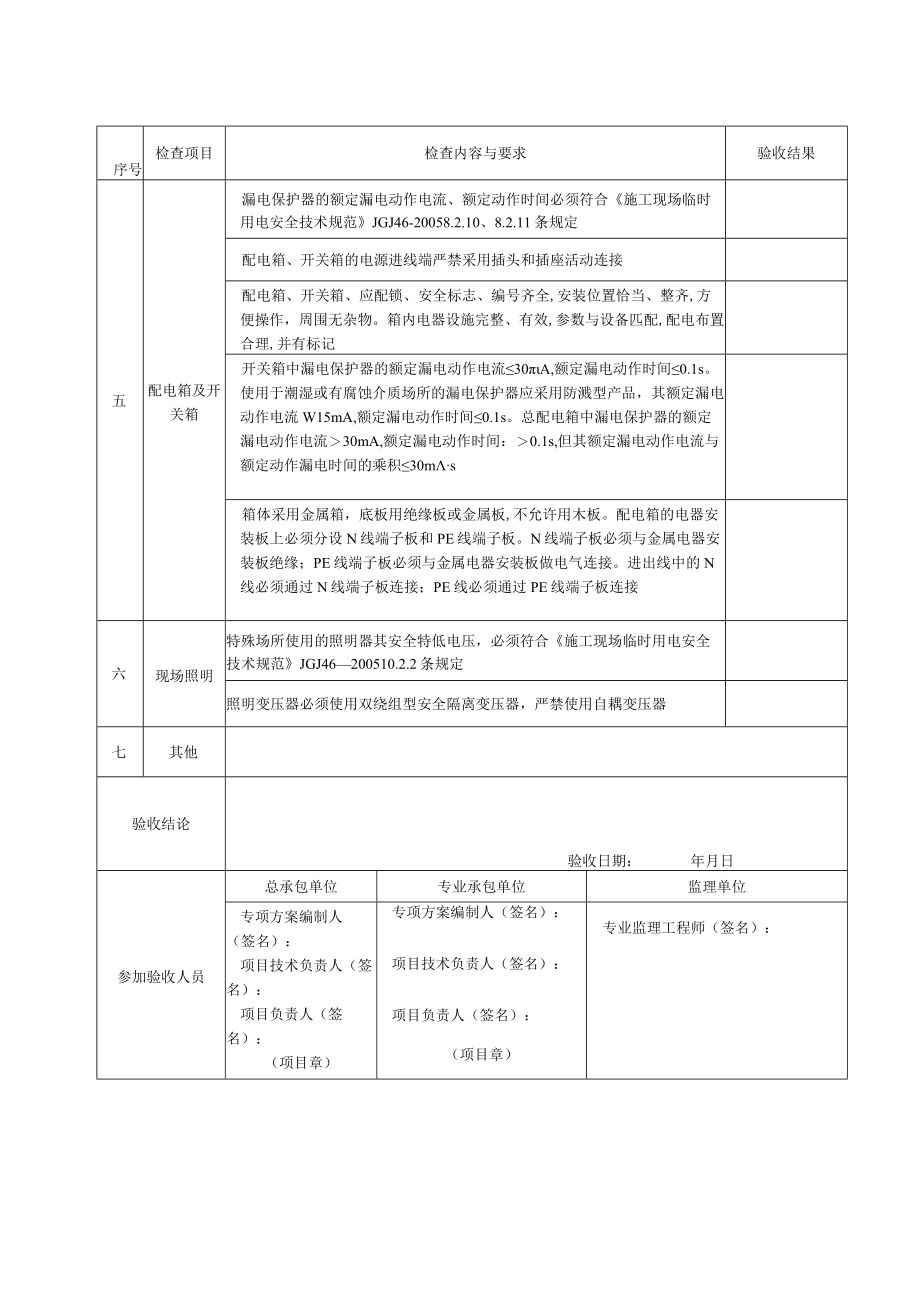

4、台以上用电设备(含插座)序号检查项目检查内容与要求验收结果五配电箱及开关箱漏电保护器的额定漏电动作电流、额定动作时间必须符合施工现场临时用电安全技术规范JGJ46-20058.2.10、8.2.11条规定配电箱、开关箱的电源进线端严禁采用插头和插座活动连接配电箱、开关箱、应配锁、安全标志、编号齐全,安装位置恰当、整齐,方便操作,周围无杂物。箱内电器设施完整、有效,参数与设备匹配,配电布置合理,并有标记开关箱中漏电保护器的额定漏电动作电流30A,额定漏电动作时间0.1s。使用于潮湿或有腐蚀介质场所的漏电保护器应采用防溅型产品,其额定漏电动作电流W15mA,额定漏电动作时间0.1s。总配电箱中漏电

5、保护器的额定漏电动作电流30mA,额定漏电动作时间:0.1s,但其额定漏电动作电流与额定动作漏电时间的乘积30ms箱体采用金属箱,底板用绝缘板或金属板,不允许用木板。配电箱的电器安装板上必须分设N线端子板和PE线端子板。N线端子板必须与金属电器安装板绝缘;PE线端子板必须与金属电器安装板做电气连接。进出线中的N线必须通过N线端子板连接;PE线必须通过PE线端子板连接六现场照明特殊场所使用的照明器其安全特低电压,必须符合施工现场临时用电安全技术规范JGJ46200510.2.2条规定照明变压器必须使用双绕组型安全隔离变压器,严禁使用自耦变压器七其他验收结论验收日期:年月日参加验收人员总承包单位专

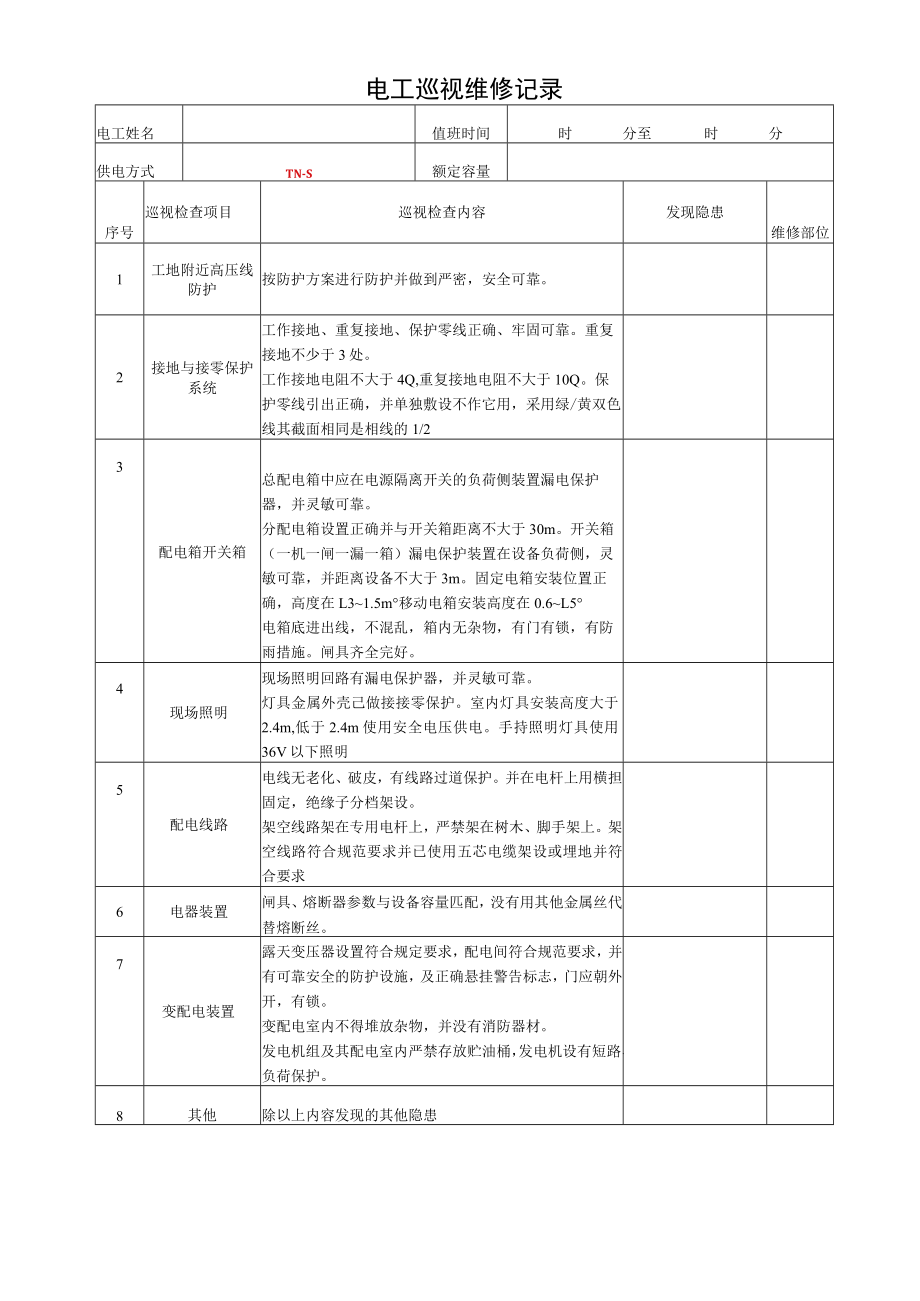

6、业承包单位监理单位专项方案编制人(签名):项目技术负责人(签名):项目负责人(签名):(项目章)专项方案编制人(签名):项目技术负责人(签名):项目负责人(签名):(项目章)专业监理工程师(签名):电工巡视维修记录电工姓名值班时间时分至时分供电方式TN-S额定容量序号巡视检查项目巡视检查内容发现隐患维修部位1工地附近高压线防护按防护方案进行防护并做到严密,安全可靠。2接地与接零保护系统工作接地、重复接地、保护零线正确、牢固可靠。重复接地不少于3处。工作接地电阻不大于4Q,重复接地电阻不大于10Q。保护零线引出正确,并单独敷设不作它用,采用绿/黄双色线其截面相同是相线的1/23配电箱开关箱总配电

7、箱中应在电源隔离开关的负荷侧装置漏电保护器,并灵敏可靠。分配电箱设置正确并与开关箱距离不大于30m。开关箱(一机一闸一漏一箱)漏电保护装置在设备负荷侧,灵敏可靠,并距离设备不大于3m。固定电箱安装位置正确,高度在L31.5m移动电箱安装高度在0.6L5电箱底进出线,不混乱,箱内无杂物,有门有锁,有防雨措施。闸具齐全完好。4现场照明现场照明回路有漏电保护器,并灵敏可靠。灯具金属外壳己做接接零保护。室内灯具安装高度大于2.4m,低于2.4m使用安全电压供电。手持照明灯具使用36V以下照明5配电线路电线无老化、破皮,有线路过道保护。并在电杆上用横担固定,绝缘子分档架设。架空线路架在专用电杆上,严禁架在树木、脚手架上。架空线路符合规范要求并已使用五芯电缆架设或埋地并符合要求6电器装置闸具、熔断器参数与设备容量匹配,没有用其他金属丝代替熔断丝。7变配电装置露天变压器设置符合规定要求,配电间符合规范要求,并有可靠安全的防护设施,及正确悬挂警告标志,门应朝外开,有锁。变配电室内不得堆放杂物,并没有消防器材。发电机组及其配电室内严禁存放贮油桶,发电机设有短路、负荷保护。8其他除以上内容发现的其他隐患

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
