《月报监理2022年5月(佛莞3标).docx》由会员分享,可在线阅读,更多相关《月报监理2022年5月(佛莞3标).docx(3页珍藏版)》请在第壹文秘上搜索。

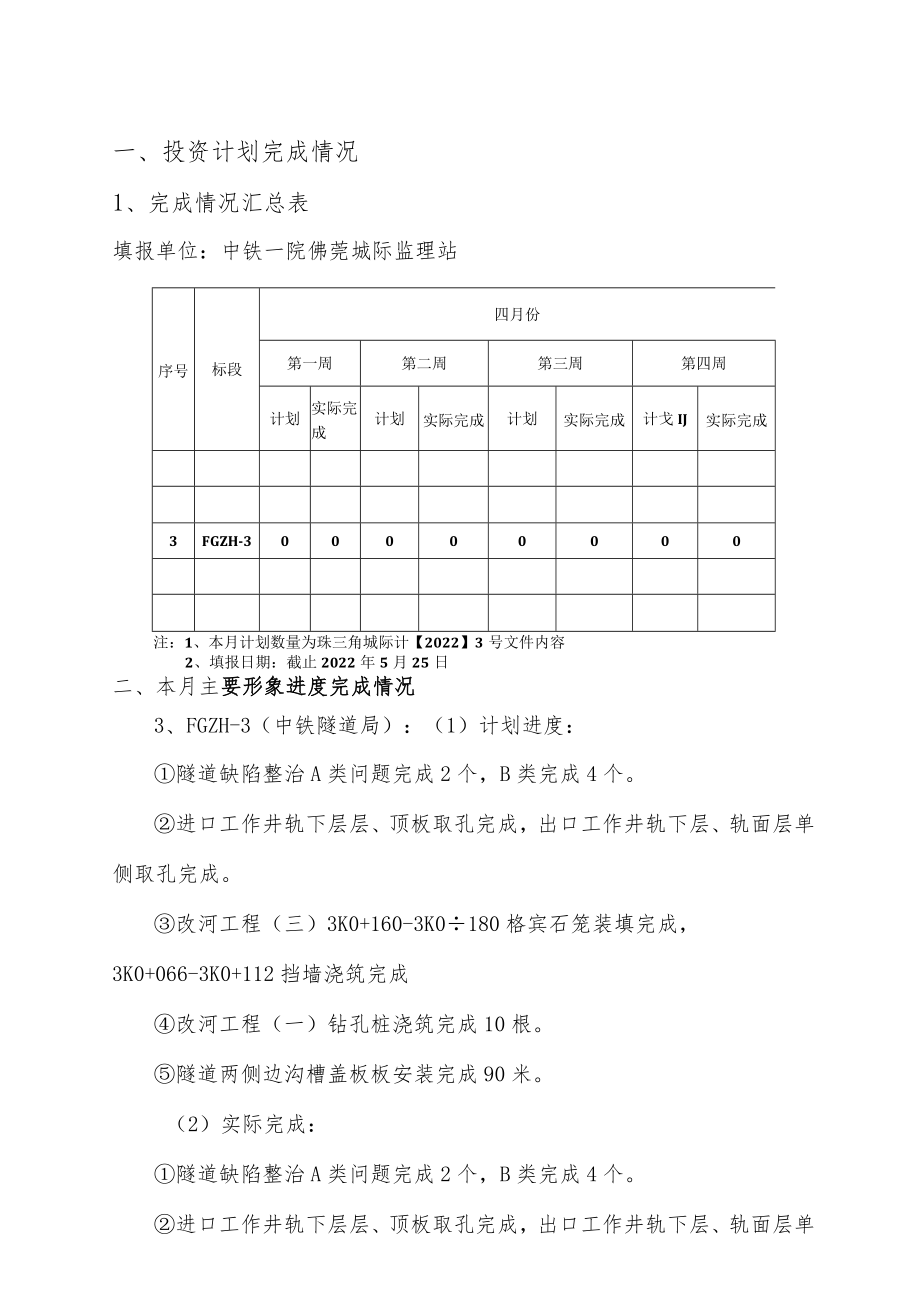

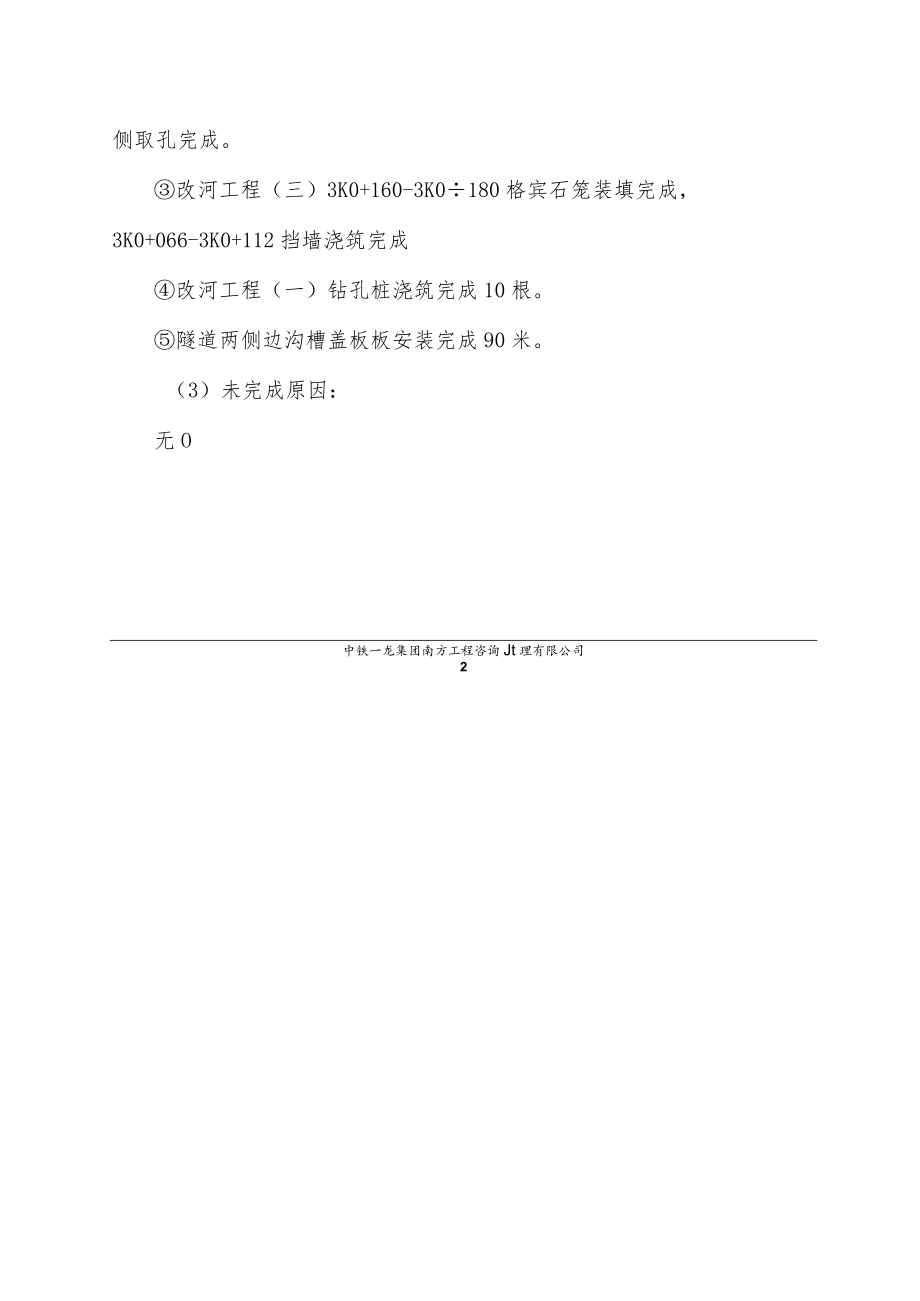

单位:万元二季度计划实际完成完成百分比(%)计划实际完成完成百分比(%)OO0%00100%一、投资计划完成情况1、完成情况汇总表填报单位:中铁一院佛莞城际监理站序号标段四月份第一周第二周第三周第四周计划实际完成计划实际完成计划实际完成计戈IJ实际完成3FGZH-300000000注:1、本月计划数量为珠三角城际计【2022】3号文件内容2、填报日期:截止2022年5月25日二、本月主要形象进度完成情况3、FGZH-3(中铁隧道局):(1)计划进度:隧道缺陷整治A类问题完成2个,B类完成4个。进口工作井轨下层层、顶板取孔完成,出口工作井轨下层、轨面层单侧取孔完成。改河工程(三)3K0+160-3K0180格宾石笼装填完成,3K0+066-3K0+112挡墙浇筑完成改河工程(一)钻孔桩浇筑完成10根。隧道两侧边沟槽盖板板安装完成90米。(2)实际完成:隧道缺陷整治A类问题完成2个,B类完成4个。进口工作井轨下层层、顶板取孔完成,出口工作井轨下层、轨面层单侧取孔完成。改河工程(三)3K0+160-3K0180格宾石笼装填完成,3K0+066-3K0+112挡墙浇筑完成改河工程(一)钻孔桩浇筑完成10根。隧道两侧边沟槽盖板板安装完成90米。(3)未完成原因:无O中铁一龙集团南方工程咨询Jt理有限公司2
