机械部年度工作总结.docx

上传人:p** 文档编号:244235 上传时间:2023-04-19 格式:DOCX 页数:5 大小:18.08KB
下载 相关 举报
机械部年度工作总结.docx_第1页
第1页 / 共5页
机械部年度工作总结.docx_第2页
第2页 / 共5页
机械部年度工作总结.docx_第3页
第3页 / 共5页
机械部年度工作总结.docx_第4页
第4页 / 共5页
机械部年度工作总结.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《机械部年度工作总结.docx》由会员分享,可在线阅读,更多相关《机械部年度工作总结.docx(5页珍藏版)》请在第壹文秘上搜索。

1、工作总结时间如流水,转眼间我们即将迎来新的一年。回顾这一年以来,2022年度是湘河项目建设的关键一年,线路于9月27日正式通车,标志着湘河铁路工程基本结束,紧接着为河口铁路做准备工作。机械部在公司领导和各部门的帮助下,较好的履行部门职责,服务好施工现场,同时也有不足之处。现将一年的工作总结如下:一、工作完成情况1、做好机械设备进、出场3月份组织15台风动卸祚车进场,组织人员安装并检修调试,达到使用条件;4月份组织28台风动卸祚车进场,组织人员安装并检修调试,达到使用条件;5月份组织8台风动卸祚车进场,并组织人员安装检修调试,达到使用条件;6月份组织uy600长铺机和收轨车装车发运到*公司;7月

2、份组织人员拆解32台固定门吊、拆解移动门吊4台、拆解轨排生产线、拆解落锤,分别装车发运至*公司、*公司、*公司、*公司;组织人员拆解PJ32铺轨机电气线路和液压管路,并对主机切割成3段发运至*机保库;组织人员拆解水罐车、换轨车、倒装龙门架,分别发运至*机保库;9月份组织人员拆解收轨车,装车发运至*公司*项目;组织2台机车、1台大机捣固机、配祚车、轨道车拆解,并装车发运至*公司、*公司;2、未雨绸缪,保证铺轨如期完工为保证铺轨按期完工,提前和厂家沟通,检修PJ32铺轨机和WZ500长铺机,保证电气和液压系统正常,对于铺轨机上的易损件,提前和厂家沟通订购,防止损坏无备件,影响施工进度。对于影响施工

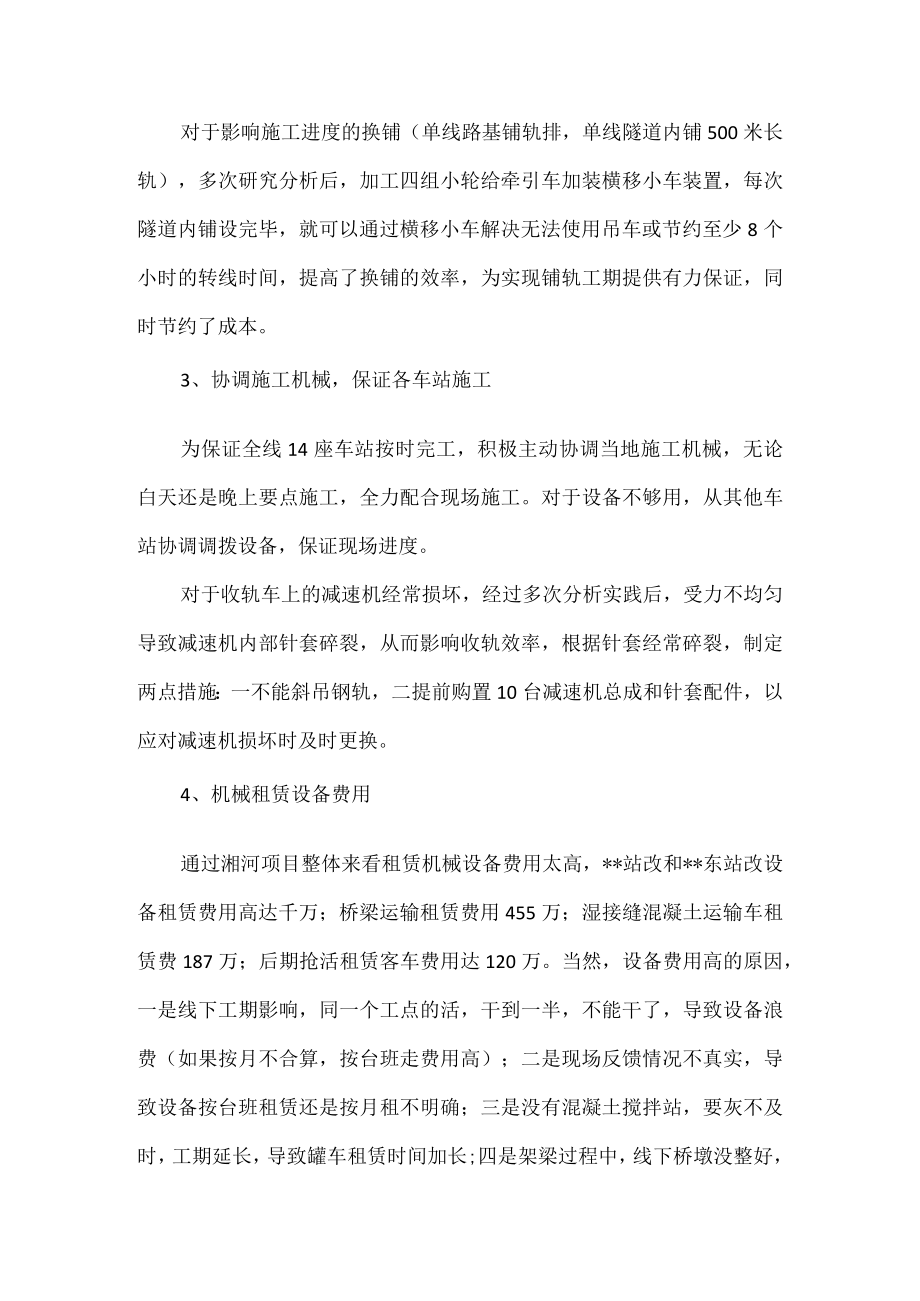

3、进度的换铺(单线路基铺轨排,单线隧道内铺500米长轨),多次研究分析后,加工四组小轮给牵引车加装横移小车装置,每次隧道内铺设完毕,就可以通过横移小车解决无法使用吊车或节约至少8个小时的转线时间,提高了换铺的效率,为实现铺轨工期提供有力保证,同时节约了成本。3、协调施工机械,保证各车站施工为保证全线14座车站按时完工,积极主动协调当地施工机械,无论白天还是晚上要点施工,全力配合现场施工。对于设备不够用,从其他车站协调调拨设备,保证现场进度。对于收轨车上的减速机经常损坏,经过多次分析实践后,受力不均匀导致减速机内部针套碎裂,从而影响收轨效率,根据针套经常碎裂,制定两点措施:一不能斜吊钢轨,二提前购

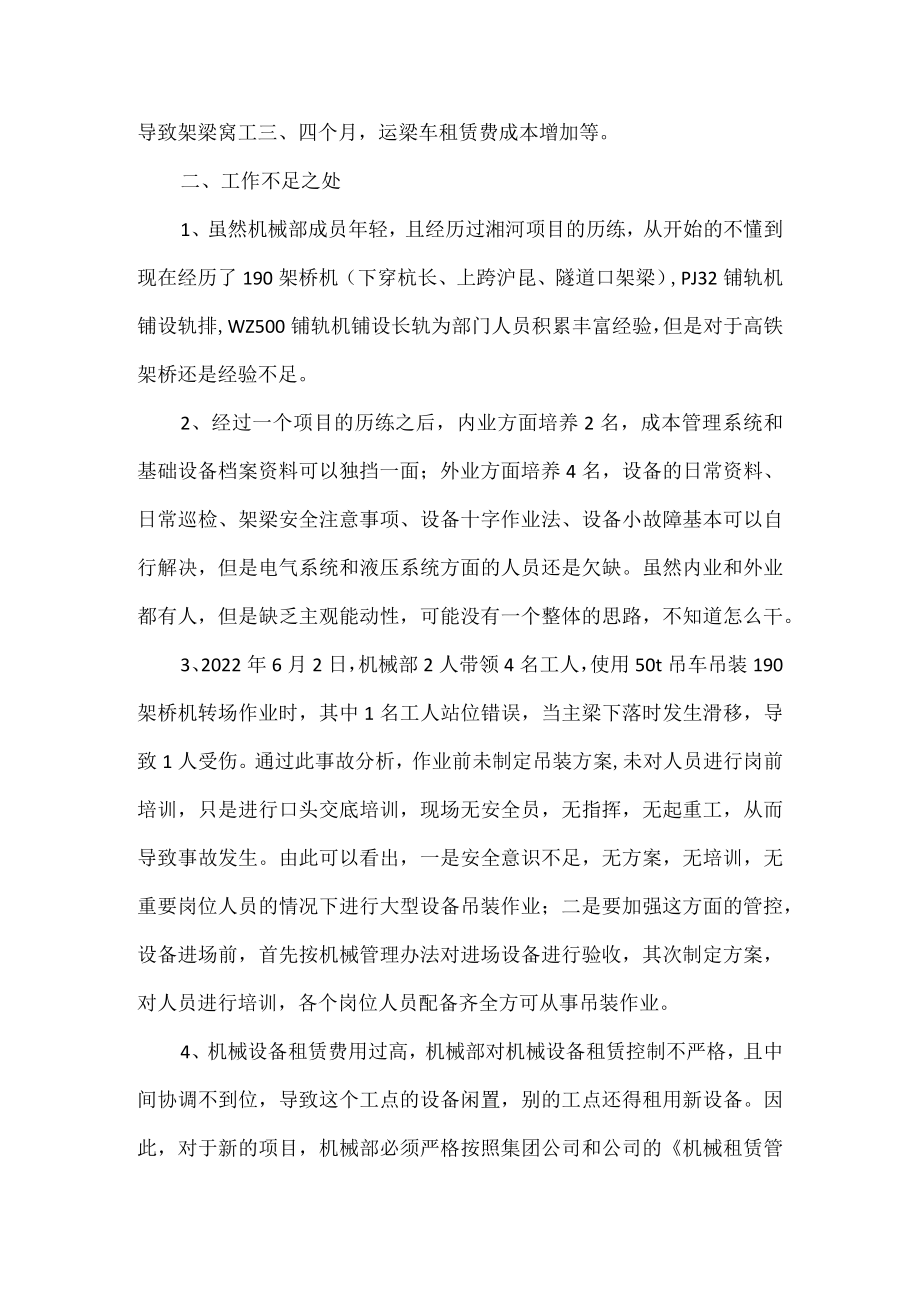

4、置10台减速机总成和针套配件,以应对减速机损坏时及时更换。4、机械租赁设备费用通过湘河项目整体来看租赁机械设备费用太高,*站改和*东站改设备租赁费用高达千万;桥梁运输租赁费用455万;湿接缝混凝土运输车租赁费187万;后期抢活租赁客车费用达120万。当然,设备费用高的原因,一是线下工期影响,同一个工点的活,干到一半,不能干了,导致设备浪费(如果按月不合算,按台班走费用高);二是现场反馈情况不真实,导致设备按台班租赁还是按月租不明确;三是没有混凝土搅拌站,要灰不及时,工期延长,导致罐车租赁时间加长;四是架梁过程中,线下桥墩没整好,导致架梁窝工三、四个月,运梁车租赁费成本增加等。二、工作不足之处1

5、、虽然机械部成员年轻,且经历过湘河项目的历练,从开始的不懂到现在经历了190架桥机(下穿杭长、上跨沪昆、隧道口架梁),PJ32铺轨机铺设轨排,WZ500铺轨机铺设长轨为部门人员积累丰富经验,但是对于高铁架桥还是经验不足。2、经过一个项目的历练之后,内业方面培养2名,成本管理系统和基础设备档案资料可以独挡一面;外业方面培养4名,设备的日常资料、日常巡检、架梁安全注意事项、设备十字作业法、设备小故障基本可以自行解决,但是电气系统和液压系统方面的人员还是欠缺。虽然内业和外业都有人,但是缺乏主观能动性,可能没有一个整体的思路,不知道怎么干。3、2022年6月2日,机械部2人带领4名工人,使用50t吊车

6、吊装190架桥机转场作业时,其中1名工人站位错误,当主梁下落时发生滑移,导致1人受伤。通过此事故分析,作业前未制定吊装方案,未对人员进行岗前培训,只是进行口头交底培训,现场无安全员,无指挥,无起重工,从而导致事故发生。由此可以看出,一是安全意识不足,无方案,无培训,无重要岗位人员的情况下进行大型设备吊装作业;二是要加强这方面的管控,设备进场前,首先按机械管理办法对进场设备进行验收,其次制定方案,对人员进行培训,各个岗位人员配备齐全方可从事吊装作业。4、机械设备租赁费用过高,机械部对机械设备租赁控制不严格,且中间协调不到位,导致这个工点的设备闲置,别的工点还得租用新设备。因此,对于新的项目,机械

7、部必须严格按照集团公司和公司的机械租赁管理办法要求执行。5、2022年湘河项目有公务车6台,中巴车2台,由于机械部管理不到位,司机更换频繁,造成违章较多,审车时由于违章太多,处理困难,而延迟半年无法审过。三、2023年工作计划1、提前做好河口项目机械部内业资料,把项目上机械部人员分工细化,工作内容具体到人,并做一个整体系统地PPT,关于施工现场机械部岗位人员具体工作的培训。随着项目工作进展,也可以把PPT再做的更完善,即每月可以总结,包括现场机械技术也可以往PPT中添加内容,不断完善,形成一个施工现场机械技术整体的工作流程,从而可以提高工作效率,同时减少遗漏,把工作常态化。2、进场安装前,做好

8、设备进场报验(内部和监理报验两种),收集组装时的照片,做成PPT,对桥机组装人员进行全面整体培训,要求带班人员掌握组装流程和过程中安全注意事项,并下组装技术交底。3、架桥机架梁之前,先对各岗位及工人进行架梁标准化作业培训,并下发架梁作业指导书,以及日常作业技术交底,且对培训进行摸底考试,确保各岗位人员熟悉架梁工作流程,懂得每步作业时安全注意事项,保证施工安全。4、购置一些简单电气和液压维修知识的书,空闲时间带领机械部成员学习电气和液压维修知识,同时也可以对照运梁车和架桥机上电器柜和电气图纸,看是否能看懂线路如何布置,同样液压知识也可以这样学习,希望能为项目培养一个能懂电气和液压的人。5、一月份

9、组织机械部人员到七分公司学习900t提梁机、900t运梁车以及900t架桥机的标准化作业流程。必须掌握yut900运梁车设备状况是否良好,易损件是哪个部位,拆解时电气和液压管路如何标记(不受破损和污染),组装时需要提前准备的材料和工具等,带着问题去学习。6、俗话说“道路千万条,安全第一条”,开车前提必须保证安全,既然保证安全,就必须遵守交通规则,对于公务车,首先做好车和司机台账登记,其次加强对各司机的安全教育,最后对各司机进行无违章、无事故、无大修进行奖励,每月进行考核,每月25号定期查违章,月月查违章,月月清违章,避免审车困难,同时提高司机安全工作积极性。总之,机械部2022年的工作虽然勉强按照公司管理办法完成,但是与公司要求的高标准、严管理还是有一定差距。2023年机械部的工作要在原有的基础上加强管控,更上一层楼,为河口项目尽职尽责。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
