《机电部检查问题汇总.docx》由会员分享,可在线阅读,更多相关《机电部检查问题汇总.docx(10页珍藏版)》请在第壹文秘上搜索。

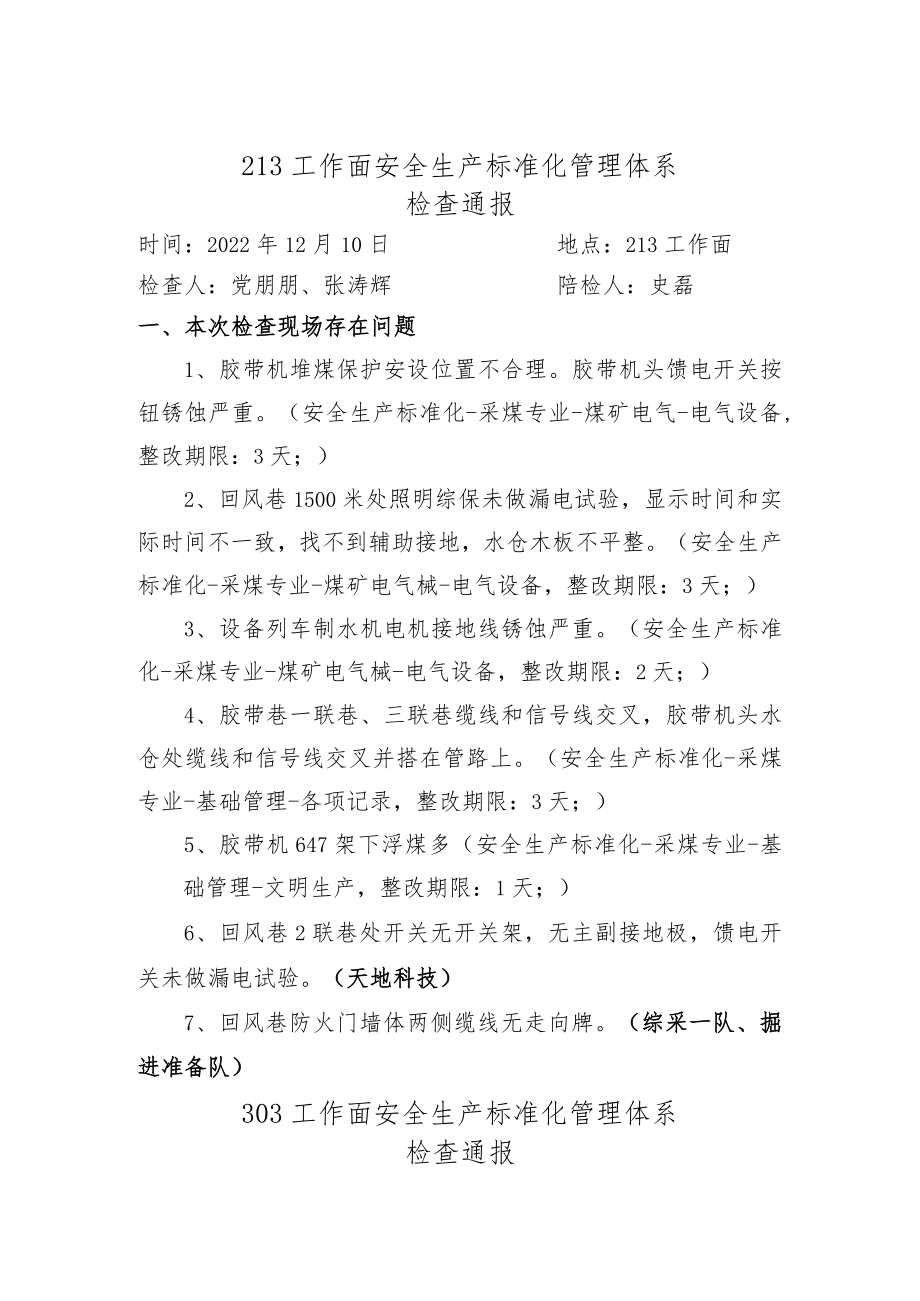

1、213工作面安全生产标准化管理体系检查通报时间:2022年12月10日地点:213工作面检查人:党朋朋、张涛辉陪检人:史磊一、本次检查现场存在问题1、胶带机堆煤保护安设位置不合理。胶带机头馈电开关按钮锈蚀严重。(安全生产标准化-采煤专业-煤矿电气-电气设备,整改期限:3天;)2、回风巷1500米处照明综保未做漏电试验,显示时间和实际时间不一致,找不到辅助接地,水仓木板不平整。(安全生产标准化-采煤专业-煤矿电气械-电气设备,整改期限:3天;)3、设备列车制水机电机接地线锈蚀严重。(安全生产标准化-采煤专业-煤矿电气械-电气设备,整改期限:2天;)4、胶带巷一联巷、三联巷缆线和信号线交叉,胶带机
2、头水仓处缆线和信号线交叉并搭在管路上。(安全生产标准化-采煤专业-基础管理-各项记录,整改期限:3天;)5、胶带机647架下浮煤多(安全生产标准化-采煤专业-基础管理-文明生产,整改期限:1天;)6、回风巷2联巷处开关无开关架,无主副接地极,馈电开关未做漏电试验。(天地科技)7、回风巷防火门墙体两侧缆线无走向牌。(综采一队、掘进准备队)303工作面安全生产标准化管理体系检查通报时间:2022年12月10日检查人:吴广平一、本次检查现场存在问题地点:303工作面陪检人:曹哲1、303工作面皮带底积煤严重,需要清理。(安全生产标准化-采煤专业-机电-胶带机,整改期限:1天;根据机电处罚条例第86条

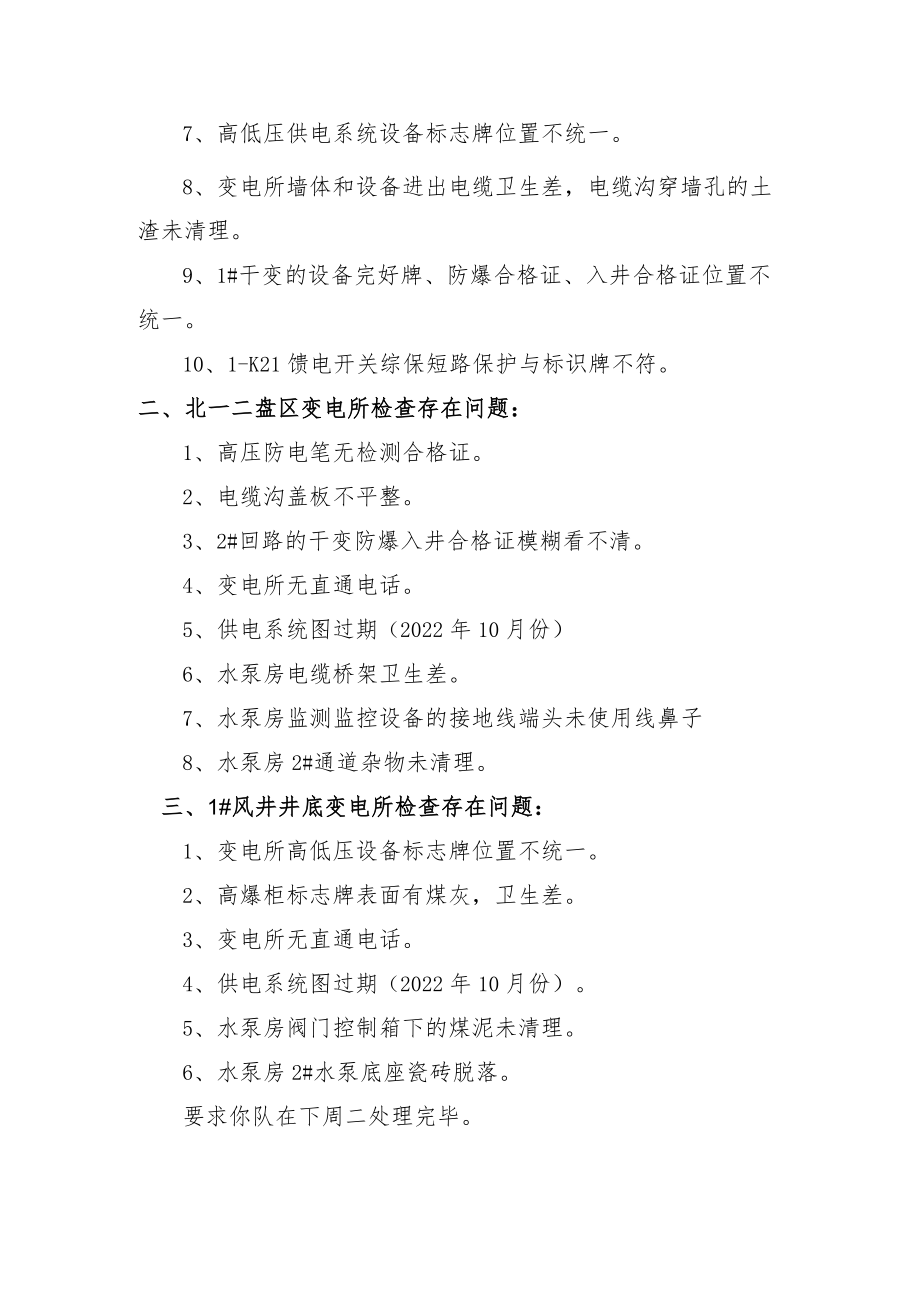

3、,处罚500元)1、303工作面设备列车、一联巷处杂物多,需要回收。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天)2、303胶带大巷过桥处煤泥、杂物需要清理。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天)3、2、303皮带机头卫生差,机头段有积水。(安全生产标准化-采煤专业-机电-文明生产,整改期限:1天)井下变电所安全生产标准化检查通报时间:2022年12月10日地点:北二变电所、井底变电所、二盘区变电所检查人:付继辉一、北二变电所检查存在问题(中央盘区变电所):1、变电所无直通电话。2、供电系统图过期(2022年10月份)3、2#低压供电系统低压侧电缆沟墙体脱落
4、4、21#高爆柜按钮用途标识板脱落。5、1#回路接地扁铁锈蚀。6、变电所内供水胶管接头用铁丝代替插销。7、高低压供电系统设备标志牌位置不统一。8、变电所墙体和设备进出电缆卫生差,电缆沟穿墙孔的土渣未清理。9、1#干变的设备完好牌、防爆合格证、入井合格证位置不统一。10、1-K21馈电开关综保短路保护与标识牌不符。二、北一二盘区变电所检查存在问题:1、高压防电笔无检测合格证。2、电缆沟盖板不平整。3、2#回路的干变防爆入井合格证模糊看不清。4、变电所无直通电话。5、供电系统图过期(2022年10月份)6、水泵房电缆桥架卫生差。7、水泵房监测监控设备的接地线端头未使用线鼻子8、水泵房2#通道杂物未
5、清理。三、1#风井井底变电所检查存在问题:1、变电所高低压设备标志牌位置不统一。2、高爆柜标志牌表面有煤灰,卫生差。3、变电所无直通电话。4、供电系统图过期(2022年10月份)。5、水泵房阀门控制箱下的煤泥未清理。6、水泵房2#水泵底座瓷砖脱落。要求你队在下周二处理完毕。北二回风反掘安全生产标准化管理体系检查通报时间:2022年12月10日地点:北二回风反掘检查人:刘永强陪检人:廖文博本次检查得分:89、5分(总分100分)一、本次检查存在问题:L工作面二运有两处机架变形。(安全生产标准化-机电掘进-煤矿机械-运输系统,整改期限:1天,根据机电管理条例第78条处罚400元)2、二部机尾护罩变
6、形,机尾载波及保护缆线吊挂乱。(安全生产标准化-机电掘进-煤矿机械-运输系统,整改期限:1天,根据机电管理条例第58条处罚500元)3、十四联巷电滚筒皮带带边毛絮多。(安全生产标准化-机电掘进-煤矿机械-运输系统,整改期限:1天,根据机电管理条例第104条处罚400元)4、一部机头配电点主副接地间距不足5米。(安全生产标准化-辅运巷-机电-供电系统,整改期限1天,根据机电管理条例第17条处罚IOoO元)5、一部机头烟雾传感器吊挂位置不和理,机头无八大保护牌板。(安全生产标准化-辅运巷-机电-供电系统,整改期限1天,根据机电管理条例第74条处罚500元)6、北二二号辅运大巷十四联巷口电缆与供水管
7、路间距不足300mmo(安全生产标准化-辅运巷-机电-供电系统,整改期限1天,根据机电管理条例第17条处罚IoOO元)7、北二二号辅运大巷十四联巷口电缆与供水管路间距不足300mmo(安全生产标准化-辅运巷-机电-供电系统,整改期限1天,根据机电管理条例第17条处罚IoOO元)8、风机配电点一台馈电开关防爆标志被油漆涂满且未打辅助接地。(安全生产标准化-辅运巷-机电-供电系统,整改期限1天,根据机电管理条例第38条处罚200元)9、十四联巷电滚筒机头配电点消防器材不全灭火器失效,工作面防爆四轮车灭火器失效。(安全生产标准化-机电掘进-基础管理-防护设施,整改期限1天,根据机电处罚条例第96条处
8、罚300)10、所有胶带机机架无编码,所有电缆过联巷处无电缆走向牌。(安全生产标准化-机电掘进-文明生产,根据机电管理条例第1条处罚200元)(-1分)11、北二胶带巷三部机尾载波线吊挂混乱。(安全生产标准化-机电掘进-文明生产,根据机电管理条例第1条处罚200元)(-0、5分)215瓦斯治理专用巷安全生产标准化检查通报时间:2022年12月10日地点:215工作面检查人:路龙波李向东一、本次检查存在问题:1、215瓦斯治理巷机尾马鞍架变形,缺少缓冲托辐。,要求及时处理。根据机电专业处罚条例第95条处罚200元。(安全生产标准化-机电掘进-运输系统,整改期限1天。)2、215胶带巷四联巷二部胶
9、带机机头卸载点处积煤多,八大保护未按照周期进行试验,堆煤传感器未按规定安装,未见速度传感器,要求及时处理。根据机电专业处罚条例第88条处罚IOOO元。(安全生产标准化-机电掘进-运输系统,整改期限2天。)3、215瓦斯治理巷无供排水压风图板,要求及时补齐。根据机电专业处罚条例第311条处罚200元。(安全生产标准化-机电掘进-管理制度,整改期限3天。)4、215工作面切眼喷雾胶管使用单腿U型销连接,要求及时处理。根据机电专业处罚条例第276条处罚500元。(安全生产标准化-机电掘进-管网,整改期限1天。)5、215瓦斯治理巷正头分风器用铁丝代替U型销,要求及时处理。根据机电专业处罚条例第276
10、条处罚500元。(安全生产标准化-机电掘进-管网,整改期限1天。)6、215瓦斯治理巷CF-97抽放管处压风管漏风严重,要求及时处理。根据机电专业处罚条例第392条处罚500元。(安全生产标准化-机电掘进-管网,整改期限1天。)7、215瓦斯治理巷供排水压风管路颜色混用,要求及时处理。根据机电专业处罚条例第393条处罚1000元。(安全生产标准化-机电掘进-管网,整改期限1天。)8、215瓦斯治理巷风机配电点防护栏缺少警示牌,要求及时处理。根据机电专业处罚条例第29条处罚500元。(安全生产标准化-机电掘进-设备设置,整改期限1天。)422回风巷掘进面安全生产标准化管理体系检查通报时间:202
11、2年12月10日地点:422回风巷检查人:张超超陪检人:张宏升一、本次检查存在问题:1、钩机无编码,四轮车编码不清,机载探头损坏。(安全生产标准化-机电掘进-煤矿机械-运输系统,整改期限:3天。根据机电处罚条例第174条,处罚50元。)(-0、5)2、综掘机馈电辅助接地极未连接,综掘机机载探头无标校签。(安全生产标准化-机电掘进-煤矿机械-掘进机械,整改期限:3天。根据机电处罚条例第16条,处罚100元。)3、二运直托辐不匹配,机尾无缓冲托帽。(安全生产标准化-机电掘进-煤矿机械-运输系统,整改期限:3天。根据机电处罚条例第95条,处罚50元。)4、一部电滚筒漏油,速度传感器喇叭嘴进线芯线外露
12、,载波电话喇叭嘴无堵头。(安全生产标准化-机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第5条,处罚200元。)5、二部半坡处载波电话面板缺少螺栓,跑偏传感器喇叭嘴亲嘴,华宁集控电源箱进线喇叭嘴密封大,电滚筒接线腔防爆面螺栓过长,机尾载波电话面板缺少螺栓。(安全生产标准化-机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第51条,处罚200元。6、三部电滚筒集控箱喇叭沙网有破口,机尾载波电话面板缺少螺栓。(安全生产标准化-机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第51条,处罚200元。7、一联巷配电点馈电、综保无漏电实验记录,馈电开关小喇叭嘴密封压变形。(安全生产标准化-
13、机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第48条,处罚200元。)8、四部电滚筒集控箱喇叭沙网有破口,堆煤传感器位置吊挂不规范,超温沙水喷头方向不符合要求。(安全生产标准化-机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第91条,处罚200元。)9、五部电滚筒集控箱处馈电小喇叭嘴密封圈变形,机尾跑偏传感器安装不符合要求。(安全生产标准化-机电掘进-煤矿电气,整改期限:2天。根据机电处罚条例第48条,处罚200元。)10、422回风斜巷管路颜色不统一,斜巷向内管路未编码,管路闸阀无管理牌板。(安全生产标准化-机电掘进-基础管理,整改期限:2天。根据机电处罚条例第406条,处罚5
14、0元。)11、后巷油脂处消防器材不全。(安全生产标准化-机电掘进-基础管理,整改期限:2天。根据机电处罚条例第27条,处罚50元。)12、设备列车660V动力电缆接线盒无三证,需用风筒布包住。(安全生产标准化-机电掘进-基础管理,整改期限:2天。根据机电处罚条例第57条,处罚50元。)13、工作面水泵接线盒锈蚀,无三证,需用风筒布包住。(安全生产标准化-机电掘进-基础管理,整改期限:2天。根据机电处罚条例第57条,处罚50元。)三盘区胶带机、北一一部胶带机安全生产标准化检查问题时间:2022年12月10日地点:三盘区胶带机、北一一部胶带机检查人:吴宁、马伟一、三盘区胶带机检查存在问题:1、一联
15、巷顶部电缆、信号线缠绕。2、机头配电点缆线缠绕交错乱。3、机头配电点供电系统图为7月审批,未及时更新。4、机头配电点基站控制器接线腔盖板螺栓一条未伸出,定性失爆,皮带队已现场处理。5、配电点摄像仪用电源箱盖板螺栓全部超过3丝,定性不完好。6、配电点交换机接地极松动,皮带队现场已处理。7、设备壳体粘贴的设备完好牌、防爆检查合格证、入井检查合格证多处字迹不清晰、检查时间为更新等。二、北一一部胶带机检查存在问题1、检修斜巷巷口水仓煤泥满仓。2、机电碉室两个消防沙箱存在手套、信号线等杂物。3、机电碉室移变高低压头接监控网线喇叭嘴处密封圈形变量较大,定性失爆,皮带队现场已处理。4、机电碉室通讯设备电源箱接地极松动,皮带队现场已处理。307胶带巷安全生产标准化检查问题时间:2022年12月10日地点:307胶带巷检查人:朱科强一、307胶带巷检查存在问题1、胶带斜巷处20OA接线盒缺少三标、缆线走向牌。2、胶带斜巷660V移变低压配电装置上三标过期,防爆检查记录只在2021年7月。3、胶带斜巷660V移变低压配电装置一闲置喇叭嘴挡圈内径过大,超过喇叭嘴内径2mm以上。4、胶带斜巷660V移变低压配电装置一进线置叭嘴密封圈与电缆间隙
